ТЕМА
Диаграмма вагонопотоков станции «З»
Ведомость маршрутов пригородного т грузового поезда до реконструкции станции
Суточный план-график работы станции «З» вариант 1
Схема станции «З» после реконструкции
Ведомость маршрутов пригородного и грузового поезда после реконструкции станции
Суточный план-график работы станции «З» вариант 2
Расчет затрат на укладку съезда между путями IIIA и IA на станции Злобино
Обеспечение безопасности на объектах железнодорожного транспорта
Укладка съезда между IIIA и IA главными путями на станции Злобино технически и экономически целесообразно. Это позволит:
Спасибо за внимание!
11.29M

Реализация предложений, направленных на оптимизацию работы станции Злобино

1. ТЕМА

Выполнил: Компанец Илья Викторович
Студент гр. ЭЖД 1-20-3
Руководитель:
Чубарова Ирина Александровна

2.

02 из 10

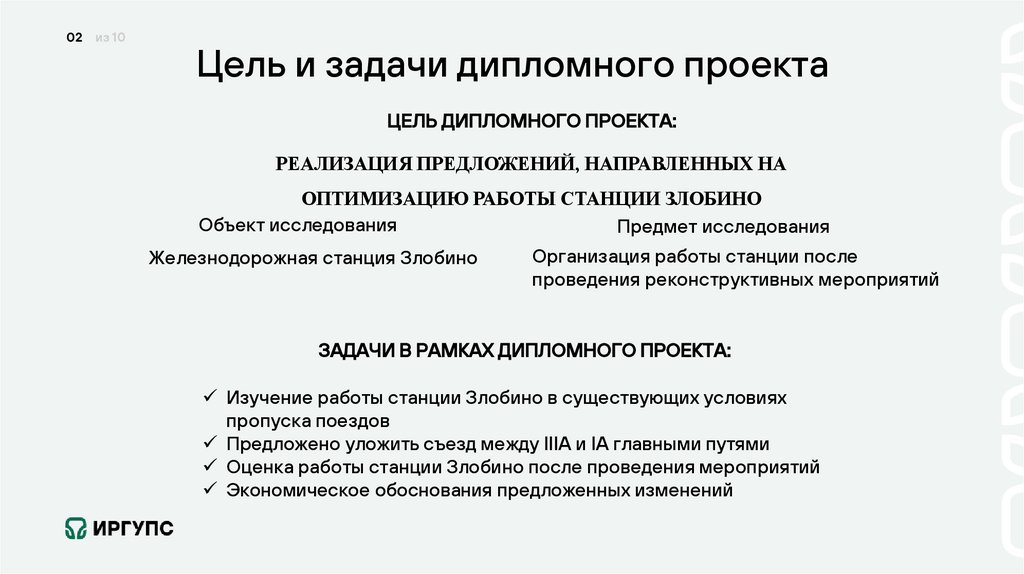

Цель и задачи дипломного проекта
ЦЕЛЬ ДИПЛОМНОГО ПРОЕКТА:
РЕАЛИЗАЦИЯ ПРЕДЛОЖЕНИЙ, НАПРАВЛЕННЫХ НА
ОПТИМИЗАЦИЮ РАБОТЫ СТАНЦИИ ЗЛОБИНО
Объект исследования
Предмет исследования
Железнодорожная станция Злобино
Организация работы станции после
проведения реконструктивных мероприятий
ЗАДАЧИ В РАМКАХ ДИПЛОМНОГО ПРОЕКТА:
Изучение работы станции Злобино в существующих условиях
пропуска поездов
Предложено уложить съезд между IIIA и IA главными путями
Оценка работы станции Злобино после проведения мероприятий
Экономическое обоснования предложенных изменений

3.

03 из 10

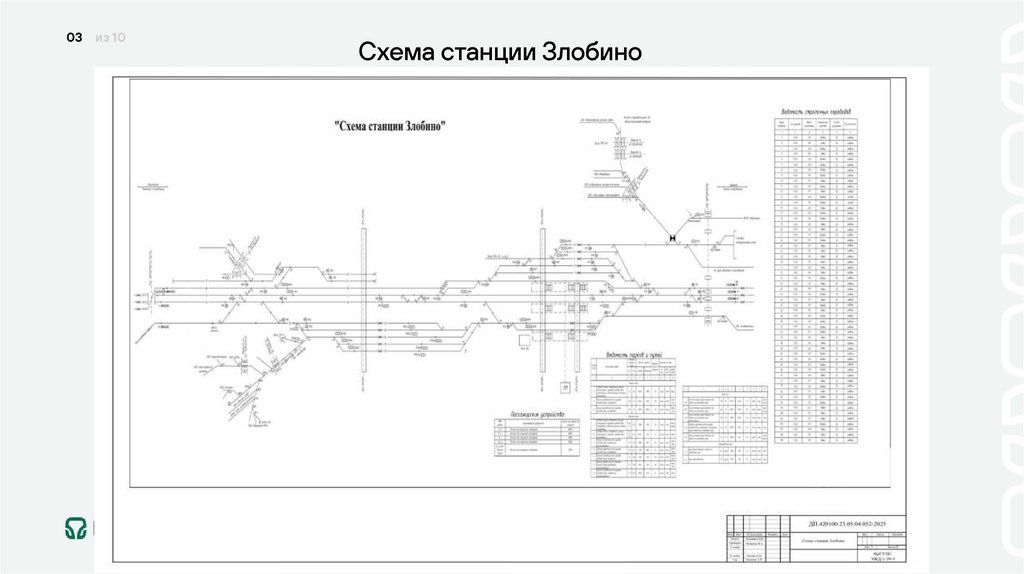

Схема станции Злобино

4. Диаграмма вагонопотоков станции «З»

5. Ведомость маршрутов пригородного т грузового поезда до реконструкции станции

6. Суточный план-график работы станции «З» вариант 1

7. Схема станции «З» после реконструкции

8. Ведомость маршрутов пригородного и грузового поезда после реконструкции станции

9. Суточный план-график работы станции «З» вариант 2

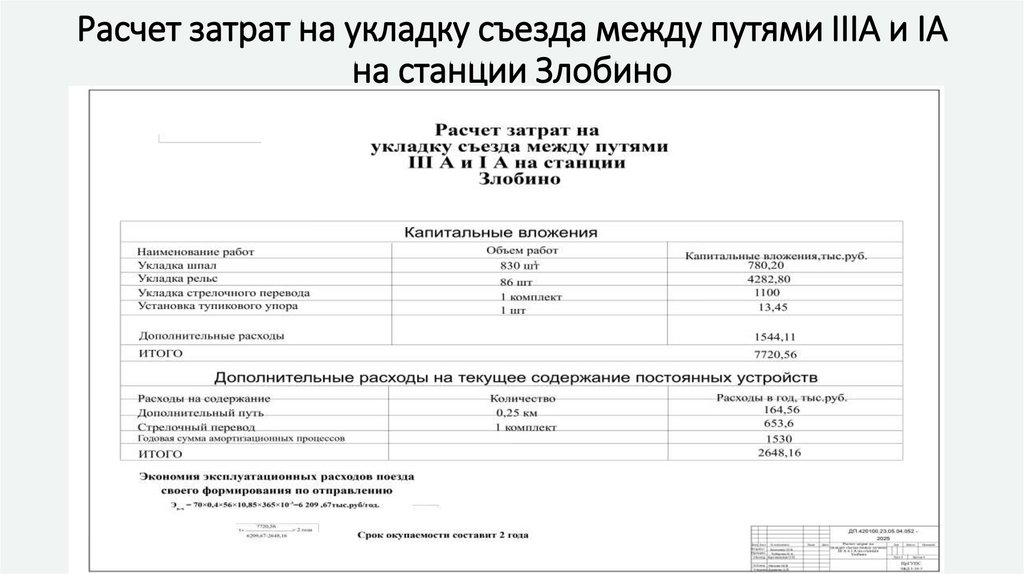

10. Расчет затрат на укладку съезда между путями IIIA и IA на станции Злобино

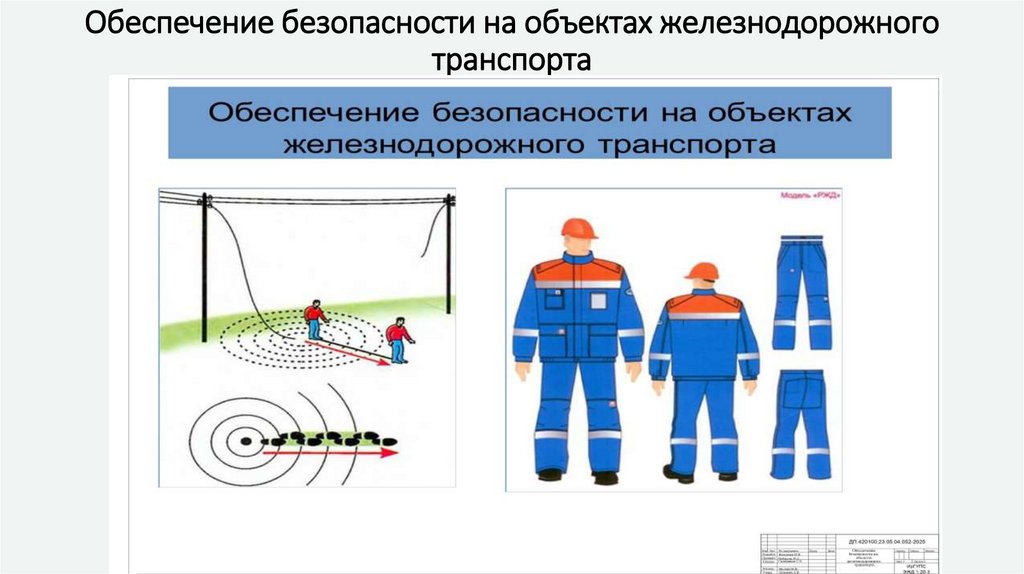

11. Обеспечение безопасности на объектах железнодорожного транспорта

12. Укладка съезда между IIIA и IA главными путями на станции Злобино технически и экономически целесообразно. Это позволит:

09 из 10

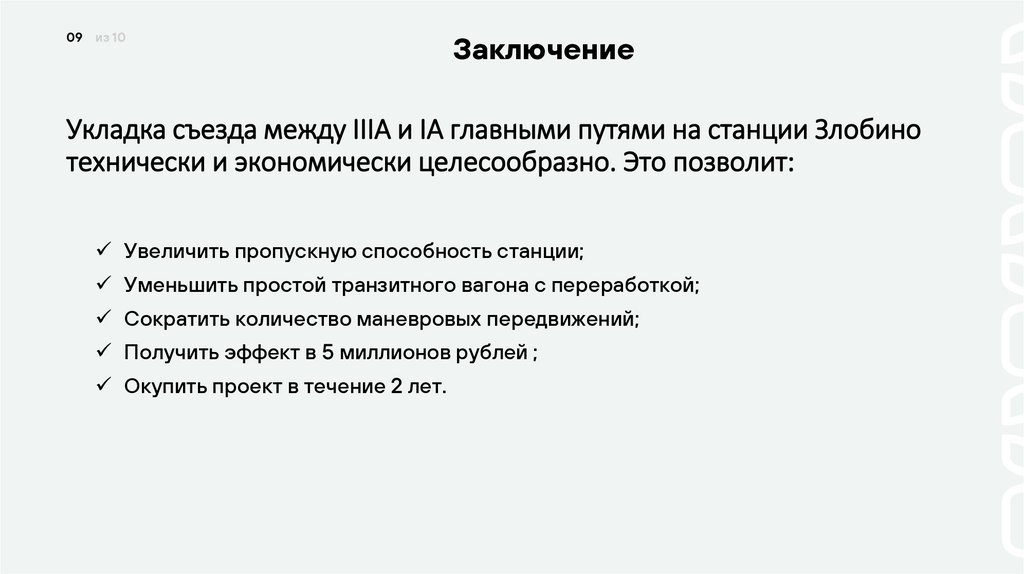

Заключение
Укладка съезда между IIIA и IA главными путями на станции Злобино
технически и экономически целесообразно. Это позволит:
Увеличить пропускную способность станции;
Уменьшить простой транзитного вагона с переработкой;
Сократить количество маневровых передвижений;
Получить эффект в 5 миллионов рублей ;
Окупить проект в течение 2 лет.

13. Спасибо за внимание!
