Понятия сетевого планирования и управления (СПУ)
Разновидности работы
Временные параметры сетевого графика
Параметры событий
Параметры событий
Параметры работ
Параметры работ
Параметры работ
Параметры пути
Пример
Параметры событий (графический способ)
Параметры работ (табличный способ)
Параметры пути
2.20M
Category: educationeducation

Сетевые методы планирования

1.

2. Понятия сетевого планирования и управления (СПУ)

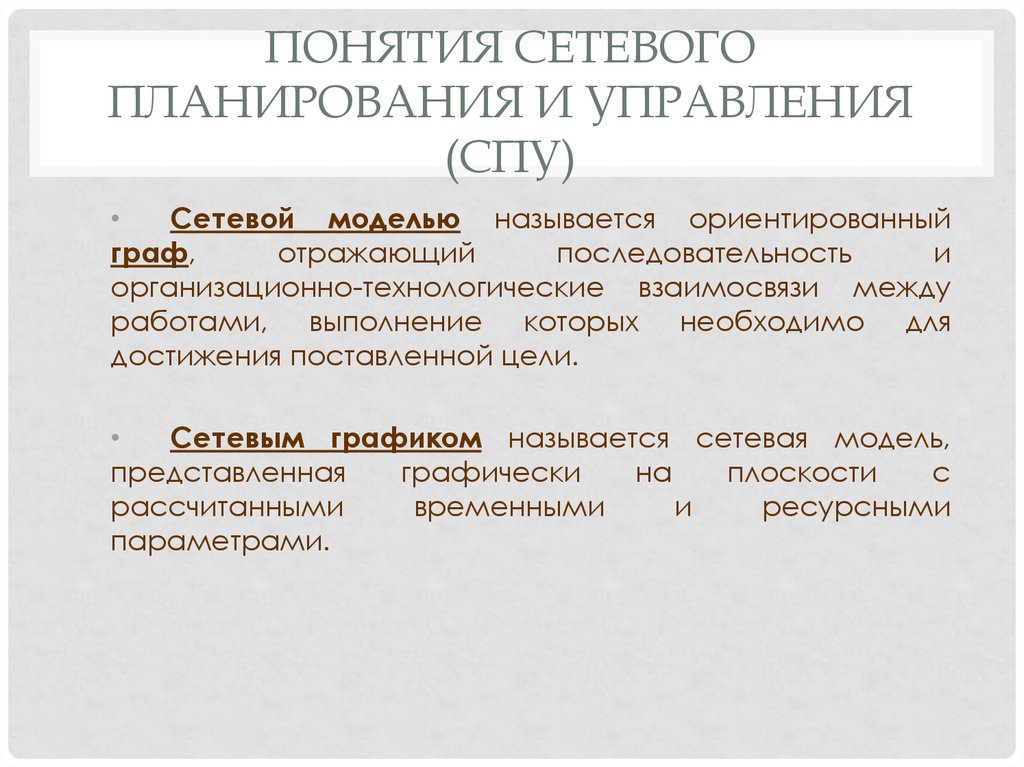

ПОНЯТИЯ СЕТЕВОГО
ПЛАНИРОВАНИЯ И УПРАВЛЕНИЯ
(СПУ)
Сетевой моделью называется ориентированный
граф,
отражающий
последовательность
и
организационно-технологические взаимосвязи между
работами, выполнение которых необходимо для
достижения поставленной цели.
Сетевым графиком называется сетевая модель,
представленная
графически
на
плоскости
с
рассчитанными
временными
и
ресурсными
параметрами.

3.

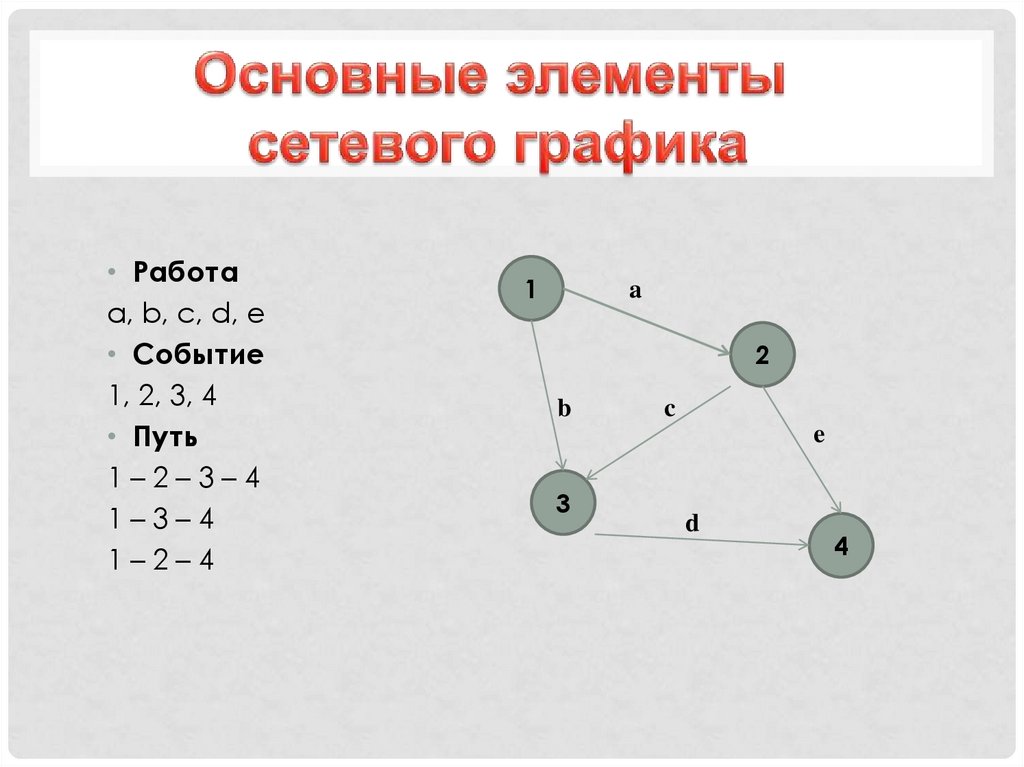

• Работа
a, b, c, d, e
• Событие
1, 2, 3, 4
• Путь
1–2–3–4
1–3–4
1–2–4
1
a
2
b
c
e
3
d
4

4. Разновидности работы

РАЗНОВИДНОСТИ РАБОТЫ
• Действительная работа
• Фиктивная работа
• Ожидание

5.

• Исходное событие
• Завершающее событие

6.

• Полный путь
• Критический путь

7.

ПРАВИЛА ПОСТРОЕНИЯ СЕТЕВЫХ
ГРАФИКОВ

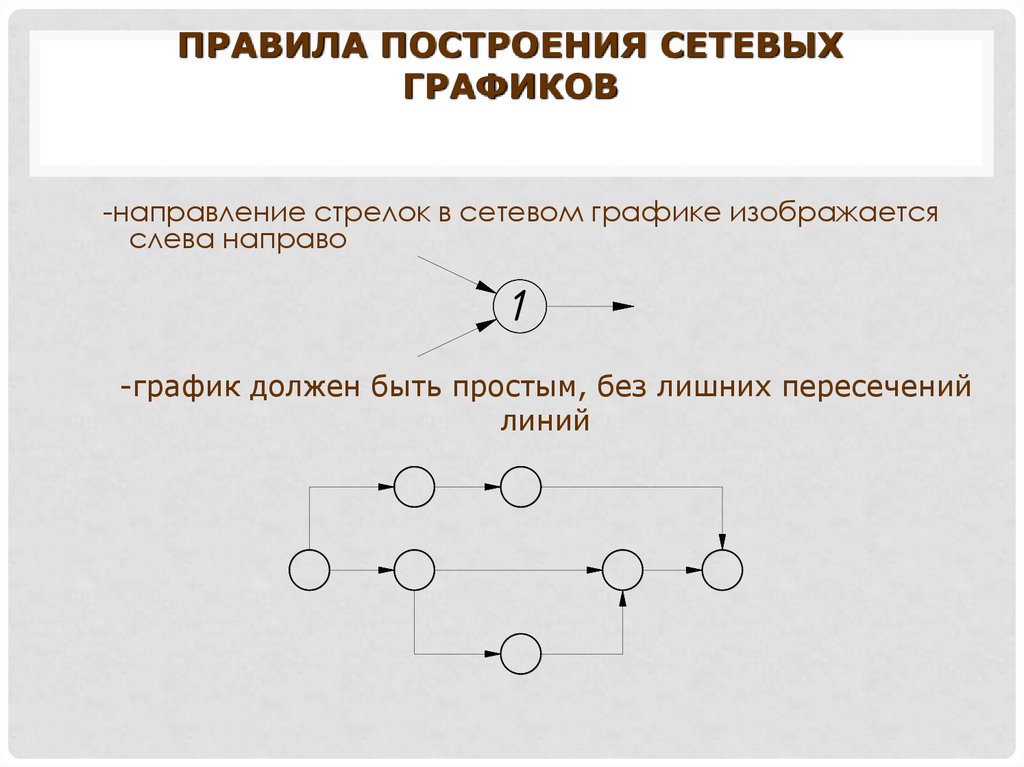

-направление стрелок в сетевом графике изображается
слева направо
-график должен быть простым, без лишних пересечений
линий

8.

ПРАВИЛА ПОСТРОЕНИЯ СЕТЕВЫХ
ГРАФИКОВ

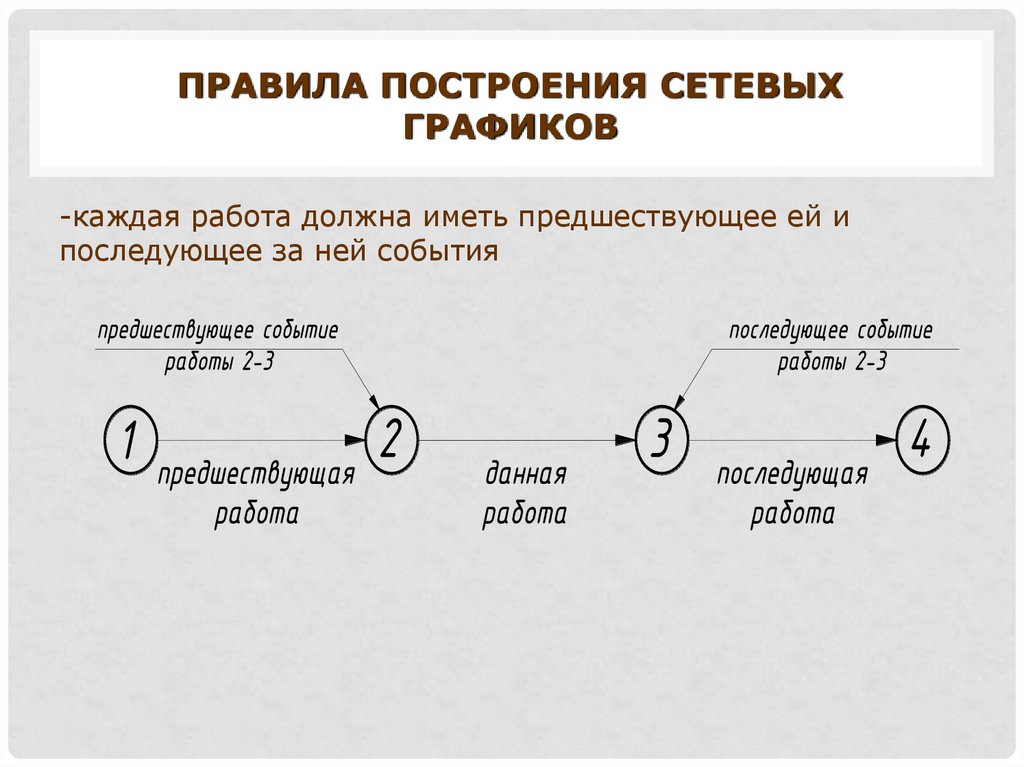

-каждая работа должна иметь предшествующее ей и
последующее за ней события

9.

ПРАВИЛА ПОСТРОЕНИЯ СЕТЕВЫХ
ГРАФИКОВ

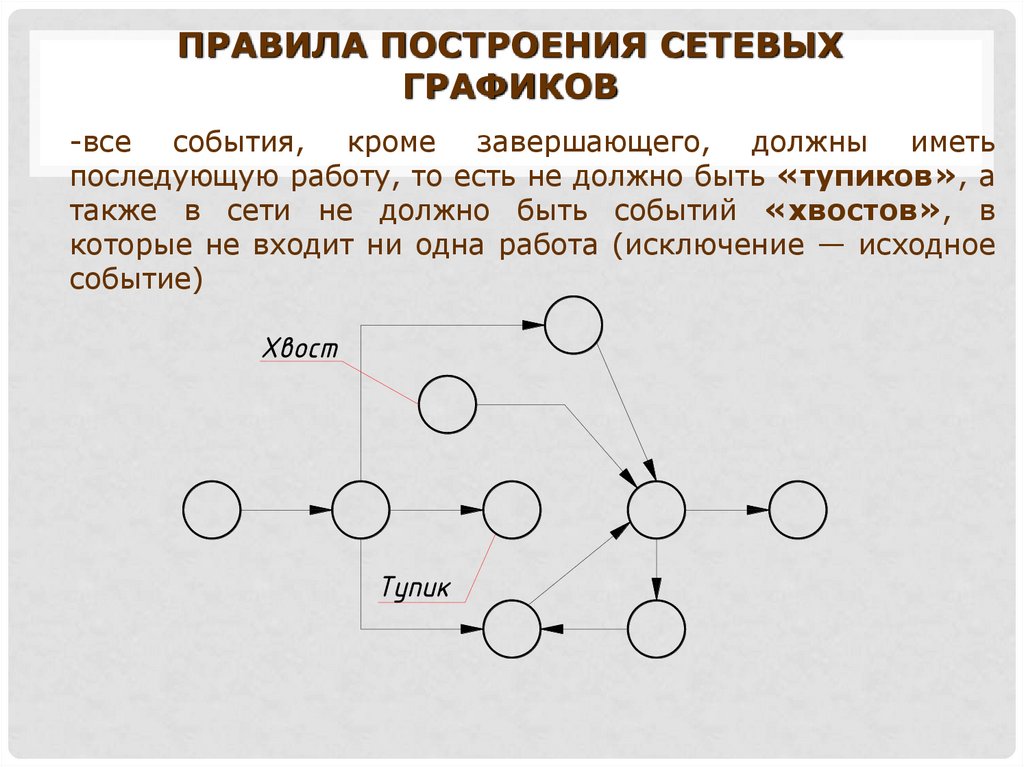

-все события, кроме завершающего, должны иметь
последующую работу, то есть не должно быть «тупиков», а
также в сети не должно быть событий «хвостов», в
которые не входит ни одна работа (исключение — исходное
событие)

10.

ПРАВИЛА ПОСТРОЕНИЯ СЕТЕВЫХ
ГРАФИКОВ

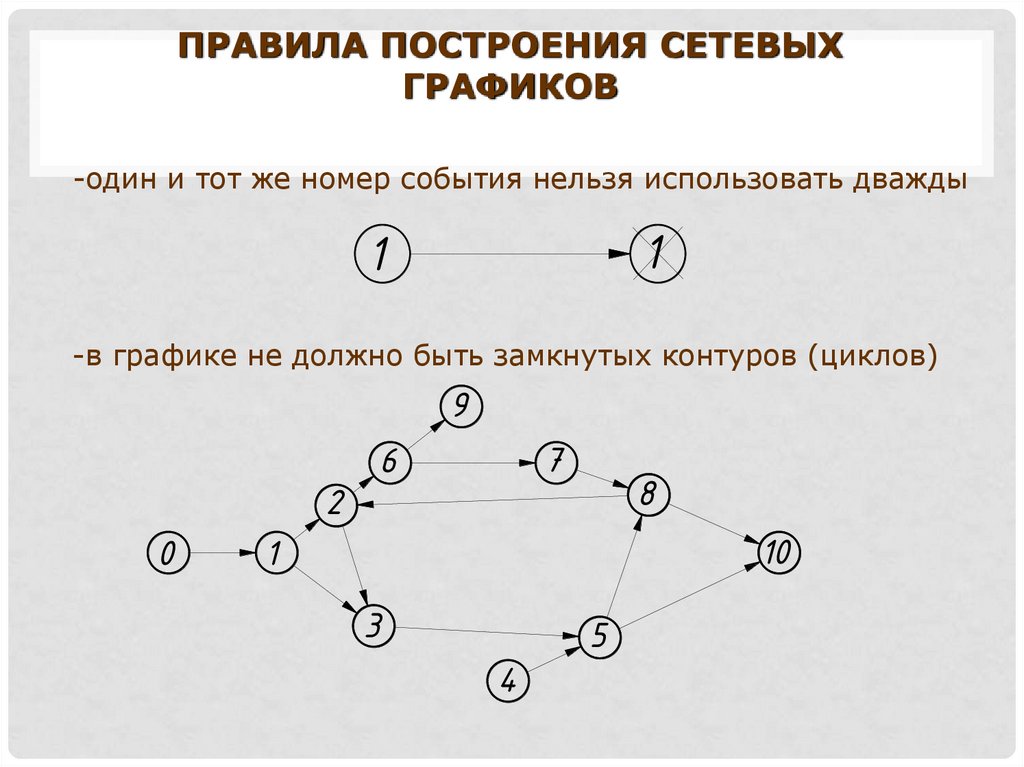

-один и тот же номер события нельзя использовать дважды

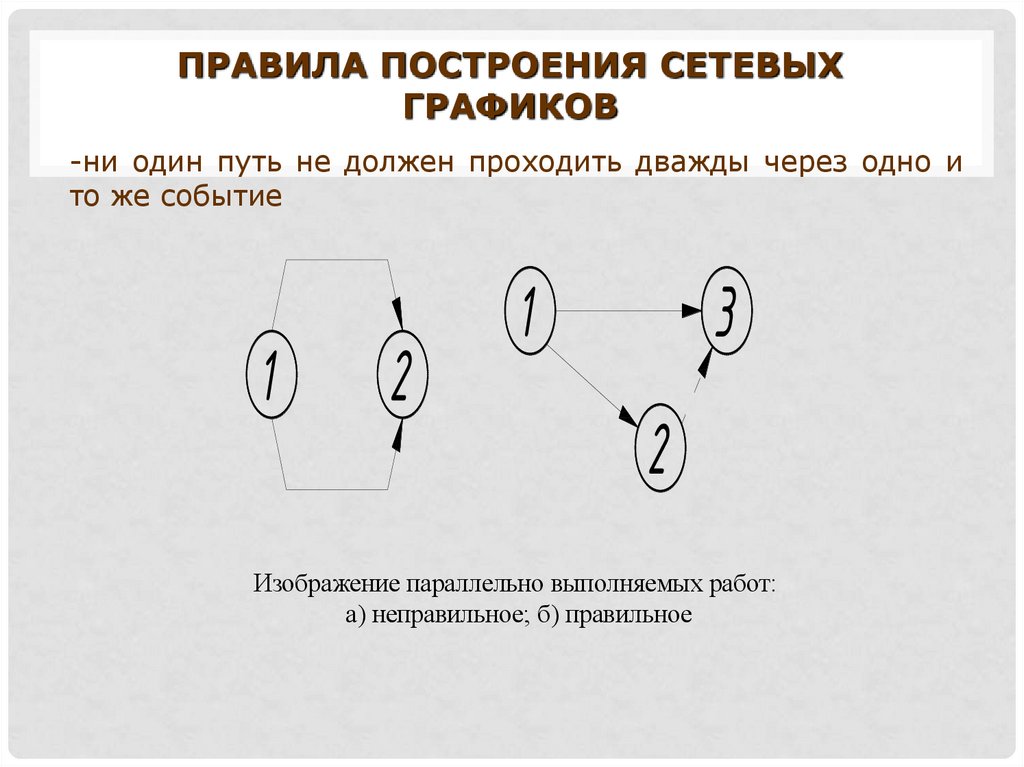

-в графике не должно быть замкнутых контуров (циклов)

11.

ПРАВИЛА ПОСТРОЕНИЯ СЕТЕВЫХ
ГРАФИКОВ
-ни один путь не должен проходить дважды через одно и
то же событие
Изображение параллельно выполняемых работ:
а) неправильное; б) правильное

12.

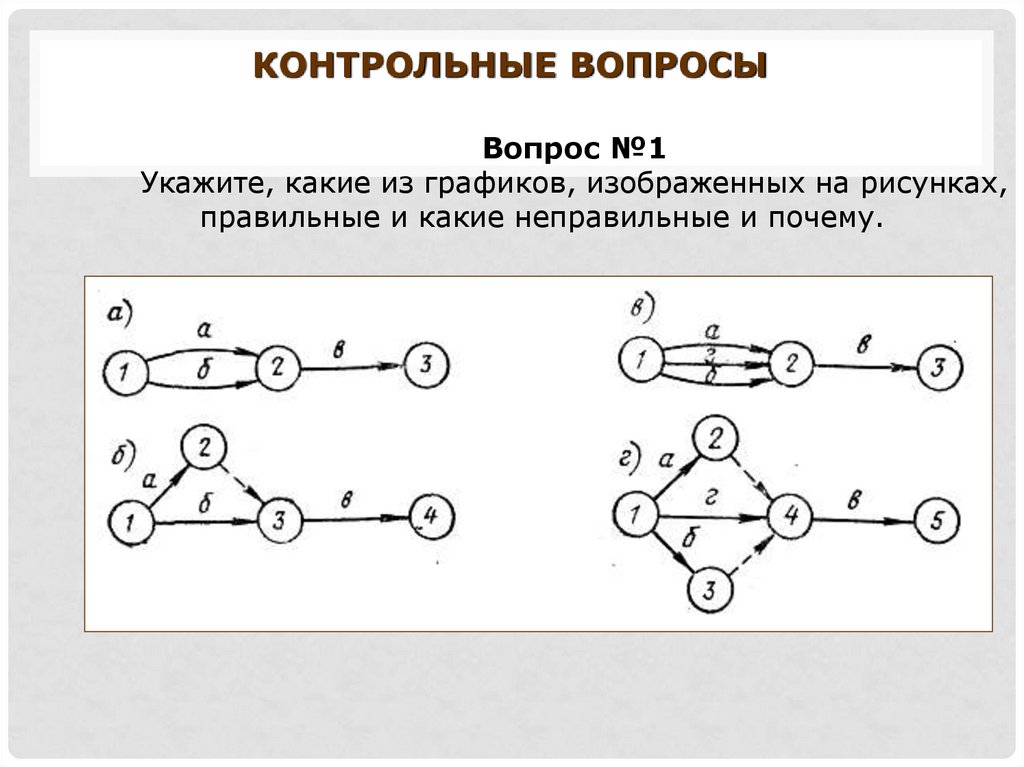

КОНТРОЛЬНЫЕ ВОПРОСЫ
Вопрос №1
Укажите, какие из графиков, изображенных на рисунках,
правильные и какие неправильные и почему.

13.

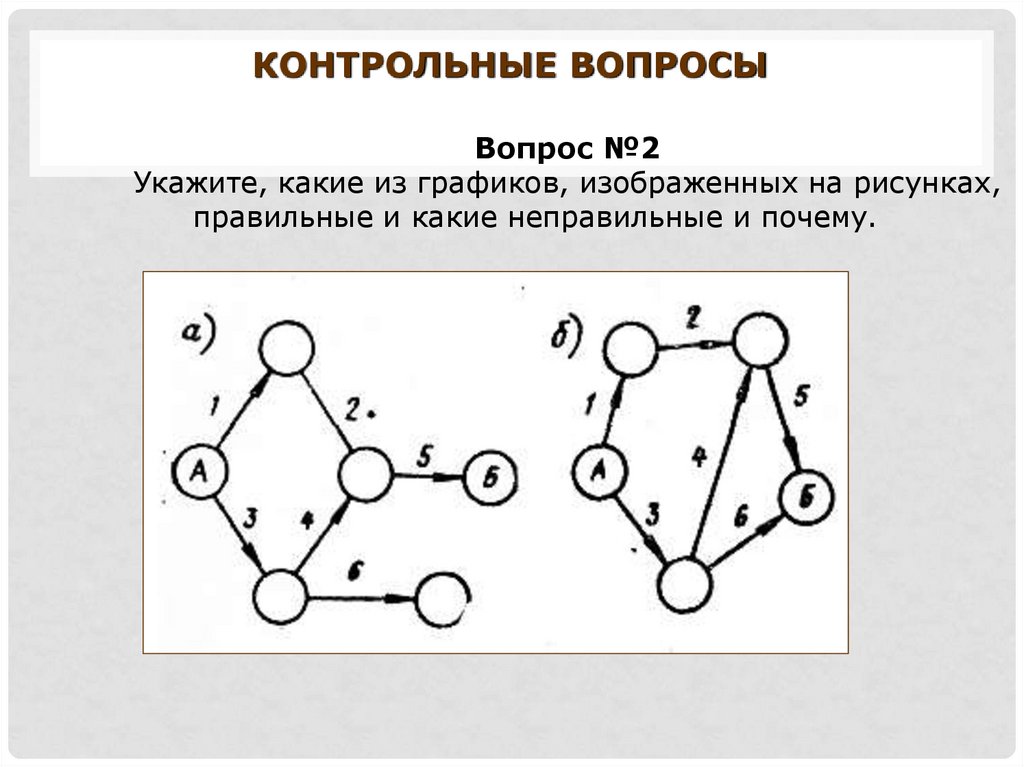

КОНТРОЛЬНЫЕ ВОПРОСЫ
Вопрос №2
Укажите, какие из графиков, изображенных на рисунках,
правильные и какие неправильные и почему.

14. Временные параметры сетевого графика

ВРЕМЕННЫЕ ПАРАМЕТРЫ СЕТЕВОГО
ГРАФИКА
• Параметры событий
• Параметры работ
• Параметры пути

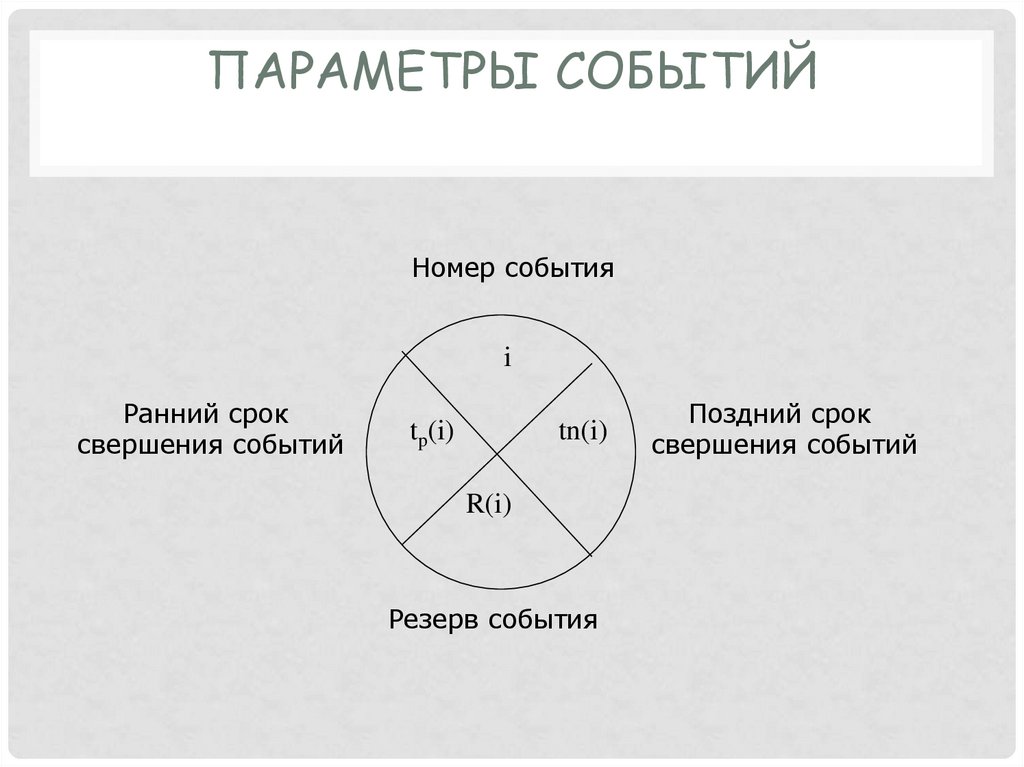

15. Параметры событий

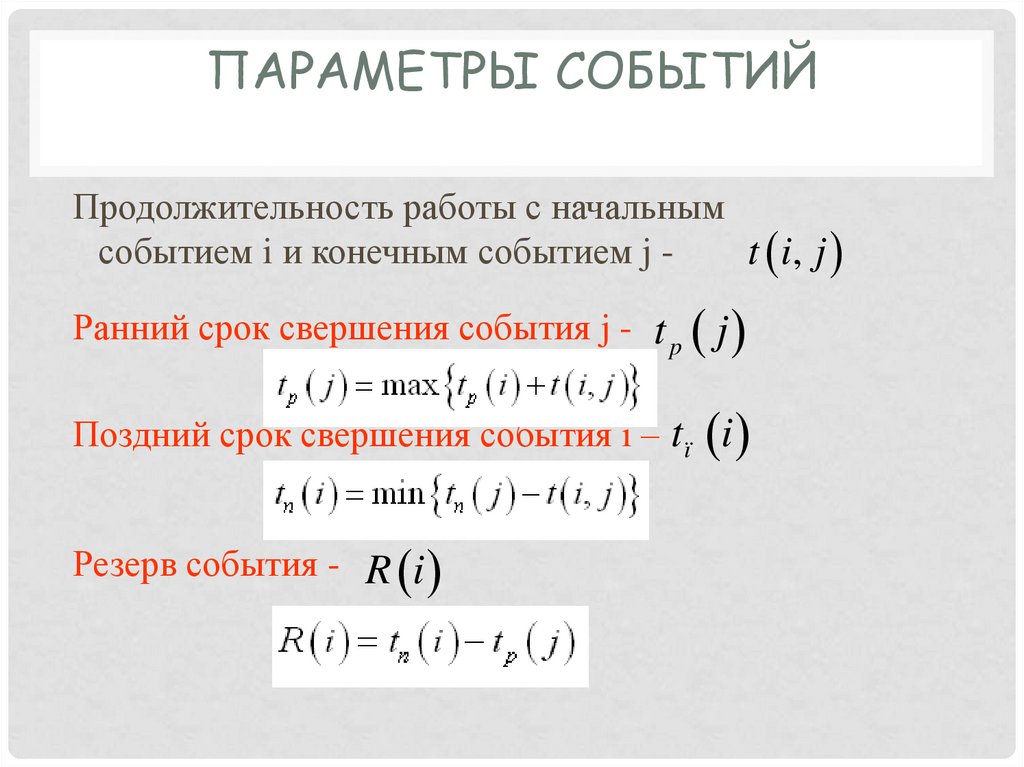

ПАРАМЕТРЫ СОБЫТИЙ
Продолжительность работы с начальным
событием i и конечным событием j t i, j
Ранний срок свершения события j - t p j
Поздний срок свершения события i – tï i
Резерв события - R i

16. Параметры событий

ПАРАМЕТРЫ СОБЫТИЙ
Номер события
i
Ранний срок
свершения событий
tp(i)
tn(i)
R(i)
Резерв события
Поздний срок
свершения событий

17. Параметры работ

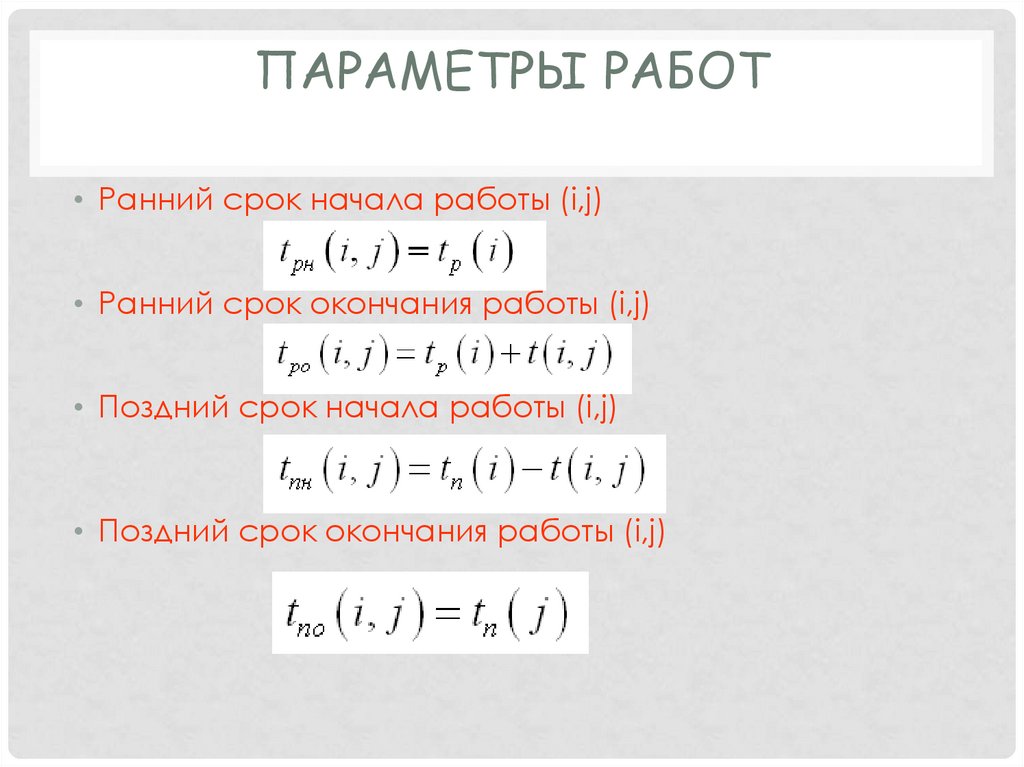

ПАРАМЕТРЫ РАБОТ
• Ранний срок начала работы (i,j)
• Ранний срок окончания работы (i,j)
• Поздний срок начала работы (i,j)
• Поздний срок окончания работы (i,j)

18. Параметры работ

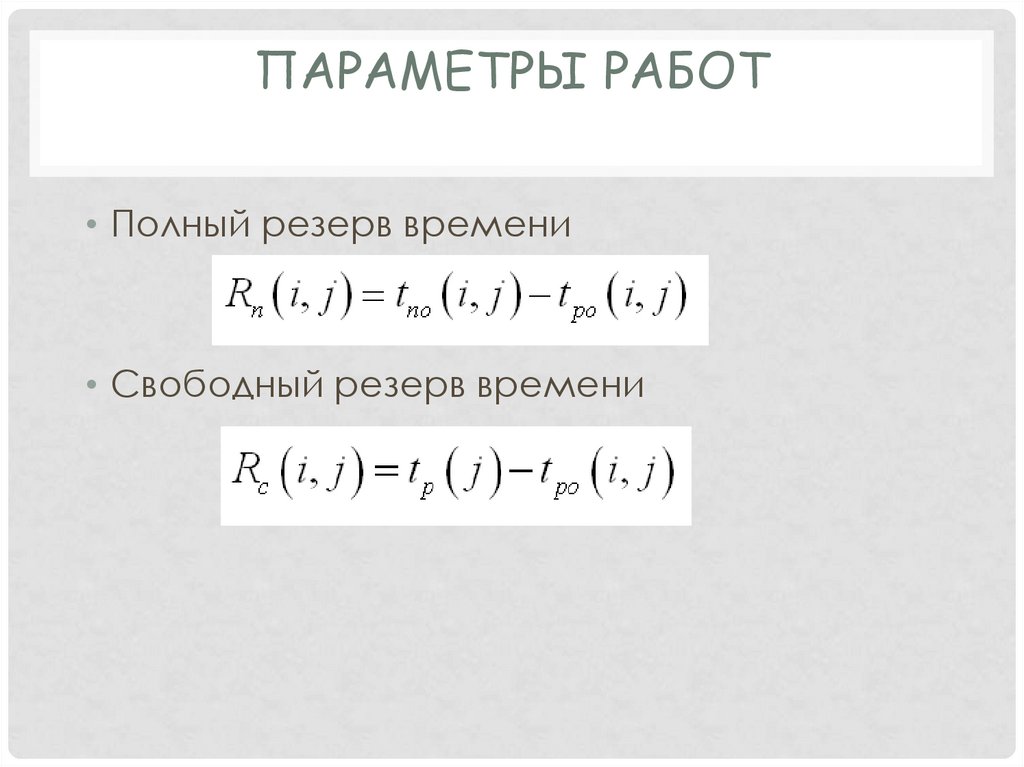

ПАРАМЕТРЫ РАБОТ
• Полный резерв времени
• Свободный резерв времени

19. Параметры работ

ПАРАМЕТРЫ РАБОТ
Работа
Продол
житель
ность
работы
i-j
t(i;j) tрн(i;j) tро(i;j) tпн(i;j) tпо(i;j)
Сроки начала и окончания работ
Резервы
времени работы
Rп
Rс

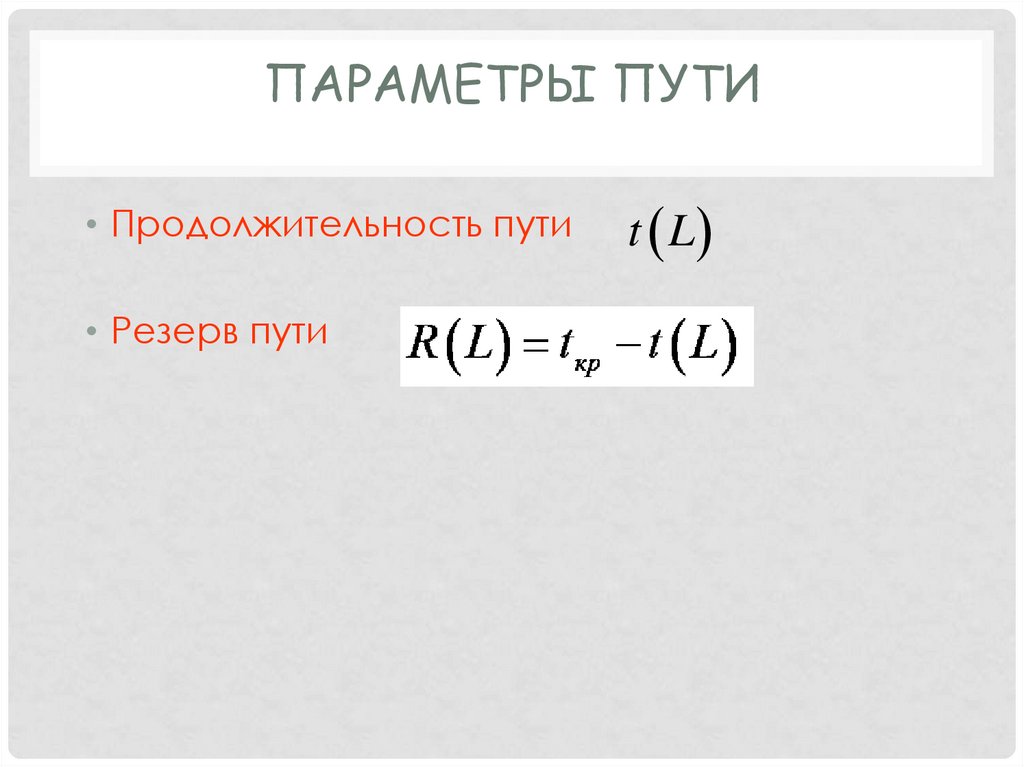

20. Параметры пути

ПАРАМЕТРЫ ПУТИ
• Продолжительность пути
• Резерв пути
t L

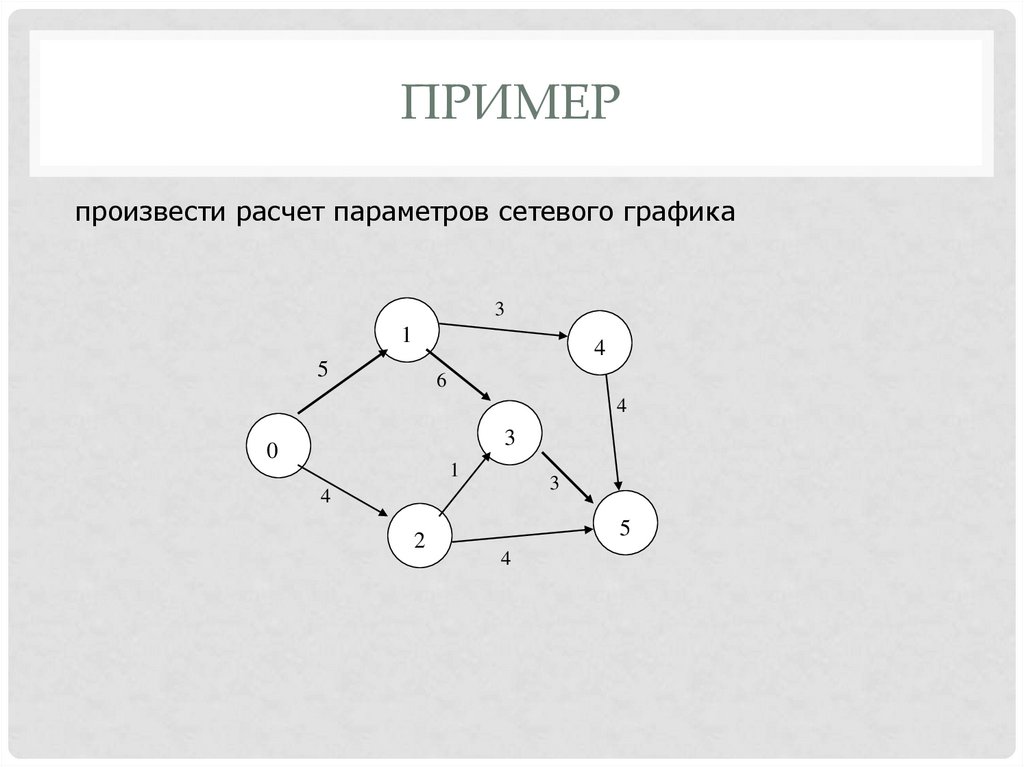

21. Пример

ПРИМЕР
произвести расчет параметров сетевого графика
3
1
4
5
6
4
3
0
1
3
4
2
5
4

22. Параметры событий (графический способ)

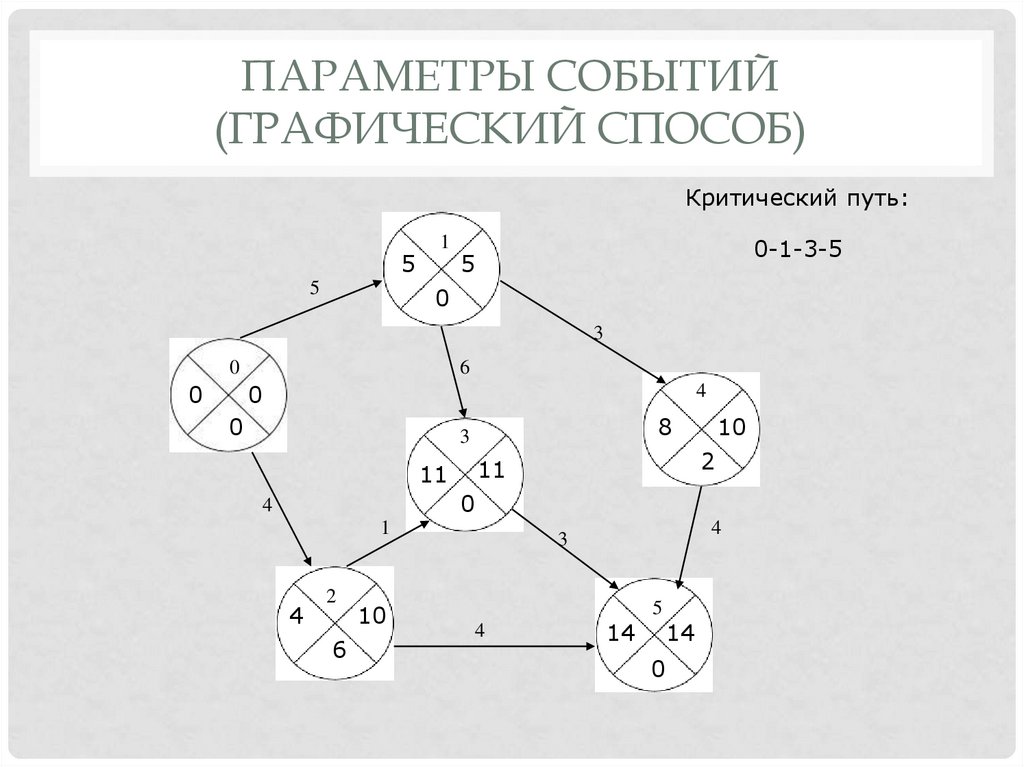

ПАРАМЕТРЫ СОБЫТИЙ
(ГРАФИЧЕСКИЙ СПОСОБ)
Критический путь:
5
5
1
0-1-3-5
5
0
3
0
0
6
0
4
0
8
3
2
11
11
10
0
4
1
4
2
6
10
4
3
4
14
5
0
14

23. Параметры работ (табличный способ)

ПАРАМЕТРЫ РАБОТ
(ТАБЛИЧНЫЙ СПОСОБ)
работа
Сроки начала и окончания работ
i-j
t(i;j) tрн(i;j) tро(i;j) tпн(i;j) tпо(i;j)
0-1
0-2
5
4
1-3
6
1-4
3
2-3
1
2-4
4
3-5
3
4-5
4
Rп
Rс
0
5
0
5
0
0
0
4
6
10
6
0
5
11
5
11
0
0
5
8
7
10
2
0
4
5
10
11
6
6
4
8
10
14
6
6
11
14
11
14
0
0
8
12
10
14
2
2

24. Параметры пути

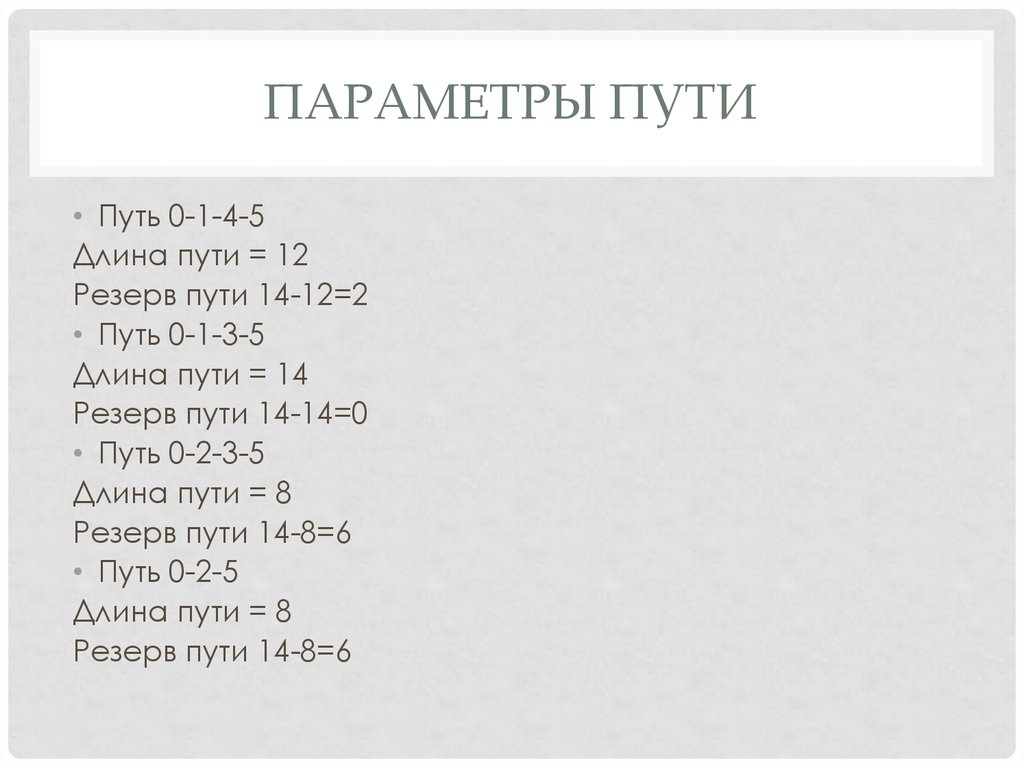

ПАРАМЕТРЫ ПУТИ
• Путь 0-1-4-5
Длина пути = 12
Резерв пути 14-12=2
• Путь 0-1-3-5
Длина пути = 14
Резерв пути 14-14=0
• Путь 0-2-3-5
Длина пути = 8
Резерв пути 14-8=6
• Путь 0-2-5
Длина пути = 8
Резерв пути 14-8=6
