Доклад о ходе реализации ИП ГП ОПК РиТП шифр «Море-3»

1.

»
ДОКЛАД
О ходе реализации ИП ГП ОПК РиТП
шифр «Море-3»
03.06.2022
1

2.

Работа в рамках рабочей группы

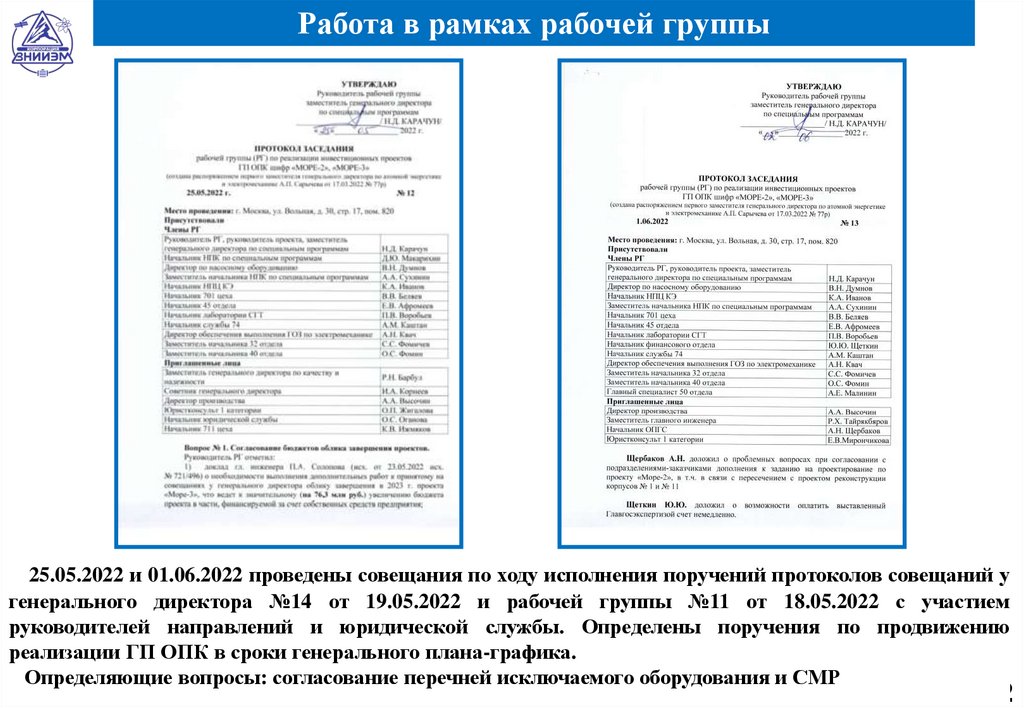

25.05.2022 и 01.06.2022 проведены совещания по ходу исполнения поручений протоколов совещаний у
генерального директора №14 от 19.05.2022 и рабочей группы №11 от 18.05.2022 с участием
руководителей направлений и юридической службы. Определены поручения по продвижению
реализации ГП ОПК в сроки генерального плана-графика.
Определяющие вопросы: согласование перечней исключаемого оборудования и СМР
2

3.

Облик завершения ИП ГП ОПК РиТП «Море-3» в 2 этапа
Объект
строительства
Тех.
заказчик
Направление
ПЕРВЫЙ ЭТАП. Срок ввода объектов в эксплуатацию – 2023 г.
Отделы 4,32
Качество и
надежность
КиКСЭ
Отдел 16
СП
Центр 712
СП
СГИ
Строительные
работы
Отдел 45
КОРПУС 1
(пристройка)
Строительные
работы
Строительные
работы
КОРПУС 6
СГИ
КОРПУС 22
СГИ
КОРПУС 1
(существующая
часть)
Цех 700
Производство
СГИ
Строительные
работы
Цех 711
КиКСЭ
Цех 700
Производство
СГИ
Строительные
работы
Цех 700
Производство
СГИ
Строительные
работы
КОРПУС 2
КОРПУС 11
Требуемое
финансирование,
млн. руб.
Предлагаемый перечень работ для завершения ГП ОПК
60,6*
Возведение перегородки между компрессорной и лабораторией испытаний на ВВФ
4,0
Завершение отделочных работ и монтаж инженерных коммуникаций
Завершение монтажа оборотного водоснабжения, приобретение комплекта кабелей и выполнение
ПНР приобретенного технологического оборудования
Завершение отделочных работ и монтажа инженерных коммуникаций (вентиляция,
воздухоснабжение).
Проведение дооснащения и наладки грузоподъемных механизмов (г/п 25 т), выполнение ПНР
приобретенного технологического оборудования
Выполнение монтажа и проведение ПНР систем вентиляции и теплоснабжения, холодоснабжения и
кондиционирования, пожарной сигнализации и системы оповещения о пожаре, системы газового
пожаротушения, водоснабжения (противопожарного водопровода), сжатого воздуха, тепловых и
кабельных сетей
Выполнение монтажа и проведение пуско-наладочных работ пожарной сигнализации и системы
оповещения о пожаре
Выполнение монтажа и проведение пуско-наладочных работ пожарной сигнализации и системы
оповещения о пожаре
ВТОРОЙ ЭТАП. Срок ввода объектов в эксплуатацию – 2024 г.
79,0*
Выполнение устройства новой кровли в месте примыкания старого и нового корпусов, СМР по
обустройству лестницы в вентиляционную камеру, отделочных работы в подвале (отм. -4.400)
Выполнение установки и ПНР насосной станции и теплового пункта, водоснабжения
(противопожарного водопровода)
Выполнение СМР с заменой инженерных коммуникаций в помещениях: кладовая ЛКМ и ЛВЖ,
заливочный участок, участок пневмовакуумных испытаний, комната отдыха, кабинет начальника
цеха и технологическое бюро, выполнение монтажа и проведение ПНР пожарной сигнализации и
системы оповещения о пожаре
Выполнение монтажа и ПНР системы газового пожаротушения в помещении окрасочного участка,
выполнение СМР помещений хранения ЛКМ, ЛВЖ
Выполнение монтажа и ПНР вентиляционной камеры, выполнение усиления существующих
конструкций кровли, демонтирование 2-х существующих грузоподъемных механизмов
Выполнение ПНР пожарной сигнализации и системы оповещения о пожаре в помещениях цеха,
выполнение монтажа приточно-вытяжной системы вентиляции с поставкой 2-х единиц
вентиляционного оборудования
Выполнение отделочных работ фасадов здания, СМР элеваторного узла и кладовых, выполнение
установки и ПНР вентиляционной камеры, завершение установки теплоснабжения в ИТП (в т. ч.
тепловые сети), системы дымоудаления и пожарного водопровода
7,0
5,6
12,0
30,0
1,0
1,0
10,0
15,0
20,0
2,0
8,0
5,0
19,0
Оптимизированный облик завершения ГП ОПК «Море-3» определяет организационную и техническую стратегию завершения проекта
в 2023-2024 году. На ее основе разработан генеральный план-график реализации проекта.
* Без учета проектно-изыскательских работ в соответствии с приказом Минпромторга России от 22.10.2018 № 4191, а также получения технической
документации для постановки ОКС на учет в Росреестр

4.

Генеральный план-график реализации ГП ОПК «Море-3»
С учетом оптимизированного облика
завершения разработан генеральный
план-график реализации
ГП ОПК
«Море-3».
Срок завершения СМР – 2023 год,
ввод в эксплуатацию – 2024 год.
4

5.

Предложения по корректировке ПД
Для реализации принятой стратегии подготовлены предложения по исключению из проекта:
1. Реконструируемых площадей. Общая исключенная площадь составила 10 456 м2.
2. Закупаемого оборудования. Исключено оборудования на 131,2 млн. руб.
5
Эти предложения учтены в оформляемом проекте ТЗ на корректировку проектной документации.

6.

Актуализированный бюджет облика завершения проекта
Откорректированный и утвержденный бюджет облика завершения ГП ОПК «Море-2»
Финансирование для завершения работ по ГП ОПК – 167,1 млн. руб. (БИ – 2,6; СС – 164,5 )
6

7.

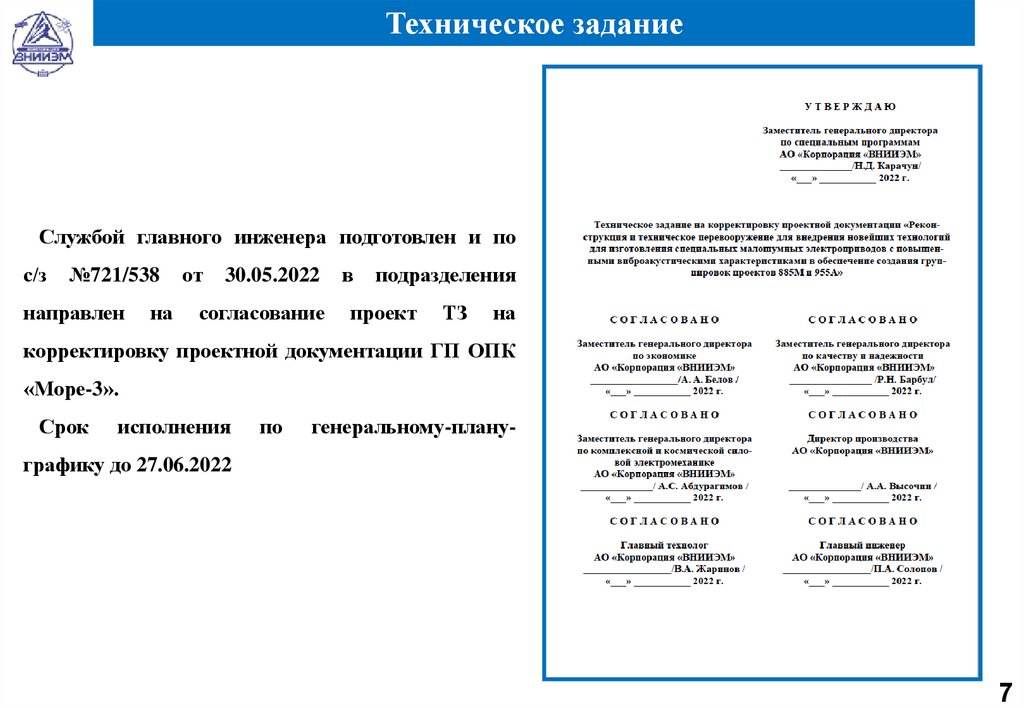

Техническое задание
Службой главного инженера подготовлен и по
с/з
№721/538
направлен
на
от
30.05.2022
согласование
в
подразделения
проект
ТЗ
на
корректировку проектной документации ГП ОПК
«Море-3».
Срок
исполнения
по
генеральному-плану-
графику до 27.06.2022
7

8.

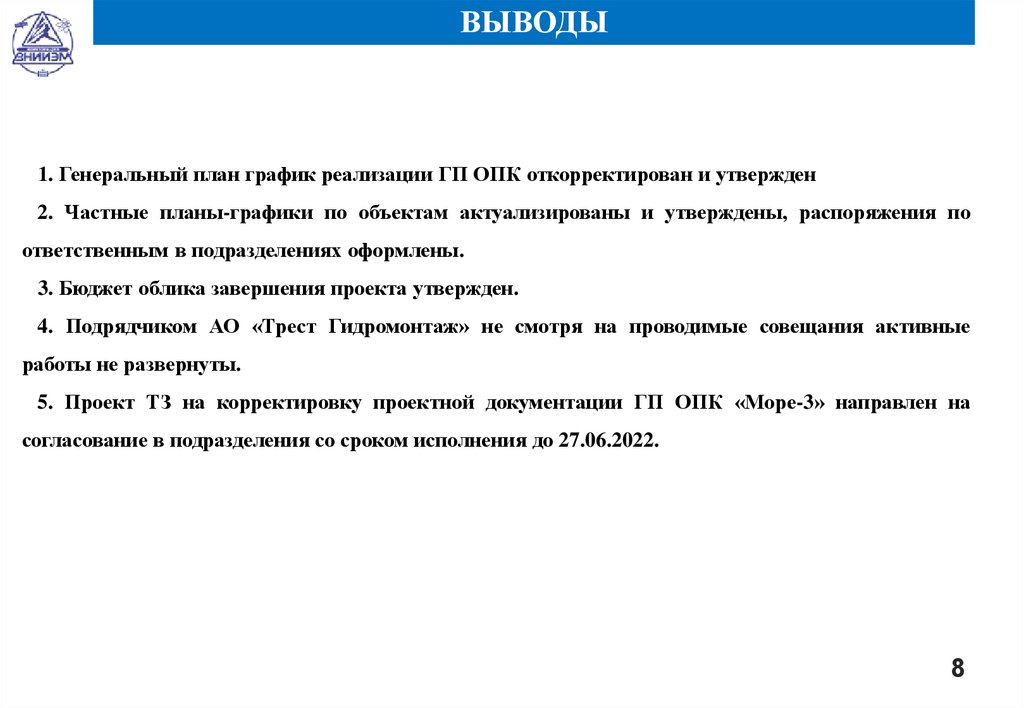

ВЫВОДЫ
1. Генеральный план график реализации ГП ОПК откорректирован и утвержден
2. Частные планы-графики по объектам актуализированы и утверждены, распоряжения по
ответственным в подразделениях оформлены.
3. Бюджет облика завершения проекта утвержден.
4. Подрядчиком АО «Трест Гидромонтаж» не смотря на проводимые совещания активные
работы не развернуты.
5. Проект ТЗ на корректировку проектной документации ГП ОПК «Море-3» направлен на
согласование в подразделения со сроком исполнения до 27.06.2022.
8

9.

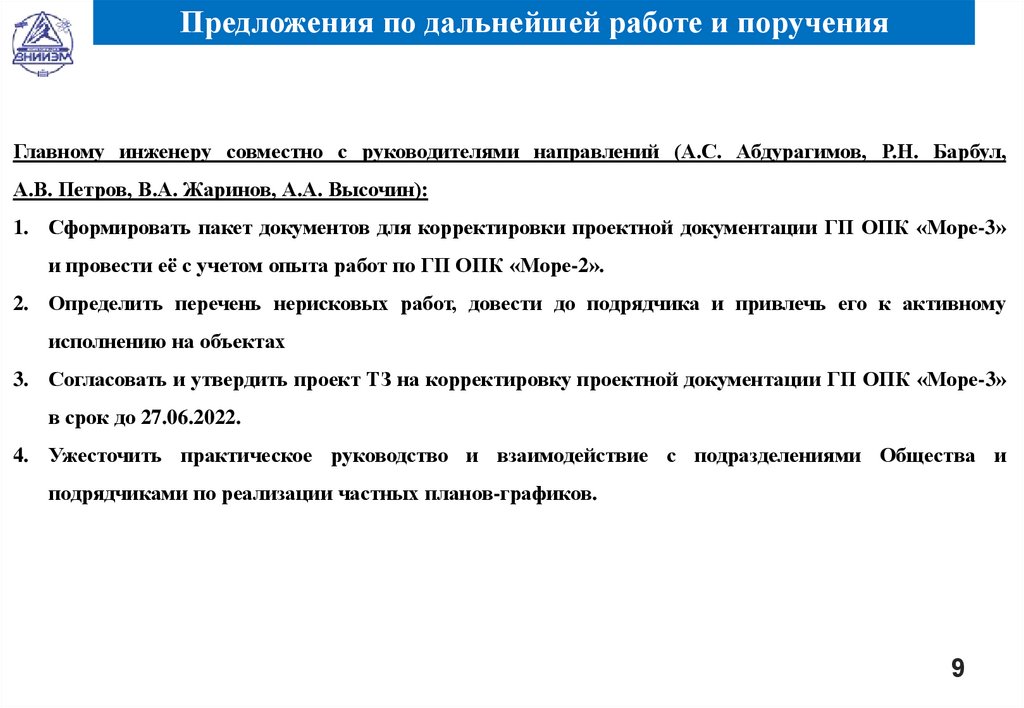

Предложения по дальнейшей работе и поручения
Главному инженеру совместно с руководителями направлений (А.С. Абдурагимов, Р.Н. Барбул,
А.В. Петров, В.А. Жаринов, А.А. Высочин):
1. Сформировать пакет документов для корректировки проектной документации ГП ОПК «Море-3»
и провести её с учетом опыта работ по ГП ОПК «Море-2».
2. Определить перечень нерисковых работ, довести до подрядчика и привлечь его к активному
исполнению на объектах
3. Согласовать и утвердить проект ТЗ на корректировку проектной документации ГП ОПК «Море-3»
в срок до 27.06.2022.
4. Ужесточить практическое руководство и взаимодействие с подразделениями Общества и
подрядчиками по реализации частных планов-графиков.
9
