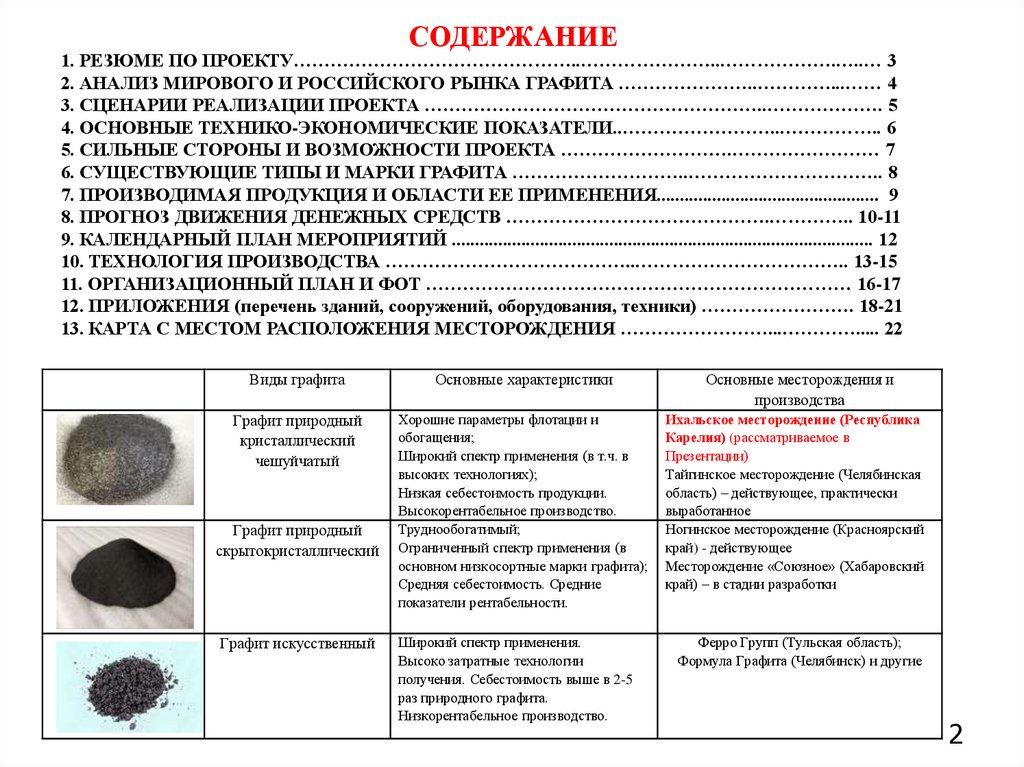

СОДЕРЖАНИЕ
РЕЗЮМЕ ПО ПРОЕКТУ
АНАЛИЗ МИРОВОГО И РОССИЙСКОГО РЫНКА ГРАФИТА
СЦЕНАРИИ РЕАЛИЗАЦИИ ПРОЕКТА
ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ
СИЛЬНЫЕ СТОРОНЫ И ВОЗМОЖНОСТИ ПРОЕКТА

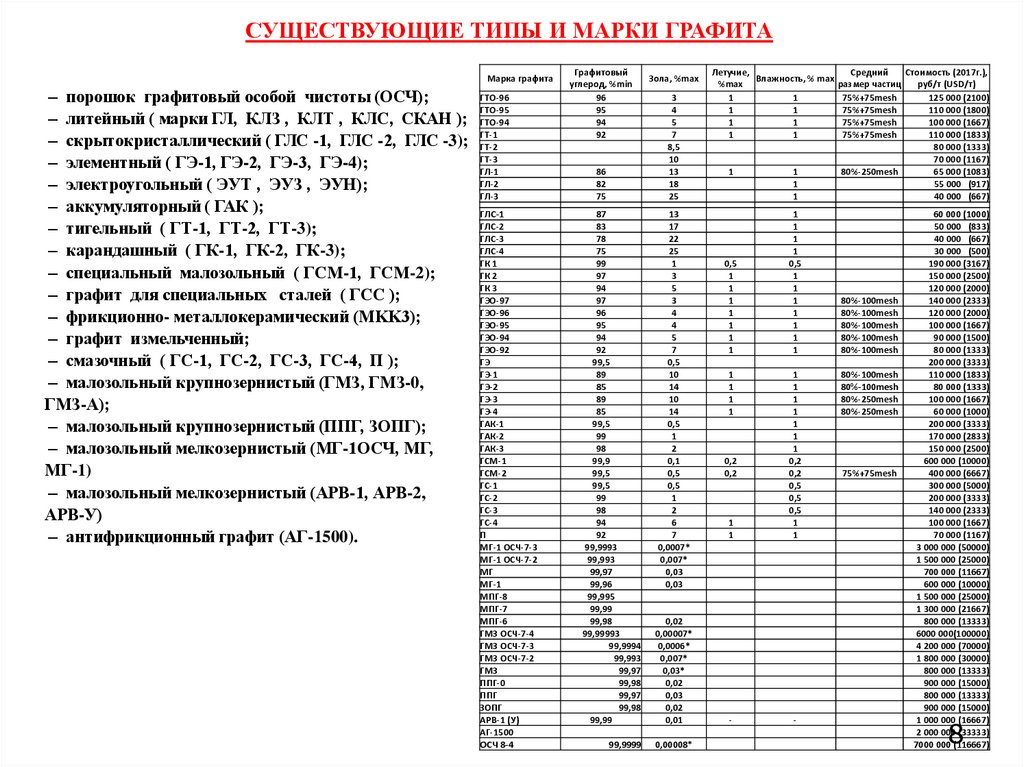

СУЩЕСТВУЮЩИЕ ТИПЫ И МАРКИ ГРАФИТА
ПРОИЗВОДИМАЯ ПРОДУКЦИЯ И ОБЛАСТИ ЕЕ ПРИМЕНЕНИЯ

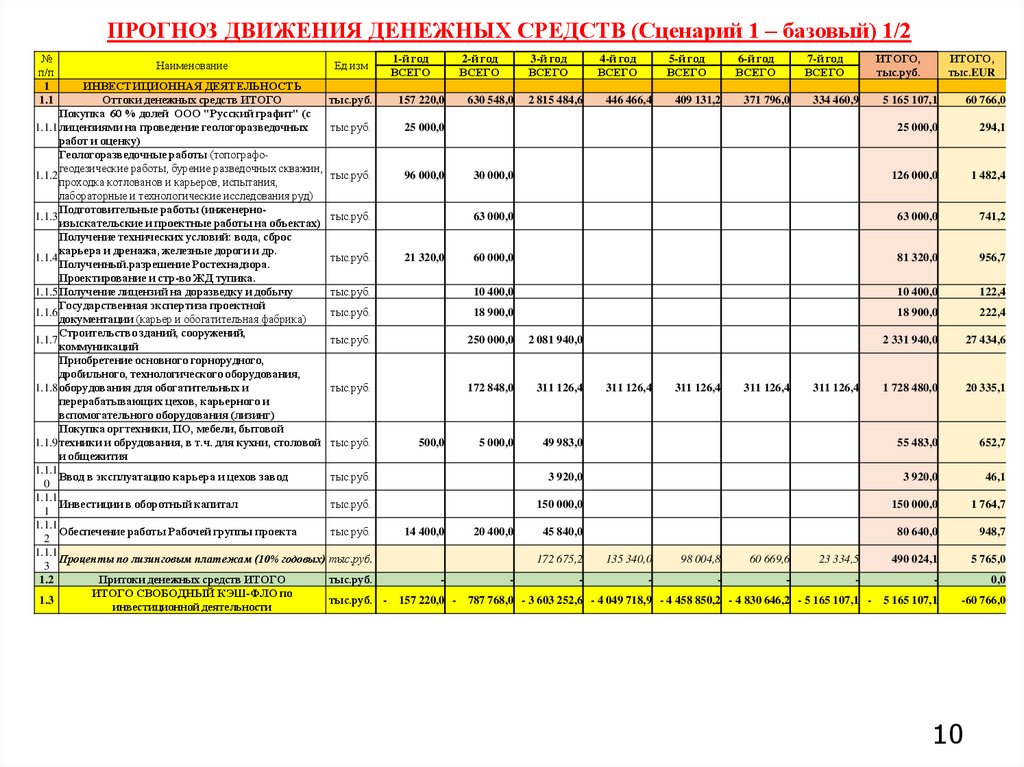

ПРОГНОЗ ДВИЖЕНИЯ ДЕНЕЖНЫХ СРЕДСТВ (Сценарий 1 – базовый) 1/2
ПРОГНОЗ ДВИЖЕНИЯ ДЕНЕЖНЫХ СРЕДСТВ (Сценарий 1 – базовый) 2/2

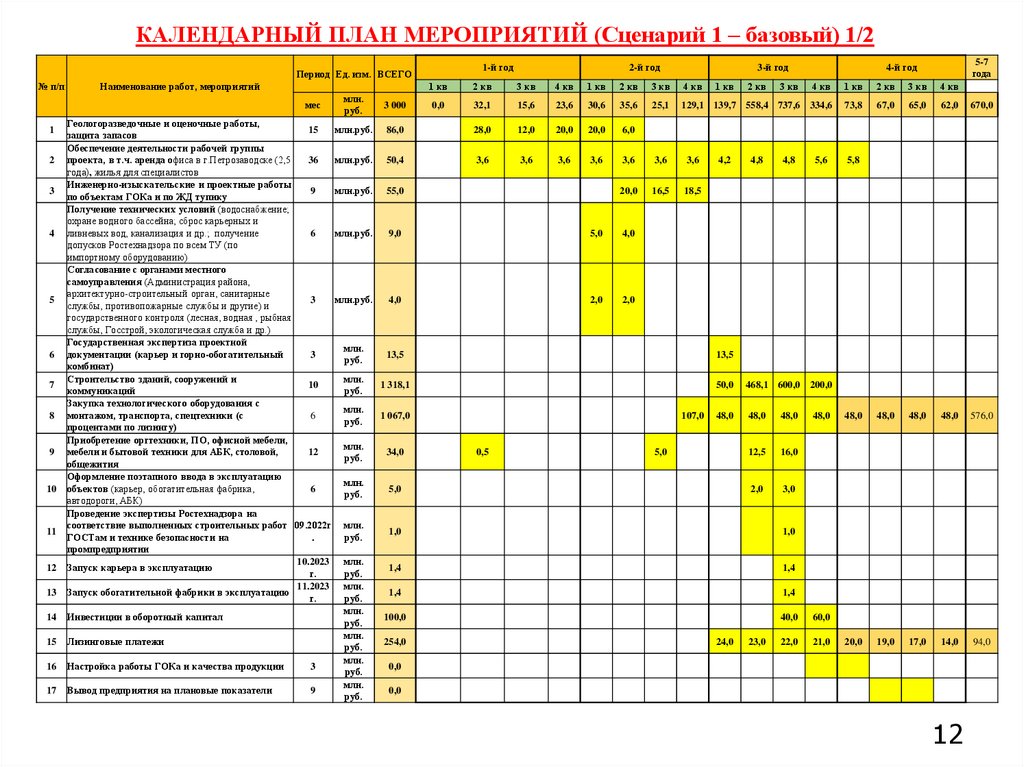

КАЛЕНДАРНЫЙ ПЛАН МЕРОПРИЯТИЙ (Сценарий 1 – базовый) 1/2

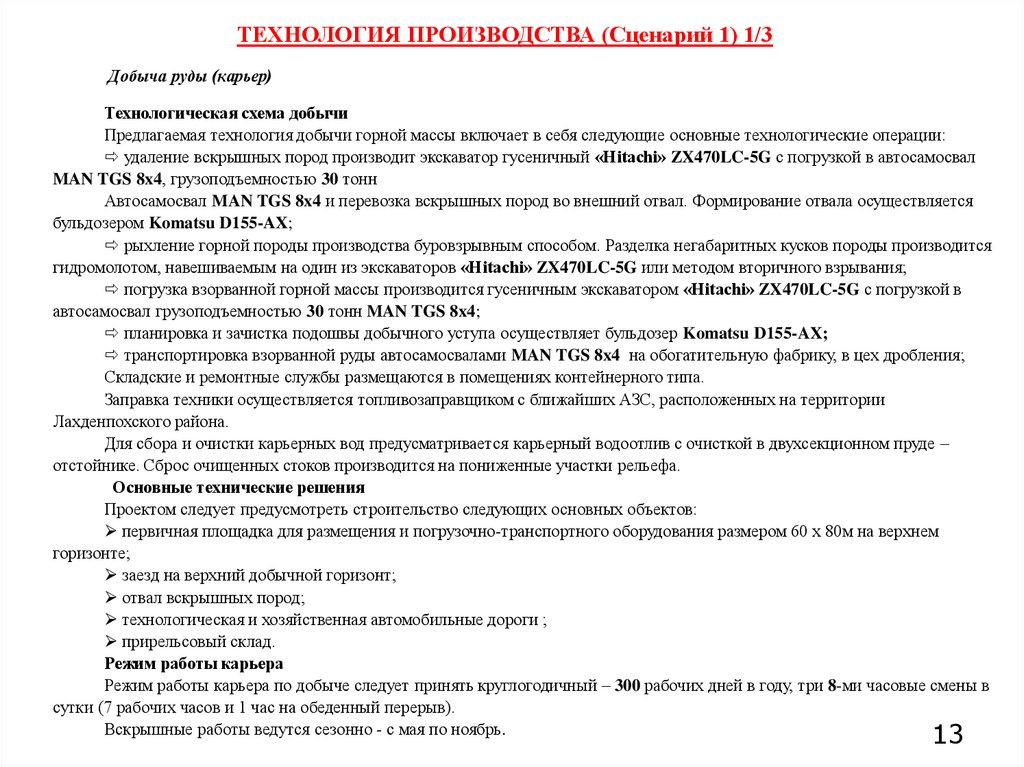

ТЕХНОЛОГИЯ ПРОИЗВОДСТВА (Сценарий 1) 1/3
ТЕХНОЛОГИЯ ПРОИЗВОДСТВА (Сценарий 1) 2/3

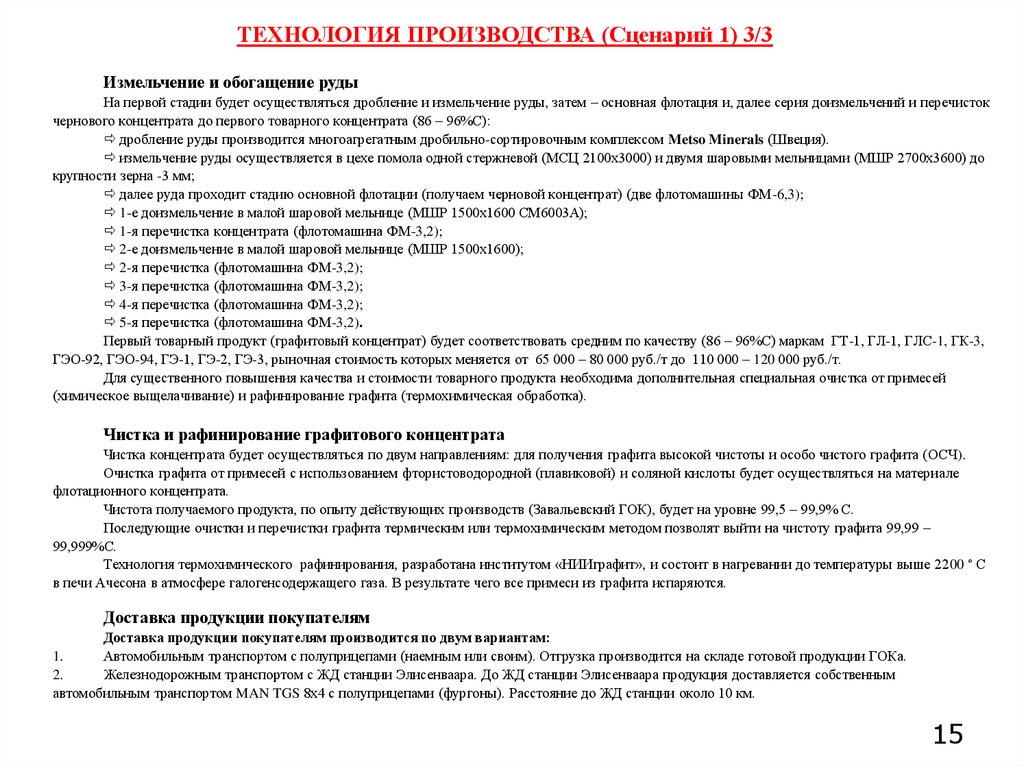

ТЕХНОЛОГИЯ ПРОИЗВОДСТВА (Сценарий 1) 3/3

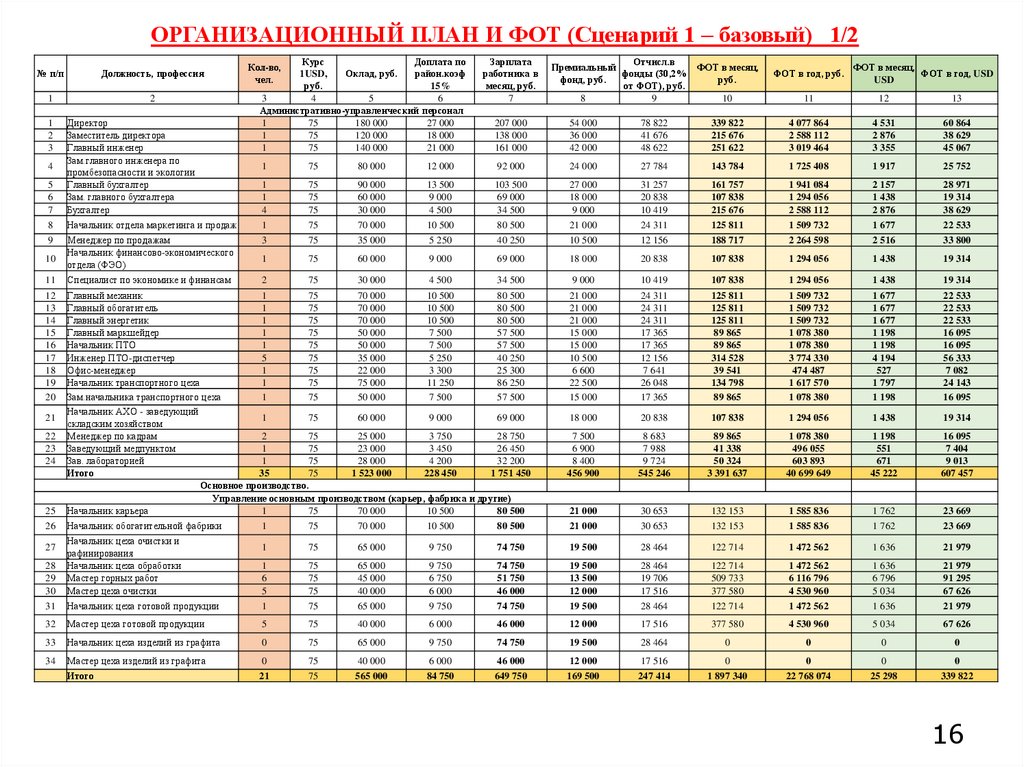

ОРГАНИЗАЦИОННЫЙ ПЛАН И ФОТ (Сценарий 1 – базовый) 1/2

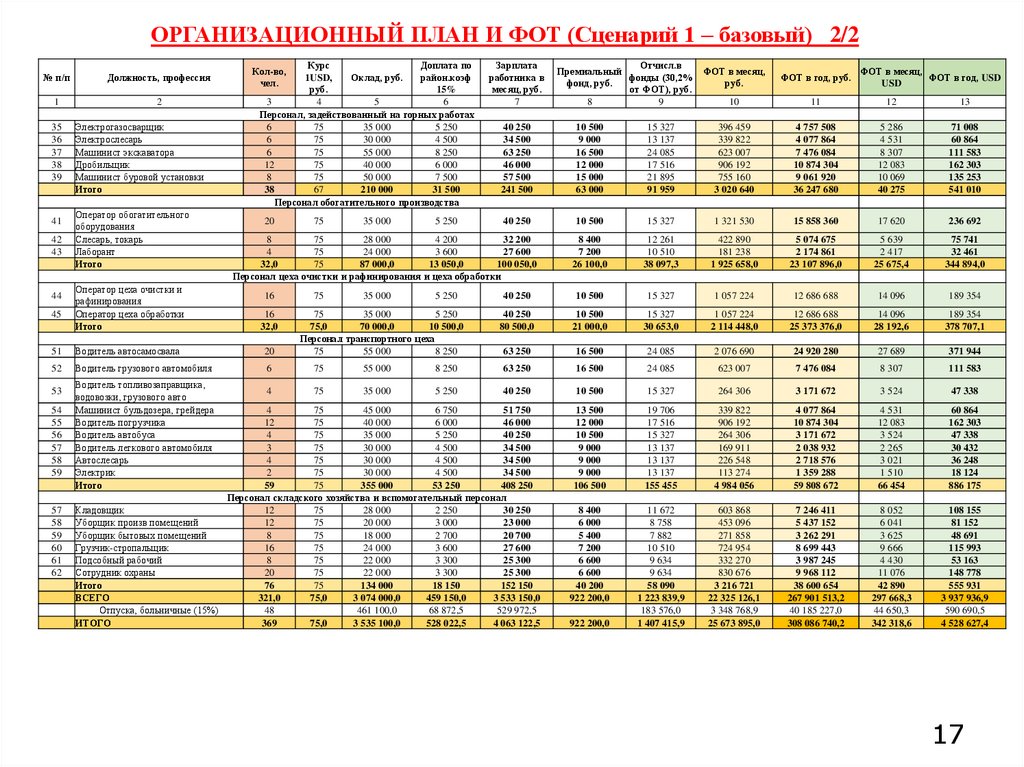

ОРГАНИЗАЦИОННЫЙ ПЛАН И ФОТ (Сценарий 1 – базовый) 2/2

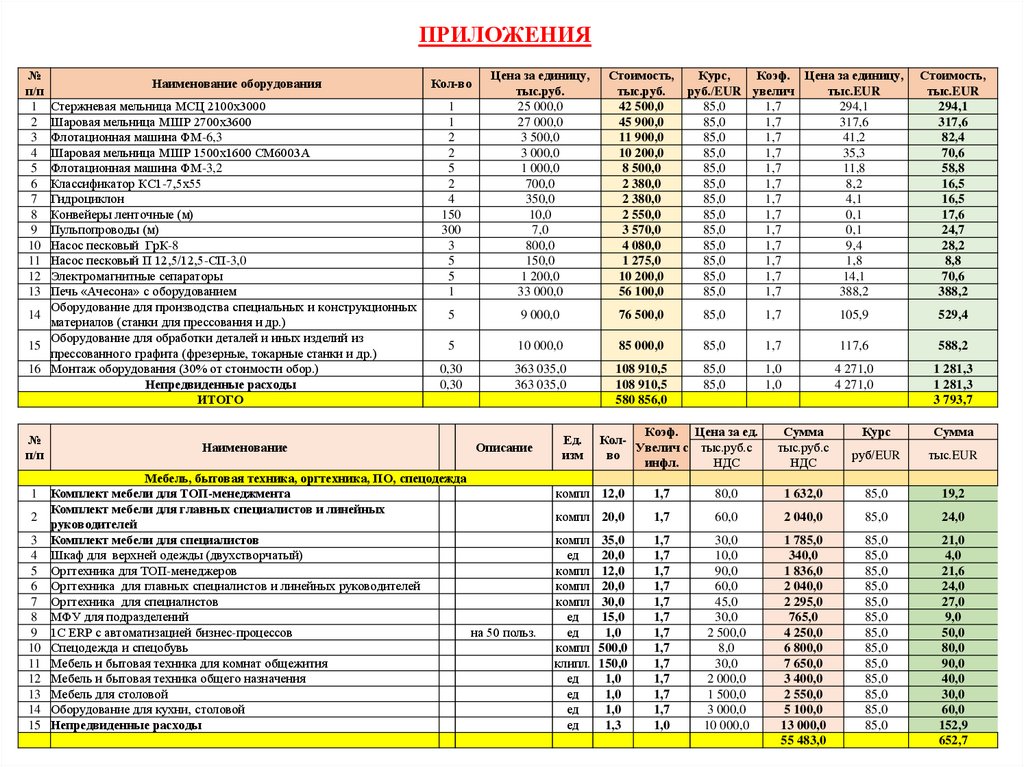

ПРИЛОЖЕНИЯ
ПРИЛОЖЕНИЯ
ПРИЛОЖЕНИЯ
ПРИЛОЖЕНИЯ

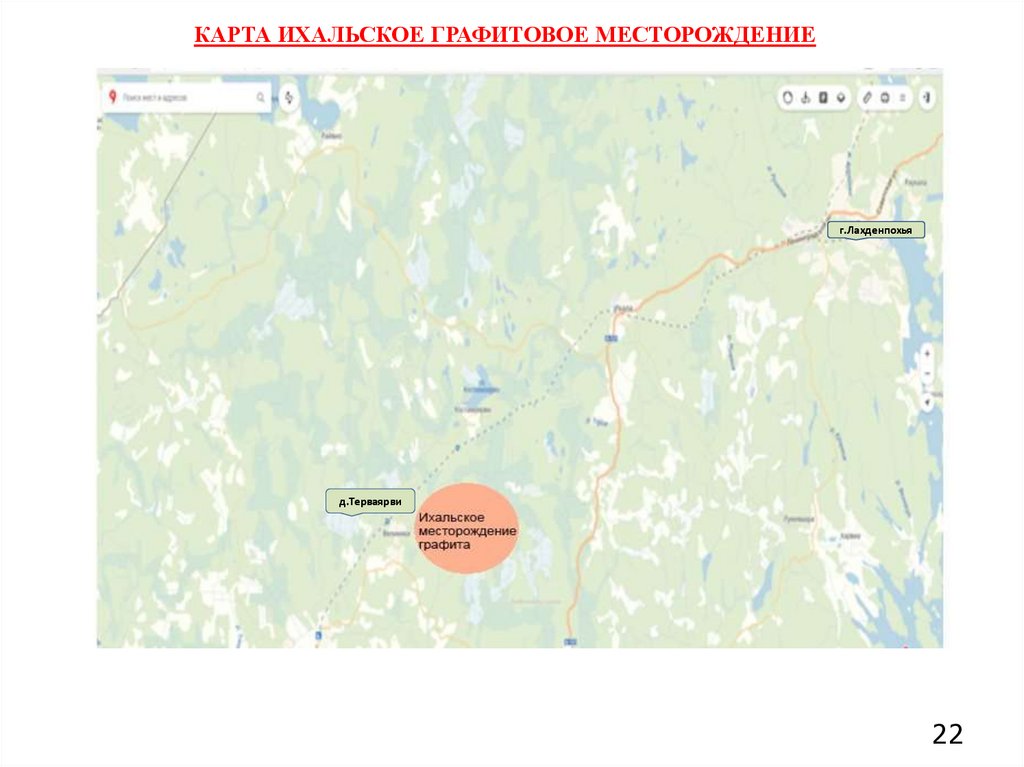

КАРТА ИХАЛЬСКОЕ ГРАФИТОВОЕ МЕСТОРОЖДЕНИЕ
7.16M
Category: businessbusiness

Инвестиционный проект «Освоение Ихальского графитового месторождения (Республика Карелия)» (Бизнес-план)

1.

ИНВЕСТИЦИОННЫЙ ПРОЕКТ
«ОСВОЕНИЕ ИХАЛЬСКОГО ГРАФИТОВОГО МЕСТОРОЖДЕНИЯ
(РЕСПУБЛИКА КАРЕЛИЯ)»
БИЗНЕС-ПЛАН
Контактное лицо Максимов Михаил Александрович
Моб.тел. ( WhatsApp) +7 921 725 0530 E-mail: maksimovmptz@mail.ru
1

2. СОДЕРЖАНИЕ

1. РЕЗЮМЕ ПО ПРОЕКТУ………………………………………..…………………..……………….…..… 3
2. АНАЛИЗ МИРОВОГО И РОССИЙСКОГО РЫНКА ГРАФИТА …………………..…………...…… 4
3. СЦЕНАРИИ РЕАЛИЗАЦИИ ПРОЕКТА ………………………………………………..………………. 5
4. ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ..……………………..…………….. 6

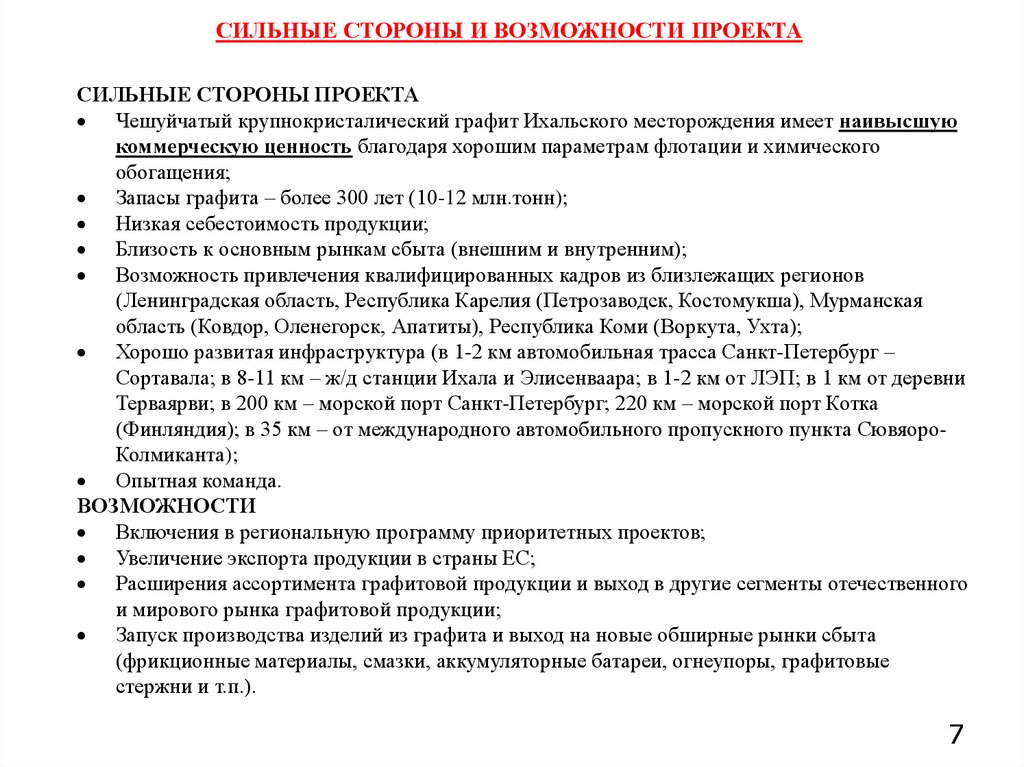

5. СИЛЬНЫЕ СТОРОНЫ И ВОЗМОЖНОСТИ ПРОЕКТА ……………………….…………………… 7
6. СУЩЕСТВУЮЩИЕ ТИПЫ И МАРКИ ГРАФИТА ………………………..………………………….. 8
7. ПРОИЗВОДИМАЯ ПРОДУКЦИЯ И ОБЛАСТИ ЕЕ ПРИМЕНЕНИЯ................................................ 9
8. ПРОГНОЗ ДВИЖЕНИЯ ДЕНЕЖНЫХ СРЕДСТВ …………………………………….………….. 10-11
9. КАЛЕНДАРНЫЙ ПЛАН МЕРОПРИЯТИЙ ........................................................................................... 12
10. ТЕХНОЛОГИЯ ПРОИЗВОДСТВА …………………………………..…………………………….. 13-15
11. ОРГАНИЗАЦИОННЫЙ ПЛАН И ФОТ …………………………………………………………… 16-17

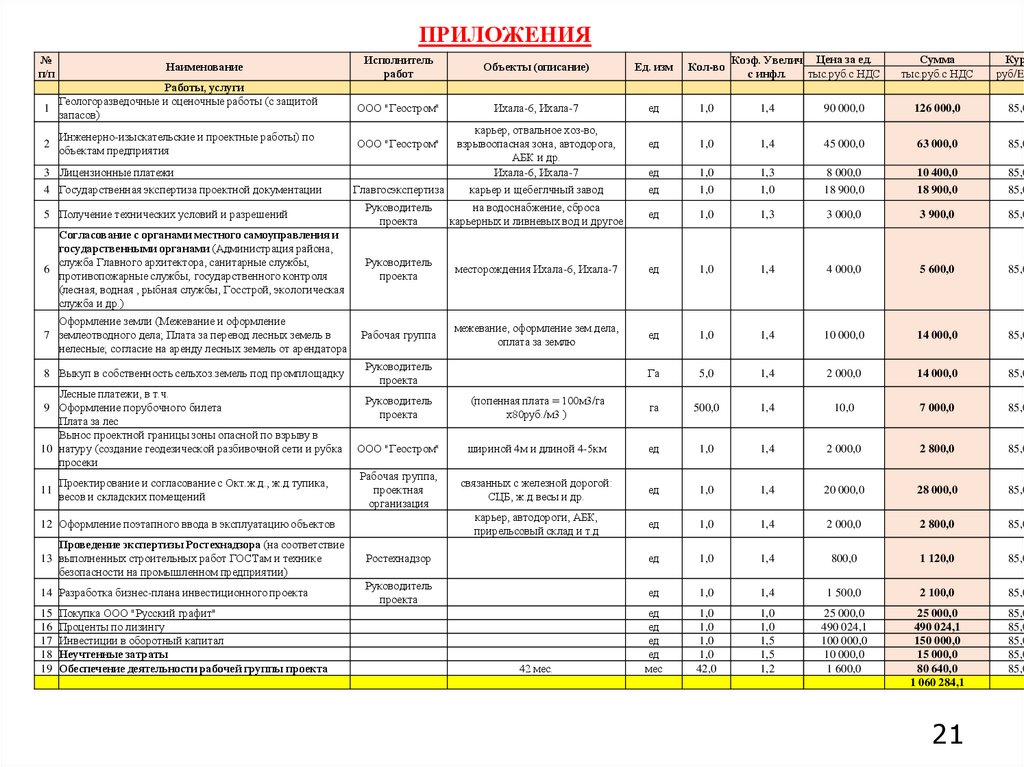

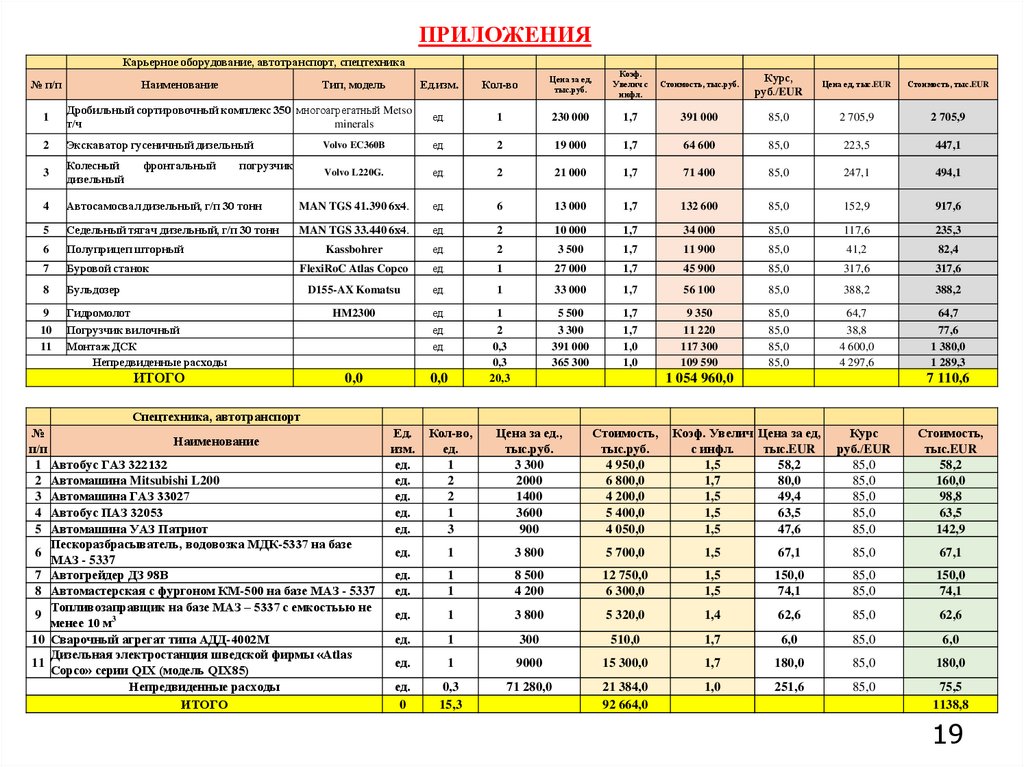

12. ПРИЛОЖЕНИЯ (перечень зданий, сооружений, оборудования, техники) ……………………. 18-21
13. КАРТА С МЕСТОМ РАСПОЛОЖЕНИЯ МЕСТОРОЖДЕНИЯ ……………………...…………..... 22
Виды графита
Основные характеристики
Основные месторождения и
производства
Графит природный
кристаллический
чешуйчатый
Хорошие параметры флотации и
обогащения;
Широкий спектр применения (в т.ч. в
высоких технологиях);
Низкая себестоимость продукции.
Высокорентабельное производство.
Труднообогатимый;
Ограниченный спектр применения (в
основном низкосортные марки графита);
Средняя себестоимость. Средние
показатели рентабельности.
Ихальское месторождение (Республика
Карелия) (рассматриваемое в
Презентации)
Тайгинское месторождение (Челябинская
область) – действующее, практически
выработанное
Ногинское месторождение (Красноярский
край) - действующее
Месторождение «Союзное» (Хабаровский
край) – в стадии разработки
Широкий спектр применения.
Высоко затратные технологии
получения. Себестоимость выше в 2-5
раз природного графита.
Низкорентабельное производство.
Ферро Групп (Тульская область);
Формула Графита (Челябинск) и другие
Графит природный
скрытокристаллический
Графит искусственный
2

3. РЕЗЮМЕ ПО ПРОЕКТУ

Концепция проекта
Описание
По итогам 2019 года мировой рынок графита был оценен в 14,3 млрд. долларов. Причем с 2020 по 2027 год его объем должен увеличиваться на
5,6% ежегодно. Это позволит рынку достичь общего объема в 22 млрд. долларов к 2027 году.
Об этом на страницах издания Proactive Investors сообщает аналитик компании Proactive Райан Д Лонг (Dr Ryan D Long). По сравнению с
СУЩЕСТВУЮЩ цветными металлами графит характеризуется небольшой емкостью рынка. Например, оборот рынка меди в 2019 году составлял 175 млрд.
АЯ СИТУАЦИЯ долларов, что почти в 12 раз больше чем у графита.
Тем не менее, позиции графита могут существенно усилиться за счет развития новых технологий. Первым толчком к этому стало
распространение электромобилей. После этого графит стал, востребован для производства литий-ионных аккумуляторов повышенной мощности.
Активизация производства электромобилей так же стала увеличивать стоимость графита. Данный материал последовательно дорожает с
сентября 2017 года. В России ежегодно добывается около 19 тыс. тонн графита при потребности в 70,0 тыс.тонн.
ИДЕЯ
Создание горно-обогатительного комбината по переработке графитовых руд на базе Ихальского графитового месторождения
(участки Ихала-6 и Ихала-7) с общими запасами мин. 40 млн.тонн графита в Лахденпохском районе Республика Карелия,
включающий карьер и объекты карьерного хозяйства, обогатительную фабрику, цеха очистки и рафинирования графита, цех по
производству изделий из графита.
Графитовое месторождение расположено в экономически освоенном районе, в 190 км от г. Санкт-Петербург; в 1-2 км от автомобильной трассы
СПб-Сортавала; в 8-11 км – от ЖД станции Ихала и Элисенваара. Руда выходит на поверхность, что позволяет иметь низкие затраты при
разработке карьера. Крупночешуйчатый графит Ихальского месторождения представляет наивысшую коммерческую ценность благодаря
хорошим параметрам флотации и химического обогащения.
Рассматриваемое производство является многоплановым, на котором планируется производить как обычный графит (концентрат и иная
продукция с содержанием 86 – 97%С) и чистый графитовый продукт (98 – 99%С), так и графитовую продукцию особой чистоты (ОСЧ графит –
99,999%С), а также изделия из графита.
Внутренний рынок (50-60%). Металлургические предприятия; машиностроение; производство аккумуляторов; химическая
РЫНКИ СБЫТА промышленность, атомная и электроэнергетика; производство горюче смазочных материалов ; производство строительных материалов и др.
Внешний рынок (40-50%). Основные импортеры графита: Германия, Австрия, Словакия, Япония, Китай, Чехия, Нидерланды, США
Основная цель – получение чистой прибыли не менее 2,5 млрд.руб. (30 млн.EUR) в год за счет реализации инвестиционного
проекта «Освоение Ихальского графитового месторождения Республика Карелия» (участки недр Ихала-6 и Ихала-7).
Задачи:
ЦЕЛИ И ЗАДАЧИ 1.Разработка проекта (геолого-разведочных работ) и получение заключения госэкспертизы; проведение геолого-разведочных и оценочных работ;
2.Разработка проектно-сметной документации горно-обогатительного комбината и получение заключения госэкспертизы;
3.Строительство объектов и инфраструктуры ГОКа;
4.Закупка и монтаж оборудования, закупка автотранспорта и спецтехники;
5.Организация бизнес-процессов, планирование и подбор персонала;
6.Запуск в эксплуатацию ГОКа, настройка технологических процессов, вывод предприятия на плановые показатели.
Проведены поисковые работы, в т.ч. наземные геодезические и геофизические исследования (магниторазведка, электроразведка).
Получена лицензия на проведение геологическое изучение и оценку запасов графита на участках недр Ихала-6 и Ихала-7.
Лицензия на доразведку и добычу может быть получена через 15 месяцев с начала проведения работ по проекту.
Привлечение инвестиций в инвестиционный проект в сумме 81,0 млн.EUR).
ЧТО
При этом: в течение первого года потребность в инвестициях – не более 2.0 млн.EUR); в течение второго года – 7,5 млн.EUR); в течение
НЕОБХОДИМО 3-го года – 60,5 млн. EUR). Итого – потребность в инвестициях за три года – 81,0млн.EUR). Оставшаяся потребность в инвестициях в
СДЕЛАТЬ
сумме 10,0 млн.EUR) будет обеспечена за счет прибыли предприятия.
БИЗНЕС-ПЛАН Создание предприятия по добыче и переработке титановых руд на базе Палалахтинского титанового месторождения
(Республика Карелия)
ЧТО СДЕЛАНО
3

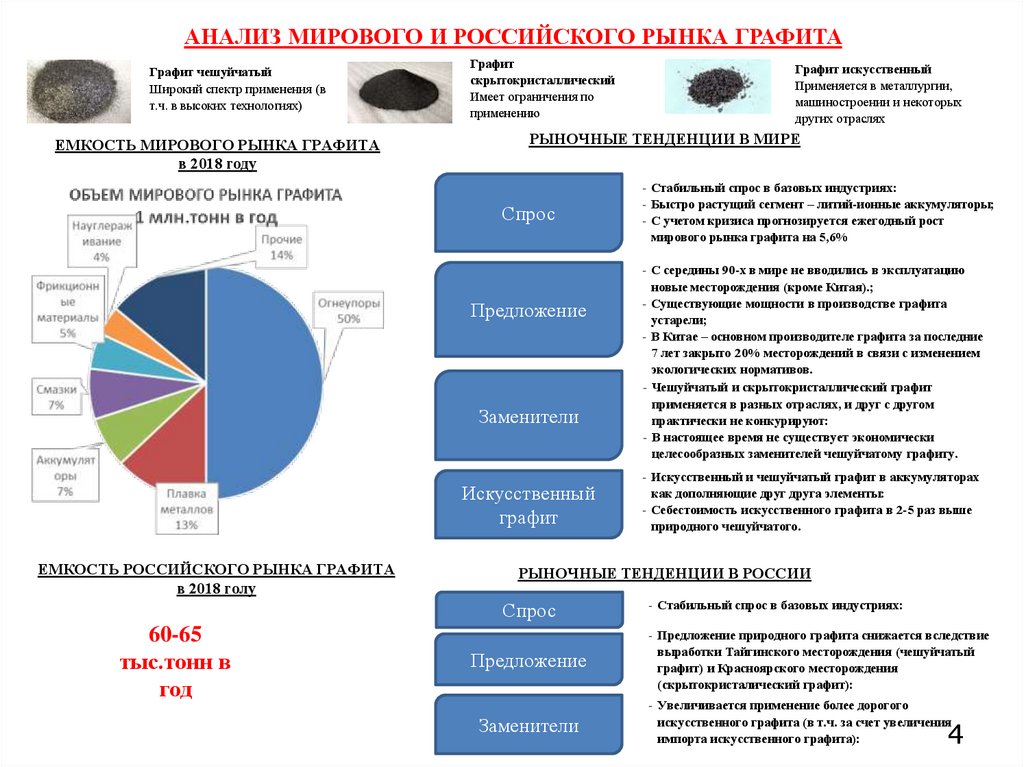

4. АНАЛИЗ МИРОВОГО И РОССИЙСКОГО РЫНКА ГРАФИТА

Графит чешуйчатый
Широкий спектр применения (в
т.ч. в высоких технологиях)
ЕМКОСТЬ МИРОВОГО РЫНКА ГРАФИТА
в 2018 году
Графит
скрытокристаллический
Имеет ограничения по
применению
РЫНОЧНЫЕ ТЕНДЕНЦИИ В МИРЕ
Спрос
Предложение
Заменители
Искусственный
графит
ЕМКОСТЬ РОССИЙСКОГО РЫНКА ГРАФИТА
в 2018 голу
- Стабильный спрос в базовых индустриях:
- Быстро растущий сегмент – литий-ионные аккумуляторы;
- С учетом кризиса прогнозируется ежегодный рост
мирового рынка графита на 5,6%
- С середины 90-х в мире не вводились в эксплуатацию
новые месторождения (кроме Китая).;
- Существующие мощности в производстве графита
устарели;
- В Китае – основном производителе графита за последние
7 лет закрыто 20% месторождений в связи с изменением
экологических нормативов.
- Чешуйчатый и скрытокристаллический графит
применяется в разных отраслях, и друг с другом
практически не конкурируют:
- В настоящее время не существует экономически
целесообразных заменителей чешуйчатому графиту.
- Искусственный и чешуйчатый графит в аккумуляторах
как дополняющие друг друга элементы:
- Себестоимость искусственного графита в 2-5 раз выше
природного чешуйчатого.
РЫНОЧНЫЕ ТЕНДЕНЦИИ В РОССИИ
Спрос
60-65
тыс.тонн в
год
Графит искусственный
Применяется в металлургии,
машиностроении и некоторых
других отраслях
- Стабильный спрос в базовых индустриях:
Предложение
- Предложение природного графита снижается вследствие
выработки Тайгинского месторождения (чешуйчатый
графит) и Красноярского месторождения
(скрытокристалический графит):
Заменители
- Увеличивается применение более дорогого
искусственного графита (в т.ч. за счет увеличения
импорта искусственного графита):
4

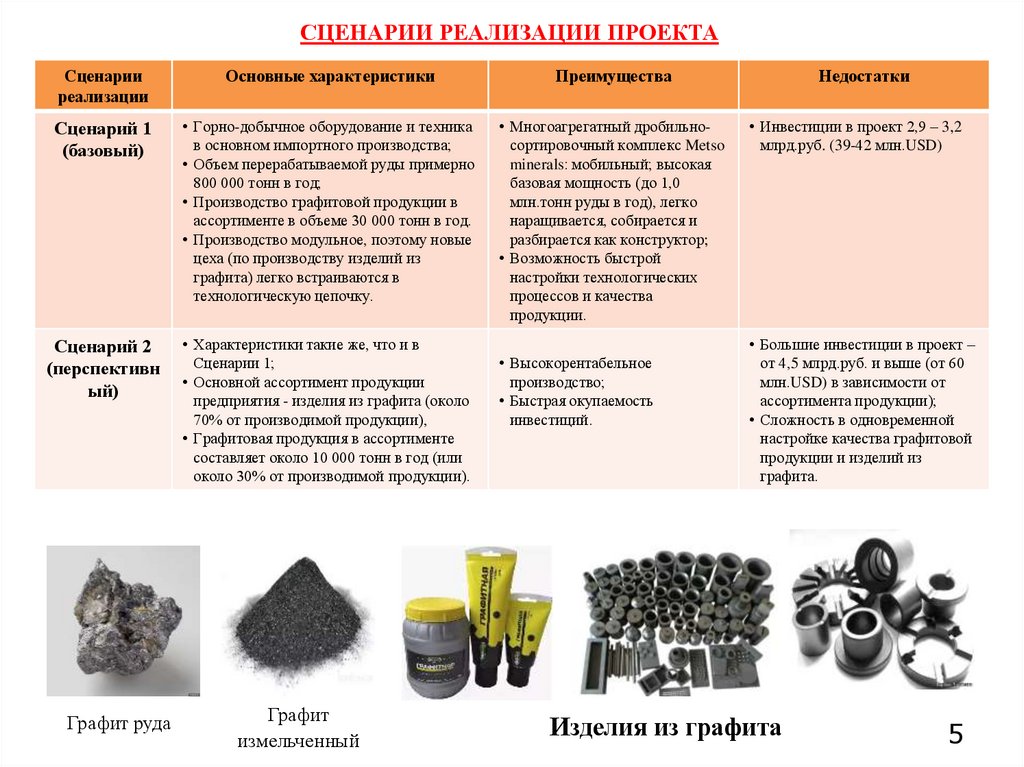

5. СЦЕНАРИИ РЕАЛИЗАЦИИ ПРОЕКТА

Сценарии
реализации
Основные характеристики
Преимущества
Недостатки
Сценарий 1
(базовый)
• Горно-добычное оборудование и техника
в основном импортного производства;
• Объем перерабатываемой руды примерно
800 000 тонн в год;
• Производство графитовой продукции в
ассортименте в объеме 30 000 тонн в год.
• Производство модульное, поэтому новые
цеха (по производству изделий из
графита) легко встраиваются в
технологическую цепочку.
• Многоагрегатный дробильносортировочный комплекс Metso
minerals: мобильный; высокая
базовая мощность (до 1,0
млн.тонн руды в год), легко
наращивается, собирается и
разбирается как конструктор;
• Возможность быстрой
настройки технологических
процессов и качества
продукции.
• Инвестиции в проект 2,9 – 3,2
млрд.руб. (39-42 млн.USD)
Сценарий 2
(перспективн
ый)
• Характеристики такие же, что и в
Сценарии 1;
• Основной ассортимент продукции
предприятия - изделия из графита (около
70% от производимой продукции),
• Графитовая продукция в ассортименте
составляет около 10 000 тонн в год (или
около 30% от производимой продукции).
Графит руда
Графит
измельченный
• Высокорентабельное
производство;
• Быстрая окупаемость
инвестиций.
• Большие инвестиции в проект –
от 4,5 млрд.руб. и выше (от 60
млн.USD) в зависимости от
ассортимента продукции);
• Сложность в одновременной
настройке качества графитовой
продукции и изделий из
графита.
Изделия из графита
5

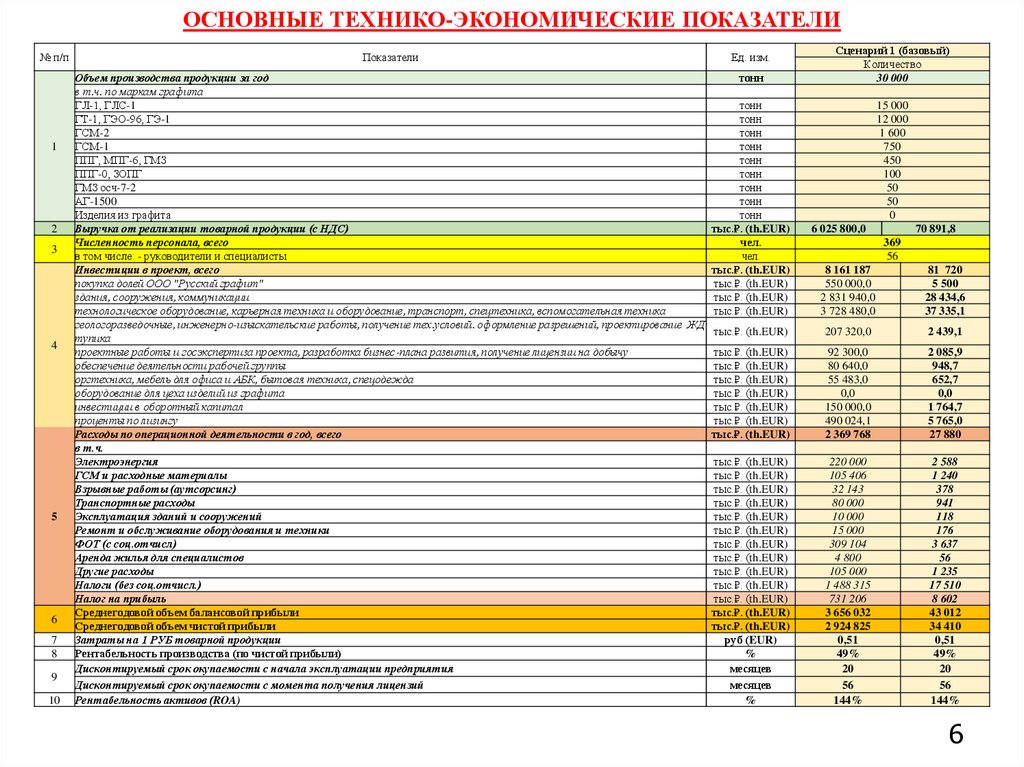

6. ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

№ п/п
1
2
3
4
5
6
7
8
9
10
Показатели
Ед. изм.
Объем производства продукции за год
тонн
в т.ч. по маркам графита
ГЛ-1, ГЛС-1
тонн
ГТ-1, ГЭО-96, ГЭ-1
тонн
ГСМ-2
тонн
ГСМ-1
тонн
ППГ, МПГ-6, ГМЗ
тонн
ППГ-0, ЗОПГ
тонн
ГМЗ осч-7-2
тонн
АГ-1500
тонн
Изделия из графита
тонн
Выручка от реализации товарной продукции (с НДС)
тыс.₽. (th.EUR)
Численность персонала, всего
чел.
в том числе: - руководители и специалисты
чел.
Инвестиции в проект, всего
тыс.₽. (th.EUR)
покупка долей ООО "Русский графит"
тыс.₽. (th.EUR)
здания, сооружения, коммуникации
тыс.₽. (th.EUR)
технологическое оборудование, карьерная техника и оборудование, транспорт, спецтехника, вспомогательная техника
тыс.₽. (th.EUR)
геологоразведочные, инженерно-изыскательские работы, получение тех.условий. оформление разрешений, проектирование ЖД
тыс.₽. (th.EUR)
тупика
проектные работы и госэкспертиза проекта, разработка бизнес-плана развития, получение лицензии на добычу
тыс.₽. (th.EUR)
обеспечение деятельности рабочей группы
тыс.₽. (th.EUR)
оргтехника, мебель для офиса и АБК, бытовая техника, спецодежда
тыс.₽. (th.EUR)
оборудование для цеха изделий из графита
тыс.₽. (th.EUR)
инвестиции в оборотный капитал
тыс.₽. (th.EUR)
проценты по лизингу
тыс.₽. (th.EUR)
Расходы по операционной деятельности в год, всего
тыс.₽. (th.EUR)
в т.ч.
Электроэнергия
тыс.₽. (th.EUR)
ГСМ и расходные материалы
тыс.₽. (th.EUR)
Взрывные работы (аутсорсинг)
тыс.₽. (th.EUR)
Транспортные расходы
тыс.₽. (th.EUR)
Эксплуатация зданий и сооружений
тыс.₽. (th.EUR)
Ремонт и обслуживание оборудования и техники
тыс.₽. (th.EUR)
ФОТ (с соц.отчисл)
тыс.₽. (th.EUR)
Аренда жилья для специалистов
тыс.₽. (th.EUR)
Другие расходы
тыс.₽. (th.EUR)
Налоги (без соц.отчисл.)
тыс.₽. (th.EUR)
Налог на прибыль
тыс.₽. (th.EUR)
Среднегодовой объем балансовой прибыли
тыс.₽. (th.EUR)
Среднегодовой объем чистой прибыли
тыс.₽. (th.EUR)
Затраты на 1 РУБ товарной продукции
руб (EUR)
Рентабельность производства (по чистой прибыли)
%
Дисконтируемый срок окупаемости с начала эксплуатации предприятия
месяцев
Дисконтируемый срок окупаемости с момента получения лицензий
месяцев
Рентабельность активов (ROA)
%
Сценарий 1 (базовый)
Количество
30 000
15 000
12 000
1 600
750
450
100
50
50
0
6 025 800,0
70 891,8
369
56
8 161 187
550 000,0
2 831 940,0
3 728 480,0
81 720
5 500
28 434,6
37 335,1
207 320,0
2 439,1
92 300,0
80 640,0
55 483,0
0,0
150 000,0
490 024,1
2 369 768
2 085,9
948,7
652,7
0,0
1 764,7
5 765,0
27 880
220 000
105 406
32 143
80 000
10 000
15 000
309 104
4 800
105 000
1 488 315
731 206
3 656 032
2 924 825
0,51
49%
20
56
144%
2 588
1 240
378
941
118
176
3 637
56
1 235
17 510
8 602
43 012
34 410
0,51
49%
20
56
144%
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
6

7. СИЛЬНЫЕ СТОРОНЫ И ВОЗМОЖНОСТИ ПРОЕКТА

СИЛЬНЫЕ СТОРОНЫ ПРОЕКТА
Чешуйчатый крупнокристалический графит Ихальского месторождения имеет наивысшую
коммерческую ценность благодаря хорошим параметрам флотации и химического
обогащения;
Запасы графита – более 300 лет (10-12 млн.тонн);
Низкая себестоимость продукции;
Близость к основным рынкам сбыта (внешним и внутренним);
Возможность привлечения квалифицированных кадров из близлежащих регионов
(Ленинградская область, Республика Карелия (Петрозаводск, Костомукша), Мурманская
область (Ковдор, Оленегорск, Апатиты), Республика Коми (Воркута, Ухта);
Хорошо развитая инфраструктура (в 1-2 км автомобильная трасса Санкт-Петербург –
Сортавала; в 8-11 км – ж/д станции Ихала и Элисенваара; в 1-2 км от ЛЭП; в 1 км от деревни
Терваярви; в 200 км – морской порт Санкт-Петербург; 220 км – морской порт Котка
(Финляндия); в 35 км – от международного автомобильного пропускного пункта СювяороКолмиканта);
Опытная команда.
ВОЗМОЖНОСТИ
Включения в региональную программу приоритетных проектов;
Увеличение экспорта продукции в страны ЕС;
Расширения ассортимента графитовой продукции и выход в другие сегменты отечественного
и мирового рынка графитовой продукции;
Запуск производства изделий из графита и выход на новые обширные рынки сбыта
(фрикционные материалы, смазки, аккумуляторные батареи, огнеупоры, графитовые
стержни и т.п.).
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
7

8. СУЩЕСТВУЮЩИЕ ТИПЫ И МАРКИ ГРАФИТА

Марка графита
ГТО-96
– порошок графитовый особой чистоты (ОСЧ);
ГТО-95
– литейный ( марки ГЛ, КЛЗ , КЛТ , КЛС, СКАН ); ГТО-94
– скрытокристаллический ( ГЛС -1, ГЛС -2, ГЛС -3); ГТ-1
ГТ-2
ГТ-3
– элементный ( ГЭ-1, ГЭ-2, ГЭ-3, ГЭ-4);
ГЛ-1
ГЛ-2
– электроугольный ( ЭУТ , ЭУЗ , ЭУН);
ГЛ-3
– аккумуляторный ( ГАК );
ГЛС-1
ГЛС-2
– тигельный ( ГТ-1, ГТ-2, ГТ-3);
ГЛС-3
ГЛС-4
– карандашный ( ГК-1, ГК-2, ГК-3);
ГК 1
– специальный малозольный ( ГСМ-1, ГCM-2);
ГК 2
ГК 3
– графит для специальных сталей ( ГСС );
ГЭО-97
ГЭО-96
– фрикционно- металлокерамический (MKK3);
ГЭО-95
ГЭО-94
– графит измельченный;
ГЭО-92
ГЭ
– смазочный ( ГС-1, ГС-2, ГС-3, ГС-4, П );
ГЭ-1
– малозольный крупнозернистый (ГМЗ, ГМЗ-0,
ГЭ-2
ГЭ-3
ГМЗ-А);
ГЭ-4
ГАК-1
– малозольный крупнозернистый (ППГ, ЗОПГ);
ГАК-2
ГАК-3
– малозольный мелкозернистый (МГ-1ОСЧ, МГ,
ГСМ-1
МГ-1)
ГСМ-2
ГС-1
– малозольный мелкозернистый (АРВ-1, АРВ-2,
ГС-2
ГС-3
АРВ-У)
ГС-4
П
– антифрикционный графит (АГ-1500).
МГ-1 ОСЧ-7-3
Графитовый
углерод, %min
96
95
94
92
86
82
75
3
4
5
7
8,5
10
13
18
25
13
17
22
25
1
3
5
3
4
4
5
7
0,5
10
14
10
14
0,5
1
2
0,1
0,5
0,5
1
2
6
7
0,0007*
0,007*
0,03
0,03
Летучие,
Средний
Стоимость (2017г.),
Влажность, % max
%max
размер частиц
руб/т (USD/т)
1
1
75%+75mesh
125 000 (2100)
1
1
75%+75mesh
110 000 (1800)
1
1
75%+75mesh
100 000 (1667)
1
1
75%+75mesh
110 000 (1833)
80 000 (1333)
70 000 (1167)
1
1
80%-250mesh
65 000 (1083)
1
55 000 (917)
1
40 000 (667)
60 000 (1000)
50 000 (833)
40 000 (667)
30 000 (500)
0,5
190 000 (3167)
1
150 000 (2500)
1
120 000 (2000)
1
80%-100mesh
140 000 (2333)
1
80%-100mesh
120 000 (2000)
1
80%-100mesh
100 000 (1667)
1
80%-100mesh
90 000 (1500)
1
80%-100mesh
80 000 (1333)
200 000 (3333)
1
1
80%-100mesh
110 000 (1833)
1
1
80%-100mesh
80 000 (1333)
1
1
80%-250mesh
100 000 (1667)
1
1
80%-250mesh
60 000 (1000)
1
200 000 (3333)
1
170 000 (2833)
1
150 000 (2500)
0,2
0,2
600 000 (10000)
0,2
0,2
75%+75mesh
400 000 (6667)
0,5
300 000 (5000)
0,5
200 000 (3333)
0,5
140 000 (2333)
1
1
100 000 (1667)
1
1
70 000 (1167)
3 000 000 (50000)
МГ-1 ОСЧ-7-2
1 500 000 (25000)
МГ
700 000 (11667)
МГ-1
600 000 (10000)
МПГ-8
1 500 000 (25000)
МПГ-7
1 300 000 (21667)
МПГ-6
0,02
800 000 (13333)
ГМЗ ОСЧ-7-4
0,00007*
6000 000(100000)
ГМЗ ОСЧ-7-3
0,0006*
4 200 000 (70000)
ГМЗ ОСЧ-7-2
0,007*
1 800 000 (30000)
ГМЗ
0,03*
800 000 (13333)
ППГ-0
0,02
900 000 (15000)
ППГ
0,03
800 000 (13333)
ЗОПГ
0,02
900 000 (15000)
АРВ-1 (У)
0,01
1 000 000 (16667)
АГ-1500
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых
руд, производству изделий из концентрата графита на базе2 000 000 (33333)
ОСЧ 8-4
99,9999 0,00008*
7000 000 (116667)
Ихальского графитового месторождения (Республика Карелия)
87
83
78
75
99
97
94
97
96
95
94
92
99,5
89
85
89
85
99,5
99
98
99,9
99,5
99,5
99
98
94
92
99,9993
99,993
99,97
99,96
99,995
99,99
99,98
99,99993
99,9994
99,993
99,97
99,98
99,97
99,98
99,99
Зола, %max
1
1
1
1
0,5
1
1
1
1
1
1
1
8

9. ПРОИЗВОДИМАЯ ПРОДУКЦИЯ И ОБЛАСТИ ЕЕ ПРИМЕНЕНИЯ

Наименование
№
реализуемой продукции: Вид потребления
п/п
марка графита
Сценарий 1 (базовый)
Цена за 1
Выручка от
Выручка от
Цена за 1 т. с НДС
Курс
Кол-во в
т. с НДС
реализации в год, с реализации в год,
год, т
НДС
с НДС
тыс.руб.
руб./EUR тыс.EUR
т
тыс.руб.
тыс.EUR
1 ГЛ-1, ГЛС-1
литейный
96,0
85,0
1,13
15 000
1 440 000
16 941
2 ГТ-1, ГЭО-96, ГЭ-1
тигельный,
элементный
180,0
85,0
2,12
12000
2 160 000
25 412
3 ГСМ-2
специальный
малозольный
588,0
85,0
6,92
1 600
940 800
11 068
4 ГСМ-1
специальный
малозольный
828,0
85,0
9,74
750
621 000
7 306
5 ППГ, МПГ-6, ГМЗ
малозольный
крупнозернистый
1 080,0
85,0
12,71
450
486 000
5 718
6 ППГ-0, ЗОПГ
малозольный
крупнозернистый
1 320,0
85,0
15,53
100
132 000
1 553
7 ГМЗ осч-7-2
малозольный
крупнозернистый
особой чистоты
2 280,0
85,0
26,82
50
114 000
1 341
8 АГ-1500
антифрикционный
2 640,0
85,0
31,06
50
132 000
1 553
700,0
85,0
10,4
0
0
6 025 800
70 892
Изделия из графита (огнеупоры,
электроды, прессформы,
9
науглероживатель, тигли, лопатки,
фрикционные материалы, ЛКМ и другое)
ВСЕГО
30 000
Области применения
металлургия, атомная энергетика,
машиностроение
энергетика, машиностроение,
химическая промышленность,
производство
графитокерамических изделий
энергетика, атомная
энергетикамашиностроение,
производство алмазов
энергетика, атомная
энергетикамашиностроение,
производство алмазов
машиностроение (в т.ч.
Автомобилестроение), энергетика
машиностроение (в т.ч.
Автомобилестроение), энергетика,
производство алмазов,
лакокрасочные материалы
металлургия, энергетика,
химическая промышленность,
лакокрасочные материалы
машиностроение, в т.ч.
автомобилестроение
для отраслей, в которых
производимые изделия
применяются
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
9

10. ПРОГНОЗ ДВИЖЕНИЯ ДЕНЕЖНЫХ СРЕДСТВ (Сценарий 1 – базовый) 1/2

№
п/п
1
1.1
Наименование
Ед.изм
1-й год
ВСЕГО
ИНВЕСТИЦИОННАЯ ДЕЯТЕЛЬНОСТЬ
Оттоки денежных средств ИТОГО
тыс.руб.
157 220,0
Покупка 60 % долей ООО "Русский графит" (с
1.1.1 лицензиями на проведение геологоразведочных
тыс.руб.
25 000,0
работ и оценку)
Геологоразведочные работы (топографогеодезические работы, бурение разведочных скважин,
1.1.2
тыс.руб.
96 000,0
проходка котлованов и карьеров, испытания,
лабораторные и технологические исследования руд)
Подготовительные работы (инженерно1.1.3
тыс.руб.
изыскательские и проектные работы на объектах)
Получение технических условий: вода, сброс
карьера и дренажа, железные дороги и др.
1.1.4
тыс.руб.
21 320,0
Полученный.разрешение Ростехнадзора.
Проектирование и стр-во ЖД тупика.
1.1.5Получение лицензий на доразведку и добычу
тыс.руб.
Государственная экспертиза проектной
1.1.6
тыс.руб.
документации (карьер и обогатительная фабрика)
Строительство зданий, сооружений,
1.1.7
тыс.руб.
коммуникаций
Приобретение основного горнорудного,
дробильного, технологического оборудования,
1.1.8 оборудования для обогатительных и
тыс.руб.
перерабатывающих цехов, карьерного и
вспомогательного оборудования (лизинг)
Покупка оргтехники, ПО, мебели, бытовой
1.1.9 техники и обрудования, в т.ч. для кухни, столовой тыс.руб.
500,0
и общежития
1.1.1
Ввод в эксплуатацию карьера и цехов завод
тыс.руб.
0
1.1.1
Инвестиции в оборотный капитал
тыс.руб.
1
1.1.1
Обеспечение работы Рабочей группы проекта
тыс.руб.
14 400,0
2
1.1.1
Проценты по лизинговым платежам (10% годовых) тыс.руб.
3
1.2
Притоки денежных средств ИТОГО
тыс.руб.
ИТОГО СВОБОДНЫЙ КЭШ-ФЛО по
1.3
тыс.руб. - 157 220,0 инвестиционной деятельности
2-й год
ВСЕГО
3-й год
ВСЕГО
630 548,0
4-й год
ВСЕГО
2 815 484,6
5-й год
ВСЕГО
446 466,4
6-й год
ВСЕГО
409 131,2
7-й год
ВСЕГО
371 796,0
ИТОГО,
тыс.руб.
334 460,9
ИТОГО,
тыс.EUR
5 165 107,1
60 766,0
25 000,0
294,1
30 000,0
126 000,0
1 482,4
63 000,0
63 000,0
741,2
60 000,0
81 320,0
956,7
10 400,0
10 400,0
122,4
18 900,0
18 900,0
222,4
2 331 940,0
27 434,6
1 728 480,0
20 335,1
250 000,0
2 081 940,0
172 848,0
311 126,4
5 000,0
49 983,0
55 483,0
652,7
3 920,0
3 920,0
46,1
150 000,0
150 000,0
1 764,7
45 840,0
80 640,0
948,7
20 400,0
311 126,4
311 126,4
311 126,4
311 126,4
172 675,2
135 340,0
98 004,8
60 669,6
23 334,5
490 024,1
5 765,0
-
-
-
-
-
-
0,0
787 768,0 - 3 603 252,6 - 4 049 718,9 - 4 458 850,2 - 4 830 646,2 - 5 165 107,1 - 5 165 107,1
-60 766,0
-
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
10

11. ПРОГНОЗ ДВИЖЕНИЯ ДЕНЕЖНЫХ СРЕДСТВ (Сценарий 1 – базовый) 2/2

№ п/п
Наименование
2
2.1
ОПЕРАЦИОННАЯ ДЕЯТЕЛЬНОСТЬ
Притоки денежных средств ИТОГО
Выручка от реализации графитовой продукции
Выручка от реализации изделий из графита
Оттоки денежных средств ИТОГО
Затраты на ГСМ и расходные материалы
Затраты на электроэнергию
Кол-во элетроэнергии
цена
Затраты на техническое обслуживание и ремонт
оборудования, техники
Стоимость взрывных работ (аутсорсинг)
Заработная плата с отчислениями в фонды
Транспортные расходы
Аренда жилья для руководителей и специалистов
Эксплуатационные расходы зданий и сооружений
Другие затраты
Упаковка
НДС к выплате
НДС к начислению
НДС к возврату
Другие налоги ВСЕГО
Прибыль (+)/убыток (-)
Налог на прибыль
ИТОГО СВОБОДНЫЙ КЭШ-ФЛО от операционной
деятельности
2.2
2.2.1
2.2.2
2.2.3
2.2.4
2.2.5
2.2.6
2.2.7
2.2.8
2.2.9
2.2.10
2.2.11
2.2.12
2.2.13
2.3
4
5
NPV
DPP
IRR
ИТОГО СВОБОДНЫЙ КЭШ-ФЛО ПО ПРОЕКТУ
4-й год
ВСЕГО
5-й год
ВСЕГО
6-й год
ВСЕГО
7-й год
ВСЕГО
602 580,0
602 580,0
4 304 142,9
4 304 142,9
6 025 800,0
6 025 800,0
6 025 800,0
6 025 800,0
6 025 800,0
6 025 800,0
154 787,5
35 135,4
33 000,0
6 000,0
5,50
1 686 406,3
105 406,3
165 000,0
30 000,0
5,50
2 369 768,2
105 406,3
220 000,0
40 000,0
5,50
2 369 768,2
105 406,3
220 000,0
40 000,0
5,50
2 369 768,2
105 406,3
220 000,0
40 000,0
5,50
тыс.руб.
3 000,0
15 000,0
15 000,0
15 000,0
15 000,0
63 000,0
741,2
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
тыс.руб.
5 357,1
38 638,0
10 000,0
3 840,0
2 000,0
15 000,0
6 000,0
368 093,9
120 516,0
488 609,9
61 335,9
757 367,5
151 473,5
32 142,9
309 103,9
80 000,0
4 800,0
5 000,0
60 000,0
15 000,0
798 603,3
860 828,6
62 225,3
96 350,0
2 617 736,5
523 547,3
32 142,9
309 103,9
80 000,0
4 800,0
10 000,0
80 000,0
25 000,0
1 142 934,7
1 205 160,0
62 225,3
345 380,4
3 656 031,8
731 206,4
32 142,9
309 103,9
80 000,0
4 800,0
10 000,0
80 000,0
25 000,0
1 142 934,7
1 205 160,0
62 225,3
345 380,4
3 656 031,8
731 206,4
32 142,9
309 103,9
80 000,0
4 800,0
10 000,0
80 000,0
25 000,0
1 142 934,7
1 205 160,0
62 225,3
345 380,4
3 656 031,8
731 206,4
133 928,6
1 275 053,4
330 000,0
23 040,0
37 000,0
315 000,0
96 000,0
3 748 444,0
4 596 824,6
848 380,6
1 193 827,1
14 448 569,1
2 868 639,9
1 575,6
15 000,6
3 882,4
271,1
435,3
3 705,9
1 129,4
44 099,3
54 080,3
9 980,9
14 045,0
169 983,2
33 748,7
105 369,6
711 263,6
2 805 452,8
5 730 278,3
8 655 103,7 ############
11 579 929,2
136 234,5
Ед.изм
тыс.руб.
тыс.руб.
тыс.руб.
Th.RUR
тыс.руб.
тыс.руб.
МВт./ч
руб./кВт
1-й год
ВСЕГО
2-й год
ВСЕГО
-
-
19 300,0
-
-
-
тыс.руб.
19 300,0
19 300,0
19 300,0
-
тыс.руб.
19 300,0
86 069,6
-
5 500,0
1 000,0
5,50
5,50
-
3-й год
ВСЕГО
-
91 569,6
91 569,6
86 069,6
-
-
ИТОГО,
тыс.руб.
ИТОГО,
тыс.EUR
22 984 122,9
22 984 122,9
8 535 553,7
456 760,7
863 500,0
157 000,0
5,50
0,0
270 401,4
270 401,4
0,0
100 418,3
5 373,7
10 158,8
1 847,1
0,06
тыс.руб.
-
137 920,0
-
682 398,4
- 2 891 989,0
- 1 244 266,1
1 271 428,1
3 824 457,5
6 414 822,1
6 414 822,1
75 468,5
ИТОГО ДИСКОНТИРУЕМЫЙ СВОБОДНЫЙ КЭШтыс.руб.
ФЛО ПО ПРОЕКТУ (ставка диск. 8%)
-
150 497,6
-
757 997,4
- 3 198 947,2
- 1 650 765,6
788 643,0
3 341 672,4
5 932 037,0
5 932 037,0
69 788,7
чистая приведенная стоимость за 7 лет
дисконтируемый срок окупаемости проекта с момента
получения лицензии
внутренняя норма доходности
тыс.руб.
5 932 037,0
месяцев
56
%
28,2%
тыс.EUR
69 788,7
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
11

12. КАЛЕНДАРНЫЙ ПЛАН МЕРОПРИЯТИЙ (Сценарий 1 – базовый) 1/2

1-й год
Период Ед. изм. ВСЕГО
№ п/п
Наименование работ, мероприятий
мес
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
млн.
руб.
3 000
Геологоразведочные и оценочные работы,
15
млн.руб. 86,0
защита запасов
Обеспечение деятельности рабочей группы
проекта, в т.ч. аренда офиса в г.Петрозаводске (2,5
36
млн.руб. 50,4
года), жилья для специалистов
Инженерно-изыскательские и проектные работы
9
млн.руб. 55,0
по объектам ГОКа и по ЖД тупику
Получение технических условий (водоснабжение;
охране водного бассейна; сброс карьерных и
ливневых вод, канализация и др.; получение
6
млн.руб.
9,0
допусков Ростехнадзора по всем ТУ (по
импортному оборудованию)
Согласование с органами местного
самоуправления (Администрация района,
архитектурно-строительный орган, санитарные
3
млн.руб.
4,0
службы, противопожарные службы и другие) и
государственного контроля (лесная, водная , рыбная
службы, Госстрой, экологическая служба и др.)
Государственная экспертиза проектной
млн.
документации (карьер и горно-обогатительный
3
13,5
руб.
комбинат)
Строительство зданий, сооружений и
млн.
10
1 318,1
коммуникаций
руб.
Закупка технологического оборудования с
млн.
монтажом, транспорта, спецтехники (с
6
1 067,0
руб.
процентами по лизингу)
Приобретение оргтехники, ПО, офисной мебели,
млн.
мебели и бытовой техники для АБК, столовой,
12
34,0
руб.
общежития
Оформление поэтапного ввода в эксплуатацию
млн.
объектов (карьер, обогатительная фабрика,
6
5,0
руб.
автодороги, АБК)
Проведение экспертизы Ростехнадзора на
соответствие выполненных строительных работ 09.2022г млн.
1,0
ГОСТам и технике безопасности на
.
руб.
промпредприятии
10.2023 млн.
Запуск карьера в эксплуатацию
1,4
г.
руб.
11.2023 млн.
Запуск обогатительной фабрики в эксплуатацию
1,4
г.
руб.
млн.
Инвестиции в оборотный капитал
100,0
руб.
млн.
Лизинговые платежи
254,0
руб.
млн.
Настройка работы ГОКа и качества продукции
3
0,0
руб.
млн.
Вывод предприятия на плановые показатели
9
0,0
руб.
2-й год
3-й год
1 кв
2 кв
3 кв
4 кв
1 кв
2 кв
3 кв
4 кв
4 кв
1 кв
2 кв
3 кв
4 кв
0,0
32,1
15,6
23,6
30,6
35,6
25,1
129,1 139,7 558,4 737,6 334,6
73,8
67,0
65,0
62,0
670,0
28,0
12,0
20,0
20,0
6,0
3,6
3,6
3,6
3,6
3,6
3,6
3,6
5,8
20,0
16,5
18,5
48,0
48,0
48,0
48,0
576,0
20,0
19,0
17,0
14,0
94,0
5,0
4,0
2,0
2,0
1 кв
4,2
2 кв
4,8
3 кв
5-7
года
4-й год
4,8
5,6
13,5
107,0
0,5
50,0
468,1 600,0 200,0
48,0
48,0
48,0
12,5
16,0
2,0
3,0
5,0
48,0
1,0
1,4
1,4
24,0
23,0
40,0
60,0
22,0
21,0
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
12

13. ТЕХНОЛОГИЯ ПРОИЗВОДСТВА (Сценарий 1) 1/3

Добыча руды (карьер)
Технологическая схема добычи
Предлагаемая технология добычи горной массы включает в себя следующие основные технологические операции:
удаление вскрышных пород производит экскаватор гусеничный «Hitachi» ZX470LC-5G с погрузкой в автосамосвал
MAN TGS 8x4, грузоподъемностью 30 тонн
Автосамосвал MAN TGS 8x4 и перевозка вскрышных пород во внешний отвал. Формирование отвала осуществляется
бульдозером Komatsu D155-AX;
рыхление горной породы производства буровзрывным способом. Разделка негабаритных кусков породы производится
гидромолотом, навешиваемым на один из экскаваторов «Hitachi» ZX470LC-5G или методом вторичного взрывания;
погрузка взорванной горной массы производится гусеничным экскаватором «Hitachi» ZX470LC-5G с погрузкой в
автосамосвал грузоподъемностью 30 тонн MAN TGS 8x4;
планировка и зачистка подошвы добычного уступа осуществляет бульдозер Komatsu D155-AX;
транспортировка взорванной руды автосамосвалами MAN TGS 8x4 на обогатительную фабрику, в цех дробления;
Складские и ремонтные службы размещаются в помещениях контейнерного типа.
Заправка техники осуществляется топливозаправщиком с ближайших АЗС, расположенных на территории
Лахденпохского района.
Для сбора и очистки карьерных вод предусматривается карьерный водоотлив с очисткой в двухсекционном пруде –
отстойнике. Сброс очищенных стоков производится на пониженные участки рельефа.
Основные технические решения
Проектом следует предусмотреть строительство следующих основных объектов:
первичная площадка для размещения и погрузочно-транспортного оборудования размером 60 х 80м на верхнем
горизонте;
заезд на верхний добычной горизонт;
отвал вскрышных пород;
технологическая и хозяйственная автомобильные дороги ;
прирельсовый склад.
Режим работы карьера
Режим работы карьера по добыче следует принять круглогодичный – 300 рабочих дней в году, три 8-ми часовые смены в
сутки (7 рабочих часов и 1 час на обеденный перерыв).
Вскрышные
работы ведутся
сезонно
- с мая по графитовых
ноябрь. руд, производству изделий из концентрата графита на базе 13
БИЗНЕС-ПЛАН
Создание предприятия
по добыче
и обогащению
Ихальского графитового месторождения (Республика Карелия)

14. ТЕХНОЛОГИЯ ПРОИЗВОДСТВА (Сценарий 1) 2/3

Вскрытие месторождения.
Вскрытие рабочего горизонта следует предусмотреть заездом с технологической откаточной автодороги и проходкой первичной
площадки на горизонте размерами не менее 60 х 80 метров - для размещения погрузочно-транспортного оборудования в начальный период
отработки уступа.
Буровые работы на проходке заезда и первоначальной площадки ведутся с помощью бурового станка ROC F7 шведской фирмы
«Atlas Copco» или аналогичным российского производства.
Выемка разрыхленной горной массы производится гусеничным экскаватором с «Hitachi» ZX470LC-5G в автосамосвалы.
Состав горно – капитальных работ.
К вводу карьера в эксплуатацию предусматривается выполнение горно-капитальных работ, обеспечивающих подготовку
месторождения к началу разработки.
К горно-капитальным работам отнесены следующие виды работ:
удаление леса в пределах земельного отвода для строительства всех объектов, связанных с разработкой месторождения и
организации производства;
строительство первоначальной площадки размером 60 х 80 м на добычном горизонте для размещения погрузочно-транспортного
оборудования;
строительство технологических и хозяйственных автодорог
строительство заезда на добычной горизонт;
подготовка территории для размещения отвала вскрышных пород;
выполнение вскрышных работ в объеме, обеспечивающем работу предприятия в проектном режиме в течение не менее 4 мес.
Добычные работы в карьере
Для выполнения буровых работ на карьере используется один буровой станок на гусеничном ходу c с дизельным приводом.
Взрывные работы осуществляет подрядная организация.
Расчет парка экскаваторов
Разработка полезного ископаемого производится гусеничным экскаватором с «Hitachi» ZX470LC-5G с ёмкостью ковша 2,3 м³.
Добычные работы ведутся при трехсменном режиме работы в течение календарного года с одним выходным днём в неделе.
Объемы добычи руды и производительность карьера определяются производительностью перерабатывающего комплекса,
включающего дробильную установку и обогатительную фабрику.
Согласно технической характеристики фирмы-изготовителя, производительность дробильного комплекса при выбранном режиме
дробления и измельчения равна - 50 м3 в час в плотном теле.
Вспомогательные работы на карьере
Для зачистки рабочих площадок и автомобильных подъездов будет использоваться бульдозер Komatsu D155-AX. Оборка уступов от
нависающих кусков породы производится добычным экскаватором.
Вскрышные и отвальные работы. Вскрышные работы осуществляются экскаватором гусеничным «Hitachi» ZX470LC-5G ,
вывозка
рыхлых
пород впредприятия
отвал – автосамосвалом.
Производство
отвальных
работ
производится
в соответствии
с паспортом.
БИЗНЕС-ПЛАН
Создание
по добыче и обогащению
графитовых
руд,
производству
изделий
из концентрата
графита наСпособ
базе
формирования
отвала
–
бульдозерный.
На
отвальных
работах
используется
бульдозер
Komatsu
D155-AX
.
Ихальского графитового месторождения (Республика Карелия)
14

15. ТЕХНОЛОГИЯ ПРОИЗВОДСТВА (Сценарий 1) 3/3

Измельчение и обогащение руды
На первой стадии будет осуществляться дробление и измельчение руды, затем – основная флотация и, далее серия доизмельчений и перечисток
чернового концентрата до первого товарного концентрата (86 – 96%С):
дробление руды производится многоагрегатным дробильно-сортировочным комплексом Metso Minerals (Швеция).
измельчение руды осуществляется в цехе помола одной стержневой (МСЦ 2100х3000) и двумя шаровыми мельницами (МШР 2700х3600) до
крупности зерна -3 мм;
далее руда проходит стадию основной флотации (получаем черновой концентрат) (две флотомашины ФМ-6,3);
1-е доизмельчение в малой шаровой мельнице (МШР 1500х1600 СМ6003А);
1-я перечистка концентрата (флотомашина ФМ-3,2);
2-е доизмельчение в малой шаровой мельнице (МШР 1500х1600);
2-я перечистка (флотомашина ФМ-3,2);
3-я перечистка (флотомашина ФМ-3,2);
4-я перечистка (флотомашина ФМ-3,2);
5-я перечистка (флотомашина ФМ-3,2).
Первый товарный продукт (графитовый концентрат) будет соответствовать средним по качеству (86 – 96%С) маркам ГТ-1, ГЛ-1, ГЛС-1, ГК-3,
ГЭО-92, ГЭО-94, ГЭ-1, ГЭ-2, ГЭ-3, рыночная стоимость которых меняется от 65 000 – 80 000 руб./т до 110 000 – 120 000 руб./т.
Для существенного повышения качества и стоимости товарного продукта необходима дополнительная специальная очистка от примесей
(химическое выщелачивание) и рафинирование графита (термохимическая обработка).
Чистка и рафинирование графитового концентрата
Чистка концентрата будет осуществляться по двум направлениям: для получения графита высокой чистоты и особо чистого графита (ОСЧ).
Очистка графита от примесей с использованием фтористоводородной (плавиковой) и соляной кислоты будет осуществляться на материале
флотационного концентрата.
Чистота получаемого продукта, по опыту действующих производств (Завальевский ГОК), будет на уровне 99,5 – 99,9% С.
Последующие очистки и перечистки графита термическим или термохимическим методом позволят выйти на чистоту графита 99,99 –
99,999%С.
Технология термохимического рафинирования, разработана институтом «НИИграфит», и состоит в нагревании до температуры выше 2200 ° С
в печи Ачесона в атмосфере галогенсодержащего газа. В результате чего все примеси из графита испаряются.
Доставка продукции покупателям
Доставка продукции покупателям производится по двум вариантам:
1.
Автомобильным транспортом с полуприцепами (наемным или своим). Отгрузка производится на складе готовой продукции ГОКа.
2.
Железнодорожным транспортом с ЖД станции Элисенваара. До ЖД станции Элисенваара продукция доставляется собственным
автомобильным транспортом MAN TGS 8х4 с полуприцепами (фургоны). Расстояние до ЖД станции около 10 км.
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
15

16. ОРГАНИЗАЦИОННЫЙ ПЛАН И ФОТ (Сценарий 1 – базовый) 1/2

№ п/п
Должность, профессия
1
2
5
6
7
Директор
Заместитель директора
Главный инженер
Зам.главного инженера по
промбезопасности и экологии
Главный бухгалтер
Зам. главного бухгалтера
Бухгалтер
8
9
1
2
3
4
Курс
Доплата по
1USD,
Оклад, руб.
район.коэф
руб.
15%
3
4
5
6
Административно-управленческий персонал
1
75
180 000
27 000
1
75
120 000
18 000
1
75
140 000
21 000
Кол-во,
чел.
Зарплата
работника в
месяц, руб.
7
Отчисл.в
Премиальный
ФОТ в месяц,
фонды (30,2%
фонд, руб.
руб.
от ФОТ), руб.
8
9
10
ФОТ в год, руб.
ФОТ в месяц,
ФОТ в год, USD
USD
11
12
13
207 000
138 000
161 000
54 000
36 000
42 000
78 822
41 676
48 622
339 822
215 676
251 622
4 077 864
2 588 112
3 019 464
4 531
2 876
3 355
60 864
38 629
45 067
1
75
80 000
12 000
92 000
24 000
27 784
143 784
1 725 408
1 917
25 752
1
1
4
75
75
75
90 000
60 000
30 000
13 500
9 000
4 500
103 500
69 000
34 500
27 000
18 000
9 000
31 257
20 838
10 419
161 757
107 838
215 676
1 941 084
1 294 056
2 588 112
2 157
1 438
2 876
28 971
19 314
38 629
Начальник отдела маркетинга и продаж
1
75
70 000
10 500
80 500
21 000
24 311
125 811
1 509 732
1 677
22 533
Менеджер по продажам
Начальник финансово-экономического
отдела (ФЭО)
3
75
35 000
5 250
40 250
10 500
12 156
188 717
2 264 598
2 516
33 800
1
75
60 000
9 000
69 000
18 000
20 838
107 838
1 294 056
1 438
19 314
11
Специалист по экономике и финансам
2
75
30 000
4 500
34 500
9 000
10 419
107 838
1 294 056
1 438
19 314
12
13
14
15
16
17
18
19
20
21 000
21 000
21 000
15 000
15 000
10 500
6 600
22 500
15 000
24 311
24 311
24 311
17 365
17 365
12 156
7 641
26 048
17 365
125 811
125 811
125 811
89 865
89 865
314 528
39 541
134 798
89 865
1 509 732
1 509 732
1 509 732
1 078 380
1 078 380
3 774 330
474 487
1 617 570
1 078 380
1 677
1 677
1 677
1 198
1 198
4 194
527
1 797
1 198
22 533
22 533
22 533
16 095
16 095
56 333
7 082
24 143
16 095
18 000
20 838
107 838
1 294 056
1 438
19 314
7 500
6 900
8 400
456 900
8 683
7 988
9 724
545 246
89 865
41 338
50 324
3 391 637
1 078 380
496 055
603 893
40 699 649
1 198
551
671
45 222
16 095
7 404
9 013
607 457
25
Главный механик
1
75
70 000
10 500
80 500
Главный обогатитель
1
75
70 000
10 500
80 500
Главный энергетик
1
75
70 000
10 500
80 500
Главный маркшейдер
1
75
50 000
7 500
57 500
Начальник ПТО
1
75
50 000
7 500
57 500
Инженер ПТО-диспетчер
5
75
35 000
5 250
40 250
Офис-менеджер
1
75
22 000
3 300
25 300
Начальник транспортного цеха
1
75
75 000
11 250
86 250
Зам.начальника транспортного цеха
1
75
50 000
7 500
57 500
Начальник АХО - заведующий
1
75
60 000
9 000
69 000
складским хозяйством
Менеджер по кадрам
2
75
25 000
3 750
28 750
Заведующий медпунктом
1
75
23 000
3 450
26 450
Зав. лабораторией
1
75
28 000
4 200
32 200
Итого
35
75
1 523 000
228 450
1 751 450
Основное производство.
Управление основным производством (карьер, фабрика и другие)
Начальник карьера
1
75
70 000
10 500
80 500
26
Начальник обогатительной фабрики
10
21
22
23
24
21 000
30 653
132 153
1 585 836
1 762
23 669
1
75
70 000
10 500
80 500
21 000
30 653
132 153
1 585 836
1 762
23 669
1
75
65 000
9 750
74 750
19 500
28 464
122 714
1 472 562
1 636
21 979
1
6
5
75
75
75
65 000
45 000
40 000
9 750
6 750
6 000
74 750
51 750
46 000
19 500
13 500
12 000
28 464
19 706
17 516
122 714
509 733
377 580
1 472 562
6 116 796
4 530 960
1 636
6 796
5 034
21 979
91 295
67 626
28
29
30
Начальник цеха очистки и
рафинирования
Начальник цеха обработки
Мастер горных работ
Мастер цеха очистки
31
Начальник цеха готовой продукции
1
75
65 000
9 750
74 750
19 500
28 464
122 714
1 472 562
1 636
21 979
32
Мастер цеха готовой продукции
5
75
40 000
6 000
46 000
12 000
17 516
377 580
4 530 960
5 034
67 626
33
Начальник цеха изделий из графита
0
75
65 000
9 750
74 750
19 500
28 464
0
0
0
0
34
Мастер цеха изделий из графита
0
75
40 000
6 000
46 000
12 000
17 516
0
0
0
0
Итого
21
75
565 000
84 750
649 750
169 500
247 414
1 897 340
22 768 074
25 298
339 822
27
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
16

17. ОРГАНИЗАЦИОННЫЙ ПЛАН И ФОТ (Сценарий 1 – базовый) 2/2

№ п/п
Должность, профессия
1
2
35
36
37
38
39
41
42
43
Электрогазосварщик
Электрослесарь
Машинист экскаватора
Дробильщик
Машинист буровой установки
Итого
Оператор обогатительного
оборудования
Слесарь, токарь
Лаборант
Итого
Курс
Доплата по
1USD,
Оклад, руб.
район.коэф
руб.
15%
3
4
5
6
Персонал, задействованный на горных работах
6
75
35 000
5 250
6
75
30 000
4 500
6
75
55 000
8 250
12
75
40 000
6 000
8
75
50 000
7 500
38
67
210 000
31 500
Персонал обогатительного производства
Кол-во,
чел.
11
12
13
5 286
4 531
8 307
12 083
10 069
40 275
71 008
60 864
111 583
162 303
135 253
541 010
40 250
10 500
15 327
1 321 530
15 858 360
17 620
236 692
8
75
28 000
4 200
32 200
4
75
24 000
3 600
27 600
32,0
75
87 000,0
13 050,0
100 050,0
Персонал цеха очистки и рафинирования и цеха обработки
8 400
7 200
26 100,0
12 261
10 510
38 097,3
422 890
181 238
1 925 658,0
5 074 675
2 174 861
23 107 896,0
5 639
2 417
25 675,4
75 741
32 461
344 894,0
20
75
35 000
5 250
20
Водитель грузового автомобиля
6
75
55 000
8 250
4
75
35 000
5 250
57
58
59
60
61
62
10
4 757 508
4 077 864
7 476 084
10 874 304
9 061 920
36 247 680
Водитель автосамосвала
54
55
56
57
58
59
ФОТ в месяц,
ФОТ в год, USD
USD
396 459
339 822
623 007
906 192
755 160
3 020 640
52
53
ФОТ в год, руб.
15 327
13 137
24 085
17 516
21 895
91 959
51
Водитель топливозаправщика,
водовозки, грузового авто
Машинист бульдозера, грейдера
Водитель погрузчика
Водитель автобуса
Водитель легкового автомобиля
Автослесарь
Электрик
Итого
ФОТ в месяц,
руб.
10 500
9 000
16 500
12 000
15 000
63 000
16
32,0
45
Отчисл.в
Премиальный
фонды (30,2%
фонд, руб.
от ФОТ), руб.
8
9
40 250
34 500
63 250
46 000
57 500
241 500
Оператор цеха очистки и
рафинирования
Оператор цеха обработки
Итого
44
Зарплата
работника в
месяц, руб.
7
16
75
5 250
40 250
10 500
15 327
1 057 224
12 686 688
14 096
189 354
75
35 000
5 250
75,0
70 000,0
10 500,0
Персонал транспортного цеха
75
55 000
8 250
35 000
40 250
80 500,0
10 500
21 000,0
15 327
30 653,0
1 057 224
2 114 448,0
12 686 688
25 373 376,0
14 096
28 192,6
189 354
378 707,1
63 250
16 500
24 085
2 076 690
24 920 280
27 689
371 944
63 250
16 500
24 085
623 007
7 476 084
8 307
111 583
40 250
10 500
15 327
264 306
3 171 672
3 524
47 338
13 500
12 000
10 500
9 000
9 000
9 000
106 500
19 706
17 516
15 327
13 137
13 137
13 137
155 455
339 822
906 192
264 306
169 911
226 548
113 274
4 984 056
4 077 864
10 874 304
3 171 672
2 038 932
2 718 576
1 359 288
59 808 672
4 531
12 083
3 524
2 265
3 021
1 510
66 454
60 864
162 303
47 338
30 432
36 248
18 124
886 175
8 400
6 000
5 400
7 200
6 600
6 600
40 200
922 200,0
11 672
8 758
7 882
10 510
9 634
9 634
58 090
1 223 839,9
183 576,0
1 407 415,9
603 868
453 096
271 858
724 954
332 270
830 676
3 216 721
22 325 126,1
3 348 768,9
25 673 895,0
7 246 411
5 437 152
3 262 291
8 699 443
3 987 245
9 968 112
38 600 654
267 901 513,2
40 185 227,0
308 086 740,2
8 052
6 041
3 625
9 666
4 430
11 076
42 890
297 668,3
44 650,3
342 318,6
108 155
81 152
48 691
115 993
53 163
148 778
555 931
3 937 936,9
590 690,5
4 528 627,4
4
75
45 000
6 750
51 750
12
75
40 000
6 000
46 000
4
75
35 000
5 250
40 250
3
75
30 000
4 500
34 500
4
75
30 000
4 500
34 500
2
75
30 000
4 500
34 500
59
75
355 000
53 250
408 250
Персонал складского хозяйства и вспомогательный персонал
Кладовщик
12
75
28 000
2 250
30 250
Уборщик произв помещений
12
75
20 000
3 000
23 000
Уборщик бытовых помещений
8
75
18 000
2 700
20 700
Грузчик-стропальщик
16
75
24 000
3 600
27 600
Подсобный рабочий
8
75
22 000
3 300
25 300
Сотрудник охраны
20
75
22 000
3 300
25 300
Итого
76
75
134 000
18 150
152 150
ВСЕГО
321,0
75,0
3 074 000,0
459 150,0
3 533 150,0
Отпуска, больничные (15%)
48
461 100,0
68 872,5
529 972,5
ИТОГО
369
75,0
3 535 100,0
528 022,5
4 063 122,5
922 200,0
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
17

18. ПРИЛОЖЕНИЯ

№ п/п
1
2
3
ИНВЕСТИЦИИ ВСЕГО
ИНВЕСТИЦИИ ВСЕГО
тыс.руб.
тыс.EUR
5 176 187,1
60 896,3
Наименование
Параметры
Ед. изм
Кол-во
Цена за ед,,
тыс.руб.
2500 кв.м (100х25х8)
2000 кв.м (100х20х8)
ед.
ед.
2
2
155 000,0
124 000,0
1,7
1,7
400 кв.м.
кв.м.
400
60,0
Здания, сооружения, коммуникации
Здание ангарного типа с коммуникациями
Здание ангарного типа с коммуникациями
Здание АБК каркасного типа с
коммуникациями
Коэф.
Увелич с Сумма, тыс.руб.
инфл.
Курс,
руб./EUR
Цена за ед,
тыс.EUR
Стоимость,
тыс.EUR
527 000,0
421 600,0
85,0
85,0
1 823,5
1 458,8
6 200,0
4 960,0
1,7
40 800,0
85,0
0,7
480,0
4
Здание Общежития каркасного типа с
коммуникациями
1200 кв.м.
кв.м.
1200
60,0
1,7
122 400,0
85,0
0,7
1 440,0
5
Здание Столовой каркасного типа с
коммуникациями
300 кв.м.
кв.м.
300
55,0
1,7
28 050,0
85,0
0,6
330,0
6
Автомобильные дороги (ремонт)
7
Складские контейнеры
8
Вагоны бытовки
9
10
11
12
13
14
15
16
17
Грунтовая площадка под отвал вскрышных
пород и очистные сооружения,
Грунтовая площадка для размещения
дробильного оборудования, стоянки
технологического оборудования и очистных
сооружений,
Грунтовая площадка для размещения
передвижных разборных бытовок и стоянки
автотранспорта,
Грунтовая площадка под просеку на границе
взрывоопасной зоны 6000 × 2 м,
Общая
протяженность, км
21 кв.м (6х3,5х2,5)
14,7 кв.м.
(6х2,45х2,45)
км
3
1 980,0
1,5
8 910,0
85,0
23,3
104,8
шт
5
900,0
1,7
7 650,0
85,0
10,6
90,0
шт
10
500,0
1,7
8 500,0
85,0
5,9
100,0
4Га
Га
4
300,0
1,4
1 680,0
85,0
3,5
19,8
6 га
Га
6
600,0
1,4
5 040,0
85,0
7,1
59,3
0,5 га
Га
0,5
500,0
1,4
350,0
85,0
5,9
4,1
1,2 га
Га
1,2
500,0
1,4
840,0
85,0
5,9
9,9
ед.
1
250 000,0
1,7
425 000,0
85,0
2 941,2
5 000,0
ед.
1
82 000,0
1,5
123 000,0
85,0
964,7
1 447,1
ед.
1
40 000,0
1,7
68 000,0
85,0
470,6
800,0
3,2т 7,5м
шт
8
310,0
1,5
3 720,0
85,0
3,6
43,8
56 м3
шт
ед.
2
0,30
420,0
1 793 800,0
1,5
1,0
1 260,0
538 140,0
2 331 940,0
85,0
85,0
4,9
21 103,5
14,8
6 331,1
27 434,6
Электроподстанция и ЛЭП
Отопление с котельной, водоснабжение,
канализация и очистка,
Реконструкция ЖД тупика,
тензометрические весы
Кран-балки в производственные цеха и
складские помещения
Противопожарные резервуары
Непредвиденные расходы
ВСЕГО:
в комплексе
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
18

19. ПРИЛОЖЕНИЯ

Карьерное оборудование, автотранспорт, спецтехника
№ п/п
Наименование
Тип, модель
Ед.изм.
Кол-во
Цена за ед,
тыс.руб.
Коэф.
Увелич с
инфл.
Стоимость, тыс.руб.
Курс,
руб./EUR
Цена ед, тыс.EUR
Стоимость, тыс.EUR
1
Дробильный сортировочный комплекс 350 многоагрегатный Metso
т/ч
minerals
ед.
1
230 000
1,7
391 000
85,0
2 705,9
2 705,9
2
Экскаватор гусеничный дизельный
Volvo EC360B
ед.
2
19 000
1,7
64 600
85,0
223,5
447,1
3
Колесный
дизельный
Volvo L220G.
ед.
2
21 000
1,7
71 400
85,0
247,1
494,1
4
Автосамосвал дизельный, г/п 30 тонн
MAN TGS 41.390 6х4.
ед.
6
13 000
1,7
132 600
85,0
152,9
917,6
5
Седельный тягач дизельный, г/п 30 тонн
MAN TGS 33.440 6х4.
ед.
2
10 000
1,7
34 000
85,0
117,6
235,3
6
Полуприцеп шторный
Kassbohrer
ед.
2
3 500
1,7
11 900
85,0
41,2
82,4
7
Буровой станок
FlexiRoC Atlas Copco
ед.
1
27 000
1,7
45 900
85,0
317,6
317,6
8
Бульдозер
D155-AX Komatsu
ед.
1
33 000
1,7
56 100
85,0
388,2
388,2
9
10
11
Гидромолот
Погрузчик вилочный
Монтаж ДСК
Непредвиденные расходы
HM2300
ед.
ед.
ед.
5 500
3 300
391 000
365 300
1,7
1,7
1,0
1,0
9 350
11 220
117 300
109 590
85,0
85,0
85,0
85,0
64,7
38,8
4 600,0
4 297,6
64,7
77,6
1 380,0
1 289,3
0,0
0,0
1
2
0,3
0,3
20,3
Ед.
изм.
ед.
ед.
ед.
ед.
ед.
Кол-во,
ед.
1
2
2
1
3
Цена за ед.,
тыс.руб.
3 300
2000
1400
3600
900
Стоимость,
тыс.руб.
4 950,0
6 800,0
4 200,0
5 400,0
4 050,0
ед.
1
3 800
5 700,0
1,5
ед.
ед.
1
1
8 500
4 200
12 750,0
6 300,0
ед.
1
3 800
ед.
1
ед.
ед.
0
фронтальный
ИТОГО
погрузчик
Спецтехника, автотранспорт
№
Наименование
п/п
1 Автобус ГАЗ 322132
2 Автомашина Mitsubishi L200
3 Автомашина ГАЗ 33027
4 Автобус ПАЗ 32053
5 Автомашина УАЗ Патриот
Пескоразбрасыватель, водовозка МДК-5337 на базе
6
МАЗ - 5337
7 Автогрейдер ДЗ 98В
8 Автомастерская с фургоном КМ-500 на базе МАЗ - 5337
Топливозаправщик на базе МАЗ – 5337 с емкостьью не
9
менее 10 м3
10 Сварочный агрегат типа АДД-4002М
Дизельная электростанция шведской фирмы «Atlas
11
Copco» серии QIX (модель QIX85)
Непредвиденные расходы
ИТОГО
1 054 960,0
7 110,6
Коэф. Увелич Цена за ед,
с инфл.
тыс.EUR
1,5
58,2
1,7
80,0
1,5
49,4
1,5
63,5
1,5
47,6
Курс
руб./EUR
85,0
85,0
85,0
85,0
85,0
Стоимость,
тыс.EUR
58,2
160,0
98,8
63,5
142,9
67,1
85,0
67,1
1,5
1,5
150,0
74,1
85,0
85,0
150,0
74,1
5 320,0
1,4
62,6
85,0
62,6
300
510,0
1,7
6,0
85,0
6,0
1
9000
15 300,0
1,7
180,0
85,0
180,0
0,3
15,3
71 280,0
21 384,0
92 664,0
1,0
251,6
85,0
75,5
1138,8
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
19

20. ПРИЛОЖЕНИЯ

№
Наименование оборудования
п/п
1 Стержневая мельница МСЦ 2100х3000
2 Шаровая мельница МШР 2700х3600
3 Флотационная машина ФМ-6,3
4 Шаровая мельница МШР 1500х1600 СМ6003А
5 Флотационная машина ФМ-3,2
6 Классификатор КС1-7,5х55
7 Гидроциклон
8 Конвейеры ленточные (м)
9 Пульпопроводы (м)
10 Насос песковый ГрК-8
11 Насос песковый П 12,5/12,5-СП-3,0
12 Электромагнитные сепараторы
13 Печь «Ачесона» с оборудованием
Оборудование для производства специальных и конструкционных
14
материалов (станки для прессования и др.)
Оборудование для обработки деталей и иных изделий из
15
прессованного графита (фрезерные, токарные станки и др.)
16 Монтаж оборудования (30% от стоимости обор.)
Непредвиденные расходы
ИТОГО
№
п/п
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
1
1
2
2
5
2
4
150
300
3
5
5
1
Цена за единицу,
тыс.руб.
25 000,0
27 000,0
3 500,0
3 000,0
1 000,0
700,0
350,0
10,0
7,0
800,0
150,0
1 200,0
33 000,0
Стоимость,
тыс.руб.
42 500,0
45 900,0
11 900,0
10 200,0
8 500,0
2 380,0
2 380,0
2 550,0
3 570,0
4 080,0
1 275,0
10 200,0
56 100,0
5
9 000,0
76 500,0
85,0
1,7
105,9
529,4
5
10 000,0
85 000,0
85,0
1,7
117,6
588,2
0,30
0,30
363 035,0
363 035,0
108 910,5
108 910,5
580 856,0
85,0
85,0
1,0
1,0
4 271,0
4 271,0
1 281,3
1 281,3
3 793,7
Кол-во
Наименование
Описание
Мебель, бытовая техника, оргтехника, ПО, спецодежда
Комплект мебели для ТОП-менеджмента
Комплект мебели для главных специалистов и линейных
руководителей
Комплект мебели для специалистов
Шкаф для верхней одежды (двухстворчатый)
Оргтехника для ТОП-менеджеров
Оргтехника для главных специалистов и линейных руководителей
Оргтехника для специалистов
МФУ для подразделений
1С ERP с автоматизацией бизнес-процессов
на 50 польз.
Спецодежда и спецобувь
Мебель и бытовая техника для комнат общежития
Мебель и бытовая техника общего назначения
Мебель для столовой
Оборудование для кухни, столовой
Непредвиденные расходы
Ед.
изм
Курс,
Коэф. Цена за единицу,
руб./EUR увелич
тыс.EUR
85,0
1,7
294,1
85,0
1,7
317,6
85,0
1,7
41,2
85,0
1,7
35,3
85,0
1,7
11,8
85,0
1,7
8,2
85,0
1,7
4,1
85,0
1,7
0,1
85,0
1,7
0,1
85,0
1,7
9,4
85,0
1,7
1,8
85,0
1,7
14,1
85,0
1,7
388,2
Коэф. Цена за ед.
КолУвелич с тыс.руб.с
во
инфл.
НДС
Сумма
тыс.руб.с
НДС
Курс
Сумма
руб/EUR
тыс.EUR
компл 12,0
1,7
80,0
1 632,0
85,0
19,2
компл 20,0
1,7
60,0
2 040,0
85,0
24,0
компл 35,0
ед
20,0
компл 12,0
компл 20,0
компл 30,0
ед
15,0
ед
1,0
компл 500,0
клипл. 150,0
ед
1,0
ед
1,0
ед
1,0
ед
1,3
1,7
1,7
1,7
1,7
1,7
1,7
1,7
1,7
1,7
1,7
1,7
1,7
1,0
30,0
10,0
90,0
60,0
45,0
30,0
2 500,0
8,0
30,0
2 000,0
1 500,0
3 000,0
10 000,0
1 785,0
85,0
340,0
85,0
1 836,0
85,0
2 040,0
85,0
2 295,0
85,0
765,0
85,0
4 250,0
85,0
6 800,0
85,0
7 650,0
85,0
3 400,0
85,0
2 550,0
85,0
5 100,0
85,0
13 000,0
85,0
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
55 483,0
Ихальского графитового месторождения (Республика Карелия)
Стоимость,
тыс.EUR
294,1
317,6
82,4
70,6
58,8
16,5
16,5
17,6
24,7
28,2
8,8
70,6
388,2
21,0
4,0
21,6
24,0
27,0
9,0
50,0
80,0
90,0
40,0
30,0
60,0
152,9
652,7
20

21. ПРИЛОЖЕНИЯ

№
п/п
1
2
Наименование
Работы, услуги
Геологоразведочные и оценочные работы (с защитой
запасов)
Инженерно-изыскательские и проектные работы) по
объектам предприятия
Коэф. Увелич Цена за ед.
c инфл.
тыс.руб.с НДС
Исполнитель
работ
Объекты (описание)
Ед. изм
Кол-во
ООО "Геостром"
Ихала-6, Ихала-7
ед
1,0
1,4
ед
1,0
1,4
ООО "Геостром"
3 Лицензионные платежи
карьер, отвальное хоз-во,
взрывоопасная зона, автодорога,
АБК и др.
Ихала-6, Ихала-7
Сумма
тыс.руб.с НДС
Курс
руб/EU
90 000,0
126 000,0
85,0
45 000,0
63 000,0
85,0
ед
1,0
1,3
8 000,0
10 400,0
85,0
Главгосэкспертиза
карьер и щебеглчный завод
ед
1,0
1,0
18 900,0
18 900,0
85,0
5 Получение технических условий и разрешений
Руководитель
проекта
на водоснабжение, сброса
карьерных и ливневых вод и другое
ед
1,0
1,3
3 000,0
3 900,0
85,0
Согласование с органами местного самоуправления и
государственными органами (Администрация района,
служба Главного архитектора, санитарные службы,
6
противопожарные службы, государственного контроля
(лесная, водная , рыбная службы, Госстрой, экологическая
служба и др.)
Руководитель
проекта
месторождения Ихала-6, Ихала-7
ед
1,0
1,4
4 000,0
5 600,0
85,0
Оформление земли (Межевание и оформление
7 землеотводного дела; Плата за перевод лесных земель в
нелесные; согласие на аренду лесных земель от арендатора
Рабочая группа
межевание, оформление зем.дела,
оплата за землю
ед
1,0
1,4
10 000,0
14 000,0
85,0
8 Выкуп в собственность сельхоз.земель под промплощадку
Руководитель
проекта
Га
5,0
1,4
2 000,0
14 000,0
85,0
4 Государственная экспертиза проектной документации
Лесные платежи, в т.ч.
9 Оформление порубочного билета
Плата за лес
Вынос проектной границы зоны опасной по взрыву в
10 натуру (создание геодезической разбивочной сети и рубка
просеки
11
Проектирование и согласование с Окт.ж.д., ж.д.тупика,
весов и складских помещений
Руководитель
проекта
(попенная плата = 100м3/га
х80руб./м3 )
га
500,0
1,4
10,0
7 000,0
85,0
ООО "Геостром"
шириной 4м и длиной 4-5км
ед
1,0
1,4
2 000,0
2 800,0
85,0
Рабочая группа,
проектная
организация
связанных с железной дорогой:
СЦБ, ж.д.весы и др.
ед
1,0
1,4
20 000,0
28 000,0
85,0
карьер, автодороги, АБК,
прирельсовый склад и т.д
ед
1,0
1,4
2 000,0
2 800,0
85,0
12 Оформление поэтапного ввода в эксплуатацию объектов
Проведение экспертизы Ростехнадзора (на соответствие
13 выполненных строительных работ ГОСТам и технике
безопасности на промышленном предприятии)
Ростехнадзор
ед
1,0
1,4
800,0
1 120,0
85,0
14 Разработка бизнес-плана инвестиционного проекта
Руководитель
проекта
ед
1,0
1,4
1 500,0
2 100,0
85,0
ед
ед
ед
ед
мес
1,0
1,0
1,0
1,0
42,0
1,0
1,0
1,5
1,5
1,2
25 000,0
490 024,1
100 000,0
10 000,0
1 600,0
25 000,0
490 024,1
150 000,0
15 000,0
80 640,0
1 060 284,1
85,0
85,0
85,0
85,0
85,0
15 Покупка ООО "Русский графит"
16 Проценты по лизингу
17 Инвестиции в оборотный капитал
18 Неучтенные затраты
19 Обеспечение деятельности рабочей группы проекта
42 мес.
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
21

22. КАРТА ИХАЛЬСКОЕ ГРАФИТОВОЕ МЕСТОРОЖДЕНИЕ

г.Лахденпохья
д.Терваярви
БИЗНЕС-ПЛАН Создание предприятия по добыче и обогащению графитовых руд, производству изделий из концентрата графита на базе
Ихальского графитового месторождения (Республика Карелия)
22
English     Русский Rules
