Similar presentations:
2022-02-21 строительство эллинга с пристройкой
1.
Строительство современного судостроительногокомплекса на территории предприятия
ПАО СЗ «Северная верфь»
Для служебного пользования
Экз. №_______
Реализация мероприятия «Строительство современного судостроительного
комплекса на территории предприятия – I этап строительства ОАО СЗ
«Северная верфь», г. Санкт-Петербург»
1
2.

Основные концептуальные решения модернизации предприятияПАО СЗ «Северная верфь»
Мероприятия программы организационного и технического
развития
Схема реализации мероприятий по модернизации ПАО СЗ
«Северная верфь»
№
10
Р
1
Р
1
5
4
9
2
8
3
4
2
3
3
5
8
6
3
7
8
Финансирование: 66 740,28 млн руб.
9
10
Наименование мероприятия
1 СТАДИЯ
Реконструкция и техническое перевооружение
действующих мощностей предприятия
Строительство современного судостроительного
комплекса на территории предприятия - I этап
строительства
Строительство современного судостроительного
комплекса на территории предприятия - II этап
строительства (камеры очистки, окраски и сушки - 1
очередь)
Строительство современного судостроительного
комплекса на территории предприятия - III этап
строительства
Техническое перевооружение передаточного спускового
устройства
Приобретение судопоезда
Техническое перевооружение производственных
мощностей в рамках строительства современного
судостроительного комплекса
2 СТАДИЯ
Строительство современного судостроительного
комплекса на территории предприятия - II этап
строительства (камеры очистки, окраски и сушки - 2
очередь)
Строительство современного судостроительного
комплекса на территории предприятия - IV этап
строительства
3 СТАДИЯ
Строительство современного судостроительного
комплекса на территории предприятия - V этап
строительства
Реконструкция северной набережной, строительство
южной и торцевой набережных
Срок
реализации
Заявленная
стоимость,
тыс. руб.
36 120 287,48
Введен в
эксплуатацию
1 258 108,82
2016-2023
13 066 660,279
2022-2023
723 780,03
2020-2025
4 289 192,62
2019-2024
13 711 416,72
2022-2024
2 503 450,85
2021-2022
568 278,15
6 893 906,32
2022-2026
611 854,86
2024-2026
6 282 051,46
23 276 088,83
2026-2028
15 010 030,05
2023-2024
8 716 058,78
2
3.
Работа с подрядчиком ОАО «Метрострой»ПАО СЗ «Северная верфь»

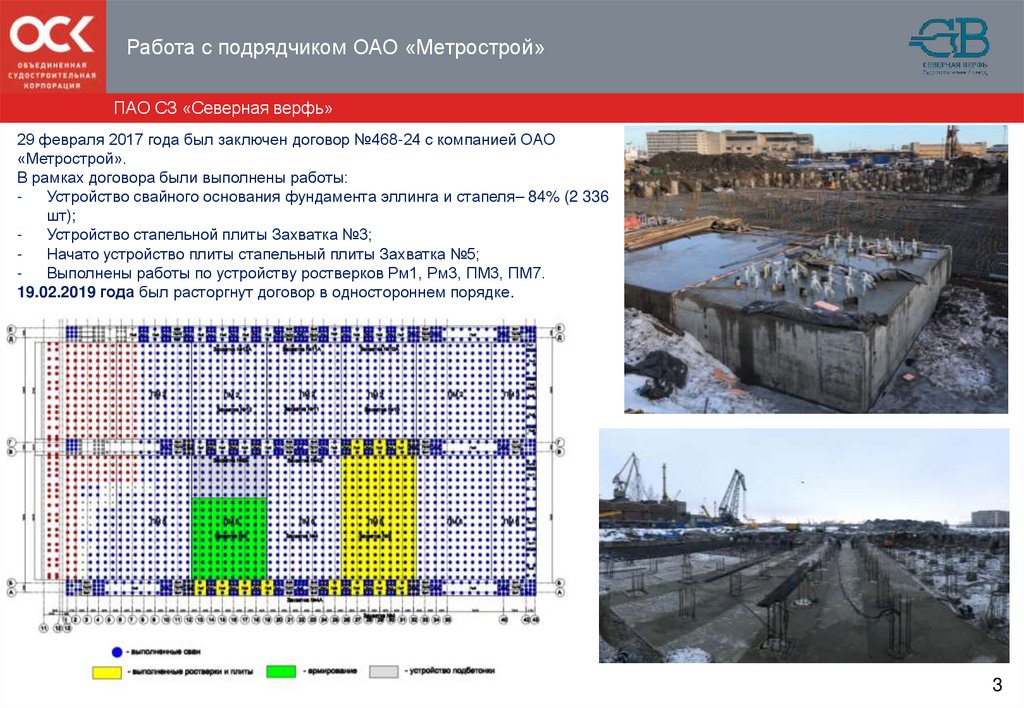

29 февраля 2017 года был заключен договор №468-24 с компанией ОАО
«Метрострой».
В рамках договора были выполнены работы:
Устройство свайного основания фундамента эллинга и стапеля– 84% (2 336
шт);
Устройство стапельной плиты Захватка №3;
Начато устройство плиты стапельный плиты Захватка №5;
Выполнены работы по устройству ростверков Рм1, Рм3, ПМ3, ПМ7.
19.02.2019 года был расторгнут договор в одностороннем порядке.
3
4.

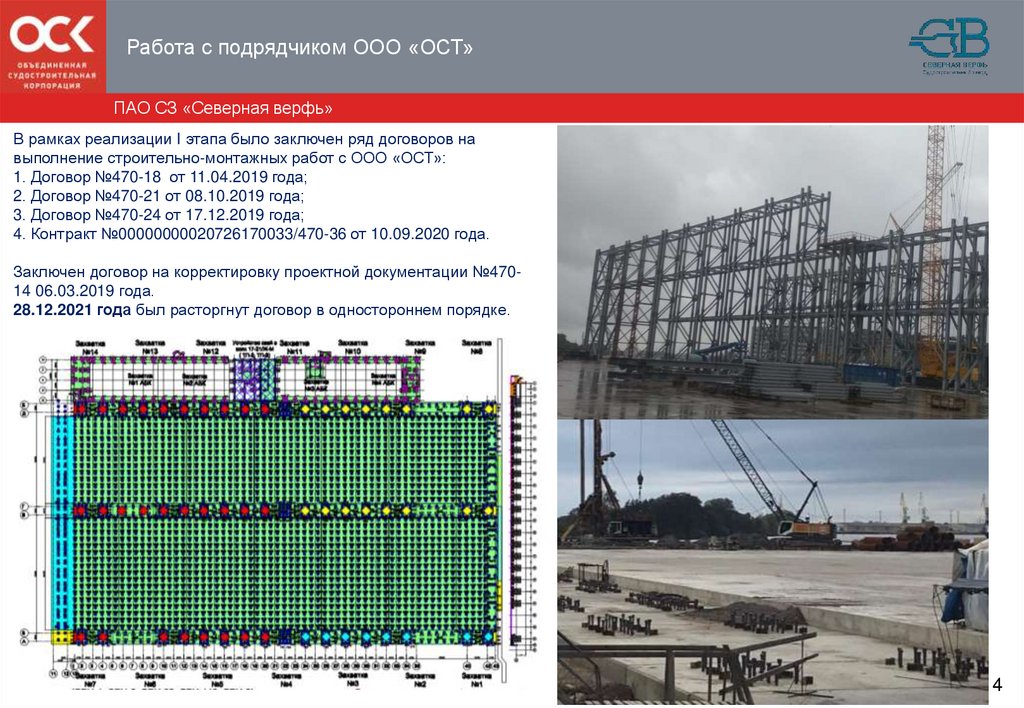

Работа с подрядчиком ООО «ОСТ»ПАО СЗ «Северная верфь»
В рамках реализации I этапа было заключен ряд договоров на
выполнение строительно-монтажных работ с ООО «ОСТ»:
1. Договор №470-18 от 11.04.2019 года;
2. Договор №470-21 от 08.10.2019 года;
3. Договор №470-24 от 17.12.2019 года;
4. Контракт №00000000020726170033/470-36 от 10.09.2020 года.
Заключен договор на корректировку проектной документации №47014 06.03.2019 года.
28.12.2021 года был расторгнут договор в одностороннем порядке.
4
5.

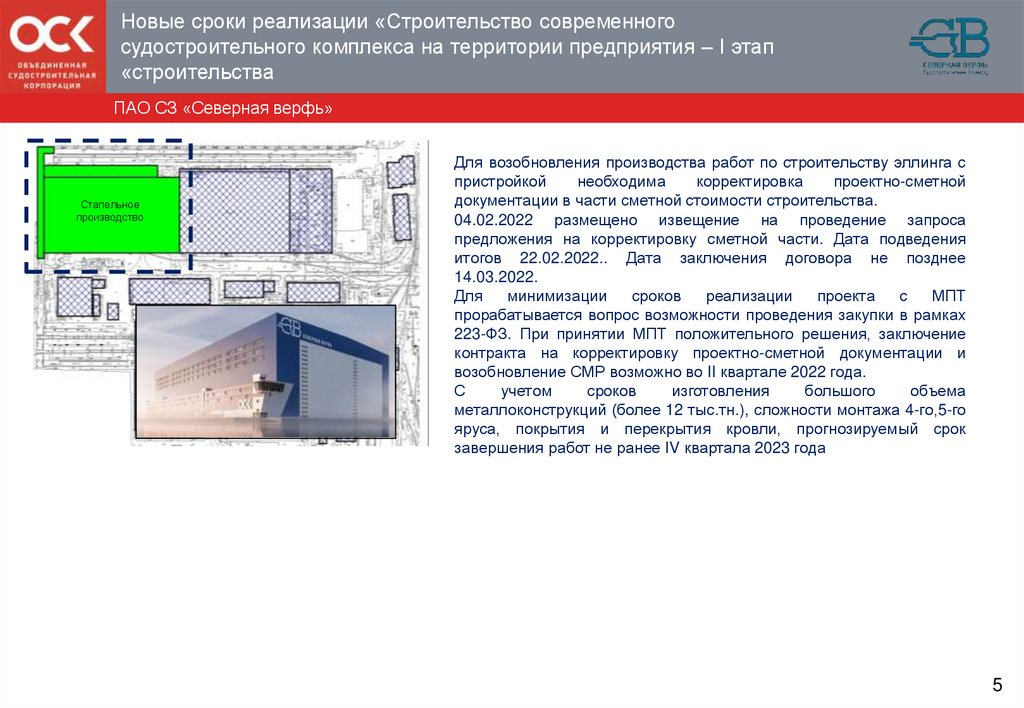

Новые сроки реализации «Строительство современногосудостроительного комплекса на территории предприятия – I этап
«строительства
ПАО СЗ «Северная верфь»
Стапельное
производство
Для возобновления производства работ по строительству эллинга с
пристройкой
необходима
корректировка
проектно-сметной
документации в части сметной стоимости строительства.
04.02.2022 размещено извещение на проведение запроса
предложения на корректировку сметной части. Дата подведения
итогов 22.02.2022.. Дата заключения договора не позднее
14.03.2022.
Для
минимизации
сроков
реализации
проекта
с
МПТ
прорабатывается вопрос возможности проведения закупки в рамках
223-ФЗ. При принятии МПТ положительного решения, заключение
контракта на корректировку проектно-сметной документации и
возобновление СМР возможно во II квартале 2022 года.
С
учетом
сроков
изготовления
большого
объема
металлоконструкций (более 12 тыс.тн.), сложности монтажа 4-го,5-го
яруса, покрытия и перекрытия кровли, прогнозируемый срок
завершения работ не ранее IV квартала 2023 года
5
6.

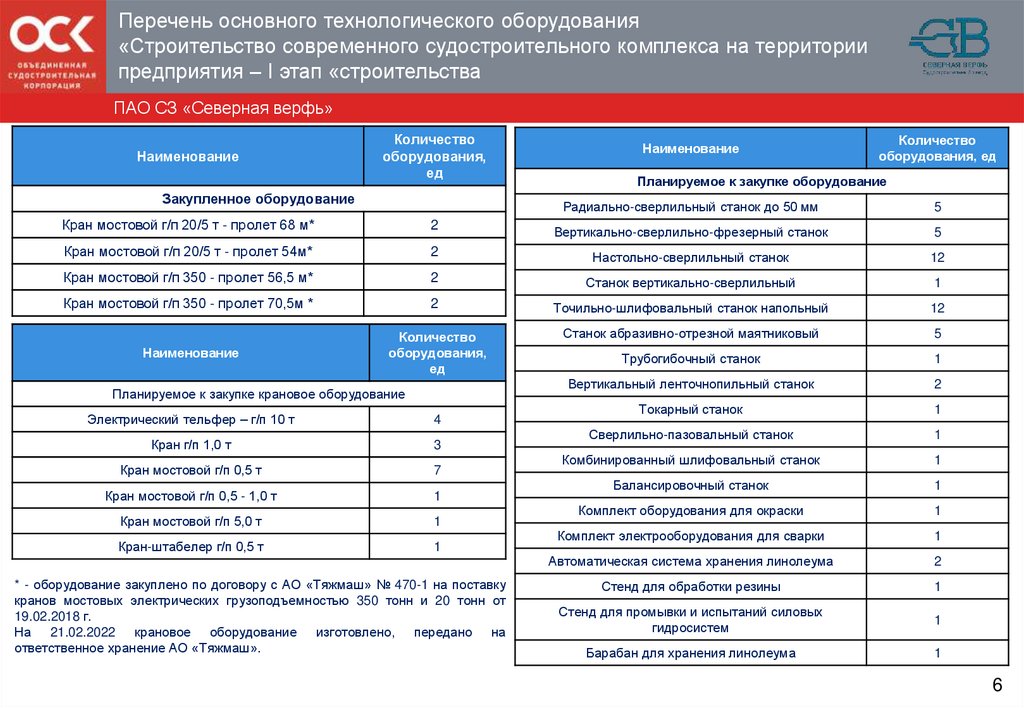

Перечень основного технологического оборудования«Строительство современного судостроительного комплекса на территории
предприятия – I этап «строительства
ПАО СЗ «Северная верфь»
Наименование
Количество
оборудования,
ед
Закупленное оборудование
Наименование
Количество
оборудования, ед
Планируемое к закупке оборудование
Радиально-сверлильный станок до 50 мм
5
Кран мостовой г/п 20/5 т - пролет 68 м*
2
Вертикально-сверлильно-фрезерный станок
5
Кран мостовой г/п 20/5 т - пролет 54м*
2
Настольно-сверлильный станок
12
Кран мостовой г/п 350 - пролет 56,5 м*
2
Станок вертикально-сверлильный
1
Кран мостовой г/п 350 - пролет 70,5м *
2
Точильно-шлифовальный станок напольный
12
Станок абразивно-отрезной маятниковый
5
Наименование
Количество
оборудования,
ед
Трубогибочный станок
1
Вертикальный ленточнопильный станок
2
Токарный станок
1
Сверлильно-пазовальный станок
1
Комбинированный шлифовальный станок
1
Балансировочный станок
1
Комплект оборудования для окраски
1
Комплект электрооборудования для сварки
1
Автоматическая система хранения линолеума
2
Стенд для обработки резины
1
Стенд для промывки и испытаний силовых
гидросистем
1
Барабан для хранения линолеума
1
Планируемое к закупке крановое оборудование
Электрический тельфер – г/п 10 т
4
Кран г/п 1,0 т
3
Кран мостовой г/п 0,5 т
7
Кран мостовой г/п 0,5 - 1,0 т
1
Кран мостовой г/п 5,0 т
1
Кран-штабелер г/п 0,5 т
1
* - оборудование закуплено по договору с АО «Тяжмаш» № 470-1 на поставку
кранов мостовых электрических грузоподъемностью 350 тонн и 20 тонн от
19.02.2018 г.
На 21.02.2022 крановое оборудование изготовлено, передано на
ответственное хранение АО «Тяжмаш».
6
7.
Строительство передаточного плавучего дока публичногоакционерного общества Судостроительный завод "Северная верфь"
ПАО СЗ «Северная верфь»

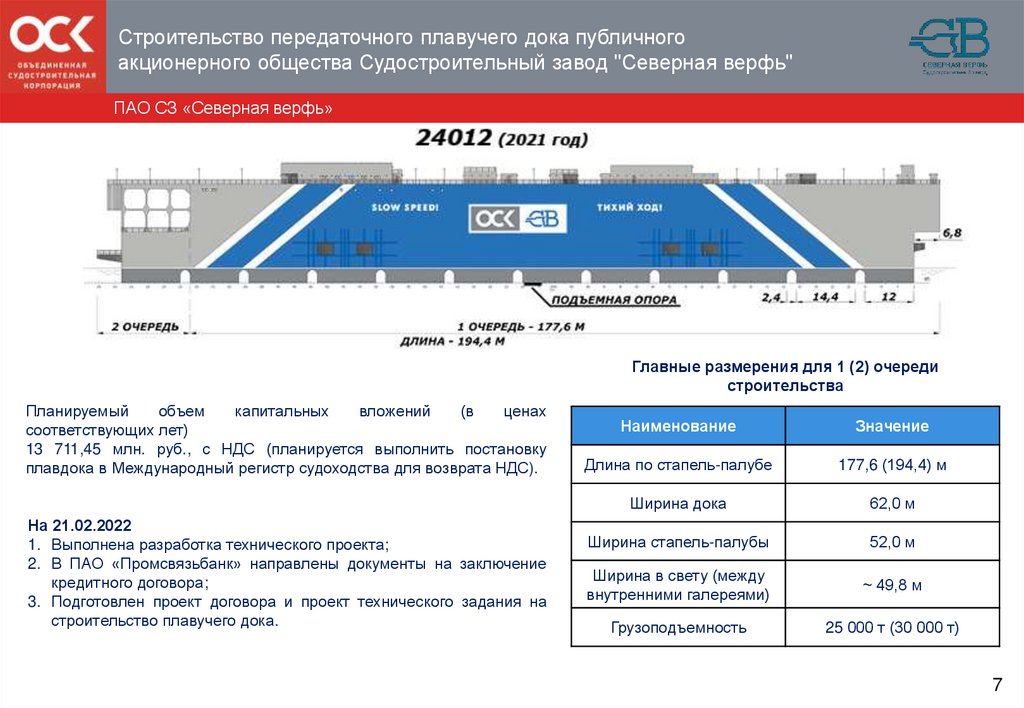

Главные размерения для 1 (2) очереди
строительства
Планируемый
объем
капитальных
вложений
(в
ценах
соответствующих лет)
13 711,45 млн. руб., с НДС (планируется выполнить постановку
плавдока в Международный регистр судоходства для возврата НДС).
На 21.02.2022
1. Выполнена разработка технического проекта;
2. В ПАО «Промсвязьбанк» направлены документы на заключение
кредитного договора;
3. Подготовлен проект договора и проект технического задания на
строительство плавучего дока.
Наименование
Значение
Длина по стапель-палубе
177,6 (194,4) м
Ширина дока
62,0 м
Ширина стапель-палубы
52,0 м
Ширина в свету (между
внутренними галереями)
~ 49,8 м
Грузоподъемность
25 000 т (30 000 т)
7
