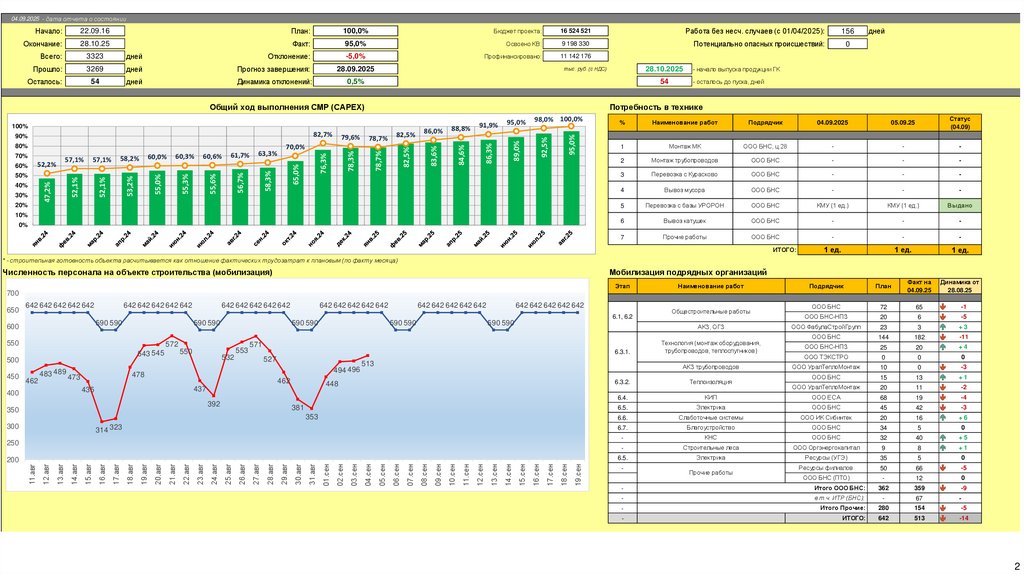

Мониторинг проекта Восстановление установки «Гидрокрекинг» филиала «Башнефть-Уфанефтехим»
1.
Мониторинг проекта Восстановление установки «Гидрокрекинг» филиала«Башнефть-Уфанефтехим»
1
2.
04.09.2025 - дата отчета о состоянииНачало:
22.09.16
План:
100,0%
Бюджет проекта:
16 524 521
Работа без несч. cлучаев (c 01/04/2025):
156
Окончание:
28.10.25
Факт:
95,0%
Освоено КВ:
9 198 330
Потенциально опасных происшествий:
0
-5,0%
Профинансировано:
11 142 176
Всего:
3323
дней
Отклонение:
Прошло:
3269
дней
Прогноз завершения:
28.09.2025
Осталось:
54
дней
Динамика отклонений:
0,5%
тыс. руб. (с НДС)
54
89,0%
98,0% 100,0%
95,0%
95,0%
92,5%
91,9%
86,3%
86,0%
82,5%
82,5%
78,7%
78,7%
78,3%
58,3%
70,0%
76,3%
63,3%
65,0%
61,7%
55,6%
60,6%
55,3%
30%
58,2%
60,3%
55,0%
47,2%
40%
57,1%
52,1%
50%
57,1%
60,0%
53,2%
52,2%
60%
52,1%
70%
56,7%
80%
79,6%
88,8%
83,6%
100%
82,7%
- начало выпуска продукции ГК
- осталось до пуска, дней
Потребность в технике
84,6%
Общий ход выполнения СМР (CAPEX)
90%
28.10.2025
дней
20%
%
Наименование работ
Подрядчик
04.09.2025
05.09.25
Статус
(04.09)
1
Монтаж МК
ООО БНС, ц.28
-
-
-
2
Монтаж трубопроводов
ООО БНС
-
-
-
3
Перевозка с Курасково
ООО БНС
-
-
-
4
Вывоз мусора
ООО БНС
-
-
-
5
Перевозка с базы УРОРОН
ООО БНС
КМУ (1 ед.)
КМУ (1 ед.)
Выдано
6
Вывоз катушек
ООО БНС
-
-
-
7
Прочие работы
ООО БНС
-
-
-
1 ед.
1 ед.
1 ед.
10%
0%
ИТОГО:
* - строительная готовность объекта расчитывается как отношение фактических трудозатрат к плановым (по факту месяца)
Численность персонала на объекте строительства (мобилизация)
Мобилизация подрядных организаций
Этап
Наименование работ
Подрядчик
План
Факт на
04.09.25
Динамика от
28.08.25
ООО БНС
72
65
-1
ООО БНС-НПЗ
20
6
-5
+3
700
650
642 642 642 642 642
642 642 642 642 642
590 590
600
590 590
550
462
483 489 473
590 590
642 642 642 642 642
6.1, 6.2
590 590
527
494 496
462
392
513
6.3.2.
381
353
300
314 323
19.сен
18.сен
17.сен
16.сен
15.сен
14.сен
13.сен
12.сен
11.сен
10.сен
09.сен
08.сен
07.сен
06.сен
05.сен
04.сен
03.сен
02.сен
31.авг
30.авг
29.авг
28.авг
27.авг
26.авг
25.авг
24.авг
23.авг
22.авг
21.авг
20.авг
19.авг
18.авг
17.авг
16.авг
15.авг
14.авг
13.авг
12.авг
11.авг
01.сен
250
200

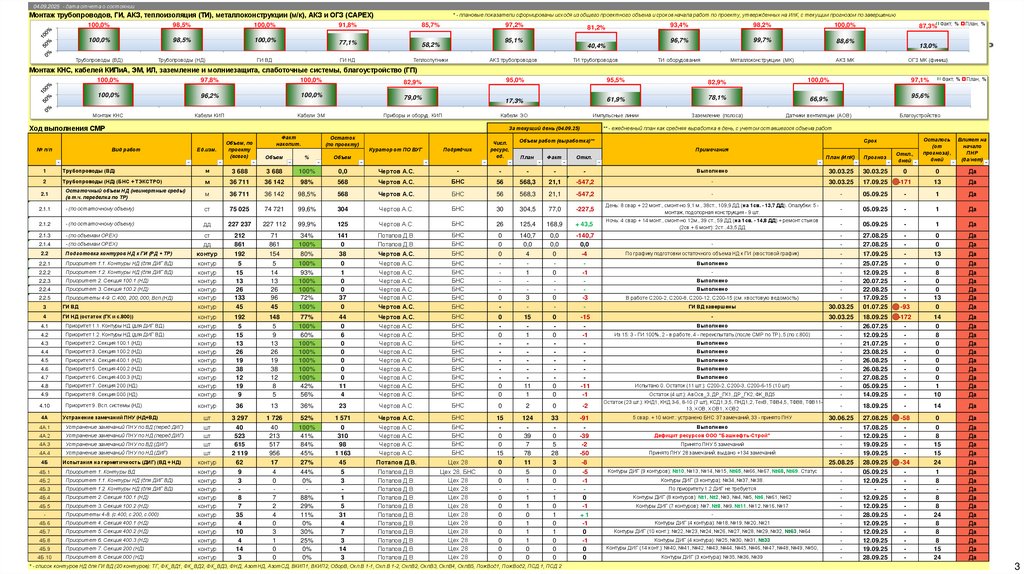

Технология (монтаж оборудования,
трубопроводов, теплоспутников)
АКЗ трубопроводов
448
437
Общестроительные работы
АКЗ, ОГЗ
6.3.1.
532
350
642 642 642 642 642
571
478
435
400
553
550
543 545
642 642 642 642 642
590 590
572
500
450
642 642 642 642 642
Теплоизоляция
ООО ФабулаСтройГрупп
23
3
ООО БНС
144
182
-11
ООО БНС-НПЗ
25
20
+4
ООО ТЭКСТРО
0
0
0
ООО УралТеплоМонтаж
10
0
-3
ООО БНС
15
13
+1
ООО УралТеплоМонтаж
20
11
-2
-4
6.4.
КИП
ООО ЕСА
68
19
6.5.
Электрика
ООО БНС
45
42
-3
6.6.
Слаботочные системы
ООО ИК Сибинтек
20
16
+6
6.7.
Благоустройство
ООО БНС
34
5
0
-
КНС
ООО БНС
32
40
+5
-
Строительные леса
ООО Оргэнергокапитал
9
8
+1
6.5.
Электрика
Ресурсы (УГЭ)
35
5
0
Ресурсы филиалов
50
66
-5
ООО БНС (ПТО)
-
12
0
362
359
-9
-
Прочие работы
-
Итого ООО БНС:
-
в т.ч. ИТР (БНС):
-
67
-
Итого Прочие:
280
154
-5
-
ИТОГО:
642
513
-14
-
2
3.
04.09.2025 - дата отчета о состоянииМонтаж трубопроводов, ГИ, АКЗ, теплоизоляция (ТИ), металлоконструкции (м/к), АКЗ и ОГЗ (CAPEX)
* - плановые показатели сформированы исходя из общего проектного объема и сроков начала работ по проекту, утвержденных на ИпК, с текущим прогнозом по завершению
100,0%
98,5%
100,0%
91,8%
85,7%
100,0%
98,5%
100,0%
77,1%
58,2%

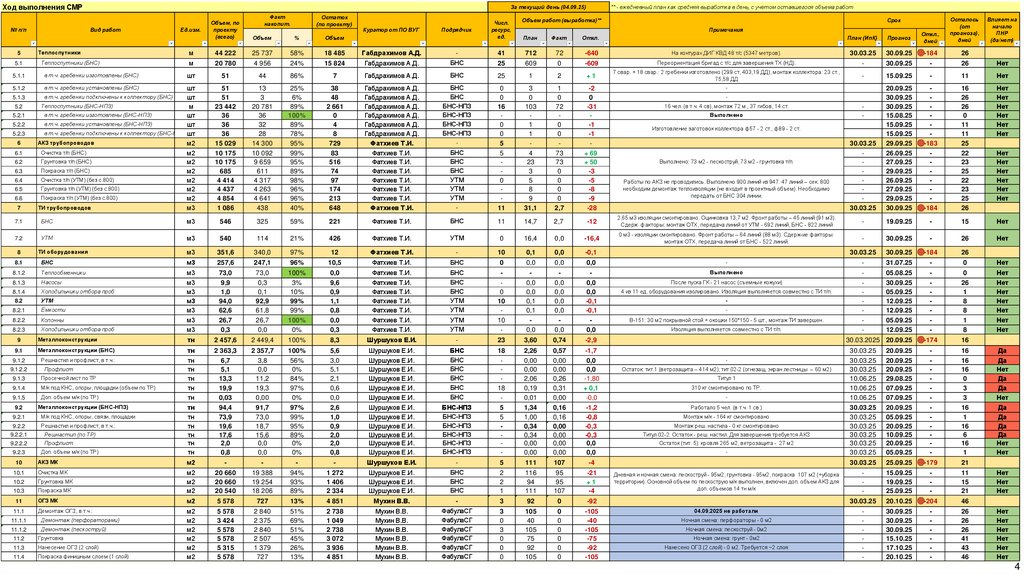

Трубопроводы (НД)
ГИ ВД
ГИ НД
Теплоспутники
Трубопроводы (ВД)
97,2%
81,2%
95,1%
40,4%
АКЗ трубопроводов
ТИ трубопроводов
93,4%
98,2%
100,0%
96,7%
99,7%
88,6%
ТИ оборудования
Металлоконструкции (МК)
АКЗ МК
87,3% Факт, %
План, %
13,0%
ОГЗ МК (финиш)
Монтаж КНС, кабелей КИПиА, ЭМ, ИЛ, заземление и молниезащита, слаботочные системы, благоустройство (ГП)
100,0%
97,8%
100,0%
82,9%
100,0%
96,2%
100,0%
79,0%
Кабели КИП
Кабели ЭМ
Монтаж КНС
Приборы и оборуд. КИП
95,0%
95,5%
82,9%
100,0%
17,3%
61,9%
78,1%
66,9%
Кабели ЭО
Импульсные линии
Заземление (полоса)
Датчики вентиляции (АОВ)

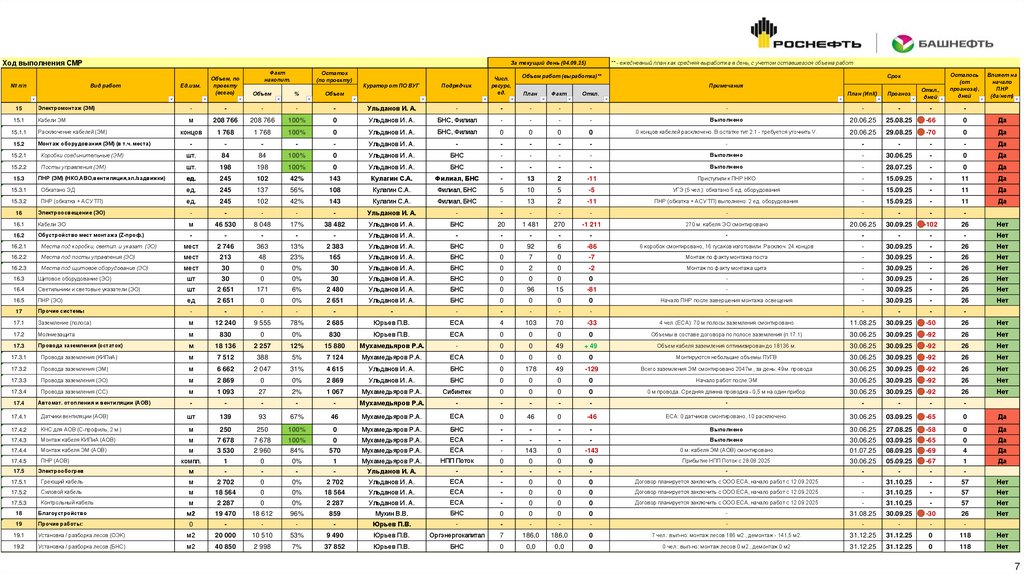

Ход выполнения СМР
№ п/п
За текущий день (04.09.25)
Вид работ
Ед.изм.
Объем, по
проекту
(всего)
Факт
накопит.
Остаток
(по проекту)
Объем
%
Куратор от ПО ВУГ
Подрядчик
Объем
Числ.
ресурс,
ед.
Благоустройство
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
Срок
Примечания
Факт
План, %
95,6%
Объем работ (выработка)**
План
Факт, %
97,1%
Откл.
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Влияет на
начало
ПНР
(да/нет)
1
Трубопроводы (ВД)
м
3 688
3 688
100%
0,0
Чертов А.С.
-
-
-
-
-
Выполнено
30.03.25
30.03.25
0
0
Да
2
Трубопроводы (НД) (БНС + ТЭКСТРО)
м
36 711
36 142
98%
568
Чертов А.С.
БНС
56
568,3
21,1
-547,2
-
30.03.25
17.09.25
-171
13
Да
2.1
Остаточный объем НД (неинертные среды)
(в т.ч. переделка по ТР)
м
36 711
36 142
98,5%
568
Чертов А.С.
БНС
56
568,3
21,1
-547,2
-
-
05.09.25
-
1
Да
2.1.1
- (по остаточному объему)
ст
75 025
74 721
99,6%
304
Чертов А.С.
БНС
30
304,5
77,0
-227,5
День: 8 свар + 22 монт., смонт-но 9,1 м., 38ст., 109,9 ДД (на 1св. - 13,7 ДД). Опалубки: 5 монтаж, подопорная конструкция - 9 шт.
-
05.09.25
-
1
Да
2.1.2
- (по остаточному объему)
дд
227 237
227 112
99,9%
125
Чертов А.С.
БНС
26
125,4
168,9
+ 43,5
Ночь: 4 свар + 14 монт., смонт-но 12м., 39 ст., 59 ДД (на 1св. - 14,8 ДД) + ремонт стыков
(2св + 6 монт): 2ст., 43,5 ДД
-
05.09.25
-
1
Да
2.1.3
- (по объемам ОРЕХ)
2.1.4
- (по объемам ОРЕХ)
ст
дд
212
861
71
861
34%
100%
141
0
Потапов Д.В.
Потапов Д.В.
БНС
БНС
0
0
140,7
0,0
0,0
0,0
-140,7
0,0
-
-
27.08.25
27.08.25
-
0
0
Да
Да
2.2

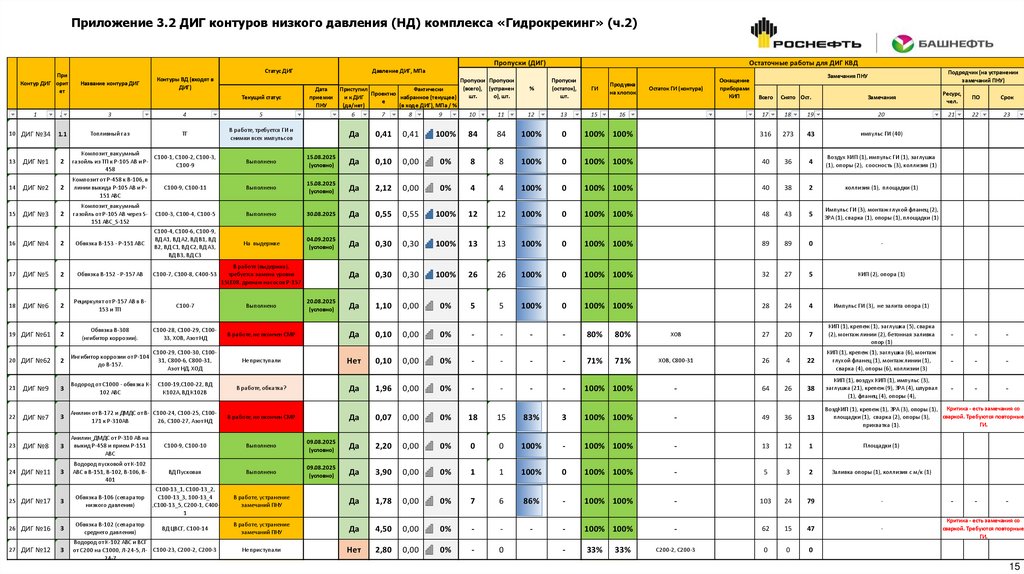

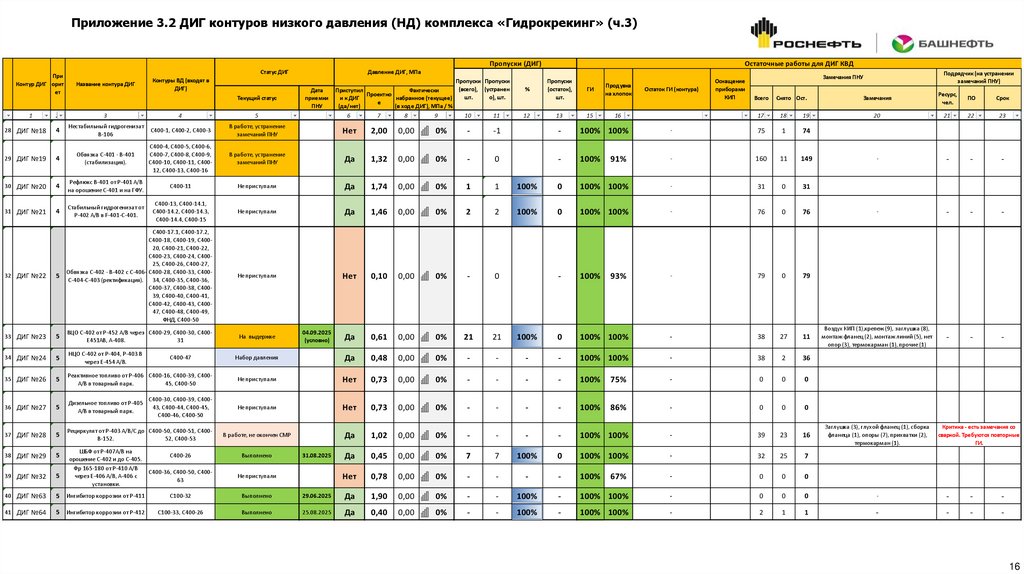

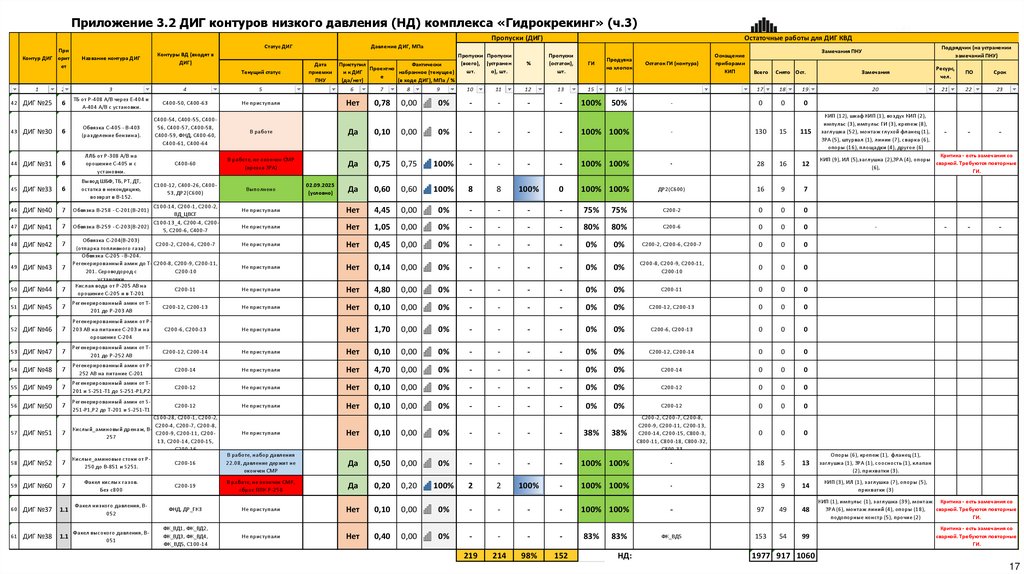

Подготовка контуров НД к ГИ (РД + ТР)
контур
192
154
80%
38
Чертов А.С.
БНС
0
4
0
-4
По графику подготовки остаточного объема НД к ГИ (хвостовой график)
-
17.09.25
-
13
Да
2.2.1
Приоритет 1.1. Контуры НД (для ДИГ ВД)
Приоритет 1.2. Контуры НД (для ДИГ ВД)
2.2.3
Приоритет 2. Секция 100.1 (НД)
2.2.4
Приоритет 3. Секция 100.2 (НД)
2.2.5
Приоритеты 4-9. С.400, 200, 000, Всп.(НД)
5
15
13
26
133
45
5
14
13
26
96
45
100%
93%
100%
100%
72%
100%
0
1
0
0
37
0
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
БНС
БНС
0
-
1
3
-
0
0
-
-1
-3
-
Выполнено
2.2.2
контур
контур
контур
контур
контур
контур
30.03.25
25.07.25
12.09.25
20.07.25
22.08.25
17.09.25
01.07.25
-93
0
8
0
0
13
0
Да
Да
Да
Да
Да
Да
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
БНС
БНС
БНС
БНС
БНС
БНС
0
0
0
0
15
1
11
1
0
0
0
0
-15
-1
-11
-1
18.09.25
26.07.25
12.09.25
21.07.25
23.08.25
26.08.25
26.08.25
27.08.25
05.09.25
14.09.25
-172
-
14
0
8
0
0
0
0
0
1
10
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
0
2
0
-2
Остаток (4 шт.): АвОсв_3, ДР_ГК1, ДР_ГК2, ФК_ВД5
Остаток (23 шт.): КНД1, КНД 3-6, 8-10 (7 шт), КСД1,3,5, ПНД1,2, ТехВ, ТФВ4,5, ТФВ8, ТФВ1113, ХОВ, ХОВ1, ХОВ2
30.03.25
-
18.09.25
-
14
Да
15
124
33
-91
5 свар. + 10 монт.: устранено БНС 37 замечаний, 33 - принято ПНУ
30.06.25
27.08.25
-58
0
Да
Выполнено
-
17.08.25
12.09.25
19.09.25
19.09.25
-
0
8
15
15
Да
Да
Да
Да
25.08.25
28.09.25
-34
24
Да
-
05.09.25
12.09.25
12.09.25
12.09.25
28.09.25
12.09.25
12.09.25
12.09.25
19.09.25
28.09.25
-
1
8
8
8
24
8
8
8
15
24
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
3
ГИ ВД
4
ГИ НД (остаток (ГК и с.800))
4.1
Приоритет 1.1. Контуры НД (для ДИГ ВД)
4.2
Приоритет 1.2. Контуры НД (для ДИГ ВД)
4.3
Приоритет 2. Секция 100.1 (НД)
4.4
Приоритет 3. Секция 100.2 (НД)
4.5
Приоритет 4. Секция 400.1 (НД)
4.6
Приоритет 5. Секция 400.2 (НД)
4.7
Приоритет 6. Секция 400.3 (НД)
4.8
Приоритет 7. Секция 200 (НД)
4.9
Приоритет 8. Секция 000 (НД)
4.10
Приоритет 9. Всп. системы (НД)
4А
Устранение замечаний ПНУ (НД+ВД)
4А.1
Устранение замечаний ПНУ по ВД (перед ДИГ)
4А.2
Устранение замечаний ПНУ по НД (перед ДИГ)
4А.3
Устранение замечаний ПНУ по ВД (ДИГ)
4А.4
Устранение замечаний ПНУ по НД (ДИГ)
контур
контур
контур
контур
контур
контур
контур
контур
контур
контур
192
5
15
13
26
19
38
12
19
9
148
5
9
13
26
19
38
12
8
5
77%
100%
60%
100%
100%
100%
100%
100%
42%
56%
44
0
6
0
0
0
0
0
11
4
контур
36
13
36%
23
Чертов А.С.
БНС
шт
3 297
1 726
52%
1 571
Чертов А.С.
БНС
БНС
БНС
БНС
БНС
0
0
15
39
7
78
0
5
28
-39
-2
-50
шт
шт
шт
шт
40
523
615
2 119
40
213
517
956
100%
41%
84%
45%
0
310
98
1 163
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
4Б
Испытания на герметичность (ДИГ) (ВД + НД)
контур
62
17
27%
45
Потапов Д.В.
Цех 28
0
11
3
-8
4Б.1
Приоритет 1. Контуры ВД
4Б.2
Приоритет 1.1. Контуры НД (для ДИГ ВД)
4Б.3
Приоритет 1.2. Контуры НД (для ДИГ ВД)
4Б.4
Приоритет 2. Секция 100.1 (НД)
4Б.5
Приоритет 3. Секция 100.2 (НД)
контур
контур
контур
контур
контур
контур
контур
контур
контур
контур
контур
9
3
8
7
35
4
10
4
14
3
4
0
7
2
4
0
3
1
0
0
44%
0%
88%
29%
11%
0%
30%
25%
0%
0%
5
3
1
5
31
4
7
3
14
3
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Цех 28, БНС
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
0
0
0
0
0
0
0
0
0
0
5
1
1
1
0
1
1
1
0
0
0
0
1
0
1
0
1
0
0
0
-5
-1
0
-1
+1
-1
0
-1
0
0
-
Приоритеты 4-8. (с.400, с.200, с.000)
4Б.6
Приоритет 4. Секция 400.1 (НД)
4Б.7
Приоритет 5. Секция 400.2 (НД)
4Б.8
Приоритет 6. Секция 400.3 (НД)
4Б.9
Приоритет 7. Секция 200 (НД)
4Б.10
Приоритет 8. Секция 000 (НД)
* - список контуров НД для ГИ ВД (20 контуров): ТГ, ФК_ВД1, ФК_ВД2, ФК_ВД3, ФНД, АзотНД, АзотСД, ВКИП1, ВКИП2, ОборВ, Охл.В 1-1, Охл.В 1-2, ОхлВ2, ОхлВ3, ОхлВ4, ОхлВ5, ПожВод1, ПожВод2, ПСД 1, ПСД 2
Выполнено
Выполнено
В работе С200-2, С200-8, С200-12, С200-15 (см. хвостовую ведомость)
ГИ ВД завершены
Выполнено
Из 15: 3 - ГИ 100%, 2 - в работе, 4 - переиспытать (после СМР по ТР), 5 (по с.800)
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Испытано 0. Остаток (11 шт.): С200-2, С200-3, С200-6-15 (10 шт)
Дефицит ресурсов ООО "Башнефть-Строй"
Принято ПНУ 5 замечаний
Принято ПНУ 28 замечаний, выдано +134 замечаний

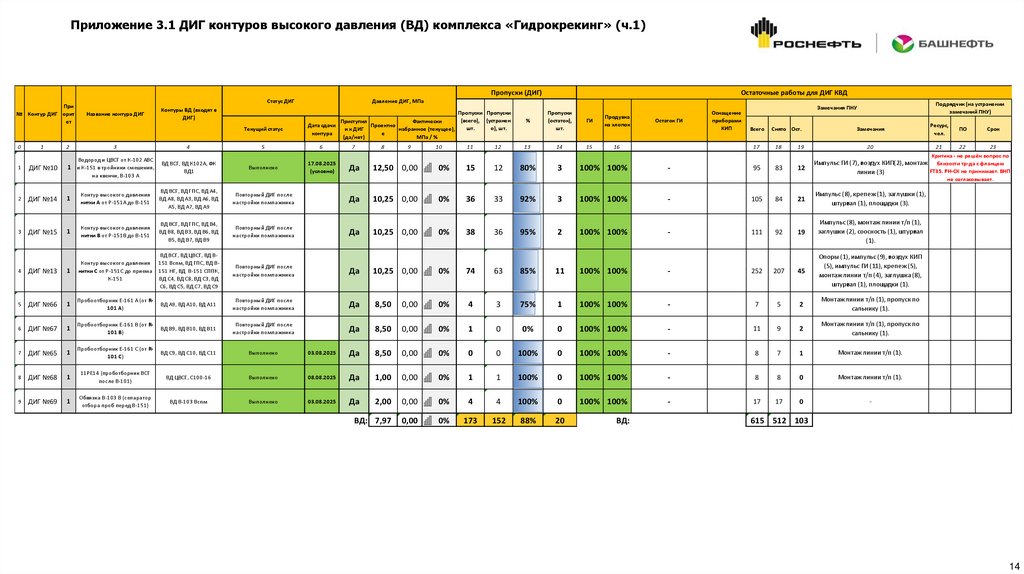

Контуры ДИГ (9 контуров): №10, №13, №14, №15, №65, №66, №67, №68, №69. Статус
ДИГ ВДДИГ
по потокам
в приложении
№3.1.
Контуры
(3 контура):
№34, №37,
№38.
По приоритету 1.2 ДИГ не требуется
Контуры ДИГ (8 контуров): №1, №2, №3, №4, №5, №6, №61, №62
Контуры ДИГ (7 контуров): №7, №8, №9, №11, №12, №16, №17
Контуры ДИГ (4 контура): №18, №19, №20, №21
Контуры ДИГ (10 конт.): №22, №23, №24, №26, №27, №28, №29, №32, №63, №64
Контуры ДИГ (4 контура): №25, №30, №31, №33
Контуры ДИГ (14 конт.): №40, №41, №42, №43, №44, №45, №46, №47, №48, №49, №50,
№51, №52, №60
Контуры ДИГ (3 контура): №35, №36, №39
3
4.

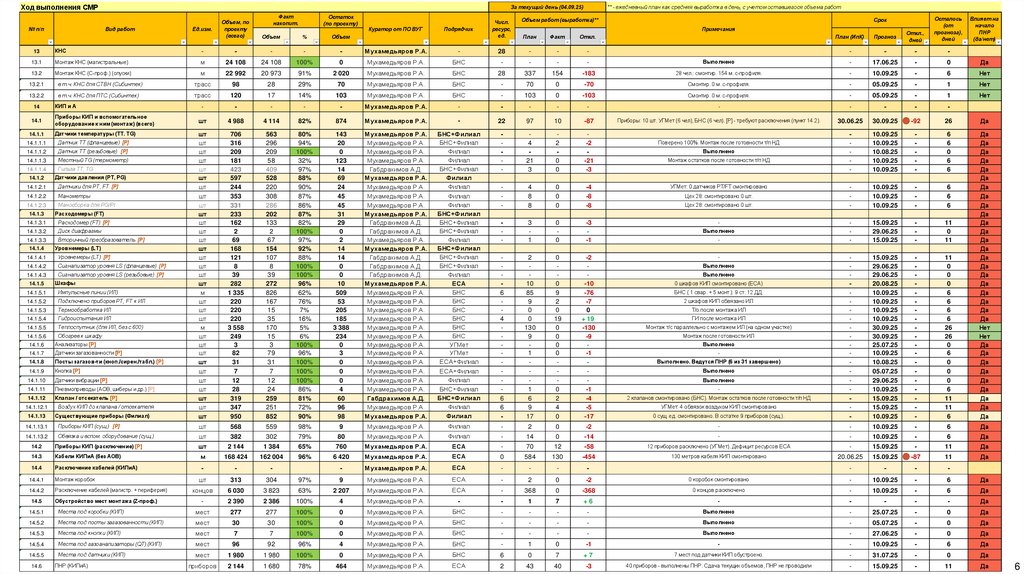

Ход выполнения СМР№ п/п
За текущий день (04.09.25)
Вид работ
5
Теплоспутники
5.1
Теплоспутники (БНС)
5.1.1
в т.ч. гребенки изготовлены (БНС)
Ед.изм.
м
м
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
44 222
25 737
58%
18 485
20 780
4 956
24%
15 824
Куратор от ПО ВУГ
Подрядчик
Габдрахимов А.Д.
-
Габдрахимов А.Д.
БНС
Числ.
ресурс,
ед.
41
25
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
На контурах ДИГ КВД 48 т/с (5347 метров).
30.03.25
30.09.25
-184
26
-609
Переориентация бригад с т/с для завершения ТХ (НД).
-
30.09.25
-
26
Нет
7 свар. + 18 свар.: 2 гребенки изготовлено (299 ст, 403,19 ДД), монтаж коллектора: 23 ст.,
75,58 ДД
-
15.09.25
-
11
Нет
-183
-184
16
26
26
0
11
11
25
22
23
25
22
23
25
26
Нет
Нет
Нет
Нет
Нет
Нет
30.03.25
30.03.25
20.09.25
30.09.25
30.09.25
15.08.25
15.09.25
15.09.25
29.09.25
26.09.25
27.09.25
29.09.25
26.09.25
27.09.25
29.09.25
30.09.25
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
712
72
-640
609
0
Влияет на
начало
ПНР
(да/нет)
51
44
86%
7
Габдрахимов А.Д.
БНС
25
1
2
+1
51
51
23 442
36
36
36
15 029
10 175
10 175
685
4 414
4 437
4 854
1 086
13
3
20 781
36
32
28
14 300
10 092
9 659
611
4 317
4 263
4 641
438
25%
6%
89%
100%
89%
78%
95%
99%
95%
89%
98%
96%
96%
40%
38
48
2 661
0
4
8
729
83
516
74
97
174
213
648
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
БНС
БНС
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
7
шт
шт
Теплоспутники (БНС-НПЗ)
м
в т.ч. гребенки изготовлены (БНС-НПЗ)
шт
в т.ч. гребенки установлены (БНС-НПЗ)
шт
в т.ч. гребенки подключены к коллектору (БНС-НПЗ) шт
АКЗ трубопроводов
м2
Очистка т/п (БНС)
м2
Грунтовка т/п (БНС)
м2
Покраска т/п (БНС)
м2
Очистка т/п (УТМ) (без с.800)
м2
Грунтовка т/п (УТМ) (без с.800)
м2
Покраска т/п (УТМ) (без с.800)
м2
ТИ трубопроводов
м3
БНС
БНС
БНС
УТМ
УТМ
УТМ
-
0
0
16
0
0
5
5
0
11
3
0
103
1
1
4
23
3
5
8
9
31,1
1
0
72
0
0
73
73
0
0
0
0
2,7
-2
0
-31
-1
-1
+ 69
+ 50
-3
-5
-8
-9
-28
7.1
БНС
м3
546
325
59%
221
Фатхиев Т.И.
БНС
11
14,7
2,7
-12
2,65 м3 изоляции смонтировано. Оцинковка 13,7 м2. Фронт работы – 45 линий (91 м3).
Сдерж. факторы: монтаж ОТХ, передача линий от УТМ - 692 линий, БНС - 822 линий
-
19.09.25
-
15
Нет
7.2
УТМ
м3
540
114
21%
426
Фатхиев Т.И.
УТМ
0
16,4
0,0
-16,4
0 м3 - изоляции смонтировано. Фронт работы – 64 линий (88 м3). Сдерж-ие факторы:
монтаж ОТХ, передача линий от БНС - 522 линий.
-
30.09.25
-
26
Нет
8
ТИ оборудования
м3
351,6
340,0
97%
12
Фатхиев Т.И.
-
10
0,1
0,0
-0,1
30.03.25
30.09.25
-184
26
5.1.2
5.1.3
5.2
5.2.1
5.2.2
5.2.3
6
6.1
6.2
6.3
6.4
6.5
6.6
шт
в т.ч. гребенки установлены (БНС)
в т.ч. гребенки подключены к коллектору (БНС)
-
16 чел. (в т.ч. 4 св), монтаж 72 м., 37 гибов, 14 ст.
Выполнено
-
Изготовление заготовок коллектора ф57 - 2 ст., ф89 - 2 ст.
Выполнено: 73 м2 - пескоструй, 73 м2 - грунтовка т/п.
Работы по АКЗ не проводились. Выполнено 900 линий из 947. 47 линий – сек. 800
необходим демонтаж теплоизоляции (не входит в проектный объем). Необходимо
передать от БНС 304 линии.
Нет
Нет
Нет
Нет
Нет
Нет
8.1
БНС
м3
257,6
247,1
96%
10,5
Фатхиев Т.И.
БНС
0
0,0
0,0
0,0
-
-
31.07.25
-
0
Нет
8.1.2
Теплообменники
м3
73,0
73,0
100%
0,0
Фатхиев Т.И.
-
-
-
-
Выполнено
-
05.08.25
-
0
Нет
8.1.3
Насосы
Холодильники отбора проб
0,3
0,1
92,9
61,8
26,7
0,0
3%
10%
99%
99%
100%
0%
9,6
0,9
1,1
0,8
0,0
0,3
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
УТМ
УТМ
0
10
10
-
0,0
0,0
0,1
0,1
0,0
0,0
0,0
0,0
0,0
0,0
0,0
0,0
-0,1
-0,1
0,0
После пуска ГК - 21 насос (съемные кожухи)
8.1.4
9,9
1,0
94,0
62,6
26,7
0,3
БНС
БНС
БНС
УТМ
УТМ
-
30.09.25
05.09.25
12.09.25
12.09.25
05.09.25
12.09.25
-
26
1
8
8
1
8
Нет
Нет
Нет
Нет
Нет
Нет
-174
16
8.2
УТМ
8.2.1
Емкости
8.2.2
Колонны
8.2.3
Холодильники отбора проб
м3
м3
м3
м3
м3
м3
9
Металлоконструкции
тн
2 457,6
2 449,4
100%
8,3
Шуршуков Е.И.
-
23
3,60
0,74
-2,9
9.1
Металлоконструкции (БНС)
9.1.2
Решнастил и профлист, в т.ч.:
2 363,3
6,7
5,1
13,3
19,9
0,03
94,4
73,9
19,6
17,6
2,0
0,8
2 357,7
3,8
0,0
11,2
19,3
0,00
91,7
73,0
18,7
15,6
0,0
0,0
100%
56%
0%
84%
97%
0%
97%
99%
95%
89%
0%
0%
5,6
3,0
5,1
2,1
0,6
0,0
2,6
1,0
0,9
2,0
2,0
0,8
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
БНС
БНС
БНС
БНС
БНС
БНС
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
18
18
5
5
-
2,26
0,00
0,00
2,06
0,19
0,01
1,34
1,00
0,34
0,34
0,00
0,00
0,57
0,00
0,00
0,26
0,31
0,00
0,16
0,16
0,00
0,00
0,00
0,00
-1,7
0,0
0,0
-1,80
+ 0,1
-0,0
-1,2
-0,8
-0,3
-0,3
0,0
0,0
-
-
-
-
Шуршуков Е.И.
-
5
111
107
-4
БНС
БНС
БНС
2
2
1
116
94
111
95
95
107
-21
+1
-4
9.1.2.2
Профлист
9.1.3
Просечной лист по ТР
9.1.4
М/к под КНС, опоры, площадки (объем по ТР)
9.1.5
Доп. объем м/к (по ТР)
9.2
Металлоконструкции (БНС-НПЗ)
9.2.1
М/к под КНС, опоры, связи, площадки
9.2.2
9.2.2.1
Решнастил и профлист, в т.ч.:
9.2.2.2
Профлист
9.2.3
Доп. объем м/к (по ТР)
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
10
АКЗ МК
м2
10.1
Очистка МК
10.2
Грунтовка МК
10.3
Решнастил (по ТР)
Покраска МК
м2
м2
м2
20 660
20 660
20 540
11
ОГЗ МК
м2
11.1
Демонтаж ОГЗ, в т.ч.:
11.1.1
Демонтаж (перфораторами)
м2
м2
м2
м2
м2
м2
11.1.2
Демонтаж (пескоструй)
11.2
Грунтовка
11.3
Нанесение ОГЗ (2 слой)
11.4
Покраска финишным слоем (1 слой)
19 388
19 254
18 206
94%
93%
89%
1 272
1 406
2 334
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
5 578
727
13%
4 851
Мухин В.В.
-
3
92
0
-92
5 578
3 424
5 578
5 578
5 315
5 578
2 840
2 375
2 840
2 507
1 379
727
51%
69%
51%
45%
26%
13%
2 738
1 049
2 738
3 072
3 936
4 851
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
3
0
3
0
0
0
105
40
105
75
92
105
0
0
0
0
0
0
-105
-40
-105
-75
-92
-105
4 из 11 ед. оборудования изолировано. Изоляция выполняется совместно с ТИ т/п.
В-151: 30 м2 покрывной стой + окошки 150*150 - 5 шт., монтаж ТИ завершен.
Изоляция выполняется совместно с ТИ т/п.
30.03.2025 20.09.25
Остаток: тит.1 (ветрозащита – 414 м2), тит.02-2 (огнезащ. экран лестницы – 60 м2)
Титул 1
310 кг смонтировано по ТР.
Работало 5 чел. (в т.ч. 1 св.)
Монтаж м/к - 164 кг смонтировано
Монтаж реш. настила - 0 кг смонтировано
Титул 02-2: Остаток - реш. настил. Для завершения требуется АКЗ
Остаток (тит. 5): кровля 265 м2, ветрозащита - 27 м2
-
Дневная и ночная смена: пескоструй - 95м2, грунтовка - 95м2, покраска 107 м2 (+уборка
территории). Основной объем по пескострую м/к выполнен, включен доп. объем АКЗ для
доп. объемов 14 тн м/к
04.09.2025 не работали
Ночная смена: перфораторы - 0 м2
Ночная смена: пескоструй - 0м2
Ночная смена: грунт - 0м2
Нанесено ОГЗ (2 слой) - 0 м2. Требуется ~2 слоя
30.03.25
30.03.25
30.03.25
10.06.25
10.06.25
10.06.25
30.03.25
30.03.25
30.03.25
30.03.25
30.03.25
30.03.25
20.09.25
20.09.25
20.09.25
29.08.25
07.09.25
07.09.25
20.09.25
05.09.25
20.09.25
10.09.25
20.09.25
05.09.25
-
16
16
16
0
3
3
16
1
16
6
16
1
30.03.25
25.09.25
-179
21
-
15.09.25
19.09.25
25.09.25
-
11
15
21
30.03.25
20.10.25
-204
46
-
30.09.25
30.09.25
30.09.25
15.10.25
17.10.25
20.10.25
-
26
26
26
41
43
46
Да
Да
Нет
Да
Да
Нет
Да
Да
Да
Да
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
4
5.

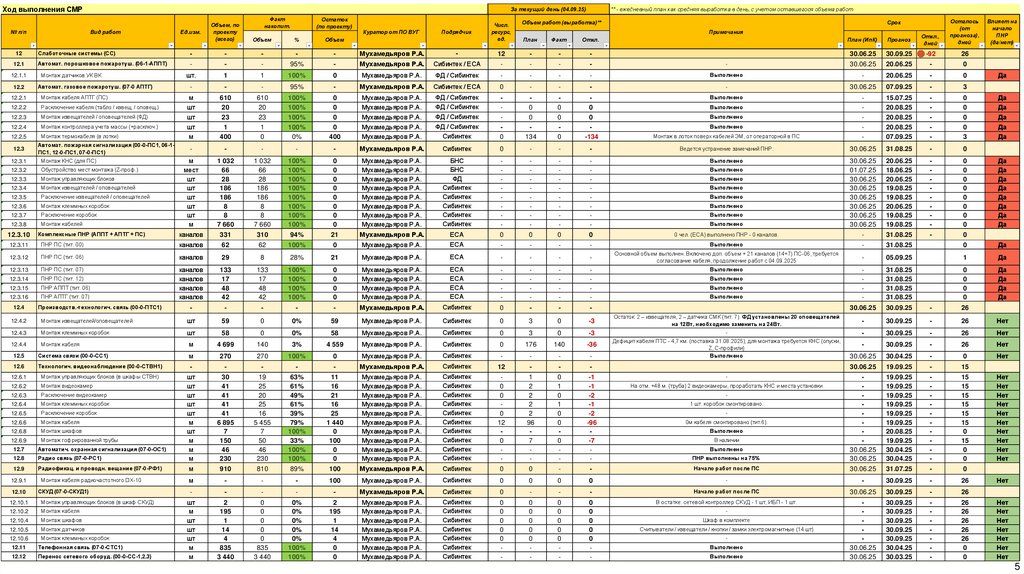

Ход выполнения СМР№ п/п
За текущий день (04.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
30.06.25
30.09.25
-92
26
30.06.25
20.06.25
-
0
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
Влияет на
начало
ПНР
(да/нет)
12
Слаботочные системы (СС)
-
-
-
-
-
Мухамедьяров Р.А.
-
12
-
-
-
12.1
Автомат. порошковое пожаротуш. (06-1-АППТ)
-
-
-
95%
-
Мухамедьяров Р.А.
Сибинтек / ЕСА
-
-
-
-
-
12.1.1
Монтаж датчиков УК ВК
шт.
1
1
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
-
-
-
-
Выполнено
-
20.06.25
-
0
12.2
Автомат. газовое пожаротуш. (07-0 АПТГ)
-
-
-
95%
-
Мухамедьяров Р.А.
Сибинтек / ЕСА
0
-
-
-
-
30.06.25
07.09.25
-
3
12.2.1
Монтаж кабеля АПТГ (ПС)
Расключение кабеля (табло / извещ. / оповещ.)
12.2.3
Монтаж извещателей / оповещателей (ФД)
12.2.4
Монтаж контроллера учета массы (+расключ.)
12.2.5
Монтаж термокабеля (в лотки)
м
шт
шт
шт
м
610
20
23
1
400
610
20
23
1
0
100%
100%
100%
100%
0%
0
0
0
0
400
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
ФД / Сибинтек
ФД / Сибинтек
ФД / Сибинтек
ФД / Сибинтек
Сибинтек
0
0
0
134
0
0
0
0
0
-134
Выполнено
12.2.2
Монтаж в лоток поверх кабелей ЭМ, от операторной в ПС
-
15.07.25
20.08.25
20.08.25
20.08.25
07.09.25
-
0
0
0
0
3
12.3
Автомат. пожарная сигнализация (00-0-ПС1, 06-1ПС1, 12-0-ПС1, 07-0-ПС1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
-
-
Ведется устранение замечаний ПНР.
30.06.25
31.08.25
-
0
12.3.1
Монтаж КНС (для ПС)
Обустройство мест монтажа (Z-проф.)
12.3.3
Монтаж управляющих блоков
12.3.4
Монтаж извещателей / оповещателей
12.3.5
Расключение извещателей / оповещателей
12.3.6
Монтаж клеммных коробок
12.3.7
Расключение коробок
12.3.8
Монтаж кабелей
0
0
0
0
0
0
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
-
Выполнено
12.3.2
БНС
БНС
ФД
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Выполнено
30.06.25
01.07.25
30.06.25
30.06.25
30.06.25
30.06.25
30.06.25
30.06.25
20.06.25
18.06.25
20.06.25
19.08.25
19.08.25
20.06.25
19.08.25
19.08.25
-
0
0
0
0
0
0
0
0
12.3.10
Комплексные ПНР (АППТ + АПТГ + ПС)
каналов
331
310
94%
21
Мухамедьяров Р.А.
ЕСА
0
0
0
0
0 чел. (ЕСА) выполнено ПНР - 0 каналов.
-
31.08.25
-
0
12.3.11
ПНР ПС (тит. 00)
каналов
62
62
100%
0
Мухамедьяров Р.А.
ЕСА
-
-
-
-
Выполнено
-
31.08.25
0
Да
Основной объем выполнен. Включено доп. объем + 21 каналов (14+7) ПС-06, требуется
согласование кабеля, продолжение работ с 04.09.2025
-
05.09.25
1
Да
-
31.08.25
31.08.25
31.08.25
31.08.25
0
0
0
0
Да
Да
Да
Да
30.06.25
30.09.25
-
26
-
30.09.25
-
26
Нет
-
30.09.25
-
26
Нет
м
мест
шт
шт
шт
шт
шт
м
1 032
66
28
186
186
8
8
7 660
1 032
66
28
186
186
8
8
7 660
100%
100%
100%
100%
100%
100%
100%
100%
-
-
-
12.3.12
ПНР ПС (тит. 06)
каналов
29
8
28%
21
Мухамедьяров Р.А.
ЕСА
-
-
-
-
12.3.13
ПНР ПС (тит. 07)
12.3.14
ПНР ПС (тит. 12)
12.3.15
ПНР АППТ (тит. 06)
12.3.16
ПНР АПТГ (тит. 07)
каналов
каналов
каналов
каналов
133
17
48
42
133
17
48
42
100%
100%
100%
100%
0
0
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
ЕСА
ЕСА
ЕСА
ЕСА
-
-
-
-
12.4
Производств.-технологич. связь (00-0-ПТС1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
-
-
12.4.2
Монтаж извещателей/оповещателей
шт
59
0
0%
59
Мухамедьяров Р.А.
Сибинтек
0
3
0
-3
12.4.3
Монтаж клеммных коробок
шт
58
0
0%
58
Мухамедьяров Р.А.
Сибинтек
0
3
0
-3
12.4.4
Монтаж кабеля
м
4 699
140
3%
4 559
Мухамедьяров Р.А.
Сибинтек
0
176
140
-36
12.5
Система связи (00-0-СС1)
м
270
270
100%
0
Мухамедьяров Р.А.
Сибинтек
-
-
-
-
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Остаток: 2 – извещателя, 2 – датчика СМК (тит. 7). ФД установлены 20 оповещателей
на 12Вт, необходимо заменить на 24Вт.
Дефицит кабеля ПТС - 4,7 км. (поставка 31.08.2025), для монтажа требуется КНС (опуски,
Z, C-профили)
Выполнено
30.09.25
-
26
Нет
30.04.25
-
0
Нет
30.06.25
19.09.25
-
15
19.09.25
19.09.25
19.09.25
19.09.25
19.09.25
19.09.25
20.08.25
19.09.25
30.04.25
30.04.25
-
15
15
15
15
15
15
0
15
0
0
Технологич. видеонаблюдение (00-0-СТВН1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
12
-
-
-
Монтаж управляющих блоков (в шкафы СТВН)
12.6.2
Монтаж видеокамер
12.6.3
Расключение видеокамер
12.6.4
Монтаж клеммных коробок
12.6.5
Расключение коробок
12.6.6
Монтаж кабеля
12.6.8
Монтаж шкафов
12.6.9
Монтаж гофрированной трубы
12.7
Автоматич. охранная сигнализация (07-0-ОС1)
12.8
Радио связь (07-0-РС1)
шт
шт
шт
шт
шт
м
шт
м
м
м
30
41
41
41
41
6 895
7
150
46
230
19
25
20
25
16
5 455
7
50
46
230
63%
61%
49%
61%
39%
79%
100%
33%
100%
100%
11
16
21
16
25
1 440
0
100
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
0
0
0
12
0
-
1
2
2
2
2
96
7
-
0
1
0
1
0
0
0
-
-1
-1
-2
-1
-2
-96
-7
-
ПНР выполнены на 75%
30.06.25
30.06.25
12.9
Радиофикац. и проводн. вещание (07-0-РФ1)
м
910
810
89%
100
Мухамедьяров Р.А.
Сибинтек
0
0
-
-
Начало работ после ПС
30.06.25
31.07.25
-
0
12.9.1
Монтаж кабеля радиочастотного DX-10
м
-
-
-
100
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
-
-
30.09.25
-
26
1 шт. коробок смонтировано.
0м кабеля смонтировано (тит.6).
Выполнено
В наличии
Выполнено
12.10
СКУД (07-0-СКУД1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
-
-
Начало работ после ПС
30.06.25
30.09.25
-
26
12.10.1
Монтаж управляющих блоков (в шкаф СКУД)
Монтаж кабеля
12.10.4
Монтаж шкафов
12.10.5
Монтаж датчиков
2
195
1
14
4
835
3 440
0
0
0
0
0
835
3 440
0%
0%
0%
0%
0%
100%
100%
2
195
1
14
4
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
0
0
0
0
0
-
0
0
0
0
0
-
0
0
0
0
0
-
0
0
0
0
0
-
В остатке: сетевой контроллер СКУД - 1 шт, ИБП - 1 шт.
12.10.2
шт
м
шт
шт
шт
м
м
30.06.25
30.06.25
30.09.25
30.09.25
30.09.25
30.09.25
30.09.25
30.04.25
30.03.25
-
26
26
26
26
26
0
0
12.10.6
Монтаж клеммных коробок
12.11
Телефонная связь (07-0-СТС1)
12.12
Перенос сетевого оборуд. (00-0-СС-1,2,3)
Шкаф в комплекте
Считыватели / извещатели / кнопки / замки электромагнитные (14 шт)
Выполнено
Выполнено
Да
Да
Да
Да
Да
Да
Да
Да
-
12.6
На отм. +48 м. (труба) 2 видеокамеры, проработать КНС и места установки
Да
Да
Да
Да
Да
30.06.25
12.6.1
-
Да
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
5
6.
Ход выполнения СМР№ п/п
За текущий день (04.09.25)
Вид работ
Ед.изм.
Объем, по
проекту
(всего)
Факт
накопит.
Объем
Остаток
(по проекту)
%
Куратор от ПО ВУГ
Подрядчик
Объем
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Влияет на
начало
ПНР
(да/нет)
13
КНС
-
-
-
-
-
Мухамедьяров Р.А.
-
28
-
-
-
-
-
-
-
13.1
Монтаж КНС (магистральные)
м
24 108
24 108
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
17.06.25
-
0
Да
13.2
Монтаж КНС (С-проф.) (опуски)
м
22 992
20 973
91%
2 020
Мухамедьяров Р.А.
БНС
28
337
154
-183
28 чел.: смонтир. 154 м. с-профиля.
-
10.09.25
-
6
Нет
13.2.1
в т.ч. КНС для СТВН (Сибинтек)
трасс
98
28
29%
70
Мухамедьяров Р.А.
БНС
-
70
0
-70
Смонтир. 0 м. с-профиля.
-
05.09.25
-
1
Нет
в т.ч. КНС для ПТС (Сибинтек)
Нет
трасс
120
17
14%
103
Мухамедьяров Р.А.
БНС
-
103
0
-103
Смонтир. 0 м. с-профиля.
-
05.09.25
-
1
14
КИП и А
-
-
-
-
-
Мухамедьяров Р.А.
-
-
-
-
-
-
-
-
-
-
14.1

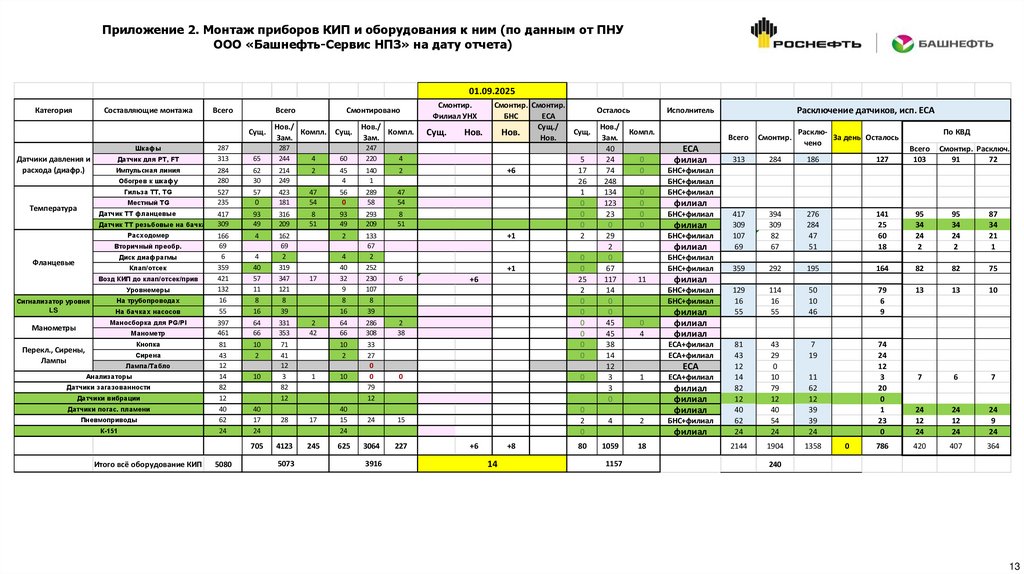

Приборы КИП и вспомогательное
оборудование к ним (монтаж) (всего)
шт
4 988
4 114
82%
874
Мухамедьяров Р.А.
-
22
97
10
-87
Приборы: 10 шт. УГМет (6 чел), БНС (6 чел). [Р] - требуют расключения (пункт 14.2).
30.06.25
30.09.25
-92
26
Да
14.1.1
Датчики температуры (TT. TG)
14.1.1.1
Датчик TT (фланцевые) [Р]
14.1.1.2
Датчик TT (резьбовые) [Р]
14.1.1.3
Местный TG (термометр)
706
316
209
181
423
597
244
353
331
233
162
2
69
168
121
8
39
282
1 335
220
220
220
3 558
249
3
82
31
7
12
28
319
347
950
563
296
209
58
409
528
220
308
286
202
133
2
67
154
107
8
39
272
826
167
15
35
170
15
3
79
31
7
12
24
259
251
852
80%
94%
100%
32%
97%
88%
90%
87%
86%
87%
82%
100%
97%
92%
88%
100%
100%
96%
62%
76%
7%
16%
5%
6%
100%
96%
100%
100%
100%
86%
81%
72%
90%
143
20
0
123
14
69
24
45
45
31
29
0
2
14
14
0
0
10
509
53
205
185
3 388
234
0
3
0
0
0
4
60
96
98
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
БНС+Филиал
БНС+Филиал
Филиал
Филиал
БНС+Филиал
Филиал
Филиал
Филиал
Филиал
БНС+Филиал
БНС+Филиал
БНС+Филиал
Филиал
БНС+Филиал
БНС+Филиал
БНС+Филиал
Филиал
ЕСА
БНС
БНС
БНС
БНС
БНС
БНС
УГМет
УГМет
ЕСА+Филиал
ЕСА+Филиал
Филиал
БНС+Филиал
БНС+Филиал
Филиал
Филиал
-
4
21
3
2
0
0
-2
-21
-3
-
10.09.25
10.09.25
10.08.25
10.09.25
10.09.25
-
6
6
0
6
6
-
4
8
8
0
0
0
-4
-8
-8
-
10.09.25
10.09.25
10.09.25
-
6
6
6
-
3
1
0
0
-3
-1
-
15.09.25
29.06.25
15.09.25
-
11
0
11
6
4
6
6
-
2
10
85
9
0
0
130
9
1
1
6
9
17
0
0
9
2
0
19
0
0
0
0
0
2
4
0
-2
-10
-76
-7
0
+ 19
-130
-9
-1
-1
-4
-5
-17
0 сущ. ед. смонтировано. В остатке 9 приборов (сущ.).
-
15.09.25
29.06.25
29.06.25
20.08.25
10.09.25
10.09.25
10.09.25
10.09.25
30.09.25
30.09.25
25.07.25
10.09.25
10.08.25
05.07.25
29.06.25
10.09.25
15.09.25
15.09.25
10.09.25
-
11
0
0
0
6
6
6
6
26
26
0
6
0
0
0
6
11
11
6
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Нет
Нет
Да
Да
Да
Да
Да
Да
Да
Да
Да
6
Да
13.2.2
14.1.12.1
Воздух КИП до клапана / отсекателя
14.1.13
Существующие приборы (Филиал)
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
м
шт
шт
шт
м
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
14.1.13.1
Приборы КИП (сущ.) [Р]
шт
568
559
98%
9
Мухамедьяров Р.А.
Филиал
-
2
0
-2
-
-
10.09.25
-
14.1.13.2
Обвязка и вспом. оборудование (сущ.)
шт
382
302
79%
80
Мухамедьяров Р.А.
Филиал
-
14
0
-14
-
-
10.09.25
-
6
Да
14.2
Приборы КИП (расключение) [Р]
шт
2 144
1 384
65%
760
Мухамедьяров Р.А.
ЕСА
-
70
12
-58
12 приборов расключено (УГМет). Дефицит ресурсов ЕСА
-
15.09.25
-
11
Да
14.3
Кабели КИПиА (без АОВ)
м
168 424
162 004
96%
6 420
Мухамедьяров Р.А.
ЕСА
0
584
130
-454
130 метров кабеля КИП смонтировано
20.06.25
15.09.25
-87
11
Да
14.4
Расключение кабелей (КИПиА)
-
-
-
-
Мухамедьяров Р.А.
ЕСА
-
-
-
-
-
-
-
-
14.4.1
Монтаж коробок
14.4.2
Расключение кабелей (магистр. + периферия)
14.1.1.4
Гильза TT, TG
14.1.2
Датчики давления (PT, PG)
14.1.2.1
Датчики для PT, FT [Р]
14.1.2.2
Манометры
14.1.2.3
Маносборка для PG/PI
14.1.3
Расходомеры (FT)
14.1.3.1
Расходомер (FT) [Р]
14.1.3.2
Диск диафрагмы
14.1.3.3
Вторичный преобразователь [Р]
14.1.4
Уровнемеры (LT)
14.1.4.1
Уровнемеры (LT) [Р]
14.1.4.2
Сигнализатор уровня LS (фланцевые) [Р]
14.1.4.3
Сигнализатор уровня LS (резьбовые) [Р]
14.1.5
Шкафы
14.1.5.1
Импульсные линии (ИЛ)
14.1.5.2
Подключено приборов PT, FT к ИЛ
14.1.5.3
Термообработка ИЛ
14.1.5.4
Гидроиспытания ИЛ
14.1.5.5
Теплоспутник (для ИЛ, без с.600)
14.1.5.6
Обогрев к шкафу
14.1.6
Анализаторы [Р]
14.1.7
Датчики загазованности [Р]
14.1.8
Посты загазов-ти (кноп./сирен./табл.) [Р]
14.1.9
Кнопка [Р]
14.1.10
Датчики вибрации [Р]
14.1.11
Пневмоприводы (АОВ, шиберы и др.) [Р]
14.1.12
Клапан / отсекатель [Р]
Поверено 100%. Монтаж после готовности т/п НД
Выполнено
Монтаж остатков после готовности т/п НД
УГМет: 0 датчиков PT/FT смонтировано
Цех 28: смонтировано 0 шт.
Цех 28: смонтировано 0 шт.
Выполнено
Выполнено
Выполнено
0 шкафов КИП смонтировано (ЕСА)
БНС ( 1 свар. + 5 монт.): 9 ст. 12 ДД.
2 шкафов КИП обвязано ИЛ
Т/о после монтажа ИЛ
ГИ после монтажа ИЛ
Монтаж т/с параллельно с монтажем ИЛ (на одном участке)
Монтаж после готовности ИЛ
Выполнено
Выполнено. Ведутся ПНР (6 из 31 завершено)
Выполнено
Выполнено
2 клапанов смонтировано (БНС). Монтаж остатков после готовности т/п НД
УГМет: 4 обвязок воздухом КИП смонтировано
шт
313
304
97%
9
Мухамедьяров Р.А.
ЕСА
-
2
0
-2
0 коробок смонтировано
-
10.09.25
-
6
Да
концов
6 030
3 823
63%
2 207
Мухамедьяров Р.А.
ЕСА
-
368
0
-368
0 концов расключено
-
10.09.25
-
6
Да
14.5
Обустройство мест монтажа (Z-проф.)
-
2 390
2 386
100%
4
Мухамедьяров Р.А.
-
-
1
7
+6
-
-
-
-
-
Да
14.5.1
Места под коробки (КИП)
мест
277
277
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
25.07.25
-
0
Да
14.5.2
Места под посты загазованности (КИП)
мест
30
30
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
05.07.25
-
0
Да
14.5.3
Места под кнопки (КИП)
мест
7
7
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
27.06.25
-
0
Да
14.5.4
Места под газоанализаторы (QT) (КИП)
мест
96
92
96%
4
Мухамедьяров Р.А.
БНС
-
1
0
-1
-
-
10.09.25
-
6
Да
14.5.5
Места под датчики (КИП)
мест
1 980
1 980
100%
0
Мухамедьяров Р.А.
БНС
6
0
7
+7
7 мест под датчики КИП обустроено.
-
31.07.25
-
0
Да
14.6
ПНР (КИПиА)
приборов
2 144
1 680
78%
464
Мухамедьяров Р.А.
ЕСА
2
43
40
-3
40 приборов - выполнены ПНР. Сдача текущих объемов, ПНР не проводили
-
15.09.25
-
11
Да
6
7.
Ход выполнения СМР№ п/п
За текущий день (04.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
Влияет на
начало
ПНР
(да/нет)
15
Электромонтаж (ЭМ)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
15.1
Кабели ЭМ
м
208 766
208 766
100%
0
Ульданов И. А.
БНС, Филиал
-
-
-
-
Выполнено
20.06.25
25.08.25
-66
0
Да
15.1.1
Расключение кабелей (ЭМ)
концов
1 768
1 768
100%
0
Ульданов И. А.
БНС, Филиал
0
0
0
0
0 концов кабелей расключено. В остатке тит.2.1 - требуется уточнить V.
20.06.25
29.08.25
-70
0
Да
15.2
Монтаж оборудования (ЭМ) (в т.ч. места)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
Да
15.2.1
Коробки соединительные (ЭМ)
шт.
84
84
100%
0
Ульданов И. А.
БНС
-
-
-
-
Выполнено
-
30.06.25
-
0
Да
15.2.2
Посты управления (ЭМ)
шт.
198
198
100%
0
Ульданов И. А.
БНС
-
-
-
-
Выполнено
-
28.07.25
-
0
Да
15.3
ПНР (ЭМ) (НКО,АВО,вентиляция,эл./задвижки)
ед.
245
102
42%
143
Кулагин С.А.
Филиал, БНС
-
13
2
-11
Приступили к ПНР НКО
-
15.09.25
-
11
Да
15.3.1
Обкатано ЭД
ед.
245
137
56%
108
Кулагин С.А.
Филиал, БНС
5
10
5
-5
УГЭ (5 чел.): обкатано 5 ед. оборудования
-
15.09.25
-
11
Да
15.3.2
ПНР (обкатка + АСУ ТП)
ед.
245
102
42%
143
Кулагин С.А.
Филиал, БНС
-
13
2
-11
ПНР (обкатка + АСУ ТП) выполнено: 2 ед. оборудования
-
15.09.25
-
11
Да
16
Электроосвещение (ЭО)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
16.1
Кабели ЭО
м
46 530
8 048
17%
38 482
Ульданов И. А.
БНС
20
1 481
270
-1 211
270 м. кабеля ЭО смонтировано
20.06.25
30.09.25
-102
26
Нет
16.2
Обустройство мест монтажа (Z-проф.)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
Нет
16.2.1
Места под коробки, светил. и указат. (ЭО)
мест
2 746
363
13%
2 383
Ульданов И. А.
БНС
0
92
6
-86
6 коробок смонтировано, 16 гусаков изготовили. Расключ. 24 концов
-
30.09.25
-
26
Нет
16.2.2
Места под посты управления (ЭО)
мест
213
48
23%
165
Ульданов И. А.
БНС
0
7
0
-7
Монтаж по факту монтажа поста
-
30.09.25
-
26
Нет
16.2.3
Места под щитовое оборудование (ЭО)
мест
30
0
0%
30
Ульданов И. А.
БНС
0
2
0
-2
Монтаж по факту монтажа щита
-
30.09.25
-
26
Нет
16.3
Щитовое оборудование (ЭО)
шт
30
0
0%
30
Ульданов И. А.
БНС
0
0
0
0
-
-
30.09.25
-
26
Нет
16.4
Светильники и световые указатели (ЭО)
шт
2 651
171
6%
2 480
Ульданов И. А.
БНС
0
96
15
-81
-
-
30.09.25
-
26
Нет
16.5
ПНР (ЭО)
ед
2 651
0
0%
2 651
Ульданов И. А.
БНС
0
0
0
0
Начало ПНР после завершения монтажа освещения
-
30.09.25
-
26
Нет
17
Прочие системы
-
-
-
-
-
-
-
-
-
-
-
-
-
-
-
-
17.1
Заземление (полоса)
м
12 240
9 555
78%
2 685
Юрьев П.В.
ЕСА
4
103
70
-33
4 чел. (ЕСА): 70 м полосы заземления смонтировано
11.08.25
30.09.25
-50
26
Нет
17.2
Молниезащита
м
830
0
0%
830
Юрьев П.В.
ЕСА
0
0
0
0
Объемы в составе договора по полосе заземления (п.17.1)
30.06.25
30.09.25
-92
26
Нет
17.3
Провода заземления (остаток)
м
18 136
2 257
12%
15 880
Мухамедьяров Р.А.
-
0
0
49
+ 49
Объем кабеля заземления оптимизирован до 18136 м.
30.06.25
30.09.25
-92
26
Нет
17.3.1
Провода заземления (КИПиА)
м
7 512
388
5%
7 124
Мухамедьяров Р.А.
ЕСА
0
0
0
0
Монтируются небольшие объемы ПУГВ
30.06.25
30.09.25
-92
26
Нет
17.3.2
Провода заземления (ЭМ)
м
6 662
2 047
31%
4 615
Ульданов И. А.
БНС
0
178
49
-129
Всего заземления ЭМ смонтировано 2047м., за день: 49м. провода
30.06.25
30.09.25
-92
26
Нет
17.3.3
Провода заземления (ЭО)
м
2 869
0
0%
2 869
Ульданов И. А.
БНС
0
0
0
0
Начало работ после ЭМ
30.06.25
30.09.25
-92
26
Нет
17.3.4
Провода заземления (СС)
м
1 093
27
2%
1 067
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
0 м провода. Средняя длинна проводка - 0,5 м на один прибор
30.06.25
30.09.25
-92
26
Нет
17.4
Автомат. отопления и вентиляции (АОВ)
-
-
-
-
-
Мухамедьяров Р.А.
-
-
-
-
-
-
-
-
-
-
17.4.1
Датчики вентиляции (АОВ)
шт
139
93
67%
46
Мухамедьяров Р.А.
ЕСА
0
46
0
-46
ЕСА: 0 датчиков смонтировано, 10 расключено.
30.06.25
03.09.25
-65
0
Да
17.4.2
КНС для АОВ (С-профиль, 2 м.)
м
250
250
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
30.06.25
27.08.25
-58
0
Да
17.4.3
Монтаж кабеля КИПиА (АОВ)
м
7 678
7 678
100%
0
Мухамедьяров Р.А.
ЕСА
-
-
-
-
Выполнено
30.06.25
03.09.25
-65
0
Да
17.4.4
Монтаж кабеля ЭМ (АОВ)
м
3 530
2 960
84%
570
Мухамедьяров Р.А.
ЕСА
-
143
0
-143
0 м. кабеля ЭМ (АОВ) смонтировано
01.07.25
08.09.25
-69
4
Да
17.4.5
ПНР (АОВ)
компл.
1
0
0%
1
Мухамедьяров Р.А.
НПП Поток
0
0
0
0
Прибытие НПП Поток с 28.08.2025
30.06.25
05.09.25
-67
1
Да
17.5
Электрообогрев
м
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
17.5.1
Греющий кабель
м
2 702
0
0%
2 702
Ульданов И. А.
ЕСА
-
0
0
0
Договор планируется заключить с ООО ЕСА, начало работ с 12.09.2025
-
31.10.25
-
57
Нет
17.5.2
Силовой кабель
м
18 564
0
0%
18 564
Ульданов И. А.
ЕСА
-
0
0
0
Договор планируется заключить с ООО ЕСА, начало работ с 12.09.2025
-
31.10.25
-
57
Нет
17.5.3
Контрольный кабель
м
2 287
0
0%
2 287
Ульданов И. А.
ЕСА
-
0
0
0
Договор планируется заключить с ООО ЕСА, начало работ с 12.09.2025
-
31.10.25
-
57
Нет
18
Благоустройство
м2
19 470
18 612
96%
859
Мухин В.В.
БНС
0
0
0
0
-
31.08.25
30.09.25
-30
26
Нет
19
Прочие работы:
0
-
-
-
-
Юрьев П.В.
-
-
-
-
-
-
-
-
-
-
19.1
Установка / разборка лесов (ОЭК)
м2
20 000
10 510
53%
9 490
Юрьев П.В.
Оргэнергокапитал
7
186,0
186,0
0
7 чел.: вып-но: монтаж лесов 186 м2., демонтаж - 141,5 м2.
31.12.25
31.12.25
0
118
Нет
19.2
Установка / разборка лесов (БНС)
м2
40 850
2 998
7%
37 852
Юрьев П.В.
БНС
0
0,0
0,0
0
0 чел.: вып-но: монтаж лесов 0 м2., демонтаж 0 м2
31.12.25
31.12.25
0
118
Нет
7

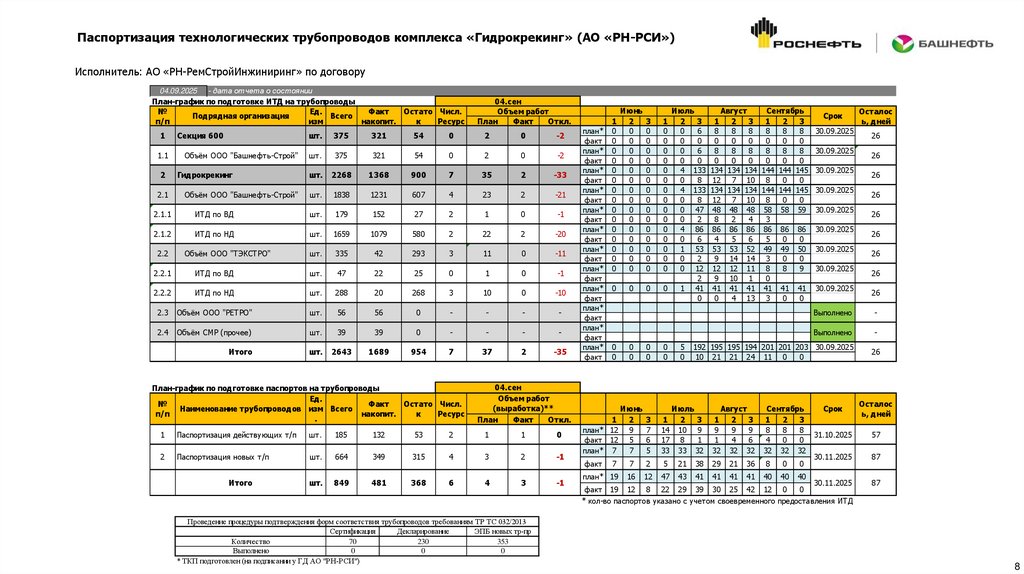

8.
Паспортизация технологических трубопроводов комплекса «Гидрокрекинг» (АО «РН-РСИ»)Исполнитель: АО «РН-РемСтройИнжиниринг» по договору
04.09.2025 - дата отчета о состоянии
План-график по подготовке ИТД на трубопроводы
№
Ед.
Факт
Остато Числ.
Подрядная организация
Всего
п/п
изм
накопит.
к
Ресурс
1
1.1
2
2.1
Секция 600
Объём ООО "Башнефть-Строй"
Гидрокрекинг
Объём ООО "Башнефть-Строй"
04.сен
Объем работ
План
Факт
Откл.
шт.
375
321
54
0
2
0
-2
шт.
375
321
54
0
2
0
-2
шт.
2268
1368
900
7
35
2
-33
шт.
1838
1231
607
4
23
2
-21
2.1.1
ИТД по ВД
шт.
179
152
27
2
1
0
-1
2.1.2
ИТД по НД
шт.
1659
1079
580
2
22
2
-20
шт.
335
42
293
3
11
0
-11
2.2
Объём ООО "ТЭКСТРО"
2.2.1
ИТД по ВД
шт.
47
22
25
0
1
0
-1
2.2.2
ИТД по НД
шт.
288
20
268
3
10
0
-10
2.3
Объём ООО "РЕТРО"
шт.
56
56
0
-
-
-
-
2.4
Объём СМР (прочее)
шт.
39
39
0
-
-
-
-
Итого
шт.
2643
1689
954
7
37
2
-35
План-график по подготовке паспортов на трубопроводы
Ед.
№
Факт
Остато Числ.
Наименование трубопроводов изм Всего
п/п
накопит.
к
Ресурс
.
04.сен
Объем работ
(выработка)**
План
Факт
Откл.
1
Паспортизация действующих т/п
шт.
185
132
53
2
1
1
0
2
Паспортизация новых т/п
шт.
664
349
315
4
3
2
-1
шт.
849
481
368
6
4
3
-1
Итого
Проведение процедуры подтверждения форм соответствия трубопроводов требованиям ТР ТС 032/2013
Сертификация
Декларирование
ЭПБ новых тр-пр
Количество
70
230
353
Выполнено
0
0
0
* ТКП подготовлен (на подписании у ГД АО "РН-РСИ")
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
Июнь
1
2
3
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
Июль
Август
Сентябрь
1
2
3
1
2
3
1
2
3
0
0
6
8
8
8
8
8
8
0
0
0
0
0
0
0
0
0
0
0
6
8
8
8
8
8
8
0
0
0
0
0
0
0
0
0
0
4 133 134 134 134 144 144 145
0
0
8 12 7 10 8
0
0
0
4 133 134 134 134 144 144 145
0
0
8 12 7 10 8
0
0
0
0 47 48 48 48 58 58 59
0
0
2
8
2
4
3
0
4 86 86 86 86 86 86 86
0
0
6
4
5
6
5
0
0
0
1 53 53 53 52 49 49 50
0
0
2
9 14 14 3
0
0
0
0 12 12 12 11 8
8
9
2
9 10 1
0
0
1 41 41 41 41 41 41 41
0
0
4 13 3
0
0
0
0
5
0
Срок
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
Осталос
ь, дней
26
26
26
26
26
26
26
26
26
Выполнено
-
Выполнено
-
192 195 195 194 201 201 203 30.09.2025
10 21 21 24 11 0
0
26
Июнь
1
2
3
план* 12 9
7
факт 12 5
6
план* 7
7
5
Июль
1
2
3
14 10 9
17 8
1
33 33 32
Август
1
2
3
9
9
9
1
4
6
32 32 32
7
7
2
5
21
38
29
21
36
Сентябрь
Срок
1
2
3
8
8
8
31.10.2025
4
0
0
32 32 32
30.11.2025
8
0
0
факт
план* 19
16
12
47
43
41
41
41
41
40
40
40
30.11.2025
факт 19 12 8 22 29 39 30 25 42 12 0
0
* кол-во паспортов указано с учетом своевременного предоставления ИТД
Осталос
ь, дней
57
87
87
8
9.

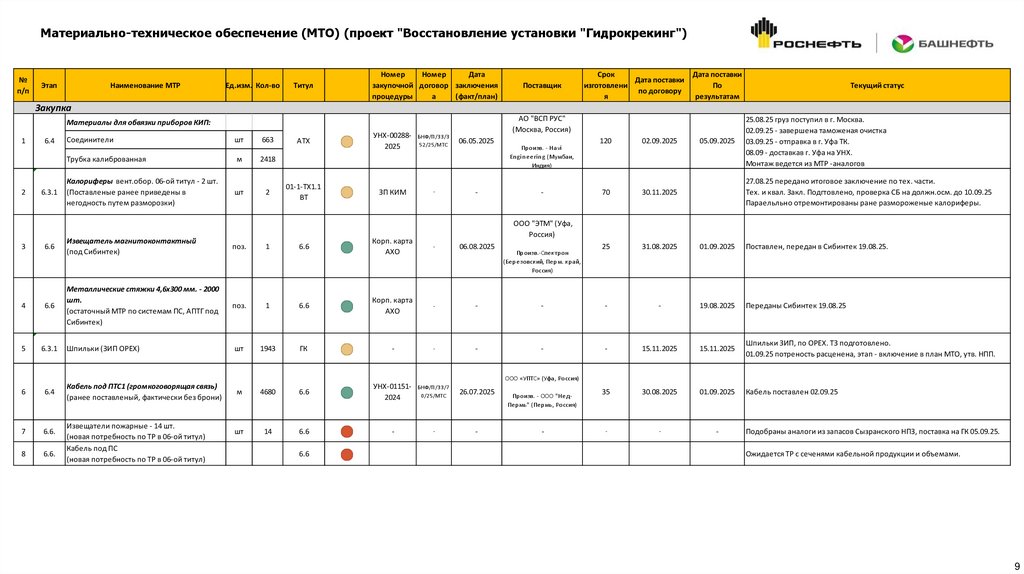

Материально-техническое обеспечение (МТО) (проект "Восстановление установки "Гидрокрекинг")№
п/п
Этап
Наименование МТР
Ед.изм. Кол-во
Титул
Номер
Номер
Дата
закупочной договор заключения
процедуры
а
(факт/план)
Поставщик
Срок
Дата поставки
Дата поставки
изготовлени
По
по договору
я
результатам
Текущий статус
Закупка
АО "ВСП РУС"
(Москва, Россия)
Материалы для обвязки приборов КИП:
1
6.4
Соединители
Трубка калиброванная
2
6.3.1
Калориферы вент.обор. 06-ой титул - 2 шт.
(Поставленые ранее приведены в
негодность путем разморозки)
шт
м
шт
663
АТХ
УНХ-002882025
БНФ/П/33/3
52/25/МТС
01-1-ТХ1.1
ВТ
ЗП КИМ
-
06.05.2025
2418
2
-
Произв. - Ha vi
Engi neeri ng (Мумба и,
Индия)
-
120
02.09.2025
05.09.2025
25.08.25 груз поступил в г. Москва.
02.09.25 - завершена таможеная очистка
03.09.25 - отправка в г. Уфа ТК.
08.09 - доставкав г. Уфа на УНХ.
Монтаж ведется из МТР -аналогов
27.08.25 передано итоговое заключение по тех. части.
Тех. и квал. Закл. Подгтовлено, проверка СБ на должн.осм. до 10.09.25
Параельльно отремонтированы ране размороженые калориферы.
70
30.11.2025
25
31.08.2025
01.09.2025
Поставлен, передан в Сибинтек 19.08.25.
ООО "ЭТМ" (Уфа,
Россия)
6.6
Извещатель магнитоконтактный
(под Сибинтек)
поз.
1
6.6
Корп. карта
АХО
-
4
6.6
Металлические стяжки 4,6х300 мм. - 2000
шт.
(остаточный МТР по системам ПС, АПТГ под
Сибинтек)
поз.
1
6.6
Корп. карта
АХО
-
-
-
-
-
19.08.2025
Переданы Сибинтек 19.08.25
5
6.3.1
Шпильки (ЗИП ОРЕХ)
шт
1943
ГК
-
-
-
-
-
15.11.2025
15.11.2025
Шпильки ЗИП, по ОРЕХ. ТЗ подготовлено.
01.09.25 потреность расценена, этап - включение в план МТО, утв. НПП.
6
6.4
Кабель под ПТС1 (громкоговорящая связь)
(ранее поставленый, фактически без брони)
БНФ/П/33/7
0/25/МТС
26.07.2025
35
30.08.2025
01.09.2025
Кабель поставлен 02.09.25
7
6.6.
-
-
-
-
-
8
6.6.
3
06.08.2025
Произв.-Спектрон
(Березовский, Перм. кра й,
Россия)
ООО «УПТС» (Уфа , Россия)
Извещатели пожарные - 14 шт.
(новая потребность по ТР в 06-ой титул)
Кабель под ПС
(новая потребность по ТР в 06-ой титул)
м
4680
6.6
УНХ-011512024
шт
14
6.6
-
6.6
Произв. - ООО "НедПермь" (Пермь, Россия)
-
Подобраны аналоги из запасов Сызранского НПЗ, поставка на ГК 05.09.25.
Ожидается ТР с сеченями кабельной продукции и объемами.
9
10.

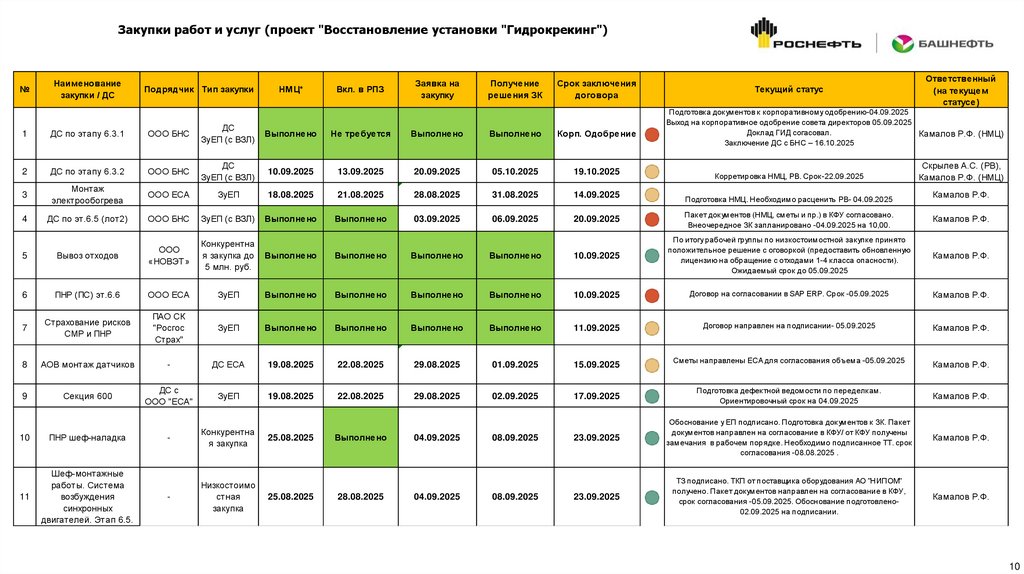

Закупки работ и услуг (проект "Восстановление установки "Гидрокрекинг")№
Наименование
закупки / ДС
Подрядчик Тип закупки
НМЦ*
Вкл. в РПЗ
Заявка на
закупку
Получение
решения ЗК
Срок заключения
договора
Текущий статус
Ответственный
(на текущем
статусе)
Подготовка документов к корпоративному одобрению-04.09.2025
Выход на корпоративное одобрение совета директоров 05.09.2025
Доклад ГИД согасовал.
Камалов Р.Ф. (НМЦ)
Заключение ДС с БНС – 16.10.2025
1
ДС по этапу 6.3.1
ООО БНС
ДС
ЗуЕП (с ВЗЛ)
Выполнено
Не требуется
Выполнено
Выполнено
Корп. Одобрение
2
ДС по этапу 6.3.2
ООО БНС
ДС
ЗуЕП (с ВЗЛ)
10.09.2025
13.09.2025
20.09.2025
05.10.2025
19.10.2025
3
Монтаж
электрообогрева
ООО ЕСА
ЗуЕП
18.08.2025
21.08.2025
28.08.2025
31.08.2025
14.09.2025
4
ДС по эт.6.5 (лот2)
ООО БНС
ЗуЕП (с ВЗЛ)
Выполнено
Выполнено
03.09.2025
06.09.2025
20.09.2025
Пакет документов (НМЦ, сметы и пр.) в КФУ согласовано.
Внеочередное ЗК запланировано -04.09.2025 на 10,00.
Камалов Р.Ф.
Выполнено
Выполнено
Выполнено
Выполнено
10.09.2025
По итогу рабочей группы по низкостоимостной закупке принято
положительное решение с оговоркой (предоставить обновленную
лицензию на обращение с отходами 1-4 класса опасности).
Ожидаемый срок до 05.09.2025
Камалов Р.Ф.
Корретировка НМЦ, РВ. Срок-22.09.2025
Подготовка НМЦ. Необходимо расценить РВ- 04.09.2025
Скрылев А.С. (РВ),
Камалов Р.Ф. (НМЦ)
Камалов Р.Ф.
5
Вывоз отходов
ООО
«НОВЭТ»
Конкурентна
я закупка до
5 млн. руб.
6
ПНР (ПС) эт.6.6
ООО ЕСА
ЗуЕП
Выполнено
Выполнено
Выполнено
Выполнено
10.09.2025
Договор на согласовании в SAP ERP. Срок -05.09.2025
Камалов Р.Ф.
7
Страхование рисков
СМР и ПНР
ПАО СК
"Росгос
Страх"
ЗуЕП
Выполнено
Выполнено
Выполнено
Выполнено
11.09.2025
Договор направлен на подписании- 05.09.2025
Камалов Р.Ф.
8
АОВ монтаж датчиков
-
ДС ЕСА
19.08.2025
22.08.2025
29.08.2025
01.09.2025
15.09.2025
Сметы направлены ЕСА для согласования объема -05.09.2025
Камалов Р.Ф.
9
Секция 600
ДС с
ООО "ЕСА"
ЗуЕП
19.08.2025
22.08.2025
29.08.2025
02.09.2025
17.09.2025
Подготовка дефектной ведомости по переделкам.
Ориентировочный срок на 04.09.2025
Камалов Р.Ф.
-
Конкурентна
я закупка
23.09.2025
Обоснование у ЕП подписано. Подготовка документов к ЗК. Пакет
документов направлен на согласование в КФУ/ от КФУ получены
замечания в рабочем порядке. Необходимо подписанное ТТ. срок
согласования -08.08.2025 .
Камалов Р.Ф.
-
Низкостоимо
стная
закупка
23.09.2025
ТЗ подписано. ТКП от поставщика оборудования АО "НИПОМ"
получено. Пакет документов направлен на согласование в КФУ,
срок согласования -05.09.2025. Обоснование подготовлено02.09.2025 на подписании.
Камалов Р.Ф.
10
ПНР шеф-наладка
11
Шеф-монтажные
работы. Система
возбуждения
синхронных
двигателей. Этап 6.5.
25.08.2025
25.08.2025
Выполнено
28.08.2025
04.09.2025
04.09.2025
08.09.2025
08.09.2025
10
11.
Приложения11
12.

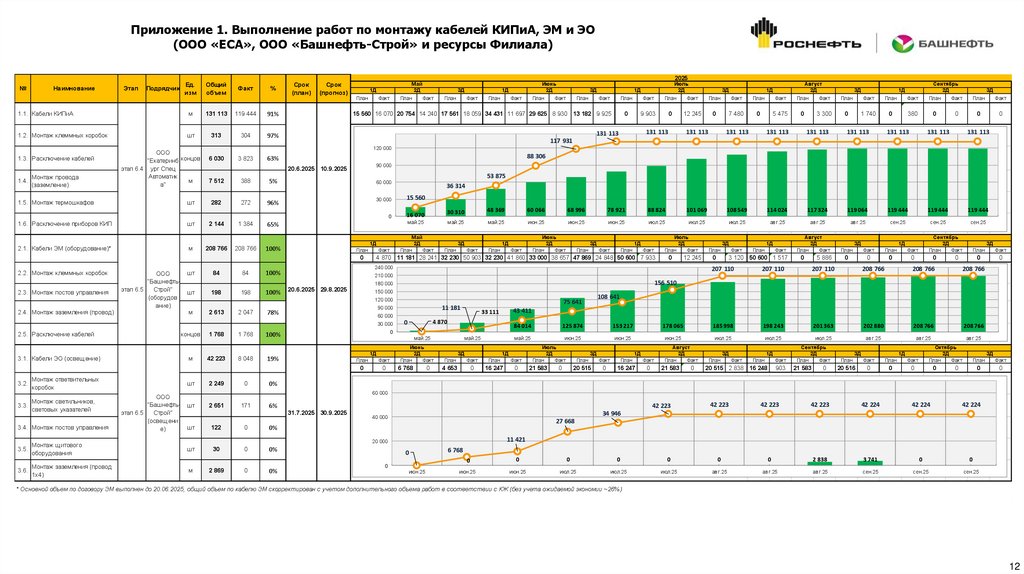

Приложение 1. Выполнение работ по монтажу кабелей КИПиА, ЭМ и ЭО(ООО «ЕСА», ООО «Башнефть-Строй» и ресурсы Филиала)
Ед.
Подрядчик
изм
Общий
объем
Факт
1.1. Кабели КИПиА
м
131 113
119 444
91%
1.2. Монтаж клеммных коробок
шт
313
304
97%
№
Наимнование
1.3. Расключение кабелей
Монтаж провода
1.4.
(заземление)
Этап
ООО
"Екатеринб концов
этап 6.4 ург Спец
Автоматик
м
а"
1.5. Монтаж термошкафов
шт
1.6. Расключение приборов КИП
шт
2.1. Кабели ЭМ (оборудование)*
м
%
Срок
(план)
Срок
(прогноз)
1Д
План
Факт
2.3. Монтаж постов управления
2.4. Монтаж заземления (провод)
ООО
"Башнефтьэтап 6.5
Строй"
(оборудов
ание)
План
3.2.
6 030
3 823
Монтаж светильников,
3.3.
световых указателей
3.4. Монтаж постов управления
3.5.
Монтаж щитового
оборудования
Монтаж заземления (провод
3.6.
1x4)
План
Факт
План
Факт
7 512
388
5%
282
272
96%
2 144
208 766
1 384
Факт
3Д
Август
2Д
1Д
3Д
Сентябрь
2Д
1Д
3Д
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
0
9 903
0
12 245
0
7 480
0
5 475
0
3 300
0
1 740
0
380
0
0
0
0
131 113
131 113
131 113
131 113
131 113
131 113
131 113
131 113
131 113
88 306
90 000
208 766
198
198
100%
36 314
30 000
15 560
0
16 070
30 310
48 369
60 066
68 996
78 921
88 824
101 069
108 549
114 024
117 324
119 064
119 444
119 444
119 444
май.25
май.25
июн.25
июн.25
июн.25
июл.25
июл.25
июл.25
ав г.25
ав г.25
ав г.25
сен.25
сен.25
сен.25
Сентябрь
2Д
План
Факт
План
Факт
0
0
май.25
Май
2Д
План
Факт
1Д
100%
шт
53 875
60 000
65%
100%
План
Факт
3Д
План
Июнь
2Д
План
Факт
1Д
Факт
План
Факт
2 613
2 047
1 768
42 223
2 249
1 768
8 048
0
3Д
План
Июль
2Д
План
Факт
1Д
Факт
План
Факт
4 870 11 181 28 241 32 230 50 903 32 230 41 860 33 000 38 657 47 869 24 848 50 600 7 933
0
12 245
240 000
210 000
150 000
План
1Д
Факт
0
План
Факт
3 120 50 600 1 517
Август
2Д
План
Факт
0
5 886
3Д
1Д
План
Факт
План
Факт
0
0
0
0
0
3Д
0
207 110
207 110
207 110
208 766
208 766
208 766
201 363
202 880
208 766
208 766
июл.25
ав г.25
ав г.25
ав г.25
43 411
33 111
60 000
4 870
0
108 641
75 641
11 181
90 000
78%
3Д
156 510
180 000
20.6.2025 29.8.2025
120 000
м
План
1Д
131 113
20.6.2025 10.9.2025
84
шт
ООО
"Башнефтьэтап 6.5
Строй"
(освещени
е)
Факт
63%
84
м
Монтаж ответвительных
коробок
План
3Д
120 000
шт
концов
3.1. Кабели ЭО (освещение)
Факт
1Д
Июль
2Д
117 931
30 000
2.5. Расключение кабелей
3Д
2025
Июнь
2Д
15 560 16 070 20 754 14 240 17 561 18 059 34 431 11 697 29 625 8 930 13 182 9 925
0
2.2. Монтаж клеммных коробок
Май
2Д
84 014
125 874
153 217
178 065
185 998
198 243
июн.25
июн.25
июн.25
июл.25
июл.25
0
100%
май.25
1Д
19%
План
Факт
0
0
май.25
май.25
Июнь
2Д
План
Факт
План
Факт
План
Факт
6 768
4 653
0
16 247
0
0
3Д
1Д
Июль
2Д
План
Факт
План
Факт
План
Факт
21 583
20 515
0
16 247
0
3Д
0
1Д
Август
2Д
План
Факт
План
План
21 583
20 515 2 838 16 248
0
3Д
Факт
Сентябрь
2Д
План
Факт
План
Факт
План
Факт
903
21 583
20 516
0
0
0
1Д
Факт
0
3Д
Октябрь
2Д
План
Факт
1Д
0
3Д
0
План
Факт
0
0
0%
60 000
шт
2 651
171
6%
шт
122
0
0%
шт
30
0
0%
31.7.2025 30.9.2025
42 223
40 000
2 869
0
0%
42 223
42 223
42 224
42 224
42 224
27 668
11 421
20 000
м
42 223
34 946
0
0
июн.25
6 768
0
0
0
0
0
0
0
2 838
3 741
0
0
июн.25
июн.25
июл.25
июл.25
июл.25
ав г.25
ав г.25
ав г.25
сен.25
сен.25
сен.25
* Основной объем по договору ЭМ выполнен до 20.06.2025, общий объем по кабелю ЭМ скорректирован с учетом дополнительного объема работ в соответствии с КЖ (без учета ожидаемой экономии ~26%)
12
13.
Приложение 2. Монтаж приборов КИП и оборудования к ним (по данным от ПНУООО «Башнефть-Сервис НПЗ» на дату отчета)
01.09.2025
Категория
Составляющие монтажа
Всего
Всего
Сущ.
Датчики давления и
расхода (диафр.)
65
287
244
284
280
62
30
527
235
417
309
Датчик ТТ резьбовые на бачках, АВО
Датчик для РТ, FT
Импульсная линия
Обогрев к шкафу
Гильза ТТ, TG
Местный TG
Tемпература
Датчик ТТ фланцевые
Расходомер
Вторичный преобр.
Диск диафрагмы
Фланцевые
Клап/отсек
Возд КИП до клап/отсек/прив
Уровнемеры
Сигнализатор уровня
LS
На трубопроводах
На бачках насосов
Маносборка для PG/PI
Манометры
Нов./
Компл.
Зам.
287
313
Шкафы
Манометр
Кнопка
Перекл., Сирены,
Лампы
Сирена
Лампа/Табло
Анализаторы
Датчики загазованности
Датчики вибрации
Датчики погас. пламени
Пневмоприводы
К-151
Итого всё оборудование КИП
Сущ.
Нов./
Компл.
Зам.
4
60
247
220
214
249
2
45
4
140
1
2
57
0
423
181
47
54
56
0
289
58
47
54
93
49
316
209
8
51
93
49
293
209
8
51
4
2
4
40
32
9
8
16
133
67
2
252
230
107
8
39
64
66
286
308
10
2
33
27
0
0
79
12
166
69
6
359
421
132
16
55
4
40
57
11
8
16
162
69
2
319
347
121
8
39
397
461
64
66
331
353
81
43
12
14
82
12
40
62
24
10
2
71
41
12
3
82
12
5080
Смонтировано
10
40
17
24
28
705
4123
5073
17
2
42
1
17
245
10
40
15
24
24
625
3064
3916
Смонтир.
Филиал УНХ
Сущ.
Нов.
4
6
+6
2
38
0
15
227
Смонтир. Смонтир.
Осталось
БНС
ЕСА
Сущ./
Нов./
Сущ.
Компл.
Нов.
Нов.
Зам.
40
5
24
0
+6
17
74
0
26
248
1
134
0
0
123
0
0
23
0
0
0
0
+1
2
29
2
0
0
+1
0
67
25
117
11
2
14
0
0
0
0
0
45
0
0
45
4
0
38
0
14
12
0
3
1
3
0
0
2
4
2
0
+6
+8
14
80
1059
1157
18
Расключение датчиков, исп. ЕСА
Исполнитель
РасклюЗа день Осталось
чено
По КВД
Всего
Смонтир.
313
284
186
127
Всего
103
филиал
417
309
107
69
394
309
82
67
276
284
47
51
141
25
60
18
95
34
24
2
95
34
24
2
87
34
21
1
БНС+филиал
БНС+филиал
359
292
195
164
82
82
75
129
16
55
114
16
55
50
10
46
79
6
9
13
13
10
81
43
12
14
82
12
40
62
24
43
29
0
10
79
12
40
54
24
7
19
74
24
12
3
20
0
1
23
0
7
6
7
24
12
24
24
12
24
24
9
24
2144
1904
1358
786
420
407
364
240
1624
ЕСА
филиал
Смонтир. Расключ.
91
72
БНС+филиал
БНС+филиал
БНС+филиал
филиал
БНС+филиал
филиал
БНС+филиал
филиал
БНС+филиал
БНС+филиал
филиал
филиал
филиал
ЕСА+филиал
ЕСА+филиал
ЕСА
ЕСА+филиал
филиал
филиал
филиал
БНС+филиал
филиал
11
62
12
39
39
24
0
13
14.
Приложение 3.1 ДИГ контуров высокого давления (ВД) комплекса «Гидрокрекинг» (ч.1)Пропуски (ДИГ)
При
№ Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
1
1
ДИГ №10
2
3
Водород и ЦВСГ от К-102 АВС
1 и К-151 в тройники смешения,
на квенчи, В-103 А
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Дата сдачи
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее),
контура
е
(да/нет)
МПа / %
4
5
6
7
ВД ВСГ, ВД К102А, ФК
ВД1
Выполнено
17.08.2025
(условно)
Да
8
9
%
Пропуски
(остаток),
шт.
ГИ
15
Продувка
на хлопок
Остаток ГИ
16
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Всего
Снято Ост.
17
18
19
10
11
12
13
14
12,50 0,00
0%
15
12
80%
3
100% 100%
-
95
83
12
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
Критика - не решён вопрос по
Импульс ГИ (7), воздух КИП(2), монтаж близости тр-да с фланцем
FT35. РН-СК не принимает. ВНП
линии (3)
не согласовывает.
2
ДИГ №14
1
Контур высокого давления
нитки А от Р-151А до В-151
ВД ВСГ, ВД ГПС, ВД А4,
ВД А8, ВД А3, ВД А6, ВД
А5, ВД А7, ВД А9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
36
33
92%
3
100% 100%
-
105
84
21
Импульс (8), крепеж (1), заглушки (1),
штурвал (1), площадки (3).
3
ДИГ №15
1
Контур высокого давления
нитки В от Р-151В до В-151
ВД ВСГ, ВД ГПС, ВД В4,
ВД В8, ВД В3, ВД В6, ВД
В5, ВД В7, ВД В9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
38
36
95%
2
100% 100%
-
111
92
19
Импульс (8), монтаж линии т/п (1),
заглушки (2), соосность (1), штурвал
(1).
ВД ВСГ, ВД ЦВСГ, ВД В151 Вспм, ВД ГПС, ВД В151 НГ, ВД В-151 СППК,
ВД С4, ВД С8, ВД С3, ВД
С6, ВД С5, ВД С7, ВД С9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
74
63
85%
11
100% 100%
-
252
207
45
Опоры (1), импульс (9), воздух КИП
(5), импульс ГИ (11), крепеж (5),
монтаж линии т/п (4), заглушка (8),
штурвал (1), площадки (1).
4
ДИГ №13
1
Контур высокого давления
нитки С от Р-151С до приема
К-151
5
ДИГ №66
1
Пробоотборник Е-161 А (от R101 А)
ВД А9, ВД А10, ВД А11
Повторный ДИГ после
настройки помпажника
Да
8,50
0,00
0%
4
3
75%
1
100% 100%
-
7
5
2
Монтаж линии т/п (1), пропуск по
сальнику (1).
6
ДИГ №67
1
Пробоотборник Е-161 В (от R101 В)
ВД В9, ВД В10, ВД В11
Повторный ДИГ после
настройки помпажника
Да
8,50
0,00
0%
1
0
0%
0
100% 100%
-
11
9
2
Монтаж линии т/п (1), пропуск по
сальнику (1).
7
ДИГ №65
1
Пробоотборник Е-161 С (от R101 С)
ВД С9, ВД С10, ВД С11
Выполнено
03.08.2025
Да
8,50
0,00
0%
0
0
100%
0
100% 100%
-
8
7
1
Монтаж линии т/п (1).
8
ДИГ №68
1
11РЕ14 (проботборник ВСГ
после В-101)
ВД ЦВСГ, С100-16
Выполнено
08.08.2025
Да
1,00
0,00
0%
1
1
100%
0
100% 100%
-
8
8
0
Монтаж линии т/п (1).
9
ДИГ №69
1
Обвязка В-103 В (сепаратор
отбора проб перед В-151)
ВД В-103 Вспм
Выполнено
03.08.2025
Да
2,00
0,00
0%
4
4
100%
0
100% 100%
-
17
17
0
-
ВД: 7,97
0,00
0%
173
152
88%
20
ВД:
615 512 103
14
15.
Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.2)Пропуски (ДИГ)
При
Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
1
2
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
3
4
5
6
7
8
Топливный газ
ТГ
В работе, требуется ГИ и
снимки всех импульсов
Да
0,41
%
Пропуски
(остаток),
шт.
ГИ
15
Продувка
на хлопок
Остаток ГИ (контура)
16
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Замечания
Ресурс,
чел.
ПО
Срок
19
20
21
22
23
Всего
Снято Ост.
17
18
9
10
11
12
13
0,41
100%
84
84
100%
0
100% 100%
316
273
43
импульс ГИ (40)
10
ДИГ №34 1.1
13
ДИГ №1
2
Композит_вакуумный
С100-1, С100-2, С100-3,
газойль из ТП к Р-105 АВ и РС100-9
458
Выполнено
15.08.2025
(условно)
Да
0,10
0,00
0%
8
8
100%
0
100% 100%
40
36
4
Воздух КИП (1), импульс ГИ (1), заглушка
(1), опоры (2), соосность (3), коллизия (1)
14
ДИГ №2
2
Композит от Р-458 к В-106, в
линии выкида Р-105 АВ и Р151 АВС
С100-9, С100-11
Выполнено
15.08.2025
(условно)
Да
2,12
0,00
0%
4
4
100%
0
100% 100%
40
38
2
коллизия (1), площадки (1)
15
ДИГ №3
2
Композит_вакуумный
газойль от Р-105 АВ через S151 АВС_S-152
С100-3, С100-4, С100-5
Выполнено
30.08.2025
Да
0,55
0,55
100%
12
12
100%
0
100% 100%
48
43
5
Импульс ГИ (3), монтаж глухой фланец (2),
ЗРА (1), сварка (1), опоры (1), площадки (1)
На выдержке
04.09.2025
(условно)
Да
0,30
0,30
100%
13
13
100%
0
100% 100%
89
89
0
-
Да
0,30
0,30
100%
26
26
100%
0
100% 100%
32
27
5
КИП (2), опора (1)
Да
1,10
0,00
0%
5
5
100%
0
100% 100%
28
24
4
Импульс ГИ (3), не залита опора (1)
16
ДИГ №4
2
Обвязка В-153 - Р-151 АВС
С100-4, С100-6, С100-9,
ВД А1, ВД А2, ВД В1, ВД
В2, ВД С1, ВД С2, ВД А3,
ВД В3, ВД С3
17
ДИГ №5
2
Обвязка В-152 - Р-157 АВ
С100-7, С100-8, С400-53
В работе (выдержка),
требуется замена уровня
15LE08, дренаж насосов Р-157
18
ДИГ №6
2
Рециркулят от Р-157 АВ в В153 и ТП
С100-7
Выполнено
19
ДИГ №61
2
Обвязка В-308
(нгибитор коррозии).
С100-28, С100-29, С10033, ХОВ, Азот НД
В работе, не окончен СМР
Да
0,10
0,00
0%
-
-
-
-
80%
80%
ХОВ
27
20
7
КИП (1), крепеж (1), заглушка (5), сварка
(2), монтаж линии (2), бетонная заливка
опор (1)
-
-
-
20
ДИГ №62
2
Ингибитор коррозии от Р-104
до В-157.
С100-29, С100-30, С10031, С800-6, С800-31,
Азот НД, ХОД
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
71%
71%
ХОВ, С800-31
26
4
22
КИП (1), крепеж (1), заглушка (6), монтаж
глухой фланец (1), монтаж линии (1),
сварка (4), опоры (6), коллизии (3)
-
-
-
21
ДИГ №9
3
Водород от С1000 - обвязка К102 АВС
С100-19,С100-22, ВД
К102А, ВД К102В
В работе, обкатка?
Да
1,96
0,00
0%
-
-
-
-
100% 100%
-
64
26
38
КИП (1), воздух КИП (1), импульс (3),
заглушка (21), крепеж (9), ЗРА (4), штурвал
(1), фланец (4), опоры (4),
-
-
-
22
ДИГ №7
3
Анилин от В-172 и ДМДС от В- С100-24, С100-25, С100171 к Р-310АВ
26, С100-27, Азот НД
В работе, не окончен СМР
Да
0,07
0,00
0%
18
15
83%
3
100% 100%
-
49
36
13
ВоздКИП (1), крепеж (1), ЗРА (3), опоры (1), Критика - есть замечания со
сваркой. Требуются повторные
площадки (1), сварка (2), опоры (3),
ГИ.
прихватка (1).
23
ДИГ №8
3
Анилин_ДМДС от Р-310 АВ на
выкид Р-458 и прием Р-151
АВС
С100-9, С100-10
Выполнено
09.08.2025
(условно)
Да
2,20
0,00
0%
0
0
100%
-
100% 100%
-
13
12
1
Площадки (1)
24
ДИГ №11
3
Водород пусковой от К-102
АВС в В-151, В-102, В-106, В401
ВД Пусковая
Выполнено
09.08.2025
(условно)
Да
3,90
0,00
0%
1
1
100%
0
100% 100%
-
5
3
2
Заливка опоры (1), коллизия с м/к (1)
С100-13_1, С100-13_2,
С100-13_3, 100-13_4
,С100-13_5, С200-1, С4001
В работе, устранение
замечаний ПНУ
Да
1,78
0,00
0%
7
6
86%
-
100% 100%
-
103
24
79
-
ВД ЦВСГ, С100-14
В работе, устранение
замечаний ПНУ
Да
4,50
0,00
0%
-
-
-
-
100% 100%
-
62
15
47
-
Не приступали
Нет
2,80
0,00
0%
-
0
-
33%
С200-2, С200-3
0
0
0
25
ДИГ №17
3
Обвязка В-106 (сепаратор
низкого давления)
26
ДИГ №16
3
Обвязка В-102 (сепаратор
среднего давления)
27
ДИГ №12
3
Водород от К-102 АВС и ВСГ
от С200 на С1000, Л-24-5, Л- С100-23, С200-2, С200-3
24-7
20.08.2025
(условно)
33%
-
-
-
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
15
16.
Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.3)Пропуски (ДИГ)
При
Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
28
1
ДИГ №18
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
2
3
4
5
6
7
8
4
Нестабильный гидрогенизат
В-106
С400-1, С400-2, С400-3
В работе, устранение
замечаний ПНУ
Нет
2,00
С400-4, С400-5, С400-6,
С400-7, С400-8, С400-9,
С400-10, С400-11, С40012, С400-13, С400-16
В работе, устранение
замечаний ПНУ
Да
%
12
Пропуски
(остаток),
шт.
ГИ
13
15
Продувка
на хлопок
Остаток ГИ (контура)
16
Оснащение
приборами
КИП
Всего
Снято Ост.
17
18
19
9
10
11
0,00
0%
-
-1
-
100% 100%
-
75
1
74
1,32
0,00
0%
-
0
-
100%
91%
-
160
11
149
29
ДИГ №19
4
Обвязка С-401 - В-401
(стабилизация).
30
ДИГ №20
4
Рефлюкс В-401 от Р-401 А/В
на орошение С-401 и на ГФУ.
С400-11
Не приступали
Да
1,74
0,00
0%
1
1
100%
0
100% 100%
-
31
0
31
31
ДИГ №21
4
Стабильный гидрогенизат от
Р-402 А/В в F-401-С-401.
С400-13, С400-14.1,
С400-14.2, С400-14.3,
С400-14.4, С400-15
Не приступали
Да
1,46
0,00
0%
2
2
100%
0
100% 100%
-
76
0
76
Не приступали
Нет
0,10
0,00
0%
-
0
-
100%
93%
-
79
0
79
Да
0,61
0,00
0%
21
21
100%
0
100% 100%
-
38
27
11
32
ДИГ №22
5
С400-17.1, С400-17.2,
С400-18, С400-19, С40020, С400-21, С400-22,
С400-23, С400-24, С40025, С400-26, С400-27,
Обвязка С-402 - В-402 с С-406- С400-28, С400-33, С400С-404-С-403 (ректификация). 34, С400-35, С400-36,
С400-37, С400-38, С40039, С400-40, С400-41,
С400-42, С400-43, С40047, С400-48, С400-49,
ФНД, С400-50
33
ДИГ №23
5
ВЦО С-402 от Р-452 А/В через С400-29, С400-30, С400Е451АВ, А-408.
31
На выдержке
34
ДИГ №24
5
НЦО С-402 от Р-404, Р-403 В
через Е-454 А/В.
Набор давления
Да
0,48
0,00
0%
-
-
-
-
100% 100%
-
38
2
36
35
ДИГ №26
5
Реактивное топливо от P-406 С400-16, С400-39, С400A/B в товарный парк.
45, С400-50
Не приступали
Нет
0,73
0,00
0%
-
-
-
-
100%
75%
-
0
0
0
36
ДИГ №27
5
Дизельное топливо от P-405
A/B в товарный парк.
С400-30, С400-39, С40043, С400-44, С400-45,
С400-46, С400-50
Не приступали
Нет
0,73
0,00
0%
-
-
-
-
100%
86%
-
0
0
0
37
ДИГ №28
5
Рециркулят от Р-403 А/В/С до С400-50, С400-51, С400В-152.
52, С400-53
В работе, не окончен СМР
Да
1,02
0,00
0%
-
-
-
-
100% 100%
-
39
23
16
38
ДИГ №29
5
Да
0,45
0,00
0%
7
7
100%
0
100% 100%
-
32
25
7
39
ДИГ №32
5
Нет
0,78
0,00
0%
-
-
-
-
100%
67%
-
0
0
0
40
ДИГ №63
5
41
ДИГ №64
5
ШБФ от P-407A/B на
орошение C-402 и до С-405.
Фр 165-180 от Р-410 А/В
через Е-406 А/В, А-406 с
установки.
С400-47
04.09.2025
(условно)
31.08.2025
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
-
-
-
-
-
-
-
-
Воздух КИП (1),крепеж (9), заглушка (8),
монтаж фланец (2), монтаж линий (5), нет
опор (3), термокарман (1), прочие (1)
-
-
-
Заглушка (3), глухой фланец (1), сборка
фланеца (1), опоры (7), прихватки (2),
термокарман (1).
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
С400-26
Выполнено
С400-36, С400-50, С40063
Не приступали
Ингибитор коррозии от Р-411
С100-32
Выполнено
29.06.2025
Да
1,90
0,00
0%
-
-
100%
-
100% 100%
-
0
0
0
-
-
-
-
Ингибитор коррозии от Р-412
С100-33, С400-26
Выполнено
25.08.2025
Да
0,40
0,00
0%
-
-
100%
-
100% 100%
-
2
1
1
-
-
-
-
16
17.
Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.3)Пропуски (ДИГ)
При
Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
42
1
ДИГ №25
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
%
Пропуски
(остаток),
шт.
ГИ
Продувка
на хлопок
9
10
11
12
13
15
16
0%
-
-
-
-
100%
50%
Остаток ГИ (контура)
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Всего
Снято Ост.
17
18
19
0
0
0
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
-
-
-
2
3
4
5
6
7
8
6
ТБ от Р-408 А/В через Е-404 и
А-404 А/В с установки.
С400-50, С400-63
Не приступали
Нет
0,78
0,00
С400-54, С400-55, С40056, С400-57, С400-58,
С400-59, ФНД, С400-60,
С400-61, С400-64
В работе
Да
0,10
0,00
0%
-
-
-
-
100% 100%
-
130
15
115
КИП (12), шкаф КИП (1), воздух КИП (2),
импульс (3), импульс ГИ (3), крепеж (8),
заглушка (52), монтаж глухой фланец (1),
ЗРА (5), штурвал (1), линии (7), сварка (6),
опоры (16), площадки (4), другое (6)
Да
0,75
0,75
100%
-
-
-
-
100% 100%
-
28
16
12
Критика - есть замечания со
КИП (9), ИЛ (5),заглушка (2),ЗРА (4), опоры
сваркой. Требуются повторные
(6),
ГИ.
Да
0,60
0,60
100%
8
8
100%
0
100% 100%
ДР2(С600)
16
9
7
Не приступали
Нет
4,45
0,00
0%
-
-
-
-
75%
75%
С200-2
0
0
0
Не приступали
Нет
1,05
0,00
0%
-
-
-
-
80%
80%
С200-6
0
0
0
Не приступали
Нет
0,45
0,00
0%
-
-
-
-
0%
0%
С200-2, С200-6, С200-7
0
0
0
Не приступали
Нет
0,14
0,00
0%
-
-
-
-
0%
0%
С200-8, С200-9, С200-11,
С200-10
0
0
0
Не приступали
Нет
4,80
0,00
0%
-
-
-
-
0%
0%
С200-11
0
0
0
-
43
ДИГ №30
6
Обвязка С-405 - В-403
(разделение бензина).
44
ДИГ №31
6
ЛЛБ от P-308 A/B на
орошение C-405 и с
установки.
С400-60
В работе, не окончен СМР
(врезка ЗРА)
45
ДИГ №33
6
Вывод ШБФ, ТБ, РТ, ДТ,
остатка в некондицию,
возврат в В-152.
С100-12, С400-26, С40053, ДР2(С600)
Выполнено
46
ДИГ №40
7
Обвязка В-258 - С-201(В-201)
47
ДИГ №41
7
48
ДИГ №42
7
49
ДИГ №43
7
50
ДИГ №44
7
51
ДИГ №45
7
Регенерированный амин от Т201 до Р-203 АВ
С200-12, С200-13
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12, С200-13
0
0
0
52
ДИГ №46
7
Регенерированный амин от Р203 АВ на питание С-203 и на
орошение С-204
С200-6, С200-13
Не приступали
Нет
1,70
0,00
0%
-
-
-
-
0%
0%
С200-6, С200-13
0
0
0
53
ДИГ №47
7
Регенерированный амин от Т201 до Р-252 АВ
С200-12, С200-14
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12, С200-14
0
0
0
54
ДИГ №48
7
Регенерированный амин от Р252 АВ на питание С-201
С200-14
Не приступали
Нет
4,70
0,00
0%
-
-
-
-
0%
0%
С200-14
0
0
0
55
ДИГ №49
7
Регенерированный амин от Т201 и S-251-T1 до S-251-P1,P2
С200-12
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12
0
0
0
56
ДИГ №50
7
Регенерированный амин от S251-P1,P2 до Т-201 и S-251-T1
С200-12
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12
0
0
0
38%
С200-2, С200-7, С200-8,
С200-9, С200-11, С200-13,
С200-14, С200-15, С800-3,
С800-11, С800-18, С800-32,
С800-33
0
0
0
С100-14, С200-1, С200-2,
ВД_ЦВСГ
С100-13_4, С200-4, С200Обвязка В-259 - С-203(В-202)
5, С200-6, С400-7
Обвязка С-204(В-203)
С200-2, С200-6, С200-7
(отпарка топливного газа)
Обвязка С-205 - В-204.
Регенерированный амин до Т- С200-8, С200-9, С200-11,
201. Сероводород с
С200-10
установки.
Кислая вода от Р-205 АВ на
С200-11
орошение С-205 и в Т-201
57
ДИГ №51
7
С100-28, С200-1, С200-2,
С200-4, С200-7, С200-8,
Кислый_аминовый дренаж, ВС200-9, С200-11, С200257
13, С200-14, С200-15,
С200-16
58
ДИГ №52
7
Кислые_аминовые стоки от Р250 до В-851 и S251.
59
ДИГ №60
7
60
61
02.09.2025
(условно)
-
-
-
-
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
38%
С200-16
В работе, набор давления
22.08, давление держит не
окончен СМР
Да
0,50
0,00
0%
-
-
-
-
100% 100%
-
18
5
13
Опоры (6), крепеж (1), фланец (1),
заглушка (1), ЗРА (1), соосность (1), клапан
(2), прихватки (3).
Факел кислых газов.
Без с800
С200-19
В работе, не окончен СМР,
сброс ППК Р-250
Да
0,20
0,20
100%
2
2
100%
-
100% 100%
-
23
9
14
КИП (3), ИЛ (1), заглушка (7), опоры (5),
прихватки (3)
ДИГ №37 1.1
Факел низкого давления, В052
ФНД, ДР_ГК3
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
100% 100%
-
97
49
48
КИП (1), импульс (1), заглушка (39), монтаж Критика - есть замечания со
ЗРА (6), монтаж линий (4), опоры (18),
сваркой. Требуются повторные
подопорные констр (5), прочие (2)
ГИ.
ДИГ №38 1.1
Факел высокого давления, В051
ФК_ВД1, ФК_ВД2,
ФК_ВД3, ФК_ВД4,
ФК_ВД5, С100-14
Не приступали
Нет
0,40
0,00
0%
-
-
-
-
83%
ФК_ВД5
153
54
99
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
219
214
98%
152
83%
НД:
1977 917 1060
17
