Мониторинг проекта. Восстановление установки «Гидрокрекинг» филиала «Башнефть-Уфанефтехим»

1.

Мониторинг проекта Восстановление установки «Гидрокрекинг» филиала
«Башнефть-Уфанефтехим»
1

2.

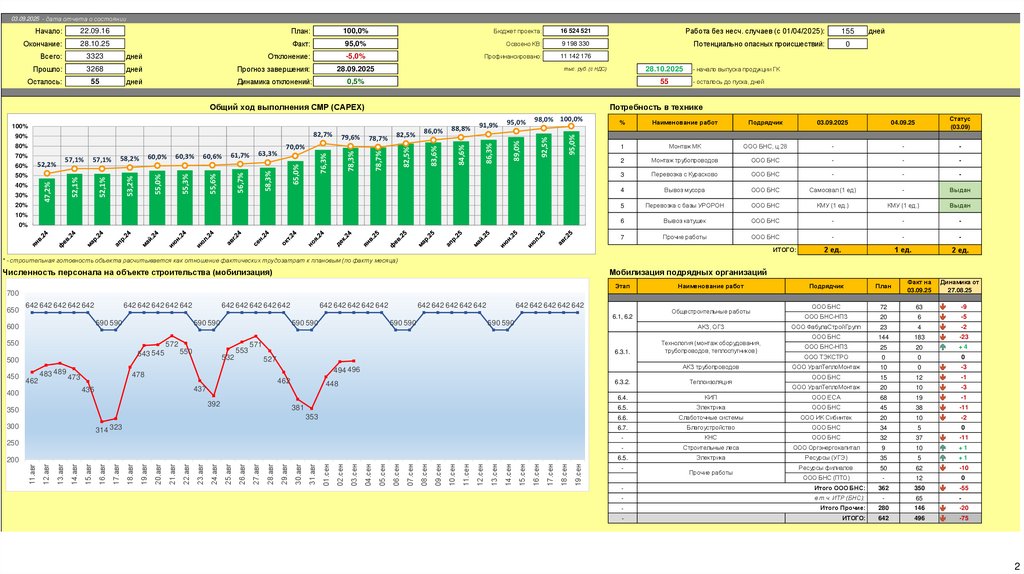

03.09.2025 - дата отчета о состоянии
Начало:
22.09.16
План:
100,0%
Бюджет проекта:
16 524 521
Работа без несч. cлучаев (c 01/04/2025):
155
Окончание:
28.10.25
Факт:
95,0%
Освоено КВ:
9 198 330
Потенциально опасных происшествий:
0
-5,0%
Профинансировано:
11 142 176
Всего:
3323
дней
Отклонение:
Прошло:
3268
дней
Прогноз завершения:
28.09.2025
Осталось:
55
дней
Динамика отклонений:
0,5%
тыс. руб. (с НДС)
55
89,0%
98,0% 100,0%
95,0%
95,0%
92,5%
91,9%
86,3%
86,0%
82,5%
82,5%
78,7%
78,7%
78,3%
58,3%
70,0%
76,3%
63,3%
65,0%
61,7%
55,6%
60,6%
55,3%
30%
58,2%
60,3%
55,0%
47,2%
40%
57,1%
52,1%
50%
57,1%
60,0%
53,2%
52,2%
60%
52,1%
70%
56,7%
80%
79,6%
88,8%
83,6%
100%
82,7%
- начало выпуска продукции ГК
- осталось до пуска, дней
Потребность в технике
84,6%
Общий ход выполнения СМР (CAPEX)
90%
28.10.2025
дней
20%
%
Наименование работ
Подрядчик
03.09.2025
04.09.25
Статус
(03.09)
1
Монтаж МК
ООО БНС, ц.28
-
-
-
2
Монтаж трубопроводов
ООО БНС
-
-
-
3
Перевозка с Курасково
ООО БНС
-
-
-
4
Вывоз мусора
ООО БНС
Самосвал (1 ед)
-
Выдан
5
Перевозка с базы УРОРОН
ООО БНС
КМУ (1 ед.)
КМУ (1 ед.)
Выдан
6
Вывоз катушек
ООО БНС
-
-
-
7
Прочие работы
ООО БНС
-
-
-
2 ед.
1 ед.
2 ед.
10%
0%
ИТОГО:
* - строительная готовность объекта расчитывается как отношение фактических трудозатрат к плановым (по факту месяца)
Численность персонала на объекте строительства (мобилизация)
Мобилизация подрядных организаций
Этап
Наименование работ
Подрядчик
План
Факт на
03.09.25
Динамика от
27.08.25
ООО БНС
72
63
-9
ООО БНС-НПЗ
20
6
-5
700
650
642 642 642 642 642
642 642 642 642 642
590 590
600
590 590
550
462
483 489 473
642 642 642 642 642
590 590
642 642 642 642 642
6.1, 6.2
590 590
6.3.1.
532
АКЗ трубопроводов
494 496
6.3.2.
448
437
392
381
353
300
314 323
19.сен
18.сен
17.сен
16.сен
15.сен
14.сен
13.сен
12.сен
11.сен
10.сен
09.сен
08.сен
07.сен
06.сен
05.сен
04.сен
03.сен
02.сен
31.авг
30.авг
29.авг
28.авг
27.авг
26.авг
25.авг
24.авг
23.авг
22.авг
21.авг
20.авг
19.авг
18.авг
17.авг
16.авг
15.авг
14.авг
13.авг
12.авг
200
01.сен
250
11.авг
Технология (монтаж оборудования,
трубопроводов, теплоспутников)
527
462
350
Общестроительные работы
АКЗ, ОГЗ
571
478
435
400
553
550
642 642 642 642 642
590 590
572
543 545
500
450
642 642 642 642 642
Теплоизоляция
ООО ФабулаСтройГрупп
23
4
-2
ООО БНС
144
183
-23
ООО БНС-НПЗ
25
20
+4
ООО ТЭКСТРО
0
0
0
ООО УралТеплоМонтаж
10
0
-3
ООО БНС
15
12
-1
ООО УралТеплоМонтаж
20
10
-3
6.4.
КИП
ООО ЕСА
68
19
-1
6.5.
Электрика
ООО БНС
45
38
-11
6.6.
Слаботочные системы
ООО ИК Сибинтек
20
10
-2
6.7.
Благоустройство
ООО БНС
34
5
0
-
КНС
ООО БНС
32
37
-11
-
Строительные леса
ООО Оргэнергокапитал
9
10
+1
6.5.
Электрика
Ресурсы (УГЭ)
35
5
+1
Ресурсы филиалов
50
62
-10
ООО БНС (ПТО)
-
12
0
362
350
-55
-
Прочие работы
-
Итого ООО БНС:
-
в т.ч. ИТР (БНС):
-
65
-
-
Итого Прочие:
280
146
-20
-
ИТОГО:
642
496
-75
2

3.

03.09.2025 - дата отчета о состоянии
Монтаж трубопроводов, ГИ, АКЗ, теплоизоляция (ТИ), металлоконструкции (м/к), АКЗ и ОГЗ (CAPEX)
* - плановые показатели сформированы исходя из общего проектного объема и сроков начала работ по проекту, утвержденных на ИпК, с текущим прогнозом по завершению
100,0%
99,0%
100,0%
93,9%
85,2%
100,0%
98,4%
100,0%
77,1%
58,4%
Трубопроводы (НД)
ГИ ВД
ГИ НД
Теплоспутники
Трубопроводы (ВД)
97,1%
80,4%
94,7%
40,1%
АКЗ трубопроводов
ТИ трубопроводов
93,1%
98,1%
100,0%
96,7%
99,6%
88,1%
ТИ оборудования
Металлоконструкции (МК)
АКЗ МК
87,0% Факт, %
План, %
13,0%
ОГЗ МК (финиш)
Монтаж КНС, кабелей КИПиА, ЭМ, ИЛ, заземление и молниезащита, слаботочные системы, благоустройство (ГП)
100,0%
97,6%
100,0%
82,2%
100,0%
96,1%
100,0%
78,2%
Кабели КИП
Кабели ЭМ
Монтаж КНС
Приборы и оборуд. КИП
94,7%
82,2%
100,0%
96,9%
61,2%
77,5%
100,0%
16,7%
95,6%
Кабели ЭО
Импульсные линии
Заземление (полоса)
Датчики вентиляции (АОВ)
Благоустройство

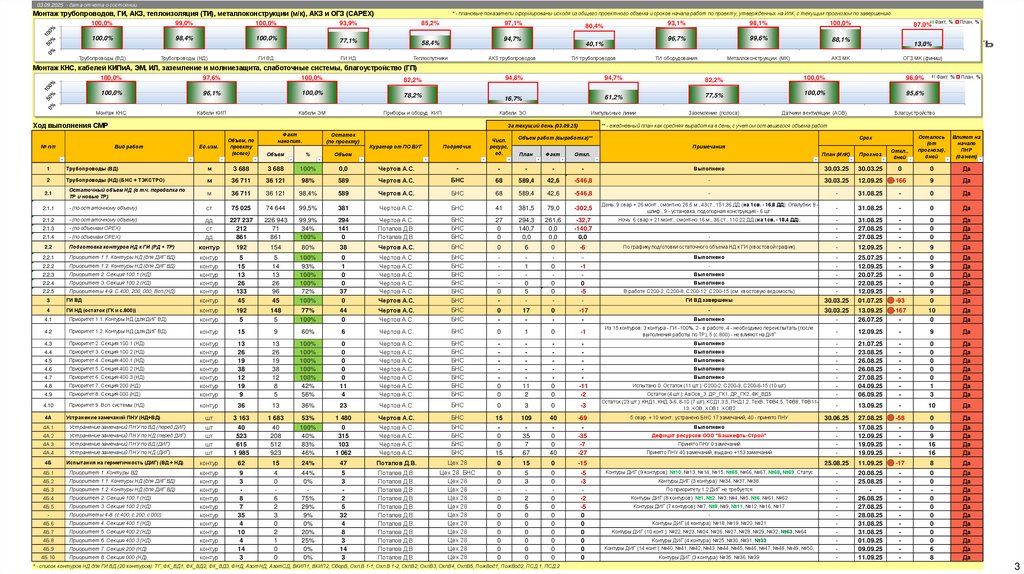

Ход выполнения СМР
№ п/п
За текущий день (03.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
Куратор от ПО ВУГ
Подрядчик
Факт, %
94,8%
Числ.
ресурс,
ед.
План, %
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
Влияет на
начало
ПНР
(да/нет)
1
Трубопроводы (ВД)
м
3 688
3 688
100%
0,0
Чертов А.С.
-
-
-
-
-
Выполнено
30.03.25
30.03.25
0
0
Да
2
Трубопроводы (НД) (БНС + ТЭКСТРО)
м
36 711
36 121
98%
589
Чертов А.С.
БНС
68
589,4
42,6
-546,8
-
30.03.25
12.09.25
-166
9
Да
2.1
Остаточный объем НД (в т.ч. переделка по
ТР и новые ТР)
м
36 711
36 121
98,4%
589
Чертов А.С.
БНС
68
589,4
42,6
-546,8
-
-
31.08.25
-
0
Да
2.1.1
- (по остаточному объему)
ст
75 025
74 644
99,5%
381
Чертов А.С.
БНС
41
381,5
79,0
-302,5
День: 9 свар + 26 монт., смонт-но 26,6 м., 43ст., 151,36 ДД (на 1св. - 16,8 ДД). Опалубки: 8 шлиф., 9 - установка, подопорная конструкция - 6 шт.
-
31.08.25
-
0
Да
2.1.2
- (по остаточному объему)
- (по объемам ОРЕХ)
2.1.4
- (по объемам ОРЕХ)
дд
ст
дд
227 237
212
861
226 943
71
861
99,9%
34%
100%
294
141
0
Чертов А.С.
Потапов Д.В.
Потапов Д.В.
БНС
БНС
БНС
27
0
0
294,3
140,7
0,0
261,6
0,0
0,0
-32,7
-140,7
0,0
Ночь: 6 свар + 21 монт., смонт-но 16 м., 36 ст., 110,22 ДД (на 1св. - 18,4 ДД).
2.1.3
-
-
31.08.25
27.08.25
27.08.25
-
0
0
0
Да
Да
Да
2.2
Подготовка контуров НД к ГИ (РД + ТР)
контур
192
154
80%
38
Чертов А.С.
БНС
0
6
0
-6
По графику подготовки остаточного объема НД к ГИ (хвостовой график)
-
12.09.25
-
9
Да
2.2.1
Приоритет 1.1. Контуры НД (для ДИГ ВД)
Приоритет 1.2. Контуры НД (для ДИГ ВД)
2.2.3
Приоритет 2. Секция 100.1 (НД)
2.2.4
Приоритет 3. Секция 100.2 (НД)
2.2.5
Приоритеты 4-9. С.400, 200, 000, Всп.(НД)
5
15
13
26
133
45
5
14
13
26
96
45
100%
93%
100%
100%
72%
100%
0
1
0
0
37
0
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
БНС
БНС
0
-
1
0
5
-
0
0
0
-
-1
0
-5
-
Выполнено
2.2.2
контур
контур
контур
контур
контур
контур
30.03.25
25.07.25
12.09.25
20.07.25
22.08.25
12.09.25
01.07.25
-93
0
9
0
0
9
0
Да
Да
Да
Да
Да
Да
192
5
148
5
77%
100%
44
0
Чертов А.С.
Чертов А.С.
БНС
БНС
0
-
17
-
0
-
-17
-
Выполнено
30.03.25
-
13.09.25
26.07.25
-167
-
10
0
Да
Да
Из 15 контуров: 3 контура - ГИ -100%, 2 - в работе, 4 - необходимо переиспытать (после
выполнения работы по ТР), 5 (с.800) - не влияют на ДИГ
-
12.09.25
-
9
Да
21.07.25
23.08.25
26.08.25
26.08.25
27.08.25
04.09.25
06.09.25
-
0
0
0
0
0
1
3
Да
Да
Да
Да
Да
Да
Да
3
ГИ ВД
4
ГИ НД (остаток (ГК и с.800))
4.1
Приоритет 1.1. Контуры НД (для ДИГ ВД)
контур
контур
4.2
Приоритет 1.2. Контуры НД (для ДИГ ВД)
контур
15
9
60%
6
Чертов А.С.
БНС
0
1
0
-1
4.3
Приоритет 2. Секция 100.1 (НД)
4.4
Приоритет 3. Секция 100.2 (НД)
4.5
Приоритет 4. Секция 400.1 (НД)
4.6
Приоритет 5. Секция 400.2 (НД)
4.7
Приоритет 6. Секция 400.3 (НД)
4.8
Приоритет 7. Секция 200 (НД)
13
26
19
38
12
19
9
13
26
19
38
12
8
5
100%
100%
100%
100%
100%
42%
56%
0
0
0
0
0
11
4
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
БНС
БНС
БНС
0
0
11
2
0
0
-11
-2
Выполнено
Выполнено
В работе С200-2, С200-8, С200-12, С200-15 (см. хвостовую ведомость)
ГИ ВД завершены
-
4.9
Приоритет 8. Секция 000 (НД)
контур
контур
контур
контур
контур
контур
контур
Остаток (4 шт.): АвОсв_3, ДР_ГК1, ДР_ГК2, ФК_ВД5
-
4.10
Приоритет 9. Всп. системы (НД)
контур
36
13
36%
23
Чертов А.С.
БНС
0
3
0
-3
Остаток (23 шт.): КНД1, КНД 3-6, 8-10 (7 шт), КСД1,3,5, ПНД1,2, ТехВ, ТФВ4,5, ТФВ8, ТФВ1113, ХОВ, ХОВ1, ХОВ2
-
13.09.25
-
10
Да

Устранение замечаний ПНУ (НД+ВД)
шт
3 163
1 683
53%
1 480
Чертов А.С.
БНС
15
109
40
-69
5 свар. + 10 монт.: устранено БНС 17 замечаний, 40 - принято ПНУ
30.06.25
27.08.25
-58
0
Да
4А.1
Устранение замечаний ПНУ по ВД (перед ДИГ)
4А.2
Устранение замечаний ПНУ по НД (перед ДИГ)
4А.3
Устранение замечаний ПНУ по ВД (ДИГ)
4А.4
Устранение замечаний ПНУ по НД (ДИГ)
шт
шт
шт
шт
40
523
615
1 985
40
208
512
923
100%
40%
83%
46%
0
315
103
1 062
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
0
0
15
35
7
67
0
0
40
-35
-7
-27
Выполнено
-
17.08.25
12.09.25
19.09.25
19.09.25
-
0
9
16
16
Да
Да
Да
Да
контур
62
15
24%
47
Потапов Д.В.
Цех 28
0
15
0
-15
25.08.25
11.09.25
-17
8
Да
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Цех 28, БНС
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
-
20.08.25
25.08.25
26.08.25
27.08.25
28.08.25
31.08.25
31.08.25
01.09.25
09.09.25
11.09.25
-
0
0
0
0
0
0
0
0
6
8
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да

Испытания на герметичность (ДИГ) (ВД + НД)

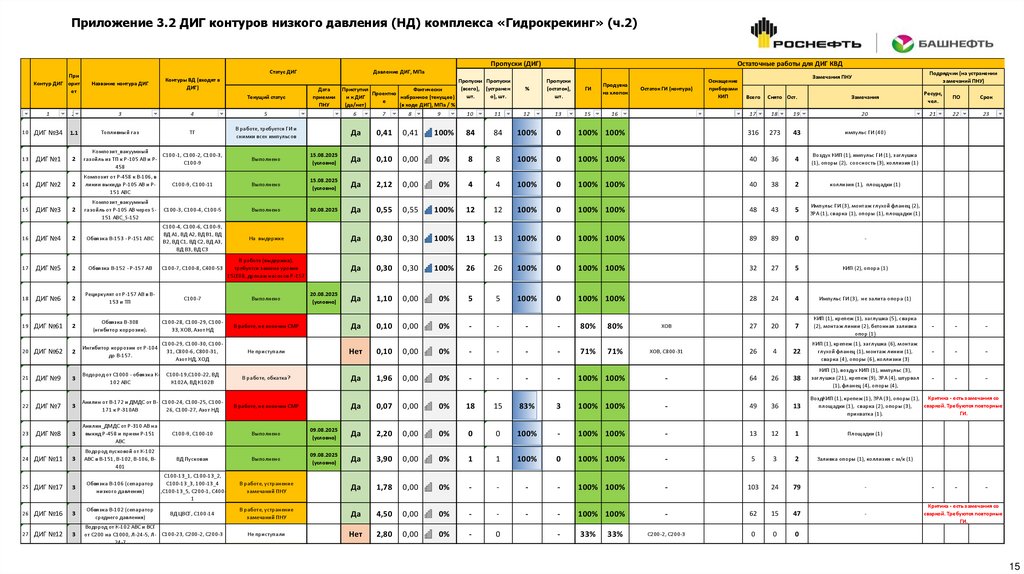

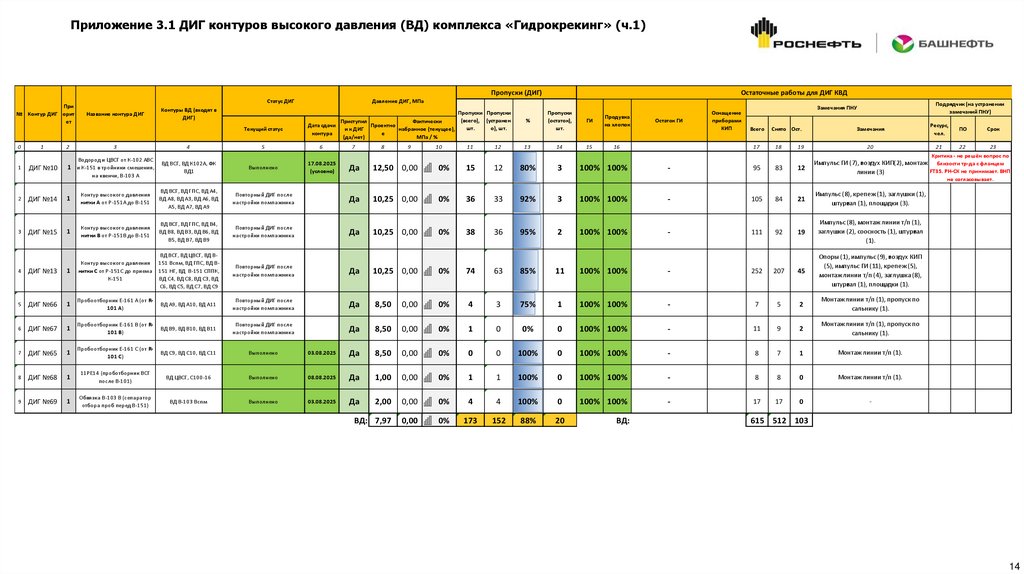

4Б.1
Приоритет 1. Контуры ВД
4Б.2
Приоритет 1.1. Контуры НД (для ДИГ ВД)
4Б.3
Приоритет 1.2. Контуры НД (для ДИГ ВД)
4Б.4
Приоритет 2. Секция 100.1 (НД)
4Б.5
Приоритет 3. Секция 100.2 (НД)
-
Приоритеты 4-8. (с.400, с.200, с.000)
4Б.6
Приоритет 4. Секция 400.1 (НД)
4Б.7
Приоритет 5. Секция 400.2 (НД)
4Б.8
Приоритет 6. Секция 400.3 (НД)
4Б.9
Приоритет 7. Секция 200 (НД)
4Б.10
Приоритет 8. Секция 000 (НД)
контур
контур
контур
контур
контур
контур
контур
контур
контур
контур
контур
9
3
8
7
35
4
10
4
14
3
4
0
6
2
3
0
2
1
0
0
44%
0%
75%
29%
9%
0%
20%
25%
0%
0%
5
3
2
5
32
4
8
3
14
3
0
0
0
0
0
0
0
0
0
0
5
3
2
5
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
* - список контуров НД для ГИ ВД (20 контуров): ТГ, ФК_ВД1, ФК_ВД2, ФК_ВД3, ФНД, АзотНД, АзотСД, ВКИП1, ВКИП2, ОборВ, Охл.В 1-1, Охл.В 1-2, ОхлВ2, ОхлВ3, ОхлВ4, ОхлВ5, ПожВод1, ПожВод2, ПСД 1, ПСД 2
-5
-3
-2
-5
0
0
0
0
0
0
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Испытано 0. Остаток (11 шт.): С200-2, С200-3, С200-6-15 (10 шт)
Дефицит ресурсов ООО "Башнефть-Строй"
Принято ПНУ 0 замечаний
Принято ПНУ 40 замечаний, выдано +153 замечаний
Контуры ДИГ (9 контуров): №10, №13, №14, №15, №65, №66, №67, №68, №69. Статус
ДИГ ВДДИГ
по потокам
в приложении
№3.1.
Контуры
(3 контура):
№34, №37,
№38.
По приоритету 1.2 ДИГ не требуется
Контуры ДИГ (8 контуров): №1, №2, №3, №4, №5, №6, №61, №62
Контуры ДИГ (7 контуров): №7, №8, №9, №11, №12, №16, №17
Контуры ДИГ (4 контура): №18, №19, №20, №21
Контуры ДИГ (10 конт.): №22, №23, №24, №26, №27, №28, №29, №32, №63, №64
Контуры ДИГ (4 контура): №25, №30, №31, №33
Контуры ДИГ (14 конт.): №40, №41, №42, №43, №44, №45, №46, №47, №48, №49, №50,
№52, №60
Контуры ДИГ№51,
(3 контура):
№35, №36, №39
3

4.

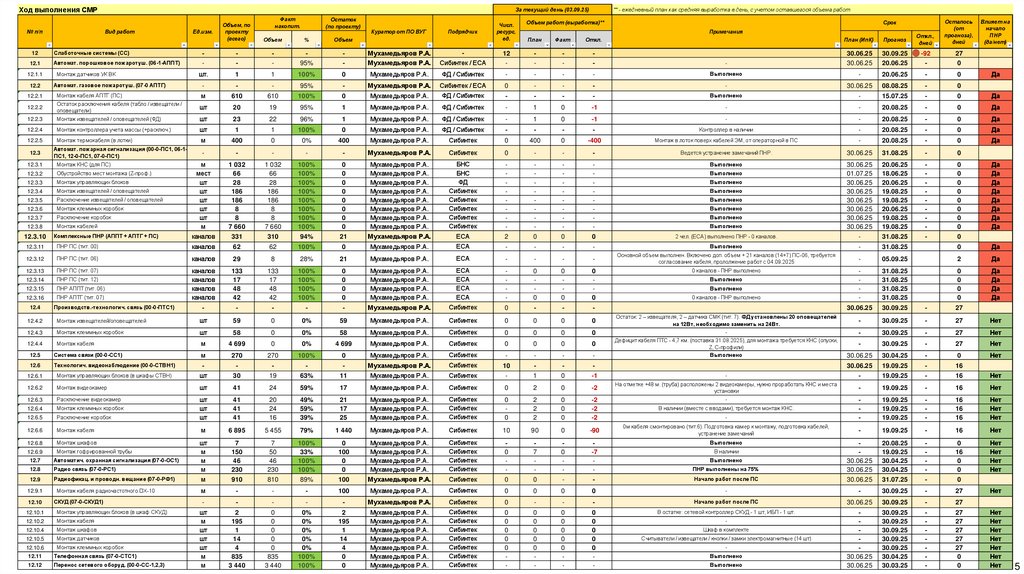

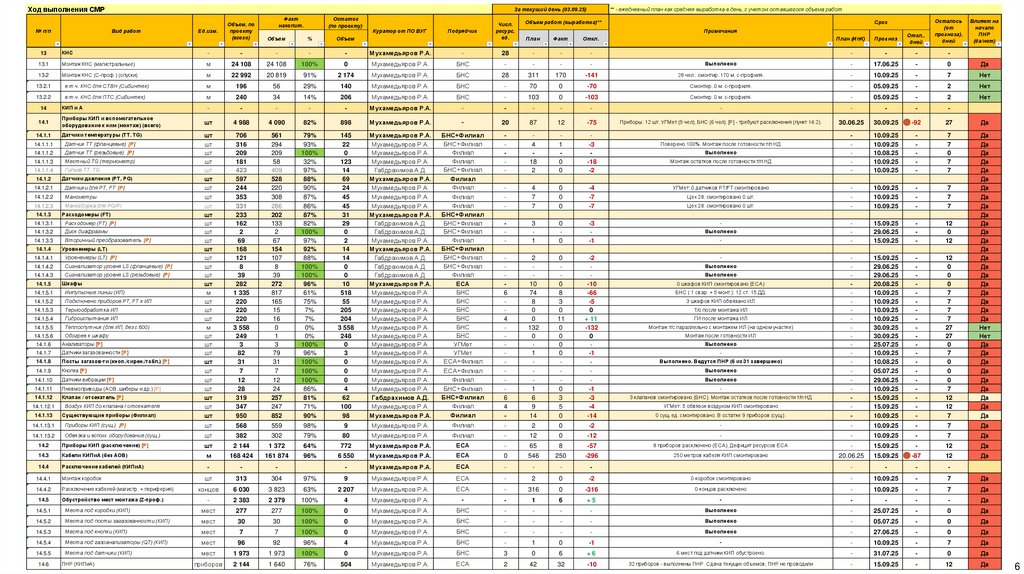

Ход выполнения СМР
№ п/п
За текущий день (03.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
Влияет на
начало
ПНР
(да/нет)
5
Теплоспутники
м
44 222
25 835
58%
18 387
Габдрахимов А.Д.
-
21
681
59
-622
На контурах ДИГ КВД 48 т/с (5347 метров).
30.03.25
30.09.25
-184
27
5.1
м
в т.ч. гребенки изготовлены (БНС)
шт
в т.ч. гребенки установлены (БНС)
шт
в т.ч. гребенки подключены к коллектору (БНС)
шт
Теплоспутники (БНС-НПЗ)
м
в т.ч. гребенки изготовлены (БНС-НПЗ)
шт
в т.ч. гребенки установлены (БНС-НПЗ)
шт
в т.ч. гребенки подключены к коллектору (БНС-НПЗ) шт
АКЗ трубопроводов
м2
Очистка т/п (БНС)
м2
Грунтовка т/п (БНС)
м2
Покраска т/п (БНС)
м2
Очистка т/п (УТМ) (без с.800)
м2
Грунтовка т/п (УТМ) (без с.800)
м2
20 780
51
51
51
23 442
36
36
36
15 029
10 175
10 175
685
4 414
4 437
4 956
42
12
3
20 879
36
32
28
14 227
10 019
9 586
611
4 317
4 263
24%
82%
24%
6%
89%
100%
89%
78%
95%
98%
94%
89%
98%
96%
15 824
9
39
48
2 563
0
4
8
802
156
589
74
97
174
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
БНС
БНС
БНС
БНС
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
5
5
0
0
16
0
0
3
3
0
-
586
1
3
0
95
1
1
7
25
3
5
8
0
4
0
0
59
0
0
28
28
0
0
0
-586
+3
-3
0
-36
-1
-1
+ 21
+3
-3
-5
-8
Переориентация бригад с т/с для завершения ТХ (НД).
-
-183
-
27
12
17
27
27
0
12
12
26
23
24
26
23
24
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
30.03.25
-
30.09.25
15.09.25
20.09.25
30.09.25
30.09.25
15.08.25
15.09.25
15.09.25
29.09.25
26.09.25
27.09.25
29.09.25
26.09.25
27.09.25
Нет
5.1.1
5.1.2
5.1.3
5.2
5.2.1
5.2.2
5.2.3
6
6.1
6.2
6.3
6.4
Теплоспутники (БНС)
-
БНС
БНС
БНС
УТМ
6.6
Покраска т/п (УТМ) (без с.800)
м2
4 854
4 641
96%
213
Фатхиев Т.И.
УТМ
УТМ
-
9
0
-9
7
ТИ трубопроводов
м3
1 086
436
40%
650
Фатхиев Т.И.
-
10
29,8
2,5
-27
7.1
БНС
м3
546
322
59%
224
Фатхиев Т.И.
БНС
10
14,0
2,5
-12
7.2
УТМ
м3
540
114
21%
426
Фатхиев Т.И.
УТМ
0
15,8
0,0
-15,8
6.5
1 свар. + 4 свар.: 4 гребенки изготовлено (170 ст, 205,6 ДД)
16 чел. (в т.ч. 4 св), монтаж 59 м., 51 гибов, 26 ст.
Выполнено
-
Изготовление заготовок коллектора 57*5 - 9 ст.
Выполнено: 28 м2 - пескоструй, 28 м2 - грунтовка т/п.
Работы по АКЗ не проводились. Выполнено 900 линий из 947. 47 линий – сек. 800
необходим демонтаж теплоизоляции (не входит в проектный объем). Необходимо
передать от БНС 304 линии.
-
29.09.25
-
26
30.03.25
30.09.25
-184
27
2,48 м3 изоляции смонтировано. Оцинковка 5,2 м2. Фронт работы – 45 линий (91 м3).
Сдерживающие факторы: монтаж ОТХ, передача линий от УТМ - 692 линий, БНС - 822
линий.
-
19.09.25
-
16
Нет
0 м3 - изоляции смонтировано. Фронт работы – 64 линий (88 м3). Сдерж-ие факторы:
монтаж ОТХ, передача линий от БНС - 522 линий.
-
30.09.25
-
27
Нет
8
ТИ оборудования
м3
351,6
340,0
97%
12
Фатхиев Т.И.
-
9
0,6
0,0
-0,6
8.1
БНС
м3
257,6
247,1
96%
10,5
Фатхиев Т.И.
БНС
0
0,0
0,0
0,0
8.1.2
Теплообменники
м3
73,0
73,0
100%
0,0
Фатхиев Т.И.
-
-
Насосы
8.1.4
Холодильники отбора проб
Холодильники отбора проб
м3
м3
м3
м3
м3
м3
9,9
1,0
94,0
62,6
26,7
0,3
0,3
0,1
92,9
61,8
26,7
0,0
3%
10%
99%
99%
100%
0%
9,6
0,9
1,2
0,8
0,1
0,3
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
БНС
БНС
БНС
УТМ
УТМ
-
8.1.3
УТМ
УТМ
0
9
9
-
0,0
0,0
0,6
0,4
0,0
0,0
0,0
0,0
0,0
0,0
9
Металлоконструкции
тн
2 457,6
2 448,6
100%
9,0
Шуршуков Е.И.
-
23
3,67
0,62
-3,1
30.03.2025 20.09.25
9.1
Металлоконструкции (БНС)
9.1.2
Решнастил и профлист, в т.ч.:
2 363,3
6,7
5,1
13,3
19,9
0,03
94,4
73,9
19,6
17,6
2,0
0,8
2 357,1
3,8
0,0
11,0
19,0
0,00
91,6
72,8
18,7
15,6
0,0
0,0
100%
56%
0%
83%
96%
0%
97%
98%
95%
89%
0%
0%
6,2
3,0
5,1
2,3
0,9
0,0
2,8
1,1
0,9
2,0
2,0
0,8
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
БНС
БНС
БНС
БНС
БНС
БНС
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
18
18
5
5
-
2,78
0,00
0,00
2,33
0,44
0,02
0,89
0,60
0,29
0,29
0,00
0,00
0,47
0,00
0,00
0,25
0,22
0,00
0,15
0,15
0,00
0,00
0,00
0,00
-2,3
0,0
0,0
-2,07
-0,2
-0,0
-0,7
-0,5
-0,3
-0,3
0,0
0,0
30.03.25
30.03.25
30.03.25
10.06.25
10.06.25
10.06.25
30.03.25
30.03.25
30.03.25
30.03.25
30.03.25
30.03.25
20.09.25
20.09.25
20.09.25
29.08.25
05.09.25
05.09.25
20.09.25
05.09.25
20.09.25
10.09.25
20.09.25
05.09.25
8.2
УТМ
8.2.1
Емкости
8.2.2
Колонны
8.2.3
9.2.2.2
Профлист
9.2.3
Доп. объем м/к (по ТР)
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
9.1.2.2
Профлист
9.1.3
Просечной лист по ТР
9.1.4
М/к под КНС, опоры, площадки (объем по ТР)
9.1.5
Доп. объем м/к (по ТР)
9.2
Металлоконструкции (БНС-НПЗ)
9.2.1
М/к под КНС, опоры, связи, площадки
9.2.2
Решнастил и профлист, в т.ч.:
9.2.2.1
Решнастил (по ТР)
30.03.25
30.09.25
-184
27
-
-
31.07.25
-
0
Нет
-
Выполнено
-
05.08.25
-
0
Нет
0,0
0,0
-0,6
-0,4
0,0
После пуска ГК - 21 насос (съемные кожухи)
-
30.09.25
05.09.25
05.09.25
05.09.25
05.09.25
05.09.25
-
27
2
2
2
2
2
Нет
Нет
Нет
Нет
Нет
Нет
-174
17
-
17
17
17
0
2
2
17
2
17
7
17
2
4 из 11 ед. оборудования изолировано. Изоляция выполняется совместно с ТИ т/п.
В-151: 25 м2 покрывной материал + окошки 150*150 - 8 шт., монтаж ТИ завершен.
Изоляция выполняется совместно с ТИ т/п.
Остаток: тит.1 (ветрозащита – 414 м2), тит.02-2 (огнезащ. экран лестницы – 60 м2)
Титул 1
220 кг смонтировано по ТР.
Работало 5 чел. (в т.ч. 1 св.)
Монтаж м/к - 145 кг смонтировано
Монтаж реш. настила - 0 кг смонтировано
Титул 02-2: Остаток - реш. настил. Для завершения требуется АКЗ
Остаток (тит. 5): кровля 265 м2, ветрозащита - 27 м2
-
10
АКЗ МК
м2
-
-
-
-
Шуршуков Е.И.
-
8
111
121
+ 10
30.03.25
25.09.25
-179
22
10.1
Очистка МК
10.2
Грунтовка МК
10.3
Покраска МК
м2
м2
м2
20 660
20 660
20 540
19 293
19 159
18 099
93%
93%
88%
1 367
1 501
2 441
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
БНС
БНС
БНС
2
2
4
114
94
111
53
53
121
-61
-41
+ 10
Дневная и ночная смена: пескоструй - 53м2, грунтовка - 53м2, покраска 121 м2 (+уборка
территории). Основной объем по пескострую м/к выполнен, включен доп. объем АКЗ для
доп. объемов 14 тн м/к
-
15.09.25
19.09.25
25.09.25
-
12
16
22
11
ОГЗ МК
м2
5 578
727
13%
4 851
Мухин В.В.
-
3
89
0
-89
31.08.2025 - ремонт и ТО оборудования
30.03.25
20.10.25
-204
47
11.1
Демонтаж ОГЗ, в т.ч.:
Демонтаж (перфораторами)
м2
м2
м2
м2
м2
м2
5 578
3 424
5 578
5 578
5 315
5 578
3 450
2 375
2 840
2 507
1 379
727
62%
69%
51%
45%
26%
13%
2 129
1 049
2 738
3 072
3 936
4 851
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
3
0
3
0
0
0
79
39
101
73
89
103
30
0
30
0
0
0
-49
-39
-71
-73
-89
-103
-
11.1.1
-
30.09.25
30.09.25
30.09.25
15.10.25
17.10.25
20.10.25
-
27
27
27
42
44
47
11.1.2
Демонтаж (пескоструй)
11.2
Грунтовка
11.3
Нанесение ОГЗ (2 слой)
11.4
Покраска финишным слоем (1 слой)
Нет
Нет
Нет
Нет
Нет
Ночная смена: перфораторы - 0 м2
Ночная смена: пескоструй - 30м2
Ночная смена: грунт - 0м2
Нанесено ОГЗ (2 слой) - 0 м2. Требуется ~2 слоя
Да
Да
Нет
Да
Да
Нет
Да
Да
Да
Да
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
4

5.

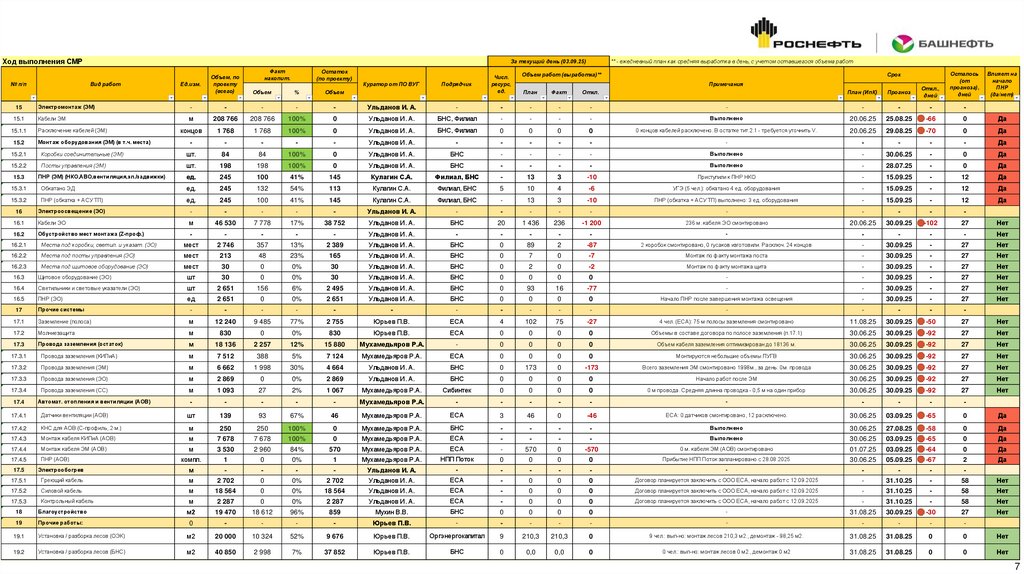

Ход выполнения СМР
№ п/п
За текущий день (03.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
Прогноз
Откл.,
дней
Срок
Примечания
План
Факт
Откл.
12
Слаботочные системы (СС)
-
-
-
-
-
Мухамедьяров Р.А.
-
12
-
-
-
12.1
Автомат. порошковое пожаротуш. (06-1-АППТ)
-
-
-
95%
-
Мухамедьяров Р.А.
Сибинтек / ЕСА
-
-
-
12.1.1
Монтаж датчиков УК ВК
шт.
1
1
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
-
-
-
12.2
Автомат. газовое пожаротуш. (07-0 АПТГ)
-
-
-
95%
-
Мухамедьяров Р.А.
Сибинтек / ЕСА
0
-
-
12.2.1
Монтаж кабеля АПТГ (ПС)
Остаток расключения кабеля (табло / извещатели /
оповещатели)
м
610
610
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
-
-
-
шт
20
19
95%
1
Мухамедьяров Р.А.
ФД / Сибинтек
-
1
12.2.2
План (ИпК)
Осталось
(от
прогноза),
дней
Объем работ (выработка)**
Влияет на
начало
ПНР
(да/нет)
30.06.25
30.09.25
-92
27
-
-
30.06.25
20.06.25
-
0
-
Выполнено
-
20.06.25
-
0
-
-
30.06.25
08.08.25
-
0
-
Выполнено
-
15.07.25
-
0
Да
0
-1
-
-
20.08.25
-
0
Да
Да
12.2.3
Монтаж извещателей / оповещателей (ФД)
шт
23
22
96%
1
Мухамедьяров Р.А.
ФД / Сибинтек
-
1
0
-1
-
-
20.08.25
-
0
Да
12.2.4
Монтаж контроллера учета массы (+расключ.)
шт
1
1
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
-
-
-
-
Контроллер в наличии
-
20.08.25
-
0
Да
12.2.5
Монтаж термокабеля (в лотки)
м
400
0
0%
400
Мухамедьяров Р.А.
Сибинтек
0
400
0
-400
Монтаж в лоток поверх кабелей ЭМ, от операторной в ПС
-
20.08.25
-
0
Да
12.3
Автомат. пожарная сигнализация (00-0-ПС1, 06-1ПС1, 12-0-ПС1, 07-0-ПС1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
-
-
Ведется устранение замечаний ПНР.
30.06.25
31.08.25
-
0
12.3.1
Монтаж КНС (для ПС)
Обустройство мест монтажа (Z-проф.)
12.3.3
Монтаж управляющих блоков
12.3.4
Монтаж извещателей / оповещателей
12.3.5
Расключение извещателей / оповещателей
12.3.6
Монтаж клеммных коробок
12.3.7
Расключение коробок
12.3.8
Монтаж кабелей
м
мест
шт
шт
шт
шт
шт
м
1 032
66
28
186
186
8
8
7 660
1 032
66
28
186
186
8
8
7 660
100%
100%
100%
100%
100%
100%
100%
100%
0
0
0
0
0
0
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
БНС
БНС
ФД
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
-
-
-
-
Выполнено
12.3.2
Выполнено
30.06.25
01.07.25
30.06.25
30.06.25
30.06.25
30.06.25
30.06.25
30.06.25
20.06.25
18.06.25
20.06.25
19.08.25
19.08.25
20.06.25
19.08.25
19.08.25
-
0
0
0
0
0
0
0
0
12.3.10
Комплексные ПНР (АППТ + АПТГ + ПС)
каналов
331
310
94%
21
Мухамедьяров Р.А.
ЕСА
2
0
0
0
2 чел. (ЕСА) выполнено ПНР - 0 каналов.
-
31.08.25
-
0
12.3.11
ПНР ПС (тит. 00)
Мухамедьяров Р.А.
ЕСА
-
Выполнено
-
31.08.25
0
Да
12.3.12
ПНР ПС (тит. 06)
Мухамедьяров Р.А.
ЕСА
-
Основной объем выполнен. Включено доп. объем + 21 каналов (14+7) ПС-06, требуется
согласование кабеля, прололжение работ с 04.09.2025
-
05.09.25
2
Да
12.3.13
ПНР ПС (тит. 07)
12.3.14
ПНР ПС (тит. 12)
12.3.15
ПНР АППТ (тит. 06)
12.3.16
ПНР АПТГ (тит. 07)
-
0
0
0
0
0
0
-
31.08.25
31.08.25
31.08.25
31.08.25
0
0
0
0
Да
Да
Да
Да
12.4
Производств.-технологич. связь (00-0-ПТС1)
0
-
-
-
30.06.25
30.09.25
-
27
-
30.09.25
-
27
Нет
-
30.09.25
-
27
Нет
-
30.09.25
-
27
Нет
30.06.25
30.04.25
-
0
Нет
30.06.25
19.09.25
-
16
каналов
каналов
62
29
62
8
100%
28%
0
21
каналов
каналов
каналов
каналов
133
17
48
42
133
17
48
42
100%
100%
100%
100%
0
0
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
ЕСА
ЕСА
ЕСА
ЕСА
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
-
-
-
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
0 каналов - ПНР выполнено
Выполнено
Выполнено
0 каналов - ПНР выполнено
Остаток: 2 – извещателя, 2 – датчика СМК (тит. 7). ФД установлены 20 оповещателей
на 12Вт, необходимо заменить на 24Вт.
Да
Да
Да
Да
Да
Да
Да
Да
12.4.2
Монтаж извещателей/оповещателей
шт
59
0
0%
59
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
12.4.3
Монтаж клеммных коробок
шт
58
0
0%
58
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
12.4.4
Монтаж кабеля
м
4 699
0
0%
4 699
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
12.5
Система связи (00-0-СС1)
м
270
270
100%
0
Мухамедьяров Р.А.
Сибинтек
-
-
-
-
12.6
Технологич. видеонаблюдение (00-0-СТВН1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
10
-
-
-
12.6.1
Монтаж управляющих блоков (в шкафы СТВН)
шт
30
19
63%
11
Мухамедьяров Р.А.
Сибинтек
-
1
0
-1
-
-
19.09.25
-
16
Нет
На отметке +48 м. (труба) расположены 2 видеокамеры, нужно проработать КНС и места
установки
-
19.09.25
-
16
Нет
-
19.09.25
19.09.25
19.09.25
-
16
16
16
Нет
Нет
Нет
-
19.09.25
-
16
Нет
20.08.25
19.09.25
30.04.25
30.04.25
-
0
16
0
0
Нет
Нет
Нет
Нет
Дефицит кабеля ПТС - 4,7 км. (поставка 31.08.2025), для монтажа требуется КНС (опуски,
Z, C-профили)
Выполнено
12.6.2
Монтаж видеокамер
шт
41
24
59%
17
Мухамедьяров Р.А.
Сибинтек
0
2
0
-2
12.6.3
Расключение видеокамер
12.6.4
Монтаж клеммных коробок
Расключение коробок
41
41
41
20
24
16
49%
59%
39%
21
17
25
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
0
0
2
2
2
0
0
0
-2
-2
-2
В наличии (вместе с вводами), требуется монтаж КНС.
12.6.5
шт
шт
шт
0м кабеля смонтировано (тит.6). Подготовка камер к монтажу, подготовка кабелей,
устранение замечаний
-
12.6.6
Монтаж кабеля
м
6 895
5 455
79%
1 440
Мухамедьяров Р.А.
Сибинтек
10
90
0
-90
12.6.8
Монтаж шкафов
12.6.9
Монтаж гофрированной трубы
12.7
Автоматич. охранная сигнализация (07-0-ОС1)
12.8
Радио связь (07-0-РС1)
шт
м
м
м
7
150
46
230
7
50
46
230
100%
33%
100%
100%
0
100
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
Сибинтек
0
-
7
-
0
-
-7
-
ПНР выполнены на 75%
30.06.25
30.06.25
12.9
Радиофикац. и проводн. вещание (07-0-РФ1)
м
910
810
89%
100
Мухамедьяров Р.А.
Сибинтек
0
0
-
-
Начало работ после ПС
30.06.25
31.07.25
-
0
12.9.1
Монтаж кабеля радиочастотного DX-10
м
-
-
-
100
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
-
-
30.09.25
-
27
Выполнено
В наличии
Выполнено
12.10
СКУД (07-0-СКУД1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
-
-
Начало работ после ПС
30.06.25
30.09.25
-
27
12.10.1
Монтаж управляющих блоков (в шкаф СКУД)
Монтаж кабеля
12.10.4
Монтаж шкафов
12.10.5
Монтаж датчиков
2
195
1
14
4
835
3 440
0
0
0
0
0
835
3 440
0%
0%
0%
0%
0%
100%
100%
2
195
1
14
4
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
0
0
0
0
0
-
0
0
0
0
0
-
0
0
0
0
0
-
0
0
0
0
0
-
В остатке: сетевой контроллер СКУД - 1 шт, ИБП - 1 шт.
12.10.2
шт
м
шт
шт
шт
м
м
30.06.25
30.06.25
30.09.25
30.09.25
30.09.25
30.09.25
30.09.25
30.04.25
30.03.25
-
27
27
27
27
27
0
0
12.10.6
Монтаж клеммных коробок
12.11
Телефонная связь (07-0-СТС1)
12.12
Перенос сетевого оборуд. (00-0-СС-1,2,3)
Шкаф в комплекте
Считыватели / извещатели / кнопки / замки электромагнитные (14 шт)
Выполнено
Выполнено
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
5

6.

Ход выполнения СМР
№ п/п
За текущий день (03.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
-
Мухамедьяров Р.А.
-
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План
Факт
Откл.
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
-
-
-
-
-
-
-
Объем работ (выработка)**
Срок
Примечания
Влияет на
начало
ПНР
(да/нет)
13
КНС
-
-
-
-
13.1
Монтаж КНС (магистральные)
м
24 108
24 108
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
17.06.25
-
0
Да
13.2
Монтаж КНС (С-проф.) (опуски)
м
22 992
20 819
91%
2 174
Мухамедьяров Р.А.
БНС
28
311
170
-141
28 чел.: смонтир. 170 м. с-профиля.
-
10.09.25
-
7
Нет
13.2.1
в т.ч. КНС для СТВН (Сибинтек)
м
196
56
29%
140
Мухамедьяров Р.А.
БНС
-
70
0
-70
Смонтир. 0 м. с-профиля.
-
05.09.25
-
2
Нет
13.2.2
в т.ч. КНС для ПТС (Сибинтек)
м
240
34
14%
206
Мухамедьяров Р.А.
БНС
-
103
0
-103
Смонтир. 0 м. с-профиля.
-
05.09.25
-
2
Нет
14
КИП и А
-
-
-
-
-
Мухамедьяров Р.А.
-
-
-
-
-
-
-
-
-
-
14.1
Приборы КИП и вспомогательное
оборудование к ним (монтаж) (всего)
шт
4 988
4 090
82%
898
Мухамедьяров Р.А.
-
20
87
12
-75
Приборы: 12 шт. УГМет (5 чел), БНС (6 чел). [Р] - требуют расключения (пункт 14.2).
30.06.25
30.09.25
-92
27
Да
706
316
209
181
423
597
244
353
331
233
162
2
69
168
121
8
39
282
1 335
220
220
220
3 558
249
3
82
31
7
12
28
319
347
950
561
294
209
58
409
528
220
308
286
202
133
2
67
154
107
8
39
272
817
165
15
16
0
1
3
79
31
7
12
24
257
247
852
79%
93%
100%
32%
97%
88%
90%
87%
86%
87%
82%
100%
97%
92%
88%
100%
100%
96%
61%
75%
7%
7%
0%
0%
100%
96%
100%
100%
100%
86%
81%
71%
90%
145
22
0
123
14
69
24
45
45
31
29
0
2
14
14
0
0
10
518
55
205
204
3 558
248
0
3
0
0
0
4
62
100
98
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
БНС+Филиал
БНС+Филиал
Филиал
Филиал
БНС+Филиал
Филиал
Филиал
Филиал
Филиал
БНС+Филиал
БНС+Филиал
БНС+Филиал
Филиал
БНС+Филиал
БНС+Филиал
БНС+Филиал
Филиал
ЕСА
БНС
БНС
БНС
БНС
БНС
БНС
УГМет
УГМет
ЕСА+Филиал
ЕСА+Филиал
Филиал
БНС+Филиал
БНС+Филиал
Филиал
Филиал
-
4
18
2
1
0
0
-3
-18
-2
-
10.09.25
10.09.25
10.08.25
10.09.25
10.09.25
-
7
7
0
7
7
-
4
7
7
0
0
0
-4
-7
-7
-
10.09.25
10.09.25
10.09.25
-
7
7
7
-
3
1
0
0
-3
-1
-
15.09.25
29.06.25
15.09.25
-
12
0
12
6
4
6
4
-
2
10
74
8
0
0
132
0
1
1
6
9
14
0
0
8
3
0
11
0
0
0
0
0
3
5
0
-2
-10
-66
-5
0
+ 11
-132
0
-1
-1
-3
-4
-14
0 сущ. ед. смонтировано. В остатке 9 приборов (сущ.).
-
15.09.25
29.06.25
29.06.25
20.08.25
10.09.25
10.09.25
10.09.25
10.09.25
30.09.25
30.09.25
25.07.25
10.09.25
10.08.25
05.07.25
29.06.25
10.09.25
15.09.25
15.09.25
10.09.25
-
12
0
0
0
7
7
7
7
27
27
0
7
0
0
0
7
12
12
7
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Нет
Нет
Да
Да
Да
Да
Да
Да
Да
Да
Да
28
14.1.12.1
Воздух КИП до клапана / отсекателя
14.1.13
Существующие приборы (Филиал)
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
м
шт
шт
шт
м
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
14.1.13.1
Приборы КИП (сущ.) [Р]
шт
568
559
98%
9
Мухамедьяров Р.А.
Филиал
-
2
0
-2
-
-
10.09.25
-
7
Да
14.1.13.2
Обвязка и вспом. оборудование (сущ.)
шт
382
302
79%
80
Мухамедьяров Р.А.
Филиал
-
12
0
-12
-
-
10.09.25
-
7
Да
-
15.09.25
-
12
Да
20.06.25
15.09.25
-87
12
Да
14.1.1
Датчики температуры (TT. TG)
14.1.1.1
Датчик TT (фланцевые) [Р]
14.1.1.2
Датчик TT (резьбовые) [Р]
14.1.1.3
Местный TG (термометр)
14.1.1.4
Гильза TT, TG
14.1.2
Датчики давления (PT, PG)
14.1.2.1
Датчики для PT, FT [Р]
14.1.2.2
Манометры
14.1.2.3
Маносборка для PG/PI
14.1.3
Расходомеры (FT)
14.1.3.1
Расходомер (FT) [Р]
14.1.3.2
Диск диафрагмы
14.1.3.3
Вторичный преобразователь [Р]
14.1.4
Уровнемеры (LT)
14.1.4.1
Уровнемеры (LT) [Р]
14.1.4.2
Сигнализатор уровня LS (фланцевые) [Р]
14.1.4.3
Сигнализатор уровня LS (резьбовые) [Р]
14.1.5
Шкафы
14.1.5.1
Импульсные линии (ИЛ)
14.1.5.2
Подключено приборов PT, FT к ИЛ
14.1.5.3
Термообработка ИЛ
14.1.5.4
Гидроиспытания ИЛ
14.1.5.5
Теплоспутник (для ИЛ, без с.600)
14.1.5.6
Обогрев к шкафу
14.1.6
Анализаторы [Р]
14.1.7
Датчики загазованности [Р]
14.1.8
Посты загазов-ти (кноп./сирен./табл.) [Р]
14.1.9
Кнопка [Р]
14.1.10
Датчики вибрации [Р]
14.1.11
Пневмоприводы (АОВ, шиберы и др.) [Р]
14.1.12
Клапан / отсекатель [Р]
Поверено 100%. Монтаж после готовности т/п НД
Выполнено
Монтаж остатков после готовности т/п НД
УГМет: 0 датчиков PT/FT смонтировано
Цех 28: смонтировано 0 шт.
Цех 28: смонтировано 0 шт.
Выполнено
Выполнено
Выполнено
0 шкафов КИП смонтировано (ЕСА)
БНС ( 1 свар. + 5 монт.): 12 ст. 15 ДД.
3 шкафов КИП обвязано ИЛ
Т/о после монтажа ИЛ
ГИ после монтажа ИЛ
Монтаж т/с параллельно с монтажем ИЛ (на одном участке)
Монтаж после готовности ИЛ
Выполнено
Выполнено. Ведутся ПНР (6 из 31 завершено)
Выполнено
Выполнено
3 клапанов смонтировано (БНС). Монтаж остатков после готовности т/п НД
УГМет: 5 обвязок воздухом КИП смонтировано
14.2
Приборы КИП (расключение) [Р]
шт
2 144
1 372
64%
772
Мухамедьяров Р.А.
ЕСА
-
65
8
-57
8 приборов расключено (ЕСА). Дефицит ресурсов ЕСА
14.3
Кабели КИПиА (без АОВ)
м
168 424
161 874
96%
6 550
Мухамедьяров Р.А.
ЕСА
0
546
250
-296
250 метров кабеля КИП смонтировано
14.4
Расключение кабелей (КИПиА)
-
-
-
14.4.1
Монтаж коробок
шт
313
304
14.4.2
Расключение кабелей (магистр. + периферия)
концов
6 030
14.5
Обустройство мест монтажа (Z-проф.)
-
2 383
14.5.1
Места под коробки (КИП)
мест
14.5.2
Места под посты загазованности (КИП)
мест
14.5.3
Места под кнопки (КИП)
мест
14.5.4
Места под газоанализаторы (QT) (КИП)
мест
мест
приборов
14.5.5
Места под датчики (КИП)
14.6
ПНР (КИПиА)
-
Мухамедьяров Р.А.
ЕСА
-
-
-
-
-
-
-
-
97%
9
Мухамедьяров Р.А.
ЕСА
-
2
0
-2
0 коробок смонтировано
-
10.09.25
-
7
Да
3 823
63%
2 207
Мухамедьяров Р.А.
ЕСА
-
316
0
-316
0 концов расключено
-
10.09.25
-
7
Да
2 379
100%
4
Мухамедьяров Р.А.
-
-
1
6
+5
-
-
-
-
-
Да
277
277
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
25.07.25
-
0
Да
30
30
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
05.07.25
-
0
Да
7
7
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
27.06.25
-
0
Да
96
92
96%
4
Мухамедьяров Р.А.
БНС
-
1
0
-1
-
-
10.09.25
-
7
Да
1 973
1 973
100%
0
Мухамедьяров Р.А.
БНС
3
0
6
+6
6 мест под датчики КИП обустроено.
-
31.07.25
-
0
Да
2 144
1 640
76%
504
Мухамедьяров Р.А.
ЕСА
2
42
32
-10
32 приборов - выполнены ПНР. Сдача текущих объемов, ПНР не проводили
-
15.09.25
-
12
Да
6

7.

Ход выполнения СМР
№ п/п
За текущий день (03.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
-
-
-
-
Ульданов И. А.
-
0
Ульданов И. А.
БНС, Филиал
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
-
-
-
-
-
-
Выполнено
20.06.25
25.08.25
-66
0
Да
20.06.25
29.08.25
-70
0
Да
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
-
-
-
Влияет на
начало
ПНР
(да/нет)
Электромонтаж (ЭМ)
-
15.1
Кабели ЭМ
м
15.1.1
Расключение кабелей (ЭМ)
концов
1 768
1 768
100%
0
Ульданов И. А.
БНС, Филиал
0
0
0
0
0 концов кабелей расключено. В остатке тит.2.1 - требуется уточнить V.
15.2
Монтаж оборудования (ЭМ) (в т.ч. места)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
Да
15.2.1
Коробки соединительные (ЭМ)
шт.
84
84
100%
0
Ульданов И. А.
БНС
-
-
-
-
Выполнено
-
30.06.25
-
0
Да
15.2.2
Посты управления (ЭМ)
шт.
198
198
100%
0
Ульданов И. А.
БНС
-
-
-
-
Выполнено
-
28.07.25
-
0
Да
245
100
41%
145
Кулагин С.А.
Филиал, БНС
-
13
3
-10
Приступили к ПНР НКО
-
15.09.25
-
12
Да
15
208 766
208 766
100%
-
-
-
15.3
ПНР (ЭМ) (НКО,АВО,вентиляция,эл./задвижки)
ед.
15.3.1
Обкатано ЭД
ед.
245
132
54%
113
Кулагин С.А.
Филиал, БНС
5
10
4
-6
УГЭ (5 чел.): обкатано 4 ед. оборудования
-
15.09.25
-
12
Да
15.3.2
ПНР (обкатка + АСУ ТП)
ед.
245
100
41%
145
Кулагин С.А.
Филиал, БНС
-
13
3
-10
ПНР (обкатка + АСУ ТП) выполнено: 3 ед. оборудования
-
15.09.25
-
12
Да
16
Электроосвещение (ЭО)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
16.1
Кабели ЭО
м
46 530
7 778
17%
38 752
Ульданов И. А.
БНС
20
1 436
236
-1 200
236 м. кабеля ЭО смонтировано
20.06.25
30.09.25
-102
27
Нет
16.2
Обустройство мест монтажа (Z-проф.)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
Нет
16.2.1
Места под коробки, светил. и указат. (ЭО)
мест
2 746
357
13%
2 389
Ульданов И. А.
БНС
0
89
2
-87
2 коробок смонтировано, 0 гусаков изготовили. Расключ. 24 концов
-
30.09.25
-
27
Нет
16.2.2
Места под посты управления (ЭО)
мест
213
48
23%
165
Ульданов И. А.
БНС
0
7
0
-7
Монтаж по факту монтажа поста
-
30.09.25
-
27
Нет
16.2.3
Места под щитовое оборудование (ЭО)
мест
30
0
0%
30
Ульданов И. А.
БНС
0
2
0
-2
Монтаж по факту монтажа щита
-
30.09.25
-
27
Нет
16.3
Щитовое оборудование (ЭО)
шт
30
0
0%
30
Ульданов И. А.
БНС
0
0
0
0
-
-
30.09.25
-
27
Нет
16.4
Светильники и световые указатели (ЭО)
шт
2 651
156
6%
2 495
Ульданов И. А.
БНС
0
93
16
-77
-
-
30.09.25
-
27
Нет
16.5
ПНР (ЭО)
ед
2 651
0
0%
2 651
Ульданов И. А.
БНС
0
0
0
0
Начало ПНР после завершения монтажа освещения
-
30.09.25
-
27
Нет
17
Прочие системы
-
-
-
-
-
-
-
-
-
-
-
-
-
-
-
-
17.1
Заземление (полоса)
м
12 240
9 485
77%
2 755
Юрьев П.В.
ЕСА
4
102
75
-27
4 чел. (ЕСА): 75 м полосы заземления смонтировано
11.08.25
30.09.25
-50
27
Нет
17.2
Молниезащита
м
830
0
0%
830
Юрьев П.В.
ЕСА
0
0
0
0
Объемы в составе договора по полосе заземления (п.17.1)
30.06.25
30.09.25
-92
27
Нет
17.3
Провода заземления (остаток)
м
18 136
2 257
12%
15 880
Мухамедьяров Р.А.
-
0
0
0
0
Объем кабеля заземления оптимизирован до 18136 м.
30.06.25
30.09.25
-92
27
Нет
17.3.1
Провода заземления (КИПиА)
м
7 512
388
5%
7 124
Мухамедьяров Р.А.
ЕСА
0
0
0
0
Монтируются небольшие объемы ПУГВ
30.06.25
30.09.25
-92
27
Нет
17.3.2
Провода заземления (ЭМ)
м
6 662
1 998
30%
4 664
Ульданов И. А.
БНС
0
173
0
-173
Всего заземления ЭМ смонтировано 1998м., за день: 0м. провода
30.06.25
30.09.25
-92
27
Нет
17.3.3
Провода заземления (ЭО)
м
2 869
0
0%
2 869
Ульданов И. А.
БНС
0
0
0
0
Начало работ после ЭМ
30.06.25
30.09.25
-92
27
Нет
17.3.4
Провода заземления (СС)
м
1 093
27
2%
1 067
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
0 м провода. Средняя длинна проводка - 0,5 м на один прибор
30.06.25
30.09.25
-92
27
Нет
17.4
Автомат. отопления и вентиляции (АОВ)
-
-
-
-
-
Мухамедьяров Р.А.
-
-
-
-
-
-
-
-
-
-
17.4.1
Датчики вентиляции (АОВ)
шт
139
93
67%
46
Мухамедьяров Р.А.
ЕСА
3
46
0
-46
ЕСА: 0 датчиков смонтировано, 12 расключено.
30.06.25
03.09.25
-65
0
Да
17.4.2
КНС для АОВ (С-профиль, 2 м.)
м
250
250
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
30.06.25
27.08.25
-58
0
Да
17.4.3
Монтаж кабеля КИПиА (АОВ)
м
7 678
7 678
100%
0
Мухамедьяров Р.А.
ЕСА
-
-
-
-
Выполнено
30.06.25
03.09.25
-65
0
Да
17.4.4
Монтаж кабеля ЭМ (АОВ)
м
3 530
2 960
84%
570
Мухамедьяров Р.А.
ЕСА
-
570
0
-570
0 м. кабеля ЭМ (АОВ) смонтировано
01.07.25
03.09.25
-64
0
Да
17.4.5
ПНР (АОВ)
компл.
1
0
0%
1
Мухамедьяров Р.А.
НПП Поток
0
0
0
0
Прибытие НПП Поток запланировано с 28.08.2025
30.06.25
05.09.25
-67
2
Да
17.5
Электрообогрев
м
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
17.5.1
Греющий кабель
м
2 702
0
0%
2 702
Ульданов И. А.
ЕСА
-
0
0
0
Договор планируется заключить с ООО ЕСА, начало работ с 12.09.2025
-
31.10.25
-
58
Нет
17.5.2
Силовой кабель
м
18 564
0
0%
18 564
Ульданов И. А.
ЕСА
-
0
0
0
Договор планируется заключить с ООО ЕСА, начало работ с 12.09.2025
-
31.10.25
-
58
Нет
Контрольный кабель
м
2 287
0
0%
2 287
Ульданов И. А.
ЕСА
-
0
0
0
Договор планируется заключить с ООО ЕСА, начало работ с 12.09.2025
-
31.10.25
-
58
Нет
18
Благоустройство
м2
19 470
18 612
96%
859
Мухин В.В.
БНС
0
0
0
0
-
31.08.25
30.09.25
-30
27
Нет
19
Прочие работы:
0
-
-
-
-
Юрьев П.В.
-
-
-
-
-
-
-
-
-
-
19.1
Установка / разборка лесов (ОЭК)
м2
20 000
10 324
52%
9 676
Юрьев П.В.
Оргэнергокапитал
9
210,3
210,3
0
9 чел.: вып-но: монтаж лесов 210,3 м2., демонтаж - 98,25 м2.
31.08.25
31.08.25
0
0
Нет
19.2
Установка / разборка лесов (БНС)
м2
40 850
2 998
7%
37 852
Юрьев П.В.
БНС
0
0,0
0,0
0
0 чел.: вып-но: монтаж лесов 0 м2., демонтаж 0 м2
31.08.25
31.08.25
0
0
Нет
17.5.3
7

8.

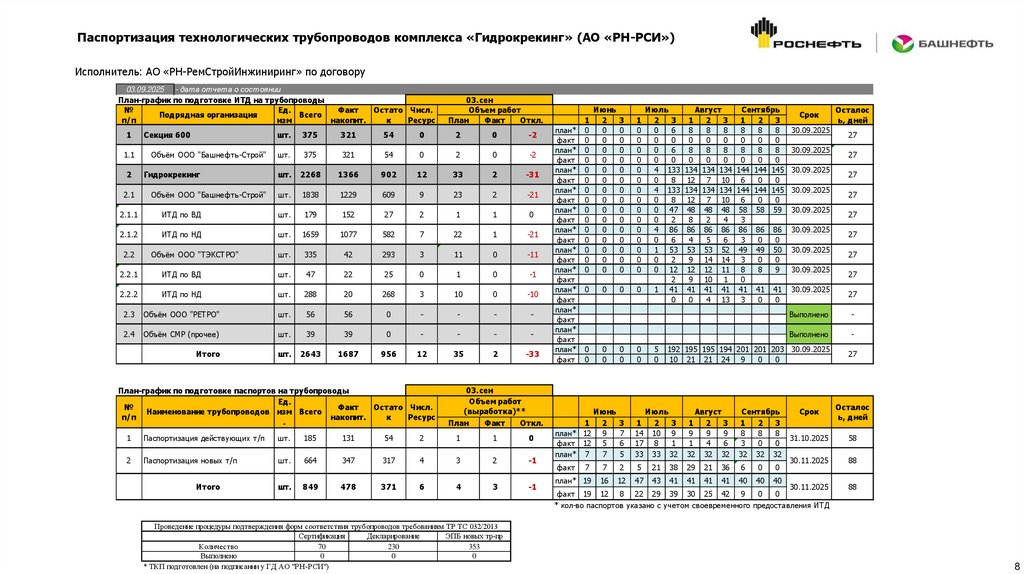

Паспортизация технологических трубопроводов комплекса «Гидрокрекинг» (АО «РН-РСИ»)
Исполнитель: АО «РН-РемСтройИнжиниринг» по договору
03.09.2025 - дата отчета о состоянии
План-график по подготовке ИТД на трубопроводы
Остато Числ.
Факт
Ед.

Всего
Подрядная организация
Ресурс
к
накопит.
изм
п/п
1
1.1
2
2.1
Секция 600
Объём ООО "Башнефть-Строй"
Гидрокрекинг
Объём ООО "Башнефть-Строй"
03.сен
Объем работ
Откл.
Факт
План
шт.
375
321
54
0
2
0
-2
шт.
375
321
54
0
2
0
-2
шт.
2268
1366
902
12
33
2
-31
шт.
1838
1229
609
9
23
2
-21
2.1.1
ИТД по ВД
шт.
179
152
27
2
1
1
0
2.1.2
ИТД по НД
шт.
1659
1077
582
7
22
1
-21
шт.
335
42
293
3
11
0
-11
2.2
Объём ООО "ТЭКСТРО"
2.2.1
ИТД по ВД
шт.
47
22
25
0
1
0
-1
2.2.2
ИТД по НД
шт.
288
20
268
3
10
0
-10
2.3
Объём ООО "РЕТРО"
шт.
56
56
0
-
-
-
-
2.4
Объём СМР (прочее)
шт.
39
39
0
-
-
-
-
Итого
шт.
2643
1687
956
12
35
2
-33
План-график по подготовке паспортов на трубопроводы
Ед.
Остато Числ.
Факт

Наименование трубопроводов изм Всего
Ресурс
к
накопит.
п/п
.
03.сен
Объем работ
(выработка)**
Откл.
Факт
План
1
Паспортизация действующих т/п
шт.
185
131
54
2
1
1
0
2
Паспортизация новых т/п
шт.
664
347
317
4
3
2
-1
шт.
849
478
371
6
4
3
-1
Итого
Проведение процедуры подтверждения форм соответствия трубопроводов требованиям ТР ТС 032/2013
ЭПБ новых тр-пр
Декларирование
Сертификация
353
230
70
Количество
0
0
0
Выполнено
* ТКП подготовлен (на подписании у ГД АО "РН-РСИ")
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
1
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
Июнь
3
2
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
Сентябрь
Август
Июль
3
2
1
3
2
1
3
2
8
8
8
8
8
8
6
0
0
0
0
0
0
0
0
0
8
8
8
8
8
8
6
0
0
0
0
0
0
0
0
0
4 133 134 134 134 144 144 145
0
0
8 12 7 10 6
0
4 133 134 134 134 144 144 145
0
0
8 12 7 10 6
0
0 47 48 48 48 58 58 59
3
4
2
8
2
0
4 86 86 86 86 86 86 86
0
0
3
6
5
4
6
0
1 53 53 53 52 49 49 50
0
0
9 14 14 3
2
0
9
8
0 12 12 12 11 8
0
9 10 1
2
1 41 41 41 41 41 41 41
0
0
0
4 13 3
0
0
1
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
5
0
Срок
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
27
27
27
27
27
27
27
27
-
Выполнено
-
192 195 195 194 201 201 203 30.09.2025
0
0
10 21 21 24 9
27
7
7
2
5
21
38
29
21
36
план* 19
16
12
47
43
41
41
41
41
40
факт
27
Выполнено
Срок
Сентябрь
3
2
1
8
8
8
31.10.2025
0
0
3
32 32 32
30.11.2025
0
0
6
Июнь
3
2
1
7
план* 12 9
6
факт 12 5
5
7
план* 7
Осталос
ь, дней
Июль
3
2
1
14 10 9
1
17 8
33 33 32
Август
3
2
1
9
9
9
6
4
1
32 32 32
40
40
30.11.2025
0
0
факт 19 12 8 22 29 39 30 25 42 9
* кол-во паспортов указано с учетом своевременного предоставления ИТД
Осталос
ь, дней
58
88
88
8

9.

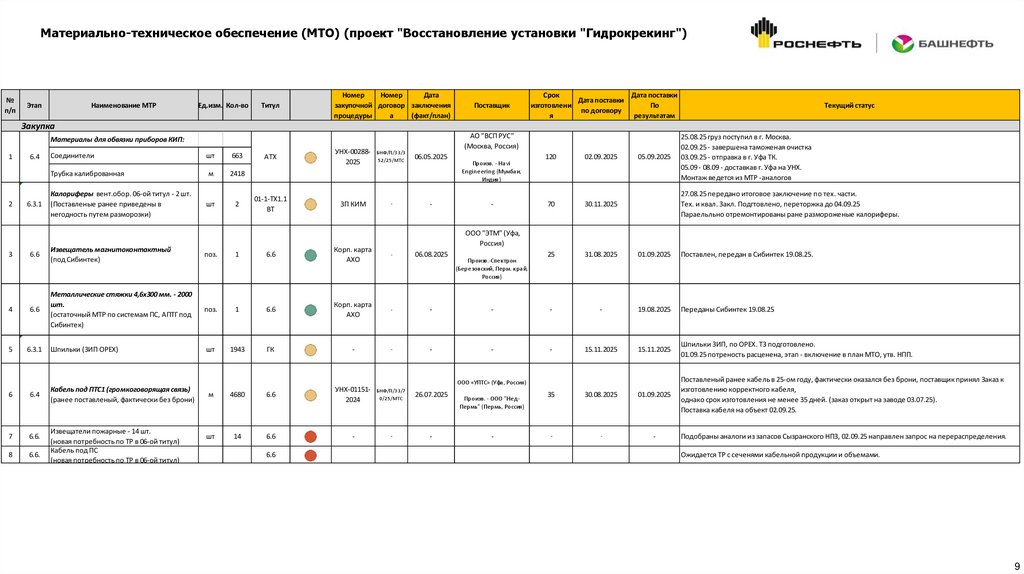

Материально-техническое обеспечение (МТО) (проект "Восстановление установки "Гидрокрекинг")

п/п
Этап
Наименование МТР
Ед.изм. Кол-во
Титул
Номер
Номер
Дата
закупочной договор заключения
процедуры
а
(факт/план)
Поставщик
Срок
Дата поставки
Дата поставки
изготовлени
По
по договору
я
результатам
Текущий статус
Закупка
АО "ВСП РУС"
(Москва, Россия)
Материалы для обвязки приборов КИП:
1
6.4
Соединители
Трубка калиброванная
2
6.3.1
Калориферы вент.обор. 06-ой титул - 2 шт.
(Поставленые ранее приведены в
негодность путем разморозки)
шт
м
шт
663
АТХ
УНХ-002882025
БНФ/П/33/3
52/25/МТС
01-1-ТХ1.1
ВТ
ЗП КИМ
-
06.05.2025
2418
2
-
Произв. - Ha vi
Engi neeri ng (Мумба и,
Индия)
-
120
02.09.2025
05.09.2025
25.08.25 груз поступил в г. Москва.
02.09.25 - завершена таможеная очистка
03.09.25 - отправка в г. Уфа ТК.
05.09 - 08.09 - доставкав г. Уфа на УНХ.
Монтаж ведется из МТР -аналогов
27.08.25 передано итоговое заключение по тех. части.
Тех. и квал. Закл. Подгтовлено, переторжка до 04.09.25
Параельльно отремонтированы ране размороженые калориферы.
70
30.11.2025
25
31.08.2025
01.09.2025
Поставлен, передан в Сибинтек 19.08.25.
ООО "ЭТМ" (Уфа,
Россия)
6.6
Извещатель магнитоконтактный
(под Сибинтек)
поз.
1
6.6
Корп. карта
АХО
-
4
6.6
Металлические стяжки 4,6х300 мм. - 2000
шт.
(остаточный МТР по системам ПС, АПТГ под
Сибинтек)
поз.
1
6.6
Корп. карта
АХО
-
-
-
-
-
19.08.2025
Переданы Сибинтек 19.08.25
5
6.3.1
Шпильки (ЗИП ОРЕХ)
шт
1943
ГК
-
-
-
-
-
15.11.2025
15.11.2025
Шпильки ЗИП, по ОРЕХ. ТЗ подготовлено.
01.09.25 потреность расценена, этап - включение в план МТО, утв. НПП.
6
6.4
Кабель под ПТС1 (громкоговорящая связь)
(ранее поставленый, фактически без брони)
БНФ/П/33/7
0/25/МТС
26.07.2025
7
6.6.
-
-
8
6.6.
3
06.08.2025
Произв.-Спектрон
(Березовский, Перм. кра й,
Россия)
35
30.08.2025
01.09.2025
Поставленый ранее кабель в 25-ом году, фактически оказался без брони, поставщик принял Заказ к
изготовлению корректного кабеля,
однако срок изготовления не менее 35 дней. (заказ открыт на заводе 03.07.25).
Поставка кабеля на объект 02.09.25.
-
-
-
Подобраны аналоги из запасов Сызранского НПЗ, 02.09.25 направлен запрос на перераспределения.
ООО «УПТС» (Уфа , Россия)
Извещатели пожарные - 14 шт.
(новая потребность по ТР в 06-ой титул)
Кабель под ПС
(новая потребность по ТР в 06-ой титул)
м
4680
6.6
УНХ-011512024
шт
14
6.6
-
6.6
Произв. - ООО "НедПермь" (Пермь, Россия)
-
Ожидается ТР с сеченями кабельной продукции и объемами.
9

10.

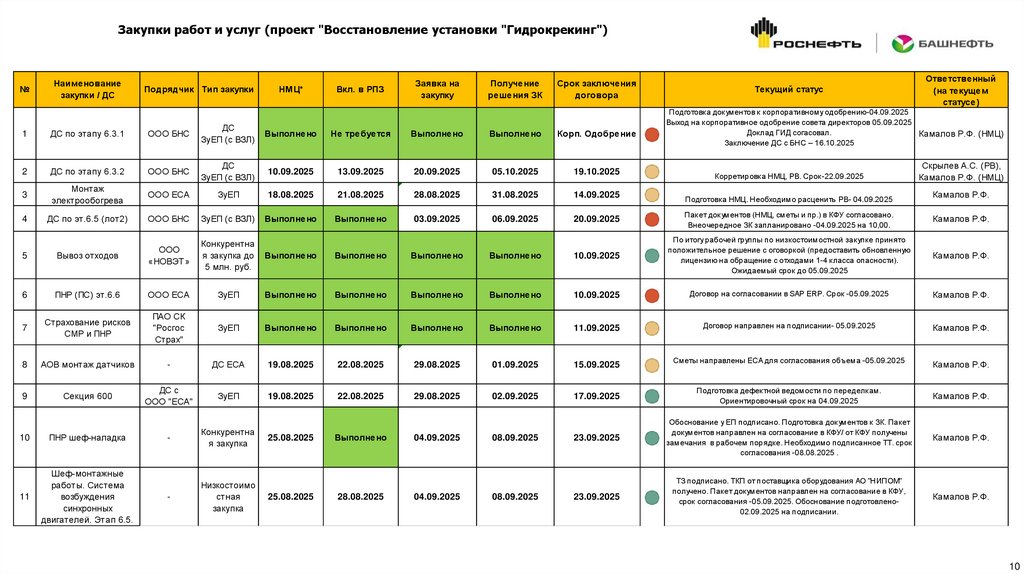

Закупки работ и услуг (проект "Восстановление установки "Гидрокрекинг")

Наименование
закупки / ДС
Подрядчик Тип закупки
НМЦ*
Вкл. в РПЗ
Заявка на
закупку
Получение
решения ЗК
Срок заключения
договора
Текущий статус
Ответственный
(на текущем
статусе)
Подготовка документов к корпоративному одобрению-04.09.2025
Выход на корпоративное одобрение совета директоров 05.09.2025
Доклад ГИД согасовал.
Камалов Р.Ф. (НМЦ)
Заключение ДС с БНС – 16.10.2025
1
ДС по этапу 6.3.1
ООО БНС
ДС
ЗуЕП (с ВЗЛ)
Выполнено
Не требуется
Выполнено
Выполнено
Корп. Одобрение
2
ДС по этапу 6.3.2
ООО БНС
ДС
ЗуЕП (с ВЗЛ)
10.09.2025
13.09.2025
20.09.2025
05.10.2025
19.10.2025
3
Монтаж
электрообогрева
ООО ЕСА
ЗуЕП
18.08.2025
21.08.2025
28.08.2025
31.08.2025
14.09.2025
4
ДС по эт.6.5 (лот2)
ООО БНС
ЗуЕП (с ВЗЛ)
Выполнено
Выполнено
03.09.2025
06.09.2025
20.09.2025
Пакет документов (НМЦ, сметы и пр.) в КФУ согласовано.
Внеочередное ЗК запланировано -04.09.2025 на 10,00.
Камалов Р.Ф.
Выполнено
Выполнено
Выполнено
Выполнено
10.09.2025
По итогу рабочей группы по низкостоимостной закупке принято
положительное решение с оговоркой (предоставить обновленную
лицензию на обращение с отходами 1-4 класса опасности).
Ожидаемый срок до 05.09.2025
Камалов Р.Ф.
Корретировка НМЦ, РВ. Срок-22.09.2025
Подготовка НМЦ. Необходимо расценить РВ- 04.09.2025
Скрылев А.С. (РВ),
Камалов Р.Ф. (НМЦ)
Камалов Р.Ф.
5
Вывоз отходов
ООО
«НОВЭТ»
Конкурентна
я закупка до
5 млн. руб.
6
ПНР (ПС) эт.6.6
ООО ЕСА
ЗуЕП
Выполнено
Выполнено
Выполнено
Выполнено
10.09.2025
Договор на согласовании в SAP ERP. Срок -05.09.2025
Камалов Р.Ф.
7
Страхование рисков
СМР и ПНР
ПАО СК
"Росгос
Страх"
ЗуЕП
Выполнено
Выполнено
Выполнено
Выполнено
11.09.2025
Договор направлен на подписании- 05.09.2025
Камалов Р.Ф.
8
АОВ монтаж датчиков
-
ДС ЕСА
19.08.2025
22.08.2025
29.08.2025
01.09.2025
15.09.2025
Сметы направлены ЕСА для согласования объема -05.09.2025
Камалов Р.Ф.
9
Секция 600
ДС с
ООО "ЕСА"
ЗуЕП
19.08.2025
22.08.2025
29.08.2025
02.09.2025
17.09.2025
Подготовка дефектной ведомости по переделкам.
Ориентировочный срок на 04.09.2025
Камалов Р.Ф.
-
Конкурентна
я закупка
23.09.2025
Обоснование у ЕП подписано. Подготовка документов к ЗК. Пакет
документов направлен на согласование в КФУ/ от КФУ получены
замечания в рабочем порядке. Необходимо подписанное ТТ. срок
согласования -08.08.2025 .
Камалов Р.Ф.
-
Низкостоимо
стная
закупка
23.09.2025
ТЗ подписано. ТКП от поставщика оборудования АО "НИПОМ"
получено. Пакет документов направлен на согласование в КФУ,
срок согласования -05.09.2025. Обоснование подготовлено02.09.2025 на подписании.
Камалов Р.Ф.
10
ПНР шеф-наладка
11
Шеф-монтажные
работы. Система
возбуждения
синхронных
двигателей. Этап 6.5.
25.08.2025
25.08.2025
Выполнено
28.08.2025
04.09.2025
04.09.2025
08.09.2025
08.09.2025
10

11.

Приложения
11

12.

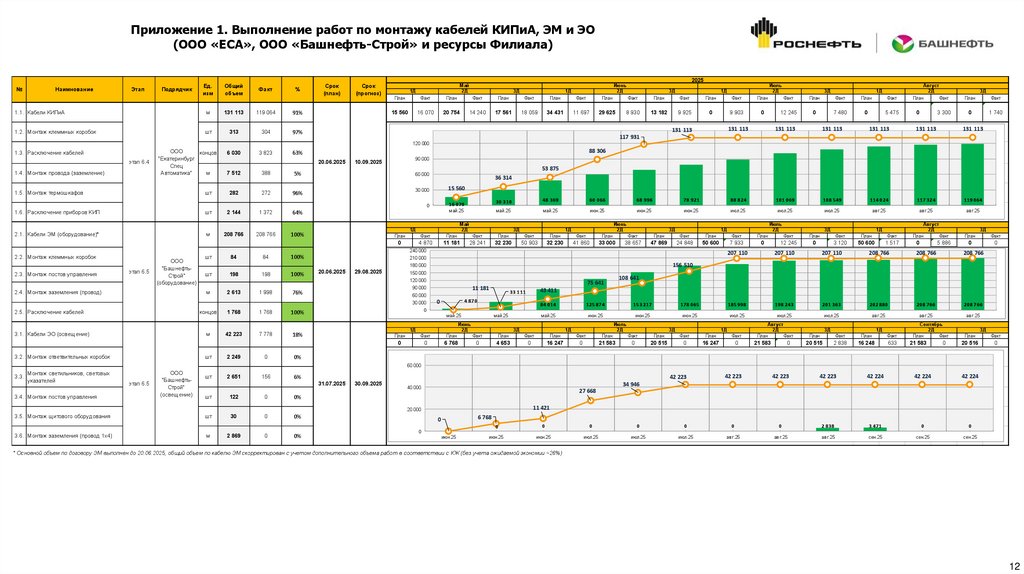

Приложение 1. Выполнение работ по монтажу кабелей КИПиА, ЭМ и ЭО
(ООО «ЕСА», ООО «Башнефть-Строй» и ресурсы Филиала)
Ед.
изм
Общий
объем
Факт
1.1. Кабели КИПиА
м
131 113
119 064
91%
1.2. Монтаж клеммных коробок
шт
313
304
97%
6 030
3 823
63%

Наимнование
Этап
Подрядчик
%
Срок
(план)
Срок
(прогноз)
Май

2025
Июнь

Июль

Август

План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
15 560
16 070
20 754
14 240
17 561
18 059
34 431
11 697
29 625
8 930
13 182
9 925
0
9 903
0
12 245
0
7 480
0
5 475
0
3 300
0
1 740
131 113
131 113
131 113
131 113
131 113
131 113
131 113
117 931
120 000
1.3. Расключение кабелей
этап 6.4
1.4. Монтаж провода (заземление)
ООО
концов
"Екатеринбург
Спец
Автоматика"
м
1.5. Монтаж термошкафов
шт
88 306
20.06.2025
7 512
388
5%
282
272
96%
1.6. Расключение приборов КИП
шт
2 144
1 372
2.1. Кабели ЭМ (оборудование)*
м
208 766
208 766
90 000
10.09.2025
53 875
60 000
36 314
30 000
15 560
0
16 070
май.25
64%
48 369
60 066
68 996
78 921
88 824
101 069
108 549
114 024
117 324
119 064
май.25
май.25
июн.25
июн.25
июн.25
июл.25
июл.25
июл.25
ав г.25
ав г.25
ав г.25
Май

100%
30 310

Июнь

2.3. Монтаж постов управления
этап 6.5
ООО
"БашнефтьСтрой"
(оборудование)
2.4. Монтаж заземления (провод)
шт
84
84
198
198
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
0
4 870
11 181
28 241
32 230
50 903
32 230
41 860
33 000
38 657
47 869
24 848
50 600
7 933
0
12 245
0
3 120
50 600
1 517
100%
100%
210 000
20.06.2025
29.08.2025
2 613
1 998
150 000
90 000
76%
концов
3.1. Кабели ЭО (освещение)
м
3.2. Монтаж ответвительных коробок
шт
1 768
42 223
2 249
1 768
7 778
0
0
5 886

План
Факт
0
0
207 110
207 110
207 110
208 766
208 766
208 766
198 243
201 363
202 880
208 766
208 766
июл.25
ав г.25
ав г.25
ав г.25
43 411
33 111
4 870
0
108 641
75 641
11 181
60 000
30 000
2.5. Расключение кабелей
Август

План
Факт
156 510
120 000
м

Факт
180 000
шт

План
240 000
2.2. Монтаж клеммных коробок
Июль

84 014
125 874
май.25
июн.25
153 217
178 065
185 998
июн.25
июн.25
июл.25
июл.25
Август

План
Факт
План
Факт
План
21 583
20 515
2 838
16 248
0
100%
май.25

18%
май.25
Июнь

Июль

План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
0
0
6 768
0
4 653
0
16 247
0
21 583
0
20 515
0
16 247
0
0

Факт
Сентябрь

План
Факт
План
Факт
633
21 583
20 516
0

0

0%
60 000
Монтаж светильников, световых
3.3.
указателей
3.4. Монтаж постов управления
этап 6.5
ООО
"БашнефтьСтрой"
(освещение)
шт
2 651
156
6%
шт
122
0
0%
3.5. Монтаж щитового оборудования
шт
30
0
0%
3.6. Монтаж заземления (провод 1x4)
м
2 869
0
0%
31.07.2025
30.09.2025
42 223
42 223
42 223
42 223
42 224
42 224
42 224
34 946
40 000
27 668
11 421
20 000
6 768
0
0
июн.25
0
0
0
0
0
0
0
2 838
3 471
0
0
июн.25
июн.25
июл.25
июл.25
июл.25
ав г.25
ав г.25
ав г.25
сен.25
сен.25
сен.25
* Основной объем по договору ЭМ выполнен до 20.06.2025, общий объем по кабелю ЭМ скорректирован с учетом дополнительного объема работ в соответствии с КЖ (без учета ожидаемой экономии ~26%)
12

13.

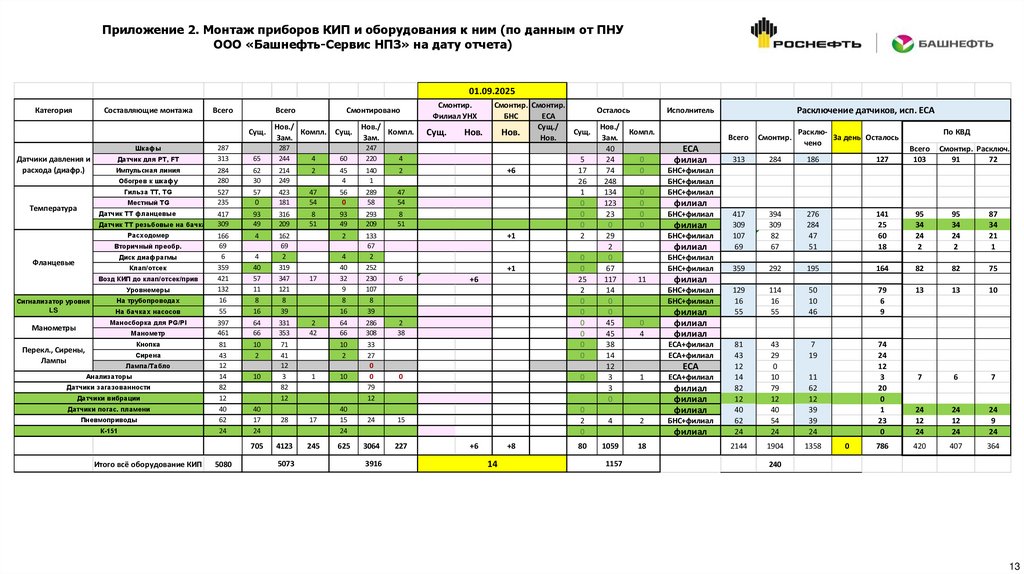

Приложение 2. Монтаж приборов КИП и оборудования к ним (по данным от ПНУ
ООО «Башнефть-Сервис НПЗ» на дату отчета)
01.09.2025
Категория
Составляющие монтажа
Всего
Всего
Сущ.
Датчики давления и
расхода (диафр.)
65
287
244
284
280
62
30
527
235
417
309
Датчик ТТ резьбовые на бачках, АВО
Датчик для РТ, FT
Импульсная линия
Обогрев к шкафу
Гильза ТТ, TG
Местный TG
Tемпература
Датчик ТТ фланцевые
Расходомер
Вторичный преобр.
Диск диафрагмы
Фланцевые
Клап/отсек
Возд КИП до клап/отсек/прив
Уровнемеры
Сигнализатор уровня
LS
На трубопроводах
На бачках насосов
Маносборка для PG/PI
Манометры
Нов./
Компл.
Зам.
287
313
Шкафы
Манометр
Кнопка
Перекл., Сирены,
Лампы
Сирена
Лампа/Табло
Анализаторы
Датчики загазованности
Датчики вибрации
Датчики погас. пламени
Пневмоприводы
К-151
Итого всё оборудование КИП
Сущ.
Нов./
Компл.
Зам.
4
60
247
220
214
249
2
45
4
140
1
2
57
0
423
181
47
54
56
0
289
58
47
54
93
49
316
209
8
51
93
49
293
209
8
51
4
2
4
40
32
9
8
16
133
67
2
252
230
107
8
39
64
66
286
308
10
2
33
27
0
0
79
12
166
69
6
359
421
132
16
55
4
40
57
11
8
16
162
69
2
319
347
121
8
39
397
461
64
66
331
353
81
43
12
14
82
12
40
62
24
10
2
71
41
12
3
82
12
5080
Смонтировано
10
40
17
24
28
705
4123
5073
17
2
42
1
17
245
10
40
15
24
24
625
3064
3916
Смонтир.
Филиал УНХ
Сущ.
Нов.
4
6
+6
2
38
0
15
227
Смонтир. Смонтир.
Осталось
БНС
ЕСА
Сущ./
Нов./
Сущ.
Компл.
Нов.
Нов.
Зам.
40
5
24
0
+6
17
74
0
26
248
1
134
0
0
123
0
0
23
0
0
0
0
+1
2
29
2
0
0
+1
0
67
25
117
11
2
14
0
0
0
0
0
45
0
0
45
4
0
38
0
14
12
0
3
1
3
0
0
2
4
2
0
+6
+8
14
80
1059
1157
18
Расключение датчиков, исп. ЕСА
Исполнитель
РасклюЗа день Осталось
чено
По КВД
Всего
Смонтир.
313
284
186
127
Всего
103
филиал
417
309
107
69
394
309
82
67
276
284
47
51
141
25
60
18
95
34
24
2
95
34
24
2
87
34
21
1
БНС+филиал
БНС+филиал
359
292
195
164
82
82
75
129
16
55
114
16
55
50
10
46
79
6
9
13
13
10
81
43
12
14
82
12
40
62
24
43
29
0
10
79
12
40
54
24
7
19
74
24
12
3
20
0
1
23
0
7
6
7
24
12
24
24
12
24
24
9
24
2144
1904
1358
786
420
407
364
240
1624
ЕСА
филиал
Смонтир. Расключ.
91
72
БНС+филиал
БНС+филиал
БНС+филиал
филиал
БНС+филиал
филиал
БНС+филиал
филиал
БНС+филиал
БНС+филиал
филиал
филиал
филиал
ЕСА+филиал
ЕСА+филиал
ЕСА
ЕСА+филиал
филиал
филиал
филиал
БНС+филиал
филиал
11
62
12
39
39
24
0
13

14.

Приложение 3.1 ДИГ контуров высокого давления (ВД) комплекса «Гидрокрекинг» (ч.1)
Пропуски (ДИГ)
При
№ Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
1
1
ДИГ №10
2
3
Водород и ЦВСГ от К-102 АВС
1 и К-151 в тройники смешения,
на квенчи, В-103 А
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Дата сдачи
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее),
контура
е
(да/нет)
МПа / %
4
5
6
7
ВД ВСГ, ВД К102А, ФК
ВД1
Выполнено
17.08.2025
(условно)
Да
8
9
%
Пропуски
(остаток),
шт.
ГИ
15
Продувка
на хлопок
Остаток ГИ
16
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Всего
Снято Ост.
17
18
19
10
11
12
13
14
12,50 0,00
0%
15
12
80%
3
100% 100%
-
95
83
12
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
Критика - не решён вопрос по
Импульс ГИ (7), воздух КИП(2), монтаж близости тр-да с фланцем
FT35. РН-СК не принимает. ВНП
линии (3)
не согласовывает.
2
ДИГ №14
1
Контур высокого давления
нитки А от Р-151А до В-151
ВД ВСГ, ВД ГПС, ВД А4,
ВД А8, ВД А3, ВД А6, ВД
А5, ВД А7, ВД А9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
36
33
92%
3
100% 100%
-
105
84
21
Импульс (8), крепеж (1), заглушки (1),
штурвал (1), площадки (3).
3
ДИГ №15
1
Контур высокого давления
нитки В от Р-151В до В-151
ВД ВСГ, ВД ГПС, ВД В4,
ВД В8, ВД В3, ВД В6, ВД
В5, ВД В7, ВД В9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
38
36
95%
2
100% 100%
-
111
92
19
Импульс (8), монтаж линии т/п (1),
заглушки (2), соосность (1), штурвал
(1).
ВД ВСГ, ВД ЦВСГ, ВД В151 Вспм, ВД ГПС, ВД В151 НГ, ВД В-151 СППК,
ВД С4, ВД С8, ВД С3, ВД
С6, ВД С5, ВД С7, ВД С9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
74
63
85%
11
100% 100%
-
252
207
45
Опоры (1), импульс (9), воздух КИП
(5), импульс ГИ (11), крепеж (5),
монтаж линии т/п (4), заглушка (8),
штурвал (1), площадки (1).
4
ДИГ №13
1
Контур высокого давления
нитки С от Р-151С до приема
К-151
5
ДИГ №66
1
Пробоотборник Е-161 А (от R101 А)
ВД А9, ВД А10, ВД А11
Повторный ДИГ после
настройки помпажника
Да
8,50
0,00
0%
4
3
75%
1
100% 100%
-
7
5
2
Монтаж линии т/п (1), пропуск по
сальнику (1).
6
ДИГ №67
1
Пробоотборник Е-161 В (от R101 В)
ВД В9, ВД В10, ВД В11
Повторный ДИГ после
настройки помпажника
Да
8,50
0,00
0%
1
0
0%
0
100% 100%
-
11
9
2
Монтаж линии т/п (1), пропуск по
сальнику (1).
7
ДИГ №65
1
Пробоотборник Е-161 С (от R101 С)
ВД С9, ВД С10, ВД С11
Выполнено
03.08.2025
Да
8,50
0,00
0%
0
0
100%
0
100% 100%
-
8
7
1
Монтаж линии т/п (1).
8
ДИГ №68
1
11РЕ14 (проботборник ВСГ
после В-101)
ВД ЦВСГ, С100-16
Выполнено
08.08.2025
Да
1,00
0,00
0%
1
1
100%
0
100% 100%
-
8
8
0
Монтаж линии т/п (1).
9
ДИГ №69
1
Обвязка В-103 В (сепаратор
отбора проб перед В-151)
ВД В-103 Вспм
Выполнено
03.08.2025
Да
2,00
0,00
0%
4
4
100%
0
100% 100%
-
17
17
0
-
ВД: 7,97
0,00
0%
173
152
88%
20
ВД:
615 512 103
14

15.

Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.2)
Остаточные работы для ДИГ КВД
Пропуски (ДИГ)
При
Контур ДИГ орит
ет
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
1
2
Давление ДИГ, МПа
Статус ДИГ
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Фактически
Приступил
Проектно
о), шт.
шт.
набранное (текущее)
и к ДИГ
е
(в ходе ДИГ), МПа / %
(да/нет)
%
Пропуски
(остаток),
шт.
ГИ
15
Продувка
на хлопок
Остаток ГИ (контура)
16
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Замечания
Ресурс,
чел.
ПО
Срок
19
20
21
22
23
Всего
Снято Ост.
17
18
9
10
11
12
13
0,41
100%
84
84
100%
0
100% 100%
316
273
43
импульс ГИ (40)
3
4
5
6
7
8
Топливный газ
ТГ
В работе, требуется ГИ и
снимки всех импульсов
Да
0,41
10
ДИГ №34 1.1
13
ДИГ №1
2
Композит_вакуумный
С100-1, С100-2, С100-3,
газойль из ТП к Р-105 АВ и РС100-9
458
Выполнено
15.08.2025
(условно)
Да
0,10
0,00
0%
8
8
100%
0
100% 100%
40
36
4
Воздух КИП (1), импульс ГИ (1), заглушка
(1), опоры (2), соосность (3), коллизия (1)
14
ДИГ №2
2
Композит от Р-458 к В-106, в
линии выкида Р-105 АВ и Р151 АВС
С100-9, С100-11
Выполнено
15.08.2025
(условно)
Да
2,12
0,00
0%
4
4
100%
0
100% 100%
40
38
2
коллизия (1), площадки (1)
15
ДИГ №3
2
Композит_вакуумный
газойль от Р-105 АВ через S151 АВС_S-152
С100-3, С100-4, С100-5
Выполнено
30.08.2025
Да
0,55
0,55
100%
12
12
100%
0
100% 100%
48
43
5
Импульс ГИ (3), монтаж глухой фланец (2),
ЗРА (1), сварка (1), опоры (1), площадки (1)
На выдержке
Да
0,30
0,30
100%
13
13
100%
0
100% 100%
89
89
0
-
Да
0,30
0,30
100%
26
26
100%
0
100% 100%
32
27
5
КИП (2), опора (1)
Да
1,10
0,00
0%
5
5
100%
0
100% 100%
28
24
4
Импульс ГИ (3), не залита опора (1)
16
ДИГ №4
2
Обвязка В-153 - Р-151 АВС
С100-4, С100-6, С100-9,
ВД А1, ВД А2, ВД В1, ВД
В2, ВД С1, ВД С2, ВД А3,
ВД В3, ВД С3
17
ДИГ №5
2
Обвязка В-152 - Р-157 АВ
С100-7, С100-8, С400-53
В работе (выдержка),
требуется замена уровня
15LE08, дренаж насосов Р-157
18
ДИГ №6
2
Рециркулят от Р-157 АВ в В153 и ТП
С100-7
Выполнено
19
ДИГ №61
2
Обвязка В-308
(нгибитор коррозии).
С100-28, С100-29, С10033, ХОВ, Азот НД
В работе, не окончен СМР
Да
0,10
0,00
0%
-
-
-
-
80%
80%
ХОВ
27
20
7
КИП (1), крепеж (1), заглушка (5), сварка
(2), монтаж линии (2), бетонная заливка
опор (1)
-
-
-
20
ДИГ №62
2
Ингибитор коррозии от Р-104
до В-157.
С100-29, С100-30, С10031, С800-6, С800-31,
Азот НД, ХОД
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
71%
71%
ХОВ, С800-31
26
4
22
КИП (1), крепеж (1), заглушка (6), монтаж
глухой фланец (1), монтаж линии (1),
сварка (4), опоры (6), коллизии (3)
-
-
-
21
ДИГ №9
3
Водород от С1000 - обвязка К102 АВС
С100-19,С100-22, ВД
К102А, ВД К102В
В работе, обкатка?
Да
1,96
0,00
0%
-
-
-
-
100% 100%
-
64
26
38
КИП (1), воздух КИП (1), импульс (3),
заглушка (21), крепеж (9), ЗРА (4), штурвал
(1), фланец (4), опоры (4),
-
-
-
22
ДИГ №7
3
Анилин от В-172 и ДМДС от В- С100-24, С100-25, С10026, С100-27, Азот НД
171 к Р-310АВ
В работе, не окончен СМР
Да
0,07
0,00
0%
18
15
83%
3
100% 100%
-
49
36
13
ВоздКИП (1), крепеж (1), ЗРА (3), опоры (1), Критика - есть замечания со
сваркой. Требуются повторные
площадки (1), сварка (2), опоры (3),
ГИ.
прихватка (1).
23
ДИГ №8
3
Анилин_ДМДС от Р-310 АВ на
выкид Р-458 и прием Р-151
АВС
С100-9, С100-10
Выполнено
09.08.2025
(условно)
Да
2,20
0,00
0%
0
0
100%
-
100% 100%
-
13
12
1
Площадки (1)
24
ДИГ №11
3
Водород пусковой от К-102
АВС в В-151, В-102, В-106, В401
ВД Пусковая
Выполнено
09.08.2025
(условно)
Да
3,90
0,00
0%
1
1
100%
0
100% 100%
-
5
3
2
Заливка опоры (1), коллизия с м/к (1)
С100-13_1, С100-13_2,
С100-13_3, 100-13_4
,С100-13_5, С200-1, С4001
В работе, устранение
замечаний ПНУ
Да
1,78
0,00
0%
-
-
-
-
100% 100%
-
103
24
79
-
ВД ЦВСГ, С100-14
В работе, устранение
замечаний ПНУ
Да
4,50
0,00
0%
-
-
-
-
100% 100%
-
62
15
47
-
Не приступали
Нет
2,80
0,00
0%
-
0
-
33%
С200-2, С200-3
0
0
0
25
ДИГ №17
3
Обвязка В-106 (сепаратор
низкого давления)
26
ДИГ №16
3
Обвязка В-102 (сепаратор
среднего давления)
27
ДИГ №12
3
Водород от К-102 АВС и ВСГ
от С200 на С1000, Л-24-5, Л- С100-23, С200-2, С200-3
24-7
20.08.2025
(условно)
33%
-
-
-
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
15

16.

Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.3)
Пропуски (ДИГ)
При
Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
0
1
2
3
4
5
6
7
8
28
ДИГ №18
4
Нестабильный гидрогенизат
В-106
С400-1, С400-2, С400-3
В работе, устранение
замечаний ПНУ
Нет
2,00
С400-4, С400-5, С400-6,
С400-7, С400-8, С400-9,
С400-10, С400-11, С40012, С400-13, С400-16
В работе, устранение
замечаний ПНУ
Да
%
12
Пропуски
(остаток),
шт.
ГИ
13
15
Продувка
на хлопок
Остаток ГИ (контура)
16
Оснащение
приборами
КИП
Всего
Снято Ост.
17
18
19
9
10
11
0,00
0%
-
-1
-
100% 100%
-
75
1
74
1,32
0,00
0%
-
0
-
100%
91%
-
160
11
149
29
ДИГ №19
4
Обвязка С-401 - В-401
(стабилизация).
30
ДИГ №20
4
Рефлюкс В-401 от Р-401 А/В
на орошение С-401 и на ГФУ.
С400-11
Не приступали
Нет
1,74
0,00
0%
1
1
100%
0
100% 100%
-
31
0
31
31
ДИГ №21
4
Стабильный гидрогенизат от
Р-402 А/В в F-401-С-401.
С400-13, С400-14.1,
С400-14.2, С400-14.3,
С400-14.4, С400-15
Не приступали
Да
1,46
0,00
0%
2
2
100%
0
100% 100%
-
76
0
76
Не приступали
Нет
0,10
0,00
0%
-
0
-
100%
93%
-
79
0
79
На выдержке
Да
0,61
0,00
0%
21
21
100%
0
100% 100%
-
38
27
11
В работе, устранение
замечаний ПНУ
Да
0,48
0,00
0%
-
-
-
-
100% 100%
-
38
2
36
32
ДИГ №22
5
С400-17.1, С400-17.2,
С400-18, С400-19, С40020, С400-21, С400-22,
С400-23, С400-24, С40025, С400-26, С400-27,
Обвязка С-402 - В-402 с С-406- С400-28, С400-33, С400С-404-С-403 (ректификация). 34, С400-35, С400-36,
С400-37, С400-38, С40039, С400-40, С400-41,
С400-42, С400-43, С40047, С400-48, С400-49,
ФНД, С400-50
33
ДИГ №23
5
ВЦО С-402 от Р-452 А/В через С400-29, С400-30, С400Е451АВ, А-408.
31
34
ДИГ №24
5
НЦО С-402 от Р-404, Р-403 В
через Е-454 А/В.
35
ДИГ №26
5
Реактивное топливо от P-406 С400-16, С400-39, С400A/B в товарный парк.
45, С400-50
Не приступали
Нет
0,73
0,00
0%
-
-
-
-
100%
75%
-
0
0
0
36
ДИГ №27
5
Дизельное топливо от P-405
A/B в товарный парк.
С400-30, С400-39, С40043, С400-44, С400-45,
С400-46, С400-50
Не приступали
Нет
0,73
0,00
0%
-
-
-
-
100%
86%
-
0
0
0
37
ДИГ №28
5
Рециркулят от Р-403 А/В/С до С400-50, С400-51, С400В-152.
52, С400-53
В работе, не окончен СМР
Да
1,02
0,00
0%
-
-
-
-
100% 100%
-
39
23
16
38
ДИГ №29
5
Да
0,45
0,00
0%
7
7
100%
0
100% 100%
-
32
25
7
39
ДИГ №32
5
Нет
0,78
0,00
0%
-
-
-
-
100%
67%
-
0
0
0
40
ДИГ №63
5
41
ДИГ №64
5
ШБФ от P-407A/B на
орошение C-402 и до С-405.
Фр 165-180 от Р-410 А/В
через Е-406 А/В, А-406 с
установки.
С400-47
31.08.2025
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
-
-
-
-
-
-
-
-
Воздух КИП (1),крепеж (9), заглушка (8),
монтаж фланец (2), монтаж линий (5), нет
опор (3), термокарман (1), прочие (1)
-
-
-
Заглушка (3), глухой фланец (1), сборка
фланеца (1), опоры (7), прихватки (2),
термокарман (1).
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
С400-26
Выполнено
С400-36, С400-50, С40063
Не приступали
Ингибитор коррозии от Р-411
С100-32
Выполнено
29.06.2025
Да
1,90
0,00
0%
-
-
100%
-
100% 100%
-
0
0
0
-
-
-
-
Ингибитор коррозии от Р-412
С100-33, С400-26
Выполнено
25.08.2025
Да
0,40
0,00
0%
-
-
100%
-
100% 100%
-
2
1
1
-
-
-
-
16

17.

Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.3)
Пропуски (ДИГ)
При
Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
42
1
ДИГ №25
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
%
Пропуски
(остаток),
шт.
ГИ
Продувка
на хлопок
9
10
11
12
13
15
16
0%
-
-
-
-
100%
50%
Остаток ГИ (контура)
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Всего
Снято Ост.
17
18
19
0
0
0
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
-
-
-
2
3
4
5
6
7
8
6
ТБ от Р-408 А/В через Е-404 и
А-404 А/В с установки.
С400-50, С400-63
Не приступали
Нет
0,78
0,00
С400-54, С400-55, С40056, С400-57, С400-58,
С400-59, ФНД, С400-60,
С400-61, С400-64
В работе
Да
0,10
0,00
0%
-
-
-
-
100% 100%
-
130
15
115
КИП (12), шкаф КИП (1), воздух КИП (2),
импульс (3), импульс ГИ (3), крепеж (8),
заглушка (52), монтаж глухой фланец (1),
ЗРА (5), штурвал (1), линии (7), сварка (6),
опоры (16), площадки (4), другое (6)
Да
0,75
0,75
100%
-
-
-
-
100% 100%
-
28
16
12
Критика - есть замечания со
КИП (9), ИЛ (5),заглушка (2),ЗРА (4), опоры
сваркой. Требуются повторные
(6),
ГИ.
Да
0,60
0,60
100%
8
8
100%
0
100% 100%
ДР2(С600)
16
9
7
Не приступали
Нет
4,45
0,00
0%
-
-
-
-
75%
75%
С200-2
0
0
0
Не приступали
Нет
1,05
0,00
0%
-
-
-
-
80%
80%
С200-6
0
0
0
Не приступали
Нет
0,45
0,00
0%
-
-
-
-
0%
0%
С200-2, С200-6, С200-7
0
0
0
Не приступали
Нет
0,14
0,00
0%
-
-
-
-
0%
0%
С200-8, С200-9, С200-11,
С200-10
0
0
0
Не приступали
Нет
4,80
0,00
0%
-
-
-
-
0%
0%
С200-11
0
0
0
-
43
ДИГ №30
6
Обвязка С-405 - В-403
(разделение бензина).
44
ДИГ №31
6
ЛЛБ от P-308 A/B на
орошение C-405 и с
установки.
С400-60
В работе, не окончен СМР
(врезка ЗРА)
45
ДИГ №33
6
Вывод ШБФ, ТБ, РТ, ДТ,
остатка в некондицию,
возврат в В-152.
С100-12, С400-26, С40053, ДР2(С600)
Выполнено
46
ДИГ №40
7
Обвязка В-258 - С-201(В-201)
47
ДИГ №41
7
48
ДИГ №42
7
49
ДИГ №43
7
50
ДИГ №44
7
51
ДИГ №45
7
Регенерированный амин от Т201 до Р-203 АВ
С200-12, С200-13
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12, С200-13
0
0
0
52
ДИГ №46
7
Регенерированный амин от Р203 АВ на питание С-203 и на
орошение С-204
С200-6, С200-13
Не приступали
Нет
1,70
0,00
0%
-
-
-
-
0%
0%
С200-6, С200-13
0
0
0
53
ДИГ №47
7
Регенерированный амин от Т201 до Р-252 АВ
С200-12, С200-14
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12, С200-14
0
0
0
54
ДИГ №48
7
Регенерированный амин от Р252 АВ на питание С-201
С200-14
Не приступали
Нет
4,70
0,00
0%
-
-
-
-
0%
0%
С200-14
0
0
0
55
ДИГ №49
7
Регенерированный амин от Т201 и S-251-T1 до S-251-P1,P2
С200-12
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12
0
0
0
56
ДИГ №50
7
Регенерированный амин от S251-P1,P2 до Т-201 и S-251-T1
С200-12
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12
0
0
0
38%
С200-2, С200-7, С200-8,
С200-9, С200-11, С200-13,
С200-14, С200-15, С800-3,
С800-11, С800-18, С800-32,
С800-33
0
0
0
С100-14, С200-1, С200-2,
ВД_ЦВСГ
С100-13_4, С200-4, С200Обвязка В-259 - С-203(В-202)
5, С200-6, С400-7
Обвязка С-204(В-203)
С200-2, С200-6, С200-7
(отпарка топливного газа)
Обвязка С-205 - В-204.
Регенерированный амин до Т- С200-8, С200-9, С200-11,
201. Сероводород с
С200-10
установки.
Кислая вода от Р-205 АВ на
С200-11
орошение С-205 и в Т-201
57
ДИГ №51
7
С100-28, С200-1, С200-2,
С200-4, С200-7, С200-8,
Кислый_аминовый дренаж, ВС200-9, С200-11, С200257
13, С200-14, С200-15,
С200-16
58
ДИГ №52
7
Кислые_аминовые стоки от Р250 до В-851 и S251.
59
ДИГ №60
7
60
61
02.09.2025
(условно)
-
-
-
-
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
38%
С200-16
В работе, набор давления
22.08, давление держит не
окончен СМР
Да
0,50
0,00
0%
-
-
-
-
100% 100%
-
18
5
13
Опоры (6), крепеж (1), фланец (1),
заглушка (1), ЗРА (1), соосность (1), клапан
(2), прихватки (3).
Факел кислых газов.
Без с800
С200-19
В работе, не окончен СМР,
сброс ППК Р-250
Да
0,20
0,20
100%
2
2
100%
-
100% 100%
-
23
9
14
КИП (3), ИЛ (1), заглушка (7), опоры (5),
прихватки (3)
ДИГ №37 1.1
Факел низкого давления, В052
ФНД, ДР_ГК3
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
100% 100%
-
97
49
48
КИП (1), импульс (1), заглушка (39), монтаж Критика - есть замечания со
ЗРА (6), монтаж линий (4), опоры (18),
сваркой. Требуются повторные
подопорные констр (5), прочие (2)
ГИ.
ДИГ №38 1.1
Факел высокого давления, В051
ФК_ВД1, ФК_ВД2,
ФК_ВД3, ФК_ВД4,
ФК_ВД5, С100-14
Не приступали
Нет
0,40
0,00
0%
-
-
-
-
83%
ФК_ВД5
153
54
99
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
212
208
98%
152
83%
НД:
1977 917 1060
17
