Мониторинг проекта. Восстановление установки «Гидрокрекинг» филиала «Башнефть-Уфанефтехим»

1.

Мониторинг проекта Восстановление установки «Гидрокрекинг» филиала
«Башнефть-Уфанефтехим»
1

2.

01.09.2025 - дата отчета о состоянии
Начало:
22.09.16
План:
100,0%
Бюджет проекта:
16 524 521
Работа без несч. cлучаев (c 01/04/2025):
153
Окончание:
29.10.25
Факт:
95,0%
Освоено КВ:
9 198 330
Потенциально опасных происшествий:
0
-5,0%
Профинансировано:
11 142 176
Всего:
3324
дней
Отклонение:
Прошло:
3266
дней
Прогноз завершения:
29.10.2025
Осталось:
58
дней
Динамика отклонений:
0,5%
тыс. руб. (с НДС)
58
98,0% 100,0%
95,0%
95,0%
92,5%
91,9%
89,0%
86,0%
83,6%
82,5%
82,5%
78,7%
78,7%
78,3%
70,0%
76,3%
63,3%
65,0%
61,7%
58,3%
58,2%
60,6%
55,6%
30%
47,2%
40%
52,1%
50%
57,1%
60,3%
55,3%
57,1%
60,0%
55,0%
52,2%
53,2%
60%
52,1%
70%
56,7%
80%
79,6%
88,8%
86,3%
100%
82,7%
- начало выпуска продукции ГК
- осталось до пуска, дней
Потребность в технике
84,6%
Общий ход выполнения СМР (CAPEX)
90%
29.10.2025
дней
20%
%
Наименование работ
Подрядчик
01.09.2025
02.09.25
Статус
(01.09)
1
Монтаж МК
ООО БНС, ц.28
-
-
-
2
Монтаж трубопроводов
ООО БНС
-
-
-
3
Перевозка с Курасково
ООО БНС
-
-
-
4
Вывоз мусора
ООО БНС
-
-
-
5
Перевозка с базы УРОРОН
ООО БНС
КМУ (1 ед.)
КМУ (1 ед.)
Не выдан
6
Вывоз катушек
ООО БНС
Бортовой камаз (1ед.)
Бортовой камаз (1ед.)
Не выдан
7
Прочие работы
ООО БНС
-
-
-
2 ед.
2 ед.
0 ед.
10%
0%
ИТОГО:
* - строительная готовность объекта расчитывается как отношение фактических трудозатрат к плановым (по факту месяца)
Численность персонала на объекте строительства (мобилизация)
Мобилизация подрядных организаций
Этап
Наименование работ
700
650
642
642 642 642 642 642
642 642 642 642 642
642 642 642 642 642
642 642 642 642 642
642
6.1, 6.2
АКЗ, ОГЗ
590 590
600
590 590
590 590
590 590
590 590
6.3.1.
572
550
543 545
571
532
478
450
527
462
448
437
435
392
350
381
353
300
250
200
314
323
Технология (монтаж оборудования,
трубопроводов, теплоспутников)
АКЗ трубопроводов
553
550
500
400
Общестроительные работы
6.3.2.
Теплоизоляция
6.4.
КИП
Подрядчик
План
Факт на
01.09.25
Динамика от
25.08.25
ООО БНС
72
62
-6
ООО БНС-НПЗ
20
10
-1
ООО ФабулаСтройГрупп
23
0
-4
ООО БНС
144
177
-6
ООО БНС-НПЗ
25
16
0
ООО ТЭКСТРО
0
0
0
-3
ООО УралТеплоМонтаж
10
0
ООО БНС
15
9
-4
ООО УралТеплоМонтаж
20
8
+1
ООО ЕСА
68
18
0
6.5.
Электрика
ООО БНС
45
24
-32
6.6.
Слаботочные системы
ООО ИК Сибинтек
20
7
-1
6.7.
Благоустройство
ООО БНС
34
5
0
-
КНС
ООО БНС
32
35
-14
-
Строительные леса
ООО Оргэнергокапитал
9
9
+1
6.5.
Электрика
Ресурсы (УГЭ)
35
3
-2
56
-10
-
Прочие работы
Ресурсы филиалов
50
ООО БНС (ПТО)
-
9
-3
-
Итого ООО БНС:
362
321
-65
-
в т.ч. ИТР (БНС):
-
52
-
-
Итого Прочие:
280
127
-19
-
ИТОГО:
642
448
-84
2

3.

01.09.2025 - дата отчета о состоянии
Монтаж трубопроводов, ГИ, АКЗ, теплоизоляция (ТИ), металлоконструкции (м/к), АКЗ и ОГЗ (CAPEX)
100,0%
100,0%
100,0%
100,0%
98,1%
100,0%
Трубопроводы (НД)
ГИ ВД
Трубопроводы (ВД)
* - плановые показатели сформированы исходя из общего проектного объема и сроков начала работ по проекту, утвержденных на ИпК, с текущим прогнозом по завершению
100,0%
84,1%
100,0%
71,5%
57,9%
ГИ НД
Теплоспутники
79,0%
94,2%
39,7%
АКЗ трубопроводов
ТИ трубопроводов
92,6%
99,5%
99,9%
97,8%
99,5%
86,7%
ТИ оборудования
Металлоконструкции (МК)
АКЗ МК
86,4% Факт, %
План, %
13,0%
ОГЗ МК (финиш)
Монтаж КНС, кабелей КИПиА, ЭМ, ИЛ, заземление и молниезащита, слаботочные системы, благоустройство (ГП)
100,0%
97,2%
100,0%
80,9%
100,0%
96,0%
100,0%
78,9%
Кабели КИП
Кабели ЭМ
Монтаж КНС
Приборы и оборуд. КИП
97,8%
93,2%
80,9%
15,4%
58,4%
60,1%
Кабели ЭО
Импульсные линии
Заземление (полоса)

Ход выполнения СМР
№ п/п
За текущий день (01.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
Факт, %
97,6%
96,7%
100,0%
95,3%
Датчики вентиляции (АОВ)
Благоустройство
План, %
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Влияет на
начало
ПНР
(да/нет)
1
Трубопроводы (ВД)
м
3 688
3 688
100%
0,0
Чертов А.С.
-
-
-
-
-
Выполнено
30.03.25
30.03.25
0
0
Да
2
Трубопроводы (НД) (БНС + ТЭКСТРО)
м
36 711
36 026
98%
685
Чертов А.С.
БНС
59
685,0
21,1
-663,9
-
30.03.25
31.08.25
-154
-1
Да
2.1
Остаточный объем НД (в т.ч. переделка по
ТР и новые ТР)
м
36 711
36 026
98%
685
Чертов А.С.
БНС
49
685,0
21,1
-663,9
-
-
31.08.25
-
0
Да
2.1.1
- (по остаточному объему)
ст
75 025
74 347
99%
678
Чертов А.С.
БНС
32
678,3
66,0
-612,3
День: 7 свар + 25 монт., смонт-но 8,5 м., 40ст., 152,1 ДД (на 1св. - 21,7 ДД). Опалубки: 0 шлифовка, 0 - установка (0 монт.), 12 шт. - подопорные конструкции (0 монт.)
-
31.08.25
-
0
Да
2.1.2
- (по остаточному объему)
дд
227 237
226 279
100%
959
Чертов А.С.
БНС
17
958,6
232,6
-726,0
Ночь: 4 свар +13 монт., смонт-но 12,6 м., 26 ст., 80,54 ДД (на 1св. - 20,1 ДД).
-
31.08.25
-
0
Да
2.1.3
- (по объемам ОРЕХ)
ст
212
71
34%
141
Потапов Д.В.
БНС
0
140,7
0,0
-140,7
-
27.08.25
-
0
Да
2.1.4
- (по объемам ОРЕХ)
дд
516
861
167%
-345
Потапов Д.В.
БНС
0
0,0
0,0
0,0
-
-
27.08.25
-
0
Да
2.2
Подготовка контуров НД к ГИ (РД + ТР)
контур
207
149
72%
58
Чертов А.С.
БНС
10
58
2
-56
По графику подготовки остаточного объема НД к ГИ (хвостовой график)
-
29.08.25
-
0
Да
2.2.1
Приоритет 1.1. Контуры НД (для ДИГ ВД)
Приоритет 1.2. Контуры НД (для ДИГ ВД)
2.2.3
Приоритет 2. Секция 100.1 (НД)
2.2.4
Приоритет 3. Секция 100.2 (НД)
5
15
13
26
5
14
13
26
100%
93%
100%
100%
0
1
0
0
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
-
1
0
0
0
-1
0
-
2.2.2
контур
контур
контур
контур
-
-
25.07.25
22.08.25
20.07.25
22.08.25
-
0
0
0
0
Да
Да
Да
Да
148
91
61%
57
Чертов А.С.
БНС
10
57
1
-56
Подготовл.: С200-10, в работе С200-9, С200-8, С200-13, С200-15, С200-7, С200-14
-
29.08.25
-
0
Да
-
Приоритеты 4-10. С.400,200,000,Всп.,800 (НД)
контур
3
ГИ ВД
контур
45
45
100%
0
Чертов А.С.
БНС
-
-
-
-
ГИ ВД завершены
30.03.25
01.07.25
-93
0
Да
4
ГИ НД (остаток (ГК и с.800))
контур
207
148
71%
59
Чертов А.С.
БНС
20
22
0
-22
-
30.03.25
30.08.25
-153
0
Да
4.1
Приоритет 1.1. Контуры НД (для ДИГ ВД)
контур
5
5
100%
0
Чертов А.С.
БНС
0
-
-
-
Выполнено
-
26.07.25
-
0
Да
Из 15 контуров: 3 контура - ГИ -100%, 2 - в работе, 4 - необходимо переиспытать (после
выполнения работы по ТР), 5 (с.800) - не влияют на ДИГ
-
23.08.25
-
0
Да
-
21.07.25
23.08.25
26.08.25
26.08.25
27.08.25
30.08.25
-
0
0
0
0
0
0
Да
Да
Да
Да
Да
Да
-
28.08.25
-
0
Да
-
28.08.25
-
0
Да
2.2.5
4.2
Приоритет 1.2. Контуры НД (для ДИГ ВД)
контур
15
9
60%
6
Чертов А.С.
БНС
0
6
0
-6
4.3
Приоритет 2. Секция 100.1 (НД)
4.4
Приоритет 3. Секция 100.2 (НД)
4.5
Приоритет 4. Секция 400.1 (НД)
4.6
Приоритет 5. Секция 400.2 (НД)
4.7
Приоритет 6. Секция 400.3 (НД)
Приоритет 7. Секция 200 (НД)
13
26
19
38
12
19
13
26
19
38
12
7
100%
100%
100%
100%
100%
37%
0
0
0
0
0
12
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
БНС
4.8
контур
контур
контур
контур
контур
контур
0
0
0
12
0
0
0
1
0
0
0
-11
4.9
Приоритет 8. Секция 000 (НД)
контур
9
5
56%
4
Чертов А.С.
БНС
БНС
0
0
0
0
20
0
0
4
0
-4
4.10
Приоритет 9. Всп. системы (НД)
контур
36
13
36%
23
Чертов А.С.
БНС
0
0
0
0
4.11
Приоритет 10. Секция 800 (НД)
контур
15
1
7%
14
Чертов А.С.
БНС
0
0
0
0
-
-
28.08.25
-
0
Нет

Устранение замечаний ПНУ (НД+ВД)
шт
2 929
1 599
55%
1 330
Чертов А.С.
БНС
15
1 330
23
-1 307
5 свар. + 10 монт.: устранено БНС 40 замечаний, 23 - принято ПНУ
30.06.25
27.08.25
-58
0
Да
4А.1
Устранение замечаний ПНУ по ВД (перед ДИГ)
Устранение замечаний ПНУ по НД (перед ДИГ)
4А.3
Устранение замечаний ПНУ по ВД (ДИГ)
4А.4
Устранение замечаний ПНУ по НД (ДИГ)
40
523
615
1 751
40
208
512
839
100%
40%
83%
48%
0
315
103
912
Чертов А.С.
Чертов А.С.
Чертов А.С.
Чертов А.С.
БНС
БНС
БНС
БНС
0
0
0
15
0
315
103
912
0
8
0
15
0
-307
-103
-897
Выполнено
4А.2
шт
шт
шт
шт
-
17.08.25
31.08.25
27.08.25
31.08.25
-
0
0
0
0
Да
Да
Да
Да

Испытания на герметичность (ДИГ) (ВД + НД)
контур
62
10
16%
52
Потапов Д.В.
Цех 28
0
13
0
-13
25.08.25
04.09.25
-10
3
Да
-
20.08.25
-
0
Да
-
25.08.25
26.08.25
27.08.25
28.08.25
-
0
0
0
0
Да
Да
Да
Да
Да
4Б.1
Приоритет 1. Контуры ВД
контур
9
4
44%
5
Потапов Д.В.
Цех 28, БНС
0
5
0
-5
4Б.2
Приоритет 1.1. Контуры НД (для ДИГ ВД)
4Б.3
Приоритет 1.2. Контуры НД (для ДИГ ВД)
4Б.4
Приоритет 2. Секция 100.1 (НД)
4Б.5
Приоритет 3. Секция 100.2 (НД)
4Б.6
Приоритеты 4-10. С.400,200,000,Всп.,800 (НД)
контур
контур
контур
контур
контур
3
8
7
35
0
3
2
1
0%
38%
29%
3%
3
5
5
34
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Потапов Д.В.
Цех 28
Цех 28
Цех 28
Цех 28
Цех 28
0
0
0
0
3
5
0
0
0
0
0
0
0
-3
-5
0
0
Выполнено

Выполнено
Выполнено
Выполнено

Испытан С200-3 Остаток (12 шт.): С200-2, С200-3, С200-6-15 (10 шт)
Остаток (4 шт.): АвОсв_3, ДР_ГК1, ДР_ГК2, ФК_ВД5
Остаток (23 шт.): КНД1, КНД 3-6, 8-10 (7 шт), КСД1,3,5, ПНД1,2, ТехВ, ТФВ4,5, ТФВ8, ТФВ1113, ХОВ, ХОВ1, ХОВ2
Дефицит ресурсов ООО "Башнефть-Строй"
Принято ПНУ 0 замечаний
Принято ПНУ 15 замечаний, выдано +77 замечаний

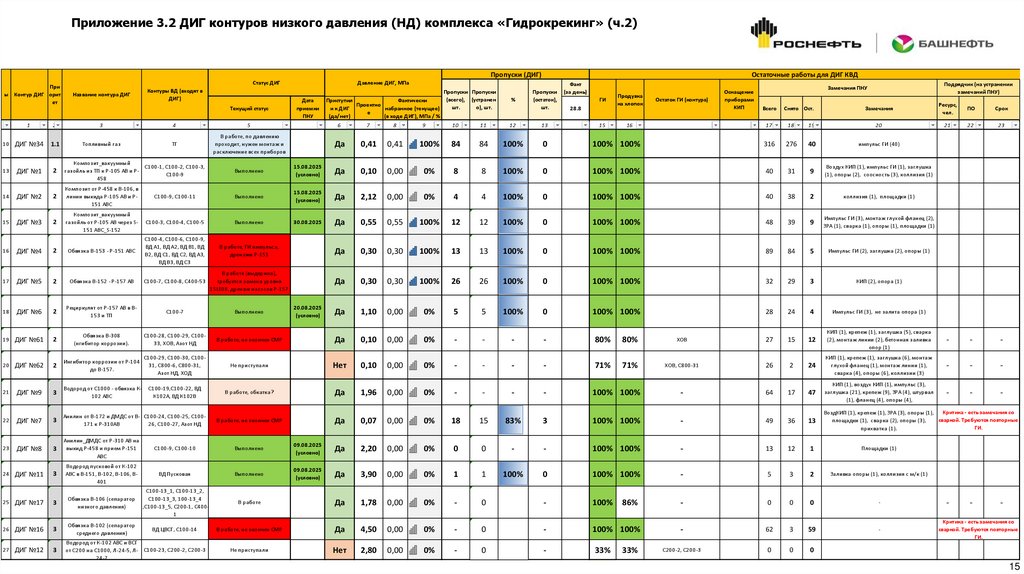

Контуры ДИГ (9 контуров): №10, №13, №14, №15, №65, №66, №67, №68, №69. Статус
ДИГ ВД по потокам в приложении №3.1.

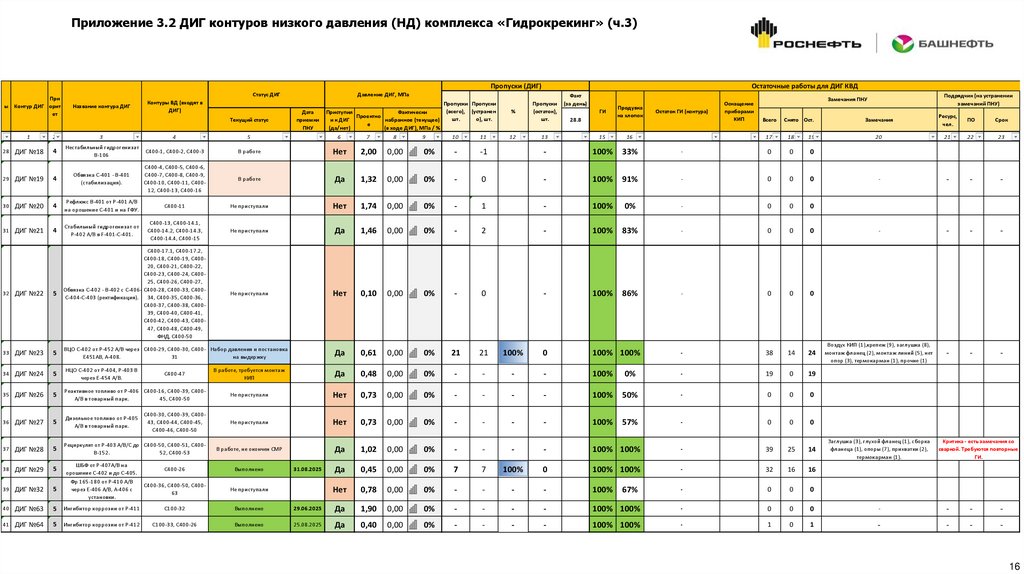

Контуры ДИГ (3 контура): №34, №37, №38.
По приоритету 1.2 ДИГ не требуется

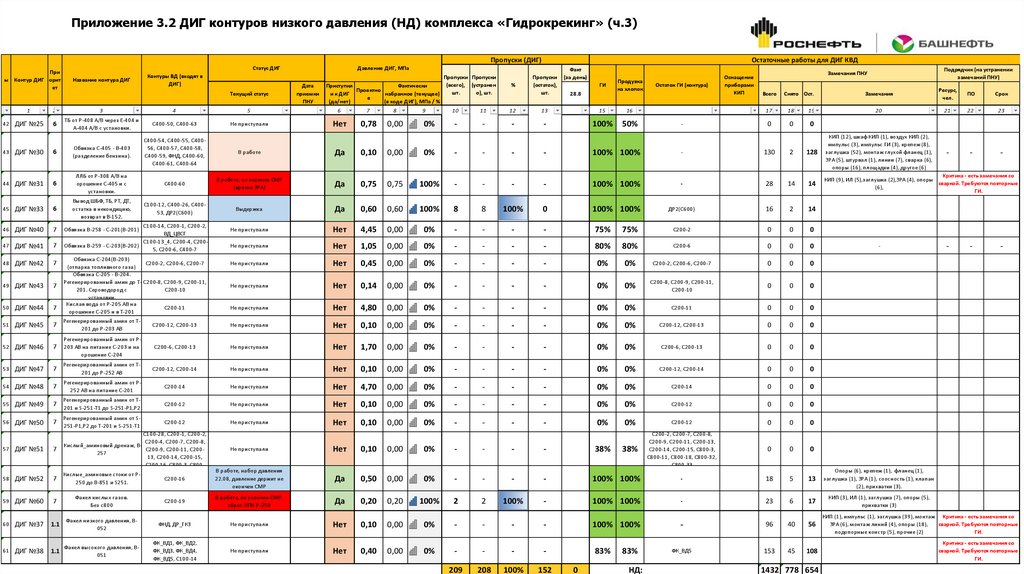

Контуры ДИГ (8 контуров): №1, №2, №3, №4, №5, №6, №61, №62
Контуры ДИГ (7 контуров): №7, №8, №9, №11, №12, №16, №17
1 контур ДИГ №63 испытан

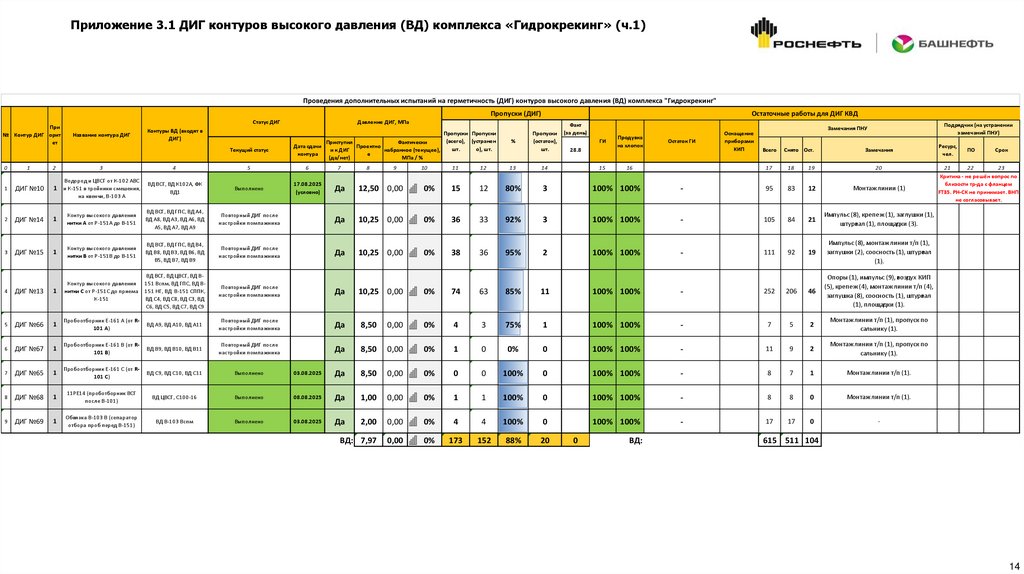

* - список контуров НД для ГИ ВД (20 контуров): ТГ, ФК_ВД1, ФК_ВД2, ФК_ВД3, ФНД, АзотНД, АзотСД, ВКИП1, ВКИП2, ОборВ, Охл.В 1-1, Охл.В 1-2, ОхлВ2, ОхлВ3, ОхлВ4, ОхлВ5, ПожВод1, ПожВод2, ПСД 1, ПСД 2
3

4.

Ход выполнения СМР
№ п/п
За текущий день (01.09.25)
Вид работ
5
Теплоспутники
Факт
накопит.
Остаток
(по проекту)
Объем, по
проекту
(всего)
Объем
%
Объем
м
44 222
25 599
58%
18 624
Габдрахимов А.Д.
-
Ед.изм.
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
На контурах ДИГ КВД 48 т/с (5347 метров).
30.03.25
30.09.25
-184
29
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
13
643
0
-643
Влияет на
начало
ПНР
(да/нет)
5.1
Теплоспутники (БНС)
м
20 780
4 956
24%
15 824
Габдрахимов А.Д.
БНС
0
546
0
-546
Переориентация бригад с т/с для завершения ТХ (НД).
-
30.09.25
-
29
Нет
5.1.1
в т.ч. гребенки изготовлены (БНС)
шт
53
36
68%
17
Габдрахимов А.Д.
БНС
0
2
0
-2
-
-
15.09.25
-
14
Нет
5.1.2
в т.ч. гребенки установлены (БНС)
шт
53
12
23%
41
Габдрахимов А.Д.
БНС
0
3
0
-3
-
20.09.25
-
19
Нет
5.1.3
в т.ч. гребенки подключены к коллектору (БНС)
шт
53
3
6%
50
Габдрахимов А.Д.
БНС
0
0
0
0
-
30.09.25
-
29
Нет
5.2
Теплоспутники (БНС-НПЗ)
м
23 442
20 643
88%
2 800
Габдрахимов А.Д.
БНС-НПЗ
13
97
33
-64
13 чел. (в т.ч. 3 св), монтаж 33,2 м., 46 гибов, 15 ст.
-
30.09.25
-
29
Нет
5.2.1
в т.ч. гребенки изготовлены (БНС-НПЗ)
шт
36
36
100%
0
Габдрахимов А.Д.
БНС-НПЗ
0
-
-
-
Выполнено
-
15.08.25
-
0
Нет
5.2.2
в т.ч. гребенки установлены (БНС-НПЗ)
шт
36
32
89%
4
Габдрахимов А.Д.
БНС-НПЗ
0
1
0
-1
15.09.25
-
14
Нет
5.2.3
в т.ч. гребенки подключены к коллектору (БНС-НПЗ) шт
36
28
78%
8
Габдрахимов А.Д.
БНС-НПЗ
0
1
0
-1
15.09.25
-
14
Нет
15 029
10 175
10 175
685
4 414
4 437
14 153
9 945
9 512
611
4 317
4 263
94%
98%
93%
89%
98%
96%
876
230
663
74
97
174
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
-
230
663
74
97
174
22
22
0
0
0
-208
-641
-74
-97
-174
30.03.25
-
29.08.25
26.08.25
27.08.25
29.08.25
26.08.25
27.08.25
-152
-
0
0
0
0
0
0
Нет
Нет
Нет
Нет
Нет
4 854
4 641
96%
213
Фатхиев Т.И.
УТМ
УТМ
3
3
0
-
213
0
-213
-
29.08.25
-
0
Нет
655
Фатхиев Т.И.
-
9
27,4
0,0
-27
30.03.25
30.09.25
-184
29
-
19.09.25
-
18
Нет
-
30.09.25
-
29
Нет
6
АКЗ трубопроводов
6.1
Очистка т/п (БНС)
6.2
Грунтовка т/п (БНС)
6.3
Покраска т/п (БНС)
6.4
Очистка т/п (УТМ) (без с.800)
6.5
Грунтовка т/п (УТМ) (без с.800)
м2
м2
м2
м2
м2
м2
6.6
Покраска т/п (УТМ) (без с.800)
м2
7
ТИ трубопроводов
м3
1 086
431
40%
БНС
БНС
БНС
УТМ
Изготовление заготовок коллектора 89 - 5 ст.
Выполнено: 22 м2 - пескоструй, 22 м2 - грунтовка т/п.
Работы по АКЗ не проводились. Выполнено 900 линий из 947. 47 линий – сек. 800
необходим демонтаж теплоизоляции (не входит в проектный объем). Необходимо
передать от БНС 304 линии.
1,22 м3 изоляции смонтировано. Оцинковка 10,12 м2. Фронт работы – 45 линий (91 м3).
Сдерживающие факторы: монтаж ОТХ, передача линий от УТМ - 692 линий, БНС - 822
линий.
0 м3 - изоляции смонтировано. Фронт работы – 64 линий (88 м3). Сдерж-ие факторы:
монтаж ОТХ, передача линий от БНС - 522 линий.
7.1
БНС
м3
546
317
58%
229
Фатхиев Т.И.
БНС
9
12,7
1,2
-12
7.2
УТМ
м3
540
114
21%
426
Фатхиев Т.И.
УТМ
0
14,7
0,0
-14,7
8
ТИ оборудования
м3
347,7
340,0
98%
8
Фатхиев Т.И.
-
9
-0,7
0,0
0,7
30.03.25
30.09.25
-184
29
8.1
БНС
м3
257,6
247,1
96%
10,5
Фатхиев Т.И.
БНС
0
0,0
0,0
0,0
-
-
31.07.25
-
0
Нет
8.1.2
Теплообменники
м3
73,0
73,0
100%
0,0
Фатхиев Т.И.
0
0,0
0,0
0,0
Выполнено
-
05.08.25
-
0
Нет
8.1.3
Насосы
Холодильники отбора проб
9,9
1,0
90,1
62,6
22,8
0,3
0,3
0,1
92,9
61,8
26,7
0,0
3%
10%
103%
99%
117%
0%
9,6
0,9
-2,8
0,8
-3,9
0,3
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
Фатхиев Т.И.
После пуска ГК - 21 насос (съемные кожухи)
8.1.4
БНС
БНС
БНС
УТМ
УТМ
-
30.09.25
05.09.25
05.09.25
05.09.25
05.09.25
05.09.25
-
29
4
4
4
4
4
Нет
Нет
Нет
Нет
Нет
Нет
-159
4
8.2
УТМ
8.2.1
Емкости
8.2.2
Колонны
8.2.3
Холодильники отбора проб
м3
м3
м3
м3
м3
м3
9
Металлоконструкции
тн
2 459,1
2 446,4
99%
12,7
Шуршуков Е.И.
-
26
3,46
0,80
-2,7
9.1
Металлоконструкции (БНС)
9.1.2
Решнастил и профлист, в т.ч.:
2 364,0
8,9
5,1
13,3
18,5
0,03
95,1
73,9
20,4
18,4
2,0
0,8
2 355,7
3,8
0,0
10,4
18,1
0,00
90,7
72,3
18,4
18,4
0,0
0,0
100%
43%
0%
78%
98%
0%
95%
98%
90%
100%
0%
0%
8,3
5,1
5,1
2,9
0,3
0,0
4,4
1,6
2,0
0,0
2,0
0,8
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
БНС
БНС
БНС
БНС
БНС
БНС
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
БНС-НПЗ
18
18
8
8
-
2,96
0,00
0,00
2,87
0,08
0,01
0,50
0,50
0,00
0,00
0,00
0,00
0,42
0,00
0,00
0,14
0,29
0,00
0,37
0,20
0,17
0,17
0,00
0,00
-2,5
0,0
0,0
-2,73
+ 0,2
-0,0
-0,1
-0,3
0,2
0,2
0,0
0,0
УТМ
УТМ
0
9
9
-
0,0
0,0
-0,7
0,2
-1,0
0,0
0,0
0,0
0,0
0,0
0,0
0,0
0,0
0,0
+ 0,7
-0,2
+ 1,0
0,0
4 из 11 ед. оборудования изолировано. Изоляция выполняется совместно с ТИ т/п.
Работы на колонне В-151: 0 м3 теплоиз. слой, +10 м2кожук
Изоляция выполняется совместно с ТИ т/п.
30.03.2025 05.09.25
9.1.5
Доп. объем м/к (по ТР)
9.2
Металлоконструкции (БНС-НПЗ)
9.2.1
М/к под КНС, опоры, связи, площадки
9.2.2
9.2.2.1
Решнастил и профлист, в т.ч.:
9.2.2.2
Профлист
9.2.3
Доп. объем м/к (по ТР)
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
тн
10
АКЗ МК
м2
-
-
-
-
Шуршуков Е.И.
-
8
114
68
-46
30.03.25
25.09.25
-179
24
10.1
Очистка МК
10.2
Грунтовка МК
Покраска МК
20 660
20 660
20 540
19 180
19 046
17 807
93%
92%
87%
1 480
1 614
2 733
Шуршуков Е.И.
Шуршуков Е.И.
Шуршуков Е.И.
БНС
БНС
БНС
2
2
4
106
90
114
24
24
68
-82
-66
-46
Дневная и ночная смена: пескоструй - 24м2, грунтовка - 24м2, покраска 68 м2. Основной
объем по пескострую м/к выполнен, включен доп. объем АКЗ для доп. объемов 14 тн м/к
10.3
м2
м2
м2
-
15.09.25
19.09.25
25.09.25
-
14
18
24
11
ОГЗ МК
м2
5 578
727
13%
4 851
Мухин В.В.
-
3
86
0
-86
31.08.2025 - ремонт и ТО оборудования
30.03.25
20.10.25
-204
49
11.1
Демонтаж ОГЗ, в т.ч.:
11.1.1
Демонтаж (перфораторами)
м2
м2
м2
м2
м2
м2
5 578
3 424
5 578
5 578
5 315
5 578
2 782
2 375
2 782
2 507
1 379
727
50%
69%
50%
45%
26%
13%
2 796
1 049
2 796
3 072
3 936
4 851
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
Мухин В.В.
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
ФабулаСГ
3
3
0
0
0
0
96
36
96
70
86
99
0
0
0
0
0
0
-96
-36
-96
-70
-86
-99
-
-
30.09.25
30.09.25
30.09.25
15.10.25
17.10.25
20.10.25
-
29
29
29
44
46
49
9.1.2.2
Профлист
9.1.3
Просечной лист по ТР
9.1.4
М/к под КНС, опоры, площадки (объем по ТР)
Решнастил + просечной лист (по ТР)
11.1.2
Демонтаж (пескоструй)
11.2
Грунтовка
11.3
Нанесение ОГЗ (2 слой)
11.4
Покраска финишным слоем (1 слой)
Остаток: тит.1 (ветрозащита – 414 м2), тит.02-2 (огнезащ. экран лестницы – 60 м2)
Титул 1
285 кг смонтировано по ТР, необходимо ТР на 970 кг. + нащельники 15 м2
Работало 8 чел. (в т.ч. 2 св.)
Монтаж м/к - 202 кг смонтировано
Монтаж реш. настила - 171 кг смонтировано
Титул 02-2: Остаток - реш. настил. Для завершения требуется АКЗ
Остаток (тит. 5): кровля 265 м2, ветрозащита - 27 м2
-
Ночная смена: перфораторы - 0 м2
Ночная смена: пескоструй - 0м2
Ночная смена: грунт - 0м2
Нанесено ОГЗ (2 слой) - 0 м2. Требуется ~2 слоя
30.03.25
30.03.25
30.03.25
10.06.25
10.06.25
10.06.25
30.03.25
30.03.25
30.03.25
30.03.25
30.03.25
30.03.25
29.08.25
29.08.25
29.08.25
29.08.25
05.09.25
05.09.25
05.09.25
05.09.25
05.09.25
05.09.25
05.09.25
05.09.25
-
0
0
0
0
4
4
4
4
4
4
4
4
Да
Да
Нет
Да
Да
Нет
Да
Да
Да
Да
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
4

5.

Ход выполнения СМР
№ п/п
За текущий день (01.09.25)
Вид работ
Ед.изм.
Факт
накопит.
Объем, по
проекту
(всего)
Объем
Остаток
(по проекту)
%
Объем
Куратор от ПО ВУГ
Подрядчик
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
Влияет на
начало
ПНР
(да/нет)
12
Слаботочные системы (СС)
-
-
-
-
-
Мухамедьяров Р.А.
-
9
-
-
-
31.08.2025 - выходной (СИБИНТЕК)
30.06.25
30.09.25
-92
29
12.1
Автомат. порошковое пожаротуш. (06-1-АППТ)
-
-
-
95%
-
Мухамедьяров Р.А.
Сибинтек / ЕСА
-
-
0
-
-
30.06.25
11.08.25
-
0
12.1.1
Монтаж датчиков УК ВК
шт.
1
1
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
-
-
-
-
Выполнено
-
20.06.25
-
0
12.2
Автомат. газовое пожаротуш. (07-0 АПТГ)
-
-
-
95%
-
Мухамедьяров Р.А.
Сибинтек / ЕСА
0
-
0
-
-
30.06.25
18.08.25
-
0
12.2.1
Монтаж кабеля АПТГ (ПС)
Остаток расключения кабеля (табло / извещатели /
оповещатели)
м
610
610
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
-
0
0
0
Выполнено
-
15.07.25
-
0
Да
шт
20
19
95%
1
Мухамедьяров Р.А.
ФД / Сибинтек
-
1
0
-1
-
-
20.08.25
-
0
Да
23
22
96%
1
Мухамедьяров Р.А.
ФД / Сибинтек
-
1
0
-1
-
-
20.08.25
-
0
Да
12.2.2
Да
12.2.3
Монтаж извещателей / оповещателей (ФД)
шт
12.2.4
Монтаж контроллера учета массы (+расключ.)
шт
1
1
100%
0
Мухамедьяров Р.А.
ФД / Сибинтек
0
0
0
0
Контроллер в наличии
-
20.08.25
-
0
Да
12.2.5
Монтаж термокабеля (в лотки)
м
400
0
0%
400
Мухамедьяров Р.А.
Сибинтек
0
400
0
-400
Монтаж с 28.08.2025 (в лоток поверх кабелей ЭМ), от операторной в ПС
-
20.08.25
-
0
Да
12.3
Автомат. пожарная сигнализация (00-0-ПС1, 06-1ПС1, 12-0-ПС1, 07-0-ПС1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
0
-
Ведется устранение замечаний ПНР.
30.06.25
31.08.25
-
0
12.3.1
Монтаж КНС (для ПС)
Обустройство мест монтажа (Z-проф.)
12.3.3
Монтаж управляющих блоков
12.3.4
Монтаж извещателей / оповещателей
12.3.5
Расключение извещателей / оповещателей
12.3.6
Монтаж клеммных коробок
12.3.7
Расключение коробок
12.3.8
Монтаж кабелей
м
мест
шт
шт
шт
шт
шт
м
1 032
66
28
186
186
8
8
7 620
1 032
66
28
186
186
8
8
7 620
100%
100%
100%
100%
100%
100%
100%
100%
0
0
0
0
0
0
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
БНС
БНС
ФД
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
-
-
-
-
Выполнено
12.3.2
Выполнено
30.06.25
01.07.25
30.06.25
30.06.25
30.06.25
30.06.25
30.06.25
30.06.25
20.06.25
18.06.25
20.06.25
19.08.25
19.08.25
20.06.25
19.08.25
19.08.25
-
0
0
0
0
0
0
0
0
Да
Да
Да
Да
Да
Да
Да
Да
12.3.10
Комплексные ПНР (АППТ + АПТГ + ПС)
каналов
310
307
99%
3
Мухамедьяров Р.А.
ЕСА
2
3
0
-3
2 чел. (ЕСА) выполнено ПНР - 0 каналов. Выполнялась переподключение коробок - 3шт
-
31.08.25
-
0
Да
12.3.11
ПНР ПС (тит. 00)
ПНР ПС (тит. 06)
12.3.13
ПНР ПС (тит. 07)
12.3.14
ПНР ПС (тит. 12)
12.3.15
ПНР АППТ (тит. 06)
12.3.16
ПНР АПТГ (тит. 07)
каналов
каналов
каналов
каналов
каналов
каналов
62
8
133
17
48
42
62
8
131
17
48
41
100%
100%
98%
100%
100%
98%
0
0
2
0
0
1
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
ЕСА
ЕСА
ЕСА
ЕСА
ЕСА
ЕСА
-
2
0
1
0
0
0
-2
0
-1
Выполнено
12.3.12
-
31.08.25
25.08.25
31.08.25
31.08.25
31.08.25
31.08.25
0
0
0
0
0
0
Да
Да
Да
Да
Да
Да
12.4
Производств.-технологич. связь (00-0-ПТС1)
-
-
-
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
0
-
30.06.25
30.09.25
-
29
-
30.09.25
-
29
Нет
-
30.09.25
-
29
Нет
-
30.09.25
-
29
Нет
30.06.25
30.04.25
-
0
Нет
30.06.25
19.09.25
-
18
12.4.2
Монтаж извещателей/оповещателей
шт
59
0
0%
59
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
12.4.3
Монтаж клеммных коробок
шт
58
0
0%
58
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
12.4.4
Монтаж кабеля
м
4 699
0
0%
4 699
Мухамедьяров Р.А.
Сибинтек
12.5
Система связи (00-0-СС1)
м
270
270
100%
12.6
Технологич. видеонаблюдение (00-0-СТВН1)
-
-
-
-
0
Мухамедьяров Р.А.
-
Мухамедьяров Р.А.
12.6.1
Монтаж управляющих блоков (в шкафы СТВН)
шт
30
19
63%
11
Мухамедьяров Р.А.
0
0
Сибинтек
-
Сибинтек
7
Сибинтек
-
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
Выполнено
0 каналов - ПНР выполнено
Выполнено
0 каналов - ПНР выполнено
0 каналов - ПНР выполнено
Остаток: 2 – извещателя, 2 – датчика СМК (тит. 7). ФД установлены 20 оповещателей
на 12Вт, необходимо заменить на 24Вт.
Дефицит кабеля ПТС - 4,7 км. (поставка 31.08.2025), для монтажа требуется КНС (опуски,
Z, C-профили)
Выполнено
0
0
-
-
-
-
0
-
1
0
-1
-
-
19.09.25
-
18
Нет
-
19.09.25
-
18
Нет
19.09.25
19.09.25
19.09.25
-
18
18
18
Нет
Нет
Нет
12.6.2
Монтаж видеокамер
шт
41
24
59%
17
Мухамедьяров Р.А.
Сибинтек
0
1
0
-1
На отметке +48 м. (труба) расположены 2 видеокамеры, нужно проработать КНС и места
установки
12.6.3
Расключение видеокамер
12.6.4
Монтаж клеммных коробок
Расключение коробок
41
41
41
19
23
16
46%
56%
39%
22
18
25
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
7
0
0
2
1
2
1
0
0
-1
-1
-2
В наличии (вместе с вводами), требуется монтаж КНС.
12.6.5
шт
шт
шт
-
-
-1 470
0м кабеля смонтировано (тит.6). Для прокладки требуется монтаж КНС (опуски, Z, Cпрофили).
-
20.08.25
-
0
Нет
20.08.25
19.09.25
30.04.25
30.04.25
-
0
18
0
0
Нет
Нет
Нет
Нет
1 470
Мухамедьяров Р.А.
Сибинтек
100%
33%
100%
100%
0
100
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
Сибинтек
0
0
-
0
6
-
0
0
-
0
-6
-
ПНР выполнены на 75%
30.06.25
30.06.25
810
89%
100
Мухамедьяров Р.А.
Сибинтек
0
0
0
-
Начало работ после ПС
30.06.25
31.07.25
-
0
-
-
100
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
-
-
30.09.25
-
29
-
-
Мухамедьяров Р.А.
Сибинтек
0
-
-
-
Начало работ после ПС
30.06.25
30.09.25
-
29
0%
0%
0%
0%
0%
100%
100%
2
195
1
14
4
0
0
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
Сибинтек
0
0
0
0
0
-
0
0
0
0
0
-
0
0
0
0
0
-
0
0
0
0
0
-
В остатке: сетевой контроллер СКУД - 1 шт, ИБП - 1 шт.
30.06.25
30.06.25
30.09.25
30.09.25
30.09.25
30.09.25
30.09.25
30.04.25
30.03.25
-
29
29
29
29
29
0
0
12.6.6
Монтаж кабеля
м
12.6.8
Монтаж шкафов
12.6.9
Монтаж гофрированной трубы
12.7
Автоматич. охранная сигнализация (07-0-ОС1)
12.8
Радио связь (07-0-РС1)
шт
м
м
м
7
150
46
230
7
50
46
230
12.9
Радиофикац. и проводн. вещание (07-0-РФ1)
м
910
12.9.1
Монтаж кабеля радиочастотного DX-10
м
-
12.10
СКУД (07-0-СКУД1)
-
-
-
12.10.1
Монтаж управляющих блоков (в шкаф СКУД)
12.10.2
Монтаж кабеля
12.10.4
Монтаж шкафов
12.10.5
Монтаж датчиков
шт
м
шт
шт
шт
м
м
2
195
1
14
4
835
3 440
0
0
0
0
0
835
3 440
12.10.6
Монтаж клеммных коробок
12.11
Телефонная связь (07-0-СТС1)
12.12
Перенос сетевого оборуд. (00-0-СС-1,2,3)
6 895
-
5 425
79%
0
1 470
0
Выполнено
В наличии
Выполнено
Шкаф в комплекте
Считыватели / извещатели / кнопки / замки электромагнитные (14 шт)
Выполнено
Выполнено
Нет
Нет
Нет
Нет
Нет
Нет
Нет
Нет
5

6.

Ход выполнения СМР
№ п/п
За текущий день (01.09.25)
Вид работ
Ед.изм.
Объем, по
проекту
(всего)
Факт
накопит.
Объем
Остаток
(по проекту)
%
Куратор от ПО ВУГ
Подрядчик
Объем
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Влияет на
начало
ПНР
(да/нет)
13
КНС
-
-
-
-
-
Мухамедьяров Р.А.
-
29
-
-
-
-
-
-
-
13.1
Монтаж КНС (магистральные)
м
24 108
24 108
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
17.06.25
-
0
Да
13.2
Монтаж КНС (С-проф.) (опуски)
м
22 992
20 349
89%
2 644
Мухамедьяров Р.А.
БНС
29
294
162
-132
29 чел.: смонтир. 162 м. с-профиля.
-
10.09.25
-
9
Да
14
КИП и А
-
-
-
-
-
Мухамедьяров Р.А.
-
-
-
-
-
-
-
-
-
-
14.1
Приборы КИП и вспомогательное
оборудование к ним (монтаж) (всего)
шт
4 998
3 942
79%
1 056
Мухамедьяров Р.А.
-
36
755
11
-744
Приборы: 11 шт. УГМет (4 чел), БНС (5 чел). [Р] - требуют расключения (пункт 14.2).
30.06.25
30.09.25
-92
29
14.1.1
Шкафы
Датчики для PT, FT [Р]
282
244
1 335
220
220
220
3 558
249
423
181
316
209
162
69
2
319
347
121
8
39
331
353
31
7
3
82
12
28
270
248
780
155
15
0
0
1
289
58
293
209
132
63
2
252
224
107
8
39
281
303
31
7
3
79
12
24
96%
102%
58%
70%
7%
0%
0%
0%
68%
32%
93%
100%
81%
91%
100%
79%
65%
88%
100%
100%
85%
86%
100%
100%
100%
96%
100%
86%
12
-4
555
65
205
220
3 558
248
134
123
23
0
30
6
0
67
123
14
0
0
50
50
0
0
0
3
0
4
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Габдрахимов А.Д.
Габдрахимов А.Д.
Габдрахимов А.Д.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
Мухамедьяров Р.А.
0
2
6
2
5
-
12
0
62
8
0
0
123
0
134
123
23
0
30
6
67
123
14
50
50
3
4
0
0
0
16
3
0
0
0
0
0
0
0
0
1
0
7
0
0
0
0
0
0
0
-12
0
-46
-5
0
0
-123
0
-134
-123
-23
0
-29
-6
-60
-123
-14
-50
-50
-3
-4
-
-
20.08.25
31.08.25
30.09.25
10.09.25
10.09.25
10.09.25
10.09.25
30.09.25
31.08.25
31.08.25
31.08.25
31.08.25
10.08.25
31.08.25
31.08.25
29.06.25
31.08.25
31.08.25
31.08.25
29.06.25
29.06.25
31.08.25
31.08.25
10.08.25
05.07.25
25.07.25
31.08.25
29.06.25
31.08.25
-
0
0
29
9
9
9
9
29
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
Да
Да
Да
Да
Нет
Нет
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
Да
960
852
89%
108
Мухамедьяров Р.А.
ЕСА
Филиал
БНС
БНС
БНС
БНС
БНС
БНС
БНС+Филиал
Филиал
БНС+Филиал
Филиал
БНС+Филиал
Филиал
БНС+Филиал
БНС+Филиал
Филиал
БНС+Филиал
БНС+Филиал
Филиал
Филиал
Филиал
ЕСА+Филиал
ЕСА+Филиал
УГМет
УГМет
Филиал
БНС+Филиал
Филиал
0 шкафов КИП смонтировано (ЕСА)
14.1.2
-
108
0
-108
0 сущ смонтировано
-
31.08.25
-
0
Да
-
31.08.25
-
0
Да
20.06.25
15.09.25
-87
14
Да
-
-
-
-
14.1.3
Импульсные линии (приборы РТ, FT)
14.1.3.1
- импульсные линии (ИЛ)
14.1.3.2
- подключено приборов PT, FT к ИЛ
14.1.3.3
- термообработка ИЛ
14.1.3.4
- гидроиспытания ИЛ
14.1.3.5
- теплоспутник (для ИЛ, без с.600)
14.1.4
Обогрев к шкафу
14.1.5
Гильза TT, TG
14.1.6
Местный TG (термометр)
14.1.7
Датчик TT (фланцевые) [Р]
14.1.8
Датчик TT (резьбовые) [Р]
14.1.9
Расходомер (FT) [Р]
14.1.10
Вторичный преобразователь [Р]
14.1.11
Диск диафрагмы
14.1.12
Клапан / отсекатель [Р]
14.1.13
Воздух КИП до клапана / отсекателя
14.1.14
Уровнемеры (LT) [Р]
14.1.15
Сигнализатор уровня LS (фланцевые) [Р]
14.1.16
Сигнализатор уровня LS (резьбовые) [Р]
14.1.17
Маносборка для PG/PI
14.1.18
Манометры
14.1.19
Посты загазов-ти (кноп./сирен./табл.) [Р]
14.1.20
Кнопка [Р]
14.1.21
Анализаторы [Р]
14.1.22
Датчики загазованности [Р]
14.1.23
Датчики вибрации [Р]
14.1.24
Пневмоприводы (АОВ, шиберы и др.) [Р]
шт
шт
м
шт
шт
шт
м
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
шт
14.1.25
Существующие приборы (Филиал) [Р]
шт
14.2
Приборы КИП (расключение) [Р]
шт
2 144
1 360
63%
784
Мухамедьяров Р.А.
ЕСА
-
784
0
-784
0 приборов расключено (ЕСА). Дефицит ресурсов ЕСА
14.3
Кабели КИПиА (без АОВ)
м
168 424
161 624
96%
6 800
Мухамедьяров Р.А.
ЕСА
16
486
0
-486
0 метров кабеля КИП смонтировано
14.4
Расключение кабелей (КИПиА)
-
-
-
-
Мухамедьяров Р.А.
ЕСА
-
-
-
-
14.4.1
Монтаж коробок
шт
313
304
9
Мухамедьяров Р.А.
ЕСА
-
9
0
-9
0 коробок смонтировано
-
31.07.25
-
0
Да
14.4.2
Расключение кабелей (магистр. + периферия)
14.5
Обустройство мест монтажа (Z-проф.)
14.5.1
97%
2 чел. (УГМет): 0 датчиков PT/FT смонтировано
БНС ( 2 свар. + 4 монт.): 11 ст. 13,5 ДД.
2 шкафов КИП обвязано ИЛ
Т/о после монтажа ИЛ
ГИ после монтажа ИЛ
Монтаж т/с параллельно с монтажем ИЛ (на одном участке)
Монтаж после готовности ИЛ
Количество приборов на теплофикацию 107 шт
Монтаж остатков после готовности т/п НД
Поверено 100%. Монтаж после готовности т/п НД
Поверено 100%
Выполнено
7 клапанов смонтировано (БНС). Монтаж остатков после готовности т/п НД
Выполнено
Выполнено
Цех 28: смонтировано 0 шт.
Цех 28: смонтировано 0 шт.
Выполнено. Ведутся ПНР (6 из 31 завершено)
Выполнено
Выполнено
Выполнено
Да
Да
концов
6 030
3 823
63%
2 207
Мухамедьяров Р.А.
ЕСА
-
2 207
0
-2 207
0 концов расключено
-
31.08.25
-
0
Да
-
2 360
2 354
100%
6
Мухамедьяров Р.А.
-
-
4
13
+9
-
-
-
-
-
Да
Места под коробки (КИП)
мест
277
277
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
25.07.25
-
0
Да
14.5.2
Места под посты загазованности (КИП)
мест
30
30
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
05.07.25
-
0
Да
14.5.3
Места под кнопки (КИП)
мест
7
7
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
-
27.06.25
-
0
Да
14.5.4
Места под газоанализаторы (QT) (КИП)
мест
96
92
96%
4
Мухамедьяров Р.А.
БНС
-
4
0
-4
-
-
31.07.25
-
0
Да
14.5.5
Места под датчики (КИП)
мест
1 950
1 948
100%
2
Мухамедьяров Р.А.
БНС
3
0
13
+ 13
13 мест под датчики КИП обустроено.
-
31.07.25
-
0
Да
14.6
ПНР (КИПиА)
приборов
2 143
1 533
72%
610
Мухамедьяров Р.А.
ЕСА
2
610
24
-586
24 приборов - выполнены ПНР. Сдача текущих объемов, ПНР не проводили
-
10.08.25
-
0
Да
14.7
ПНР КИП (по 1 категории)
приборов
593
91
15%
502
Мухамедьяров Р.А.
Филиал
-
502
26
-476
-
-
25.08.25
-
0
Да
6

7.

Ход выполнения СМР
№ п/п
За текущий день (01.09.25)
Вид работ
Ед.изм.
Объем, по
проекту
(всего)
Факт
накопит.
Объем
Остаток
(по проекту)
%
Куратор от ПО ВУГ
Подрядчик
Объем
Числ.
ресурс,
ед.
** - ежедневный план как средняя выработка в день, с учетом оставшегося объема работ
Объем работ (выработка)**
Срок
Примечания
План
Факт
Откл.
План (ИпК)
Прогноз
Откл.,
дней
Осталось
(от
прогноза),
дней
Влияет на
начало
ПНР
(да/нет)
15
Электромонтаж (ЭМ)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
15.1
Кабели ЭМ
м
208 766
208 766
100%
0
Ульданов И. А.
БНС, Филиал
-
-
-
-
Выполнено
20.06.25
25.08.25
-66
0
Да
15.1.1
Расключение кабелей (ЭМ)
концов
1 765
1 765
100%
0
Ульданов И. А.
БНС, Филиал
3
0
3
+3
3 концов кабелей расключено.
20.06.25
29.08.25
-70
0
Да
15.2
Монтаж оборудования (ЭМ) (в т.ч. места)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
Да
15.2.1
Коробки соединительные (ЭМ)
шт.
84
84
100%
0
Ульданов И. А.
БНС
-
-
-
-
Выполнено
-
30.06.25
-
0
Да
15.2.2
Посты управления (ЭМ)
шт.
198
198
100%
0
Ульданов И. А.
БНС
-
0
0
0
Выполнено
-
28.07.25
-
0
Да
15.3
ПНР (ЭМ) (НКО,АВО,вентиляция,эл./задвижки)
ед.
245
92
38%
153
Кулагин С.А.
Филиал, БНС
-
11
0
-11
Приступили к ПНР НКО
-
15.09.25
-
14
Да
15.3.1
Обкатано ЭД
ед.
245
124
51%
121
Кулагин С.А.
Филиал, БНС
0
9
0
-9
УГЭ (0 чел.): обкатано 0 ед. оборудования
-
15.09.25
-
14
Да
15.3.2
ПНР (обкатка + АСУ ТП)
ед.
245
92
38%
153
Кулагин С.А.
Филиал, БНС
3
11
2
-9
ПНР (обкатка + АСУ ТП) выполнено: 2 ед. оборудования
-
15.09.25
-
14
Да
16
Электроосвещение (ЭО)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
16.1
Кабели ЭО
м
46 530
7 145
15%
39 385
Ульданов И. А.
БНС
21
3 581
140
-3 441
140 м. кабеля ЭО смонтировано
20.06.25
12.09.25
-84
11
Нет
16.2
Обустройство мест монтажа (Z-проф.)
-
-
-
-
-
Ульданов И. А.
-
-
-
-
-
-
-
-
-
-
Нет
16.2.1
Места под коробки, светил. и указат. (ЭО)
мест
2 746
337
12%
2 409
Ульданов И. А.
БНС
0
603
12
-591
12 коробок смонтировано, 20 гусаков изготовили, 11 смонтир. Расключ. 11 концов
-
05.09.25
-
4
Нет
16.2.2
Места под посты управления (ЭО)
мест
213
48
23%
165
Ульданов И. А.
БНС
0
42
0
-42
Монтаж по факту монтажа поста
-
05.09.25
-
4
Нет
16.2.3
Места под щитовое оборудование (ЭО)
мест
30
0
0%
30
Ульданов И. А.
БНС
0
8
0
-8
Монтаж по факту монтажа щита
-
05.09.25
-
4
Нет
16.3
Щитовое оборудование (ЭО)
шт
30
0
0%
30
Ульданов И. А.
БНС
0
0
0
0
-
-
15.09.25
-
14
Нет
16.4
Светильники и световые указатели (ЭО)
шт
2 651
126
5%
2 525
Ульданов И. А.
БНС
0
106
11
-95
-
-
25.09.25
-
24
Нет
16.5
ПНР (ЭО)
ед
2 651
0
0%
2 651
Ульданов И. А.
БНС
0
0
0
0
Начало ПНР после завершения монтажа освещения
-
30.09.25
-
29
Нет
17
Прочие системы
-
-
-
-
-
-
-
-
-
-
-
-
-
-
-
-
17.1
Заземление (полоса)
м
15 380
9 250
60%
6 130
Юрьев П.В.
ЕСА
4
211
75
-136
4 чел. (ЕСА): 75 м полосы заземления смонтировано
11.08.25
30.09.25
-50
29
Нет
17.2
Молниезащита
м
830
0
0%
830
Юрьев П.В.
ЕСА
0
0
0
0
Объемы в составе договора по полосе заземления (п.17.1)
30.06.25
30.09.25
-92
29
Нет
17.3
Провода заземления (остаток)
м
18 136
2 257
12%
15 880
Мухамедьяров Р.А.
-
0
0
0
0
Объем кабеля заземления оптимизирован до 18136 м.
30.06.25
30.09.25
-92
29
Нет
17.3.1
Провода заземления (КИПиА)
м
7 512
388
5%
7 124
Мухамедьяров Р.А.
ЕСА
0
0
0
0
Монтируются небольшие объемы ПУГВ
30.06.25
30.09.25
-92
29
Нет
17.3.2
Провода заземления (ЭМ)
м
6 662
1 998
30%
4 664
Ульданов И. А.
БНС
0
161
0
-161
Всего заземления ЭМ смонтировано 1998м., за день: 0м. провода
30.06.25
30.09.25
-92
29
Нет
17.3.3
Провода заземления (ЭО)
м
2 869
0
0%
2 869
Ульданов И. А.
БНС
0
0
0
0
Начало работ после ЭМ
30.06.25
30.09.25
-92
29
Нет
17.3.4
Провода заземления (СС)
м
1 093
27
2%
1 067
Мухамедьяров Р.А.
Сибинтек
0
0
0
0
0 м провода. Средняя длинна проводка - 0,5 м на один прибор
30.06.25
30.09.25
-92
29
Нет
17.4
Автомат. отопления и вентиляции (АОВ)
-
-
-
-
-
Мухамедьяров Р.А.
-
-
-
-
-
-
-
-
-
-
17.4.1
Датчики вентиляции (АОВ)
шт
93
84
90%
9
Мухамедьяров Р.А.
ЕСА
0
5
19
+ 14
ЕСА: 19 датчиков смонтировано, 15 расключено. Устранить 40 замечаний.
30.06.25
03.09.25
-65
2
Да
17.4.2
КНС для АОВ (С-профиль, 2 м.)
м
250
250
100%
0
Мухамедьяров Р.А.
БНС
-
-
-
-
Выполнено
30.06.25
27.08.25
-58
0
Да
17.4.3
Монтаж кабеля КИПиА (АОВ)
м
7 678
7 678
100%
0
Мухамедьяров Р.А.
ЕСА
0
0
0
0
0 м. кабеля КИПиА (АОВ) смонтировано
30.06.25
03.09.25
-65
2
Да
17.4.4
Монтаж кабеля ЭМ (АОВ)
м
3 530
2 290
65%
1 240
Мухамедьяров Р.А.
ЕСА
5
620
420
-200
420 м. кабеля ЭМ (АОВ) смонтировано
01.07.25
03.09.25
-64
2
Да
17.4.5
ПНР (АОВ)
компл.
1
0
0%
1
Мухамедьяров Р.А.
НПП Поток
0
0
0
0
Прибытие НПП Поток запланировано с 28.08.2025
30.06.25
05.09.25
-67
4
Да
Нет
18
Благоустройство
м2
19 470
18 552
95%
919
Мухин В.В.
БНС
0
0
0
0
-
31.08.25
30.09.25
-30
29
19
Прочие работы:
0
-
-
-
-
Юрьев П.В.
-
-
-
-
-
-
-
-
-
-
19.1
Установка / разборка лесов (ОЭК)
м2
20 000
9 914
50%
10 086
Юрьев П.В.
Оргэнергокапитал
9
24,5
24,5
0
9 чел.: вып-но: монтаж лесов 24,5 м2., демонтаж - 156 м2.
31.08.25
31.08.25
0
0
Нет
19.2
Установка / разборка лесов (БНС)
м2
40 850
2 998
7%
37 852
Юрьев П.В.
БНС
0
0,0
0,0
0
0 чел.: вып-но: монтаж лесов 0 м2., демонтаж 0 м2
31.08.25
31.08.25
0
0
Нет
7

8.

Паспортизация технологических трубопроводов комплекса «Гидрокрекинг» (АО «РН-РСИ»)
Исполнитель: АО «РН-РемСтройИнжиниринг» по договору
01.09.2025 - дата отчета о состоянии
План-график по подготовке ИТД на трубопроводы
Остато Числ.
Факт
Ед.

Всего
Подрядная организация
Ресурс
к
накопит.
изм
п/п
1
1.1
2
2.1
Секция 600
Объём ООО "Башнефть-Строй"
Гидрокрекинг
Объём ООО "Башнефть-Строй"
01.сен
Объем работ
Откл.
Факт
План
шт.
375
321
54
0
2
0
-2
шт.
375
321
54
0
2
0
-2
шт.
2268
1358
910
11
31
1
-30
шт.
1838
1224
614
8
21
1
-20
2.1.1
ИТД по ВД
шт.
179
150
29
2
1
1
0
2.1.2
ИТД по НД
шт.
1659
1074
585
6
20
0
-20
шт.
335
39
296
3
10
0
-10
2.2
Объём ООО "ТЭКСТРО"
2.2.1
ИТД по ВД
шт.
47
22
25
0
1
0
-1
2.2.2
ИТД по НД
шт.
288
17
271
3
9
0
-9
2.3
Объём ООО "РЕТРО"
шт.
56
56
0
-
-
-
-
2.4
Объём СМР (прочее)
шт.
39
39
0
-
-
-
-
Итого
шт.
2643
1679
964
11
33
1
-32
План-график по подготовке паспортов на трубопроводы
Ед.
Остато Числ.
Факт

Наименование трубопроводов изм Всего
Ресурс
к
накопит.
п/п
.
01.сен
Объем работ
(выработка)**
Откл.
Факт
План
1
Паспортизация действующих т/п
шт.
185
129
56
2
1
1
0
2
Паспортизация новых т/п
шт.
664
343
321
4
3
2
-1
шт.
849
472
377
6
4
3
-1
Итого
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
план*
факт
Июнь
3
2
1
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
Август
Июль
3
2
1
3
2
1
8
8
8
6
0
0
0
0
0
0
0
0
8
8
8
6
0
0
0
0
0
0
0
0
4 133 134 134 134
0
8 12 7 10
0
0
4 133 134 134 134
0
8 12 7 10
0
0
0 47 48 48 48
0
4
2
8
2
0
0
4 86 86 86 86
0
6
5
4
6
0
0
1 53 53 53 52
0
9 14 14
2
0
0
0 12 12 12 11
0
9 10 1
2
1 41 41 41 41
0
4 13
0
0
0
0
5
0
Сентябрь
3
2
1
8
8
8
0
0
0
8
8
8
0
0
0
86 86 86
0
0
0
86 86 86
0
0
0
Срок
30.09.2025
30.09.2025
30.09.2025
30.09.2025
30.09.2025
86
0
41
0
86
0
41
0
86
0
41
0
30.09.2025
30.09.2025
30.09.2025
41
0
41
0
41
0
30.09.2025
29
29
29
29
29
29
29
29
-
Выполнено
-
192 195 195 194 135 135 135 30.09.2025
0
0
10 21 21 24 0
29
7
7
2
5
21
38
29
21
36
план* 19
16
12
47
43
41
41
41
41
40
факт
29
Выполнено
Срок
Сентябрь
3
2
1
8
8
8
31.10.2025
0
0
1
32 32 32
30.11.2025
0
0
2
Июнь
3
2
1
7
план* 12 9
6
факт 12 5
5
7
план* 7
Осталос
ь, дней
Июль
3
2
1
14 10 9
1
17 8
33 33 32
Август
3
2
1
9
9
9
6
4
1
32 32 32
40
40
30.11.2025
0
0
факт 19 12 8 22 29 39 30 25 42 3
* кол-во паспортов указано с учетом своевременного предоставления ИТД
Осталос
ь, дней
60
90
90
8

9.

Материально-техническое обеспечение (МТО) (проект "Восстановление установки "Гидрокрекинг")

п/п
Этап
Наименование МТР
Ед.изм. Кол-во
Титул
Номер
Номер
Дата
закупочной договор заключения
процедуры
а
(факт/план)
Поставщик
Срок
Дата поставки
Дата поставки
изготовлени
По
по договору
я
результатам
Текущий статус
Закупка
Материалы для обвязки приборов КИП:
1
6.4
Соединители
шт
663
Трубка калиброванная
м
2418
АТХ
УНХ-002882025
БНФ/П/33/3
52/25/МТС
06.05.2025
АО "ВСП РУС"
(Москва, Россия)
120
02.09.2025
01.09.2025
Произв. - Ha vi
Engi neeri ng (Мумба и,
2
6.3.1
Калориферы вент.обор. 06-ой титул - 2 шт.
(Поставленые ранее приведены в
негодность путем разморозки)
шт
2
01-1-ТХ1.1
ВТ
ЗП КИМ
-
-
-
70
30.11.2025
3
6.3.1
Шпильки (ЗИП ОРЕХ)
шт
1943
ГК
-
-
-
-
-
15.11.2025
27.08.2025 передано итоговое заключение по тех. части.
Текущая стадия - тех. закл. Поквалификации, 29.08.2025 - объявление переторжки.
Парралельно отремонтированы ранее размороженные калориферы
15.11.2025
Шпильки ЗИП, по ОРЕХ. Этап ТЗ
28.08.2025 г. после доп. запр., направлено на итоговое заключение в производств. службу
от снабжения
01.09.2025
Поставленый ранее кабель в 25-ом году, фактически оказался без брони, поставщик принял
Заказ к изготовлению корректного кабеля,
однако срок изготовления не менее 35 дней. (заказ открыт на заводе 03.07.25).
Кабель в финальной стадии изготовления, срок готовности 29.08.2025 г.
Направлена машина УНХ для самовывоза.
К вечеру 01.09.2025 г. машина находится на обратном пути. Проехала Н. Новгород.
Предварительный срок прибытия в г. Уфа - вечер 02.09.2025 г.
ООО «УПТС» (Уфа , Россия)
4
6.4
Кабель под ПТС1 (громкоговорящая связь)
(ранее поставленый, фактически без брони)
м
4680
6.6
УНХ-011512024
БНФ/П/33/7
0/25/МТС
26.07.2025
Произв. - ООО "НедПермь" (Пермь, С.Петербург, Россия)
35
30.08.2025
Поставка 30.08.25
Принимающей российской стороной размещена заявка на забор груза у производителя.
Предварительные сроки отправки 18-19 августа
9

10.

Закупки работ и услуг (проект "Восстановление установки "Гидрокрекинг")

Наименование
закупки / ДС
Подрядчик Тип закупки
НМЦ*
Вкл. в РПЗ
Заявка на
закупку
Получение
решения ЗК
Срок заключения
договора
1
ДС по этапу 6.3.1
ООО БНС
ДС
ЗуЕП (с ВЗЛ)
Выполнено
Не требуется
Выполнено
Выполнено
Корп. Одобрение
2
ДС по этапу 6.3.2
ООО БНС
ДС
ЗуЕП (с ВЗЛ)
10.09.2025
13.09.2025
20.09.2025
05.10.2025
19.10.2025
3
Монтаж
электрообогрева
ООО ЕСА
ЗуЕП
18.08.2025
21.08.2025
28.08.2025
31.08.2025
14.09.2025
4
ДС №1 по эт.6.5 (лот2)
ООО БНС
ЗуЕП (с ВЗЛ)
Выполнено
27.08.2025
03.09.2025
06.09.2025
20.09.2025
Полимерные полы
-
Конкурентна
я закупка
6
Вывоз отходов
ООО
«НОВЭТ»
Конкурентна
я закупка до
5 млн. руб.
Выполнено
Выполнено
Выполнено
Выполнено
7
ПНР (ПС) эт.6.6
ООО ЕСА
ЗуЕП
Выполнено
Выполнено
Выполнено
8
Страхование рисков
СМР и ПНР
ПАО СК
"Росгос
Страх"
ЗуЕП
Выполнено
Выполнено
9
АОВ монтаж датчиков
-
ДС ЕСА
19.08.2025
10
Секция 600
-
ЗуЕП
19.08.2025
-
Конкурентна
я закупка
-
Низкостоимо
стная
закупка
5
11
ПНР шеф-наладка
12
Шеф-монтажные
работы. Система
возбуждения
синхронных
двигателей. Этап 6.5.
Выполнено
25.08.2025
25.08.2025
Выполнено
20.08.2025
23.08.2025
08.09.2025
Текущий статус
Ответственный
(на текущем
статусе)
Подготовка документов к корпоративному одобрению-02.09.2025
Выход на корпоративное одобрение совета директоров 05.09.2025
Доклад на ГИД у Пригоды А.В.
Камалов Р.Ф. (НМЦ)
Заключение ДС с БНС – 16.10.2025
Корретировка НМЦ, РВ. Срок-15.09.2025
Подготовка НМЦ. Необходимо расценить РВ- 03.09.2025
Пакет документов (НМЦ, сметы и пр.) в КФУ согласовано.
Подготовка документов на ЗК-26.08.2025. Заявка на ЗК -05.09.2025
Для инициации конкурентной закупки требуется три письмасогласия на участие трех организаций. На тек. дату предоставлено
одно письмо согласие от ООО "ПЭТ". Нет писем согласия.
Необходимо: провести круглый стол с разъяснениями объема
работ, сформировать спец требования к участникам закупки. Срок
-03.09.2025.
Напомню, что данный объем работ включен в Договор с БНС и
авансирован.
Скрылев А.С. (РВ),
Камалов Р.Ф. (НМЦ)
Камалов Р.Ф.
Камалов Р.Ф.
Камалов Р.Ф.
10.09.2025
По итогу рабочей группы по низкостоимостной закупке принято
положительное решение с оговоркой (предоставить обновленную
лицензию на обращение с отходами 1-4 класса опасности).
Ожидаемый срок до 05.09.2025
Камалов Р.Ф.
Выполнено
10.09.2025
Договор на согласовании в SAP ERP. Срок -05.09.2025
Камалов Р.Ф.
Выполнено
Выполнено
11.09.2025
Договор направлен на подписании- 03.09.2025
Камалов Р.Ф.
22.08.2025
29.08.2025
01.09.2025
15.09.2025
Сметы направлены ЕСА для согласования объема -02.09.2025
Камалов Р.Ф.
22.08.2025
29.08.2025
02.09.2025
17.09.2025
Подготовка дефектной ведомости по переделкам.
Ориентировочный срок на 03.09.2025
Камалов Р.Ф.
23.09.2025
Обоснование у ЕП подписано. Подготовка документов к ЗК. Пакет
документов направлен на согласование в КФУ/ от КФУ получены
замечания в рабочем порядке. Срочно необходим подписанное
ТТ. срок согласования -08.08.2025 .
Камалов Р.Ф.
23.09.2025
ТЗ подписано. ТКП от поставщика оборудования АО "НИПОМ"
получено. Пакет документов направлен на согласование в КФУ,
срок согласования -03.09.2025. Подготовка обоснования02.09.2025
Камалов Р.Ф.
28.08.2025
28.08.2025
04.09.2025
04.09.2025
08.09.2025
08.09.2025
10

11.

Приложения
11

12.

Приложение 1. Выполнение работ по монтажу кабелей КИПиА, ЭМ и ЭО
(ООО «ЕСА», ООО «Башнефть-Строй» и ресурсы Филиала)
Ед.
изм
Общий
объем
Факт
1.1. Кабели КИПиА
м
131 113
119 064
91%
1.2. Монтаж клеммных коробок
шт
313
304
97%

Наимнование
Этап
Подрядчик
%
Срок
(план)
Срок
(прогноз)
Май

2025
Июнь

Июль

Август

План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
15 560
16 070
20 754
14 240
17 561
18 059
34 431
11 697
29 625
8 930
13 182
9 925
0
9 903
0
12 245
0
7 480
0
5 475
0
3 300
0
1 740
131 113
131 113
131 113
131 113
131 113
131 113
131 113
117 931
120 000
1.3. Расключение кабелей
этап 6.4
1.4. Монтаж провода (заземление)
ООО
концов
"Екатеринбург
Спец
Автоматика"
м
1.5. Монтаж термошкафов
шт
1.6. Расключение приборов КИП
шт
2.1. Кабели ЭМ (оборудование)*
м
6 030
3 823
88 306
63%
20.06.2025
7 512
388
5%
282
270
96%
2 144
208 766
1 360
208 766
90 000
31.08.2025
53 875
60 000
36 314
30 000
15 560
0
16 070
май.25
63%
48 369
60 066
68 996
78 921
88 824
101 069
108 549
114 024
117 324
119 064
май.25
май.25
июн.25
июн.25
июн.25
июл.25
июл.25
июл.25
ав г.25
ав г.25
ав г.25
Май

100%
30 310

Июнь

2.3. Монтаж постов управления
этап 6.5
ООО
"БашнефтьСтрой"
(оборудование)
2.4. Монтаж заземления (провод)
шт
84
84
100%
шт
198
198
100%
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
0
4 870
11 181
28 241
32 230
50 903
32 230
41 860
33 000
38 657
47 869
24 848
50 600
7 933
0
12 245
0
3 120
50 600
1 517
29.08.2025
150 000
120 000
2 613
1 998
90 000
76%
концов
3.1. Кабели ЭО (освещение)
м
3.2. Монтаж ответвительных коробок
шт
1 765
42 223
2 249
1 765
2 838
0
0
5 886

План
Факт
0
0
207 110
207 110
207 110
208 766
208 766
208 766
11 181
198 243
201 363
202 880
208 766
208 766
июл.25
ав г.25
ав г.25
ав г.25
43 411
33 111
4 870
0
108 641
75 641
60 000
30 000
2.5. Расключение кабелей
Август

План
Факт
156 510
180 000
м

Факт
210 000
20.06.2025

План
240 000
2.2. Монтаж клеммных коробок
Июль

84 014
125 874
май.25
июн.25
153 217
178 065
185 998
июн.25
июн.25
июл.25
июл.25
Август

План
Факт
План
Факт
План
Факт
21 583
20 515
2 838
16 248
0
0
100%
май.25

7%
май.25
Июнь

Июль

План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
План
Факт
0
0
6 768
0
4 653
0
16 247
0
21 583
0
20 515
0
16 247
0
0

Сентябрь

План
Факт
План
Факт
21 583
20 516
0
0

0%
60 000
Монтаж светильников, световых
3.3.
указателей
3.4. Монтаж постов управления
этап 6.5
ООО
"БашнефтьСтрой"
(освещение)
шт
2 651
126
5%
шт
122
0
0%
3.5. Монтаж щитового оборудования
шт
30
0
0%
3.6. Монтаж заземления (провод 1x4)
м
2 869
0
0%
31.07.2025
30.09.2025
42 223
42 223
42 223
42 223
42 224
42 224
42 224
34 946
40 000
27 668
11 421
20 000
6 768
0
0
июн.25
0
0
0
0
0
0
0
2 838
0
0
0
июн.25
июн.25
июл.25
июл.25
июл.25
ав г.25
ав г.25
ав г.25
сен.25
сен.25
сен.25
* Основной объем по договору ЭМ выполнен до 20.06.2025, общий объем по кабелю ЭМ скорректирован с учетом дополнительного объема работ в соответствии с КЖ (без учета ожидаемой экономии ~26%)
12

13.

Приложение 2. Монтаж приборов КИП и оборудования к ним
28.08.2025
Категория
Составляющие монтажа
Всего
Всего
Сущ.
Датчики давления и
расхода (диафр.)
65
287
244
284
280
62
30
531
239
417
309
Датчик ТТ резьбовые на бачках, АВО
Датчик для РТ, FT
Импульсная линия
Обогрев к шкафу
Гильза ТТ, TG
Местный TG
Tемпература
Датчик ТТ фланцевые
Расходомер
Вторичный преобр.
Диск диафрагмы
Фланцевые
Клап/отсек
Возд КИП до клап/отсек/прив
Уровнемеры
Сигнализатор уровня
LS
На трубопроводах
На бачках насосов
Маносборка для PG/PI
Манометры
Нов./
Компл.
Зам.
287
313
Шкафы
Манометр
Кнопка
Перекл., Сирены,
Лампы
Сирена
Лампа/Табло
Анализаторы
Датчики загазованности
Датчики вибрации
Датчики погас. пламени
Пневмоприводы
К-151
Итого всё оборудование КИП
Сущ.
Нов./
Компл.
Зам.
4
60
246
215
220
249
2
45
4
131
1
2
61
4
423
181
47
54
56
0
289
58
47
54
93
49
316
209
8
51
93
49
293
209
8
51
4
2
4
40
31
9
8
16
129
63
2
246
219
107
8
39
64
66
271
293
10
2
33
27
0
0
79
12
166
69
6
359
421
132
16
55
4
40
57
11
8
16
162
69
2
319
347
121
8
39
398
462
65
67
331
353
81
43
12
14
82
12
40
62
24
10
2
71
41
12
3
82
12
5090
Смонтировано
10
40
17
24
28
715
4129
5089
17
2
42
1
17
245
10
40
15
24
24
624
2994
3845
Смонтир.
Филиал УНХ
Сущ.
4
6
Нов.
+3
+1
+4
+10
+10
2
38
0
15
227
+1
Смонтир. Смонтир.
Осталось
БНС
ЕСА
Сущ./
Нов./
Сущ.
Компл.
Нов.
Нов.
Зам.
41
5
29
0
17
89
0
26
248
+1
5
134
0
4
123
0
0
23
0
0
0
0
+1
2
33
6
0
0
+5
0
73
26
128
11
+2
2
14
0
0
0
0
1
60
0
1
60
4
0
38
0
14
12
0
3
1
3
0
0
2
4
2
0
+27
+9
37
91
1135
1244
18
Расключение датчиков, исп. ЕСА
Исполнитель
РасклюЗа день Осталось
чено
По КВД
Всего
Смонтир.
313
279
184
129
Всего
103
филиал
417
309
107
69
394
309
80
63
276
283
45
51
141
26
62
18
95
34
24
2
95
34
24
2
87
34
21
1
БНС+филиал
БНС+филиал
359
286
192
167
82
82
75
129
16
55
114
16
55
50
10
46
79
6
9
13
13
10
81
43
12
14
82
12
40
62
24
43
29
0
10
79
12
40
54
24
7
19
11
62
12
39
39
24
74
24
12
3
20
0
1
23
0
7
6
7
24
12
24
24
12
24
24
9
24
2144
1887
1350
794
420
407
364
257
1624
ЕСА
филиал
Смонтир. Расключ.
91
72
БНС+филиал
БНС+филиал
БНС+филиал
филиал
БНС+филиал
филиал
БНС+филиал
филиал
БНС+филиал
БНС+филиал
филиал
филиал
филиал
ЕСА+филиал
ЕСА+филиал
ЕСА
ЕСА+филиал
филиал
филиал
филиал
БНС+филиал
филиал
13

14.

Приложение 3.1 ДИГ контуров высокого давления (ВД) комплекса «Гидрокрекинг» (ч.1)
Проведения дополнительных испытаний на герметичность (ДИГ) контуров высокого давления (ВД) комплекса "Гидрокрекинг"
Пропуски (ДИГ)
При
№ Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
1
1
ДИГ №10
2
3
Водород и ЦВСГ от К-102 АВС
1 и К-151 в тройники смешения,
на квенчи, В-103 А
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Дата сдачи
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее),
контура
е
(да/нет)
МПа / %
4
5
6
7
ВД ВСГ, ВД К102А, ФК
ВД1
Выполнено
17.08.2025
(условно)
Да
8
9
%
Пропуски
(остаток),
шт.
Факт
(за день)
ГИ
28.8
15
Продувка
на хлопок
Остаток ГИ
16
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Всего
Снято Ост.
Замечания
17
18
19
20
10
11
12
13
14
12,50 0,00
0%
15
12
80%
3
100% 100%
-
95
83
12
Монтаж линии (1)
2
ДИГ №14
1
Контур высокого давления
нитки А от Р-151А до В-151
ВД ВСГ, ВД ГПС, ВД А4,
ВД А8, ВД А3, ВД А6, ВД
А5, ВД А7, ВД А9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
36
33
92%
3
100% 100%
-
105
84
21
Импульс (8), крепеж (1), заглушки (1),
штурвал (1), площадки (3).
3
ДИГ №15
1
Контур высокого давления
нитки В от Р-151В до В-151
ВД ВСГ, ВД ГПС, ВД В4,
ВД В8, ВД В3, ВД В6, ВД
В5, ВД В7, ВД В9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
38
36
95%
2
100% 100%
-
111
92
19
Импульс (8), монтаж линии т/п (1),
заглушки (2), соосность (1), штурвал
(1).
ВД ВСГ, ВД ЦВСГ, ВД В151 Вспм, ВД ГПС, ВД В151 НГ, ВД В-151 СППК,
ВД С4, ВД С8, ВД С3, ВД
С6, ВД С5, ВД С7, ВД С9
Повторный ДИГ после
настройки помпажника
Да
10,25 0,00
0%
74
63
85%
11
100% 100%
-
252
206
46
Опоры (1), импульс (9), воздух КИП
(5), крепеж (4), монтаж линии т/п (4),
заглушка (8), соосность (1), штурвал
(1), площадки (1).
4
ДИГ №13
1
Контур высокого давления
нитки С от Р-151С до приема
К-151
5
ДИГ №66
1
Пробоотборник Е-161 А (от R101 А)
ВД А9, ВД А10, ВД А11
Повторный ДИГ после
настройки помпажника
Да
8,50
0,00
0%
4
3
75%
1
100% 100%
-
7
5
2
Монтаж линии т/п (1), пропуск по
сальнику (1).
6
ДИГ №67
1
Пробоотборник Е-161 В (от R101 В)
ВД В9, ВД В10, ВД В11
Повторный ДИГ после
настройки помпажника
Да
8,50
0,00
0%
1
0
0%
0
100% 100%
-
11
9
2
Монтаж линии т/п (1), пропуск по
сальнику (1).
7
ДИГ №65
1
Пробоотборник Е-161 С (от R101 С)
ВД С9, ВД С10, ВД С11
Выполнено
03.08.2025
Да
8,50
0,00
0%
0
0
100%
0
100% 100%
-
8
7
1
Монтаж линии т/п (1).
8
ДИГ №68
1
11РЕ14 (проботборник ВСГ
после В-101)
ВД ЦВСГ, С100-16
Выполнено
08.08.2025
Да
1,00
0,00
0%
1
1
100%
0
100% 100%
-
8
8
0
Монтаж линии т/п (1).
9
ДИГ №69
1
Обвязка В-103 В (сепаратор
отбора проб перед В-151)
ВД В-103 Вспм
Выполнено
03.08.2025
Да
2,00
0,00
0%
4
4
100%
0
100% 100%
-
17
17
0
-
ВД: 7,97
0,00
0%
173
152
88%
20
0
ВД:
Ресурс,
чел.
ПО
Срок
21
22
23
Критика - не решён вопрос по
близости тр-да с фланцем
FT35. РН-СК не принимает. ВНП
не согласовывает.
615 511 104
14

15.

Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.2)
Пропуски (ДИГ)
При
ы Контур ДИГ орит
ет
0
1
2
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
3
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
4
5
6
7
8
ТГ
В работе, по давлению
проходит, нужен монтаж и
расключение всех приборов
Да
0,41
%
Пропуски
(остаток),
шт.
Факт
(за день)
ГИ
28.8
15
Продувка
на хлопок
Остаток ГИ (контура)
16
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Замечания
Ресурс,
чел.
ПО
Срок
19
20
21
22
23
Всего
Снято Ост.
17
18
9
10
11
12
13
0,41
100%
84
84
100%
0
100% 100%
316
276
40
импульс ГИ (40)
10
ДИГ №34 1.1
13
ДИГ №1
2
Композит_вакуумный
С100-1, С100-2, С100-3,
газойль из ТП к Р-105 АВ и РС100-9
458
Выполнено
15.08.2025
(условно)
Да
0,10
0,00
0%
8
8
100%
0
100% 100%
40
31
9
Воздух КИП (1), импульс ГИ (1), заглушка
(1), опоры (2), соосность (3), коллизия (1)
14
ДИГ №2
2
Композит от Р-458 к В-106, в
линии выкида Р-105 АВ и Р151 АВС
С100-9, С100-11
Выполнено
15.08.2025
(условно)
Да
2,12
0,00
0%
4
4
100%
0
100% 100%
40
38
2
коллизия (1), площадки (1)
15
ДИГ №3
2
Композит_вакуумный
газойль от Р-105 АВ через S151 АВС_S-152
С100-3, С100-4, С100-5
Выполнено
30.08.2025
Да
0,55
0,55
100%
12
12
100%
0
100% 100%
48
39
9
Импульс ГИ (3), монтаж глухой фланец (2),
ЗРА (1), сварка (1), опоры (1), площадки (1)
В работе, ГИ импульса,
дренажи Р-151
Да
0,30
0,30
100%
13
13
100%
0
100% 100%
89
84
5
Импульс ГИ (2), заглушка (2), опоры (1)
Да
0,30
0,30
100%
26
26
100%
0
100% 100%
32
29
3
КИП (2), опора (1)
Да
1,10
0,00
0%
5
5
100%
0
100% 100%
28
24
4
Импульс ГИ (3), не залита опора (1)
Топливный газ
16
ДИГ №4
2
Обвязка В-153 - Р-151 АВС
С100-4, С100-6, С100-9,
ВД А1, ВД А2, ВД В1, ВД
В2, ВД С1, ВД С2, ВД А3,
ВД В3, ВД С3
17
ДИГ №5
2
Обвязка В-152 - Р-157 АВ
С100-7, С100-8, С400-53
В работе (выдержка),
требуется замена уровня
15LE08, дренаж насосов Р-157
18
ДИГ №6
2
Рециркулят от Р-157 АВ в В153 и ТП
С100-7
Выполнено
19
ДИГ №61
2
Обвязка В-308
(нгибитор коррозии).
С100-28, С100-29, С10033, ХОВ, Азот НД
В работе, не окончен СМР
Да
0,10
0,00
0%
-
-
-
-
80%
80%
ХОВ
27
15
12
КИП (1), крепеж (1), заглушка (5), сварка
(2), монтаж линии (2), бетонная заливка
опор (1)
-
-
-
20
ДИГ №62
2
Ингибитор коррозии от Р-104
до В-157.
С100-29, С100-30, С10031, С800-6, С800-31,
Азот НД, ХОД
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
71%
71%
ХОВ, С800-31
26
2
24
КИП (1), крепеж (1), заглушка (6), монтаж
глухой фланец (1), монтаж линии (1),
сварка (4), опоры (6), коллизии (3)
-
-
-
21
ДИГ №9
3
Водород от С1000 - обвязка К102 АВС
С100-19,С100-22, ВД
К102А, ВД К102В
В работе, обкатка?
Да
1,96
0,00
0%
-
-
-
-
100% 100%
-
64
17
47
КИП (1), воздух КИП (1), импульс (3),
заглушка (21), крепеж (9), ЗРА (4), штурвал
(1), фланец (4), опоры (4),
-
-
-
22
ДИГ №7
3
Анилин от В-172 и ДМДС от В- С100-24, С100-25, С100171 к Р-310АВ
26, С100-27, Азот НД
В работе, не окончен СМР
Да
0,07
0,00
0%
18
15
83%
3
100% 100%
-
49
36
13
ВоздКИП (1), крепеж (1), ЗРА (3), опоры (1), Критика - есть замечания со
сваркой. Требуются повторные
площадки (1), сварка (2), опоры (3),
ГИ.
прихватка (1).
23
ДИГ №8
3
Анилин_ДМДС от Р-310 АВ на
выкид Р-458 и прием Р-151
АВС
С100-9, С100-10
Выполнено
09.08.2025
(условно)
Да
2,20
0,00
0%
0
0
-
-
100% 100%
-
13
12
1
Площадки (1)
24
ДИГ №11
3
Водород пусковой от К-102
АВС в В-151, В-102, В-106, В401
ВД Пусковая
Выполнено
09.08.2025
(условно)
Да
3,90
0,00
0%
1
1
100%
0
100% 100%
-
5
3
2
Заливка опоры (1), коллизия с м/к (1)
С100-13_1, С100-13_2,
С100-13_3, 100-13_4
,С100-13_5, С200-1, С4001
В работе
Да
1,78
0,00
0%
-
0
-
100%
86%
-
0
0
0
-
ВД ЦВСГ, С100-14
В работе, не окончен СМР
Да
4,50
0,00
0%
-
0
-
100% 100%
-
62
3
59
-
Не приступали
Нет
2,80
0,00
0%
-
0
-
33%
С200-2, С200-3
0
0
0
25
ДИГ №17
3
Обвязка В-106 (сепаратор
низкого давления)
26
ДИГ №16
3
Обвязка В-102 (сепаратор
среднего давления)
27
ДИГ №12
3
Водород от К-102 АВС и ВСГ
от С200 на С1000, Л-24-5, Л- С100-23, С200-2, С200-3
24-7
20.08.2025
(условно)
33%
-
-
-
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
15

16.

Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.3)
Пропуски (ДИГ)
При
ы Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
28
1
ДИГ №18
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
2
3
4
5
6
7
8
4
Нестабильный гидрогенизат
В-106
9
10
11
С400-1, С400-2, С400-3
В работе
Нет
2,00
0,00
0%
-
С400-4, С400-5, С400-6,
С400-7, С400-8, С400-9,
С400-10, С400-11, С40012, С400-13, С400-16
В работе
Да
1,32
0,00
0%
%
12
Пропуски
(остаток),
шт.
Факт
(за день)
ГИ
28.8
Продувка
на хлопок
Остаток ГИ (контура)
Оснащение
приборами
КИП
Всего
Снято Ост.
17
18
19
13
15
16
-1
-
100%
33%
-
0
0
0
-
0
-
100%
91%
-
0
0
0
29
ДИГ №19
4
Обвязка С-401 - В-401
(стабилизация).
30
ДИГ №20
4
Рефлюкс В-401 от Р-401 А/В
на орошение С-401 и на ГФУ.
С400-11
Не приступали
Нет
1,74
0,00
0%
-
1
-
100%
0%
-
0
0
0
31
ДИГ №21
4
Стабильный гидрогенизат от
Р-402 А/В в F-401-С-401.
С400-13, С400-14.1,
С400-14.2, С400-14.3,
С400-14.4, С400-15
Не приступали
Да
1,46
0,00
0%
-
2
-
100%
83%
-
0
0
0
Не приступали
Нет
0,10
0,00
0%
-
0
-
100%
86%
-
0
0
0
32
ДИГ №22
5
С400-17.1, С400-17.2,
С400-18, С400-19, С40020, С400-21, С400-22,
С400-23, С400-24, С40025, С400-26, С400-27,
Обвязка С-402 - В-402 с С-406- С400-28, С400-33, С400С-404-С-403 (ректификация). 34, С400-35, С400-36,
С400-37, С400-38, С40039, С400-40, С400-41,
С400-42, С400-43, С40047, С400-48, С400-49,
ФНД, С400-50
33
ДИГ №23
5
ВЦО С-402 от Р-452 А/В через С400-29, С400-30, С400- Набор давления и постановка
Е451АВ, А-408.
31
на выдержку
Да
0,61
0,00
0%
21
21
100%
0
100% 100%
-
38
14
24
34
ДИГ №24
5
НЦО С-402 от Р-404, Р-403 В
через Е-454 А/В.
В работе, требуется монтаж
КИП
Да
0,48
0,00
0%
-
-
-
-
100%
0%
-
19
0
19
35
ДИГ №26
5
Реактивное топливо от P-406 С400-16, С400-39, С400A/B в товарный парк.
45, С400-50
Не приступали
Нет
0,73
0,00
0%
-
-
-
-
100%
50%
-
0
0
0
36
ДИГ №27
5
Дизельное топливо от P-405
A/B в товарный парк.
С400-30, С400-39, С40043, С400-44, С400-45,
С400-46, С400-50
Не приступали
Нет
0,73
0,00
0%
-
-
-
-
100%
57%
-
0
0
0
37
ДИГ №28
5
Рециркулят от Р-403 А/В/С до С400-50, С400-51, С400В-152.
52, С400-53
В работе, не окончен СМР
Да
1,02
0,00
0%
-
-
-
-
100% 100%
-
39
25
14
38
ДИГ №29
5
Да
0,45
0,00
0%
7
7
100%
0
100% 100%
-
32
16
16
39
ДИГ №32
5
Нет
0,78
0,00
0%
-
-
-
-
100%
67%
-
0
0
0
40
ДИГ №63
5
41
ДИГ №64
5
ШБФ от P-407A/B на
орошение C-402 и до С-405.
Фр 165-180 от Р-410 А/В
через Е-406 А/В, А-406 с
установки.
С400-47
31.08.2025
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
-
-
-
-
-
-
-
-
Воздух КИП (1),крепеж (9), заглушка (8),
монтаж фланец (2), монтаж линий (5), нет
опор (3), термокарман (1), прочие (1)
-
-
-
Заглушка (3), глухой фланец (1), сборка
фланеца (1), опоры (7), прихватки (2),
термокарман (1).
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
С400-26
Выполнено
С400-36, С400-50, С40063
Не приступали
Ингибитор коррозии от Р-411
С100-32
Выполнено
29.06.2025
Да
1,90
0,00
0%
-
-
-
-
100% 100%
-
0
0
0
-
-
-
-
Ингибитор коррозии от Р-412
С100-33, С400-26
Выполнено
25.08.2025
Да
0,40
0,00
0%
-
-
-
-
100% 100%
-
1
0
1
-
-
-
-
16

17.

Приложение 3.2 ДИГ контуров низкого давления (НД) комплекса «Гидрокрекинг» (ч.3)
Пропуски (ДИГ)
При
ы Контур ДИГ орит
ет
Статус ДИГ
Название контура ДИГ
Контуры ВД (входят в
ДИГ)
Текущий статус
0
42
1
ДИГ №25
Остаточные работы для ДИГ КВД
Давление ДИГ, МПа
Дата
приемки
ПНУ
Пропуски Пропуски
(всего), (устранен
Приступил
Фактически
Проектно
шт.
о), шт.
и к ДИГ
набранное (текущее)
е
(да/нет)
(в ходе ДИГ), МПа / %
%
Пропуски
(остаток),
шт.
Факт
(за день)
ГИ
28.8
Продувка
на хлопок
9
10
11
12
13
15
16
0%
-
-
-
-
100%
50%
Остаток ГИ (контура)
Оснащение
приборами
КИП
Подрядчик (на устранении
замечаний ПНУ)
Замечания ПНУ
Всего
Снято Ост.
17
18
19
0
0
0
Замечания
Ресурс,
чел.
ПО
Срок
20
21
22
23
-
-
-
2
3
4
5
6
7
8
6
ТБ от Р-408 А/В через Е-404 и
А-404 А/В с установки.
С400-50, С400-63
Не приступали
Нет
0,78
0,00
В работе
Да
0,10
0,00
0%
-
-
-
-
100% 100%
-
130
2
128
КИП (12), шкаф КИП (1), воздух КИП (2),
импульс (3), импульс ГИ (3), крепеж (8),
заглушка (52), монтаж глухой фланец (1),
ЗРА (5), штурвал (1), линии (7), сварка (6),
опоры (16), площадки (4), другое (6)
Критика - есть замечания со
КИП (9), ИЛ (5),заглушка (2),ЗРА (4), опоры
сваркой. Требуются повторные
(6),
ГИ.
-
43
ДИГ №30
6
Обвязка С-405 - В-403
(разделение бензина).
С400-54, С400-55, С40056, С400-57, С400-58,
С400-59, ФНД, С400-60,
С400-61, С400-64
44
ДИГ №31
6
ЛЛБ от P-308 A/B на
орошение C-405 и с
установки.
С400-60
В работе, не окончен СМР
(врезка ЗРА)
Да
0,75
0,75
100%
-
-
-
-
100% 100%
-
28
14
14
45
ДИГ №33
6
Вывод ШБФ, ТБ, РТ, ДТ,
остатка в некондицию,
возврат в В-152.
С100-12, С400-26, С40053, ДР2(С600)
Выдержка
Да
0,60
0,60
100%
8
8
100%
0
100% 100%
ДР2(С600)
16
2
14
46
ДИГ №40
7
Обвязка В-258 - С-201(В-201)
Не приступали
Нет
4,45
0,00
0%
-
-
-
-
75%
75%
С200-2
0
0
0
47
ДИГ №41
7
Не приступали
Нет
1,05
0,00
0%
-
-
-
-
80%
80%
С200-6
0
0
0
48
ДИГ №42
7
Не приступали
Нет
0,45
0,00
0%
-
-
-
-
0%
0%
С200-2, С200-6, С200-7
0
0
0
49
ДИГ №43
7
Не приступали
Нет
0,14
0,00
0%
-
-
-
-
0%
0%
С200-8, С200-9, С200-11,
С200-10
0
0
0
50
ДИГ №44
7
Не приступали
Нет
4,80
0,00
0%
-
-
-
-
0%
0%
С200-11
0
0
0
51
ДИГ №45
7
Регенерированный амин от Т201 до Р-203 АВ
С200-12, С200-13
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12, С200-13
0
0
0
52
ДИГ №46
7
Регенерированный амин от Р203 АВ на питание С-203 и на
орошение С-204
С200-6, С200-13
Не приступали
Нет
1,70
0,00
0%
-
-
-
-
0%
0%
С200-6, С200-13
0
0
0
53
ДИГ №47
7
Регенерированный амин от Т201 до Р-252 АВ
С200-12, С200-14
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12, С200-14
0
0
0
54
ДИГ №48
7
Регенерированный амин от Р252 АВ на питание С-201
С200-14
Не приступали
Нет
4,70
0,00
0%
-
-
-
-
0%
0%
С200-14
0
0
0
55
ДИГ №49
7
Регенерированный амин от Т201 и S-251-T1 до S-251-P1,P2
С200-12
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12
0
0
0
56
ДИГ №50
7
Регенерированный амин от S251-P1,P2 до Т-201 и S-251-T1
С200-12
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
0%
0%
С200-12
0
0
0
38%
С200-2, С200-7, С200-8,
С200-9, С200-11, С200-13,
С200-14, С200-15, С800-3,
С800-11, С800-18, С800-32,
С800-33
0
0
0
С100-14, С200-1, С200-2,
ВД_ЦВСГ
С100-13_4, С200-4, С200Обвязка В-259 - С-203(В-202)
5, С200-6, С400-7
Обвязка С-204(В-203)
С200-2, С200-6, С200-7
(отпарка топливного газа)
Обвязка С-205 - В-204.
Регенерированный амин до Т- С200-8, С200-9, С200-11,
201. Сероводород с
С200-10
установки.
Кислая вода от Р-205 АВ на
С200-11
орошение С-205 и в Т-201
57
ДИГ №51
7
С100-28, С200-1, С200-2,
С200-4, С200-7, С200-8,
Кислый_аминовый дренаж, ВС200-9, С200-11, С200257
13, С200-14, С200-15,
С200-16, С800-3, С800-
58
ДИГ №52
7
Кислые_аминовые стоки от Р250 до В-851 и S251.
59
ДИГ №60
7
60
61
-
-
-
-
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
38%
С200-16
В работе, набор давления
22.08, давление держит не
окончен СМР
Да
0,50
0,00
0%
-
-
-
-
100% 100%
-
18
5
13
Опоры (6), крепеж (1), фланец (1),
заглушка (1), ЗРА (1), соосность (1), клапан
(2), прихватки (3).
Факел кислых газов.
Без с800
С200-19
В работе, не окончен СМР,
сброс ППК Р-250
Да
0,20
0,20
100%
2
2
100%
-
100% 100%
-
23
6
17
КИП (3), ИЛ (1), заглушка (7), опоры (5),
прихватки (3)
ДИГ №37 1.1
Факел низкого давления, В052
ФНД, ДР_ГК3
Не приступали
Нет
0,10
0,00
0%
-
-
-
-
100% 100%
-
96
40
56
КИП (1), импульс (1), заглушка (39), монтаж Критика - есть замечания со
ЗРА (6), монтаж линий (4), опоры (18),
сваркой. Требуются повторные
подопорные констр (5), прочие (2)
ГИ.
ДИГ №38 1.1
Факел высокого давления, В051
ФК_ВД1, ФК_ВД2,
ФК_ВД3, ФК_ВД4,
ФК_ВД5, С100-14
Не приступали
Нет
0,40
0,00
0%
-
-
-
-
83%
ФК_ВД5
153
45
108
Критика - есть замечания со
сваркой. Требуются повторные
ГИ.
209
208
100%
152
0
83%
НД:
1432 778 654
17
