Аркалыкская ветроэлектростанция мощностью 50 МВт

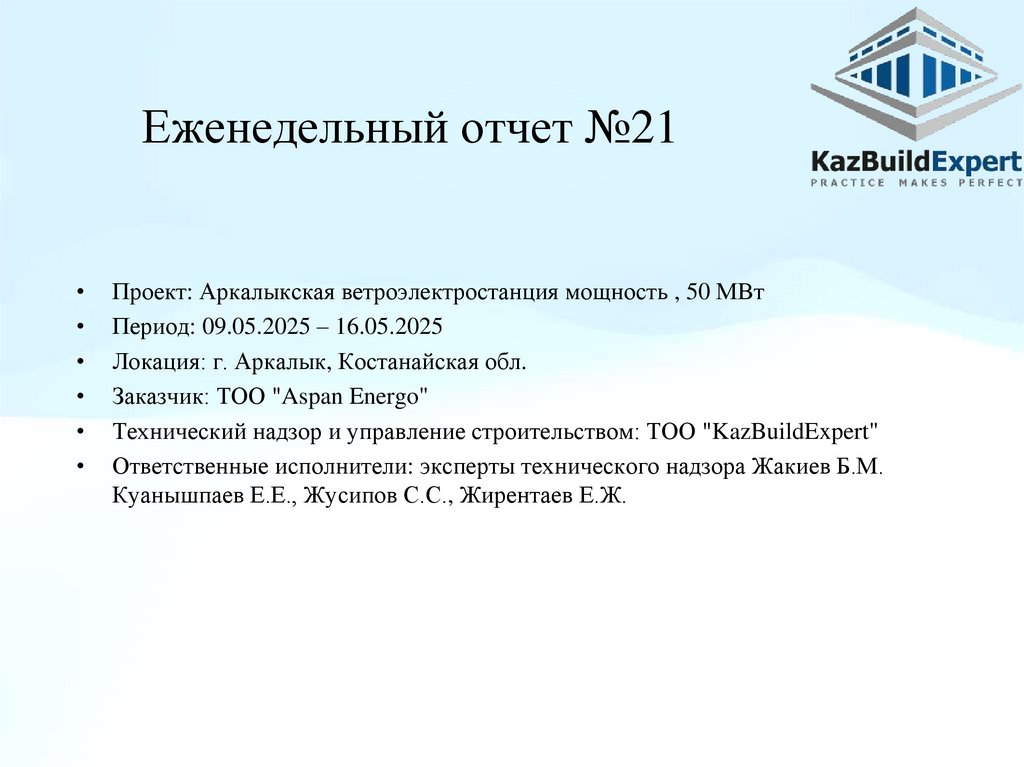

1. Еженедельный отчет №21
Проект: Аркалыкская ветроэлектростанция мощность , 50 МВт
Период: 09.05.2025 – 16.05.2025
Локация: г. Аркалык, Костанайская обл.
Заказчик: ТОО "Aspan Energo"
Технический надзор и управление строительством: ТОО "KazBuildExpert"
Ответственные исполнители: эксперты технического надзора Жакиев Б.М.
Куанышпаев Е.Е., Жусипов С.С., Жирентаев Е.Ж.

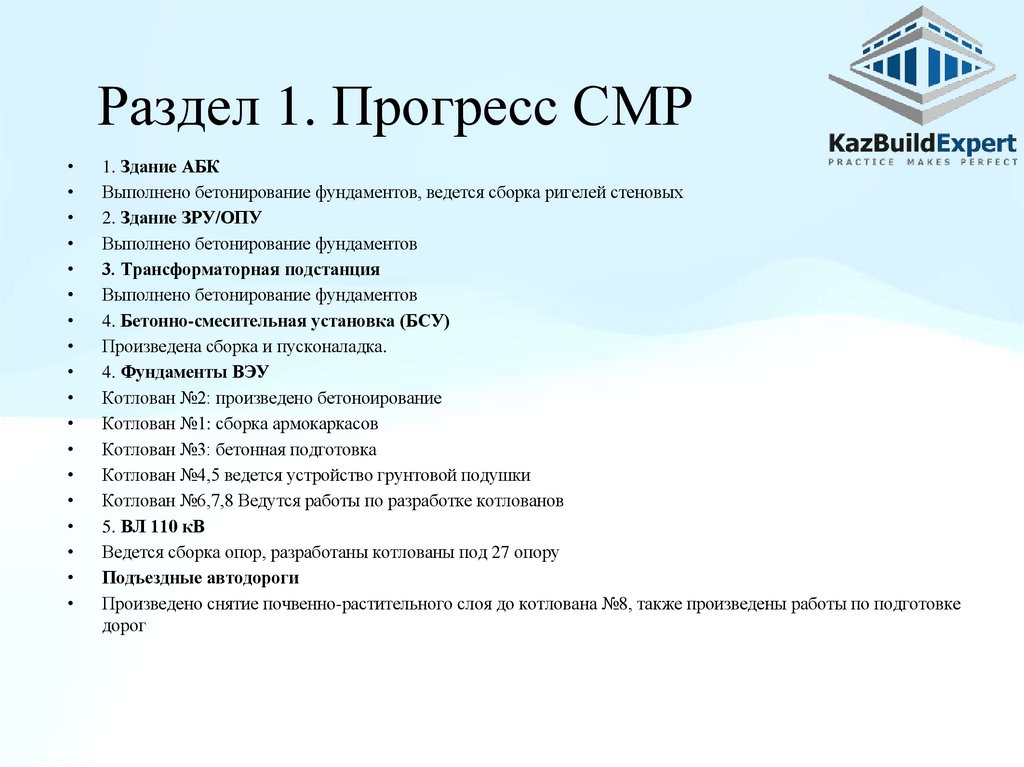

2. Раздел 1. Прогресс СМР
1. Здание АБК
Выполнено бетонирование фундаментов, ведется сборка ригелей стеновых
2. Здание ЗРУ/ОПУ
Выполнено бетонирование фундаментов
3. Трансформаторная подстанция
Выполнено бетонирование фундаментов
4. Бетонно-смесительная установка (БСУ)
Произведена сборка и пусконаладка.
4. Фундаменты ВЭУ

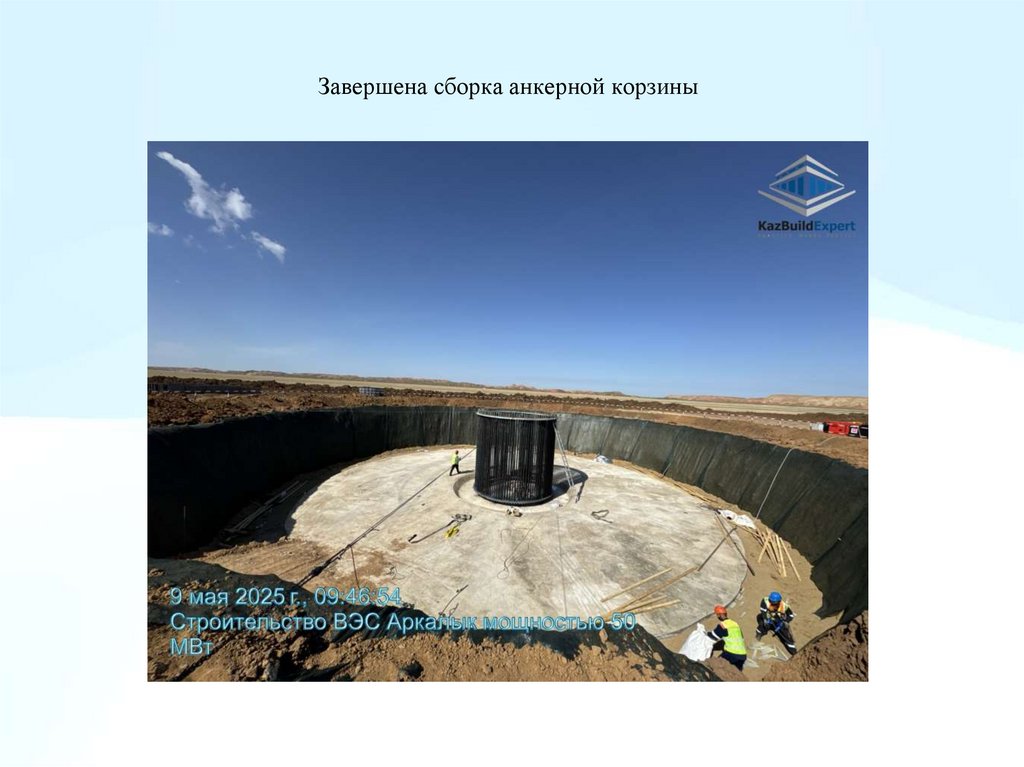

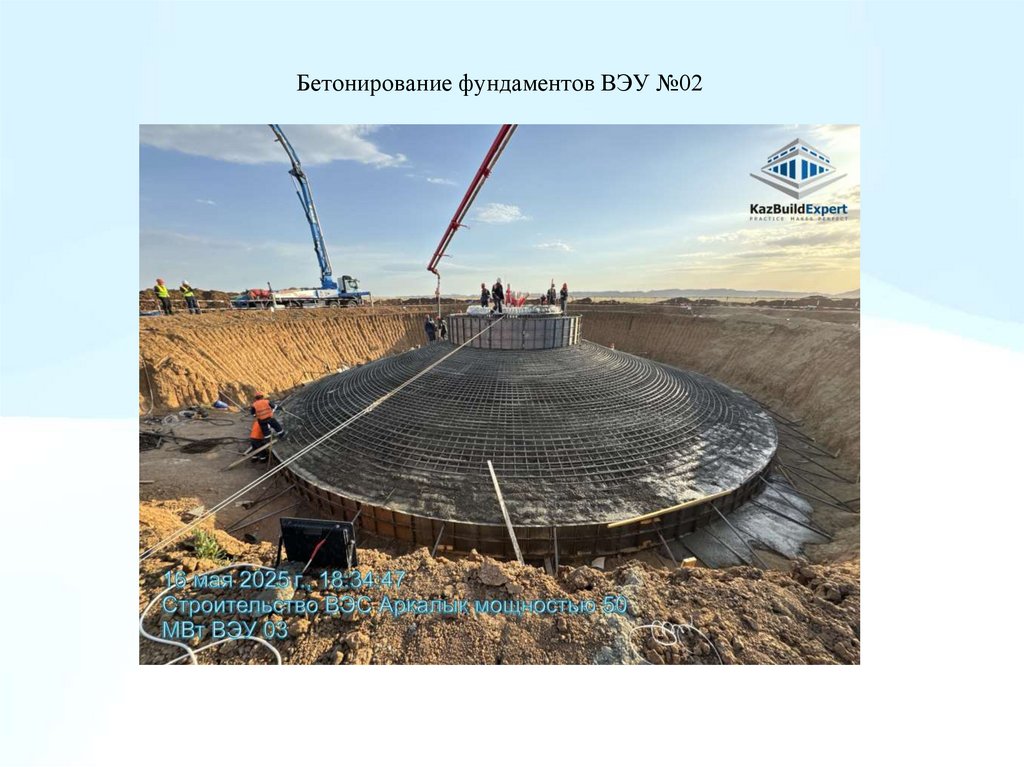

Котлован №2: произведено бетоноирование
Котлован №1: сборка армокаркасов
Котлован №3: бетонная подготовка
Котлован №4,5 ведется устройство грунтовой подушки

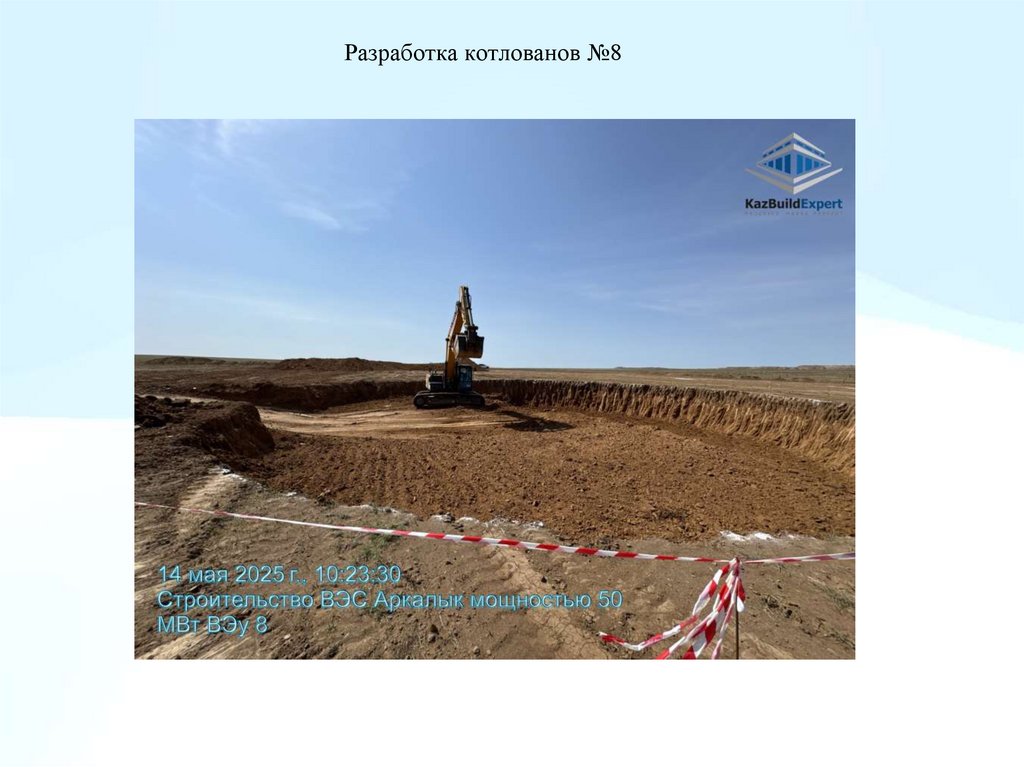

Котлован №6,7,8 Ведутся работы по разработке котлованов
5. ВЛ 110 кВ
Ведется сборка опор, разработаны котлованы под 27 опору
Подъездные автодороги
Произведено снятие почвенно-растительного слоя до котлована №8, также произведены работы по подготовке
дорог

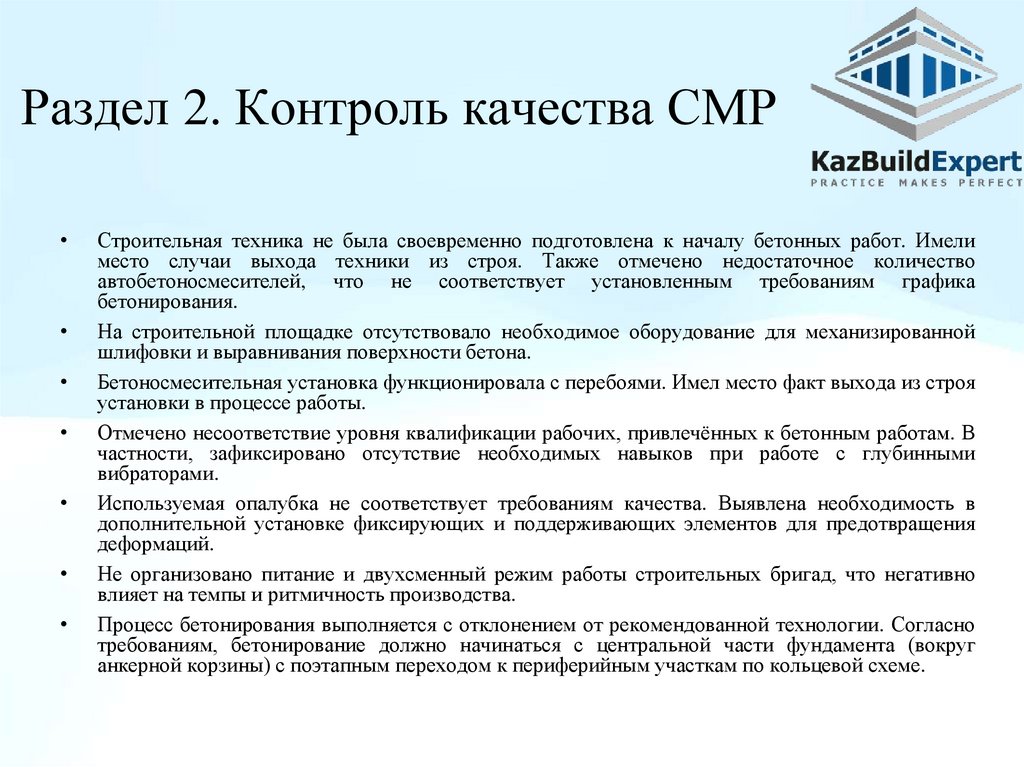

3. Раздел 2. Контроль качества СМР
Строительная техника не была своевременно подготовлена к началу бетонных работ. Имели
место случаи выхода техники из строя. Также отмечено недостаточное количество
автобетоносмесителей, что не соответствует установленным требованиям графика
бетонирования.
На строительной площадке отсутствовало необходимое оборудование для механизированной
шлифовки и выравнивания поверхности бетона.
Бетоносмесительная установка функционировала с перебоями. Имел место факт выхода из строя
установки в процессе работы.
Отмечено несоответствие уровня квалификации рабочих, привлечённых к бетонным работам. В
частности, зафиксировано отсутствие необходимых навыков при работе с глубинными
вибраторами.
Используемая опалубка не соответствует требованиям качества. Выявлена необходимость в
дополнительной установке фиксирующих и поддерживающих элементов для предотвращения
деформаций.
Не организовано питание и двухсменный режим работы строительных бригад, что негативно
влияет на темпы и ритмичность производства.
Процесс бетонирования выполняется с отклонением от рекомендованной технологии. Согласно
требованиям, бетонирование должно начинаться с центральной части фундамента (вокруг
анкерной корзины) с поэтапным переходом к периферийным участкам по кольцевой схеме.

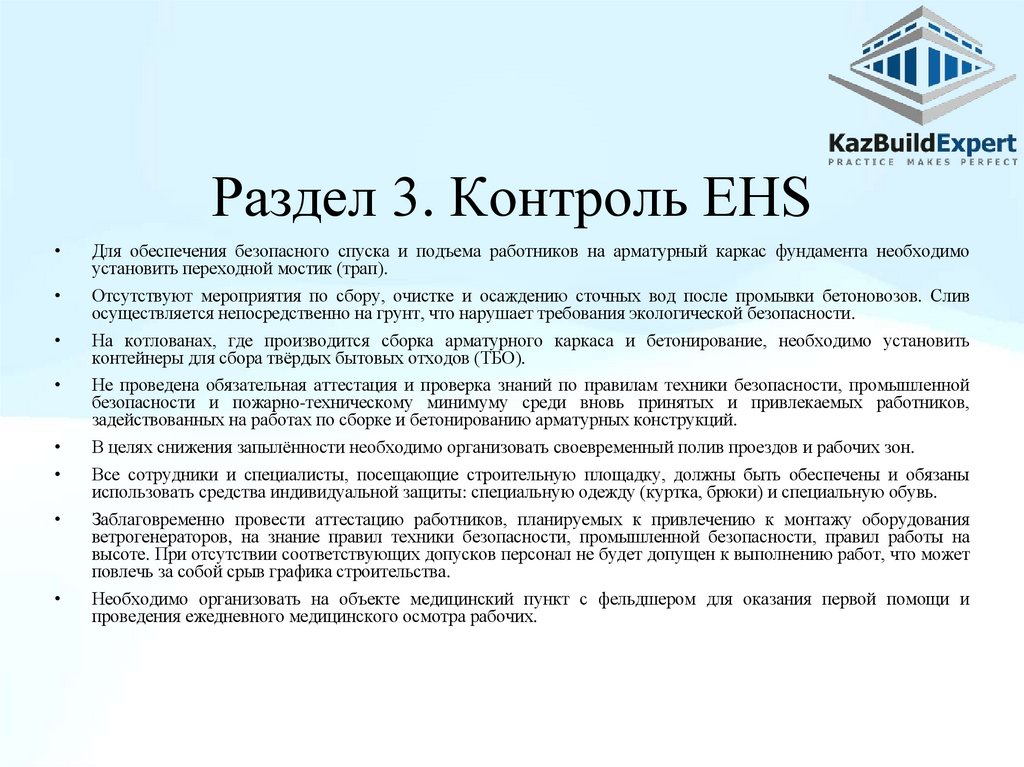

4. Раздел 3. Контроль EHS
Для обеспечения безопасного спуска и подъема работников на арматурный каркас фундамента необходимо
установить переходной мостик (трап).
Отсутствуют мероприятия по сбору, очистке и осаждению сточных вод после промывки бетоновозов. Слив
осуществляется непосредственно на грунт, что нарушает требования экологической безопасности.
На котлованах, где производится сборка арматурного каркаса и бетонирование, необходимо установить
контейнеры для сбора твёрдых бытовых отходов (ТБО).
Не проведена обязательная аттестация и проверка знаний по правилам техники безопасности, промышленной
безопасности и пожарно-техническому минимуму среди вновь принятых и привлекаемых работников,
задействованных на работах по сборке и бетонированию арматурных конструкций.
В целях снижения запылённости необходимо организовать своевременный полив проездов и рабочих зон.
Все сотрудники и специалисты, посещающие строительную площадку, должны быть обеспечены и обязаны
использовать средства индивидуальной защиты: специальную одежду (куртка, брюки) и специальную обувь.
Заблаговременно провести аттестацию работников, планируемых к привлечению к монтажу оборудования
ветрогенераторов, на знание правил техники безопасности, промышленной безопасности, правил работы на
высоте. При отсутствии соответствующих допусков персонал не будет допущен к выполнению работ, что может
повлечь за собой срыв графика строительства.
Необходимо организовать на объекте медицинский пункт с фельдшером для оказания первой помощи и
проведения ежедневного медицинского осмотра рабочих.

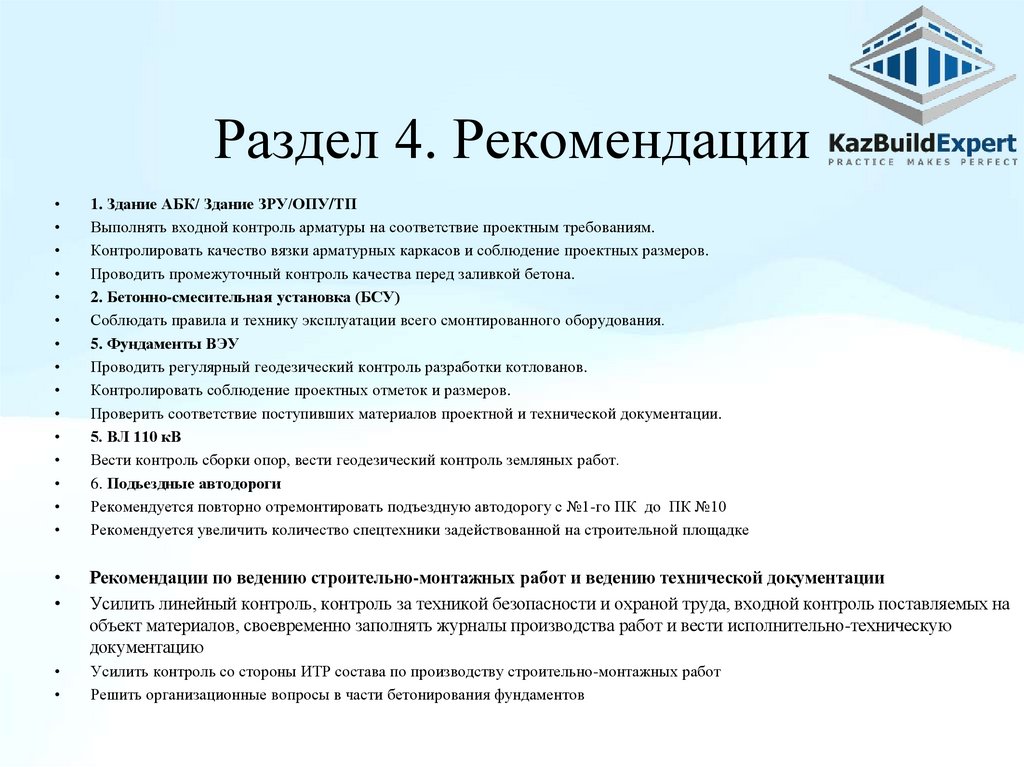

5. Раздел 4. Рекомендации
1. Здание АБК/ Здание ЗРУ/ОПУ/ТП
Выполнять входной контроль арматуры на соответствие проектным требованиям.
Контролировать качество вязки арматурных каркасов и соблюдение проектных размеров.
Проводить промежуточный контроль качества перед заливкой бетона.
2. Бетонно-смесительная установка (БСУ)
Соблюдать правила и технику эксплуатации всего смонтированного оборудования.
5. Фундаменты ВЭУ
Проводить регулярный геодезический контроль разработки котлованов.
Контролировать соблюдение проектных отметок и размеров.
Проверить соответствие поступивших материалов проектной и технической документации.
5. ВЛ 110 кВ
Вести контроль сборки опор, вести геодезический контроль земляных работ.
6. Подьездные автодороги
Рекомендуется повторно отремонтировать подъездную автодорогу с №1-го ПК до ПК №10
Рекомендуется увеличить количество спецтехники задействованной на строительной площадке
Рекомендации по ведению строительно-монтажных работ и ведению технической документации
Усилить линейный контроль, контроль за техникой безопасности и охраной труда, входной контроль поставляемых на
объект материалов, своевременно заполнять журналы производства работ и вести исполнительно-техническую
документацию
Усилить контроль со стороны ИТР состава по производству строительно-монтажных работ
Решить организационные вопросы в части бетонирования фундаментов

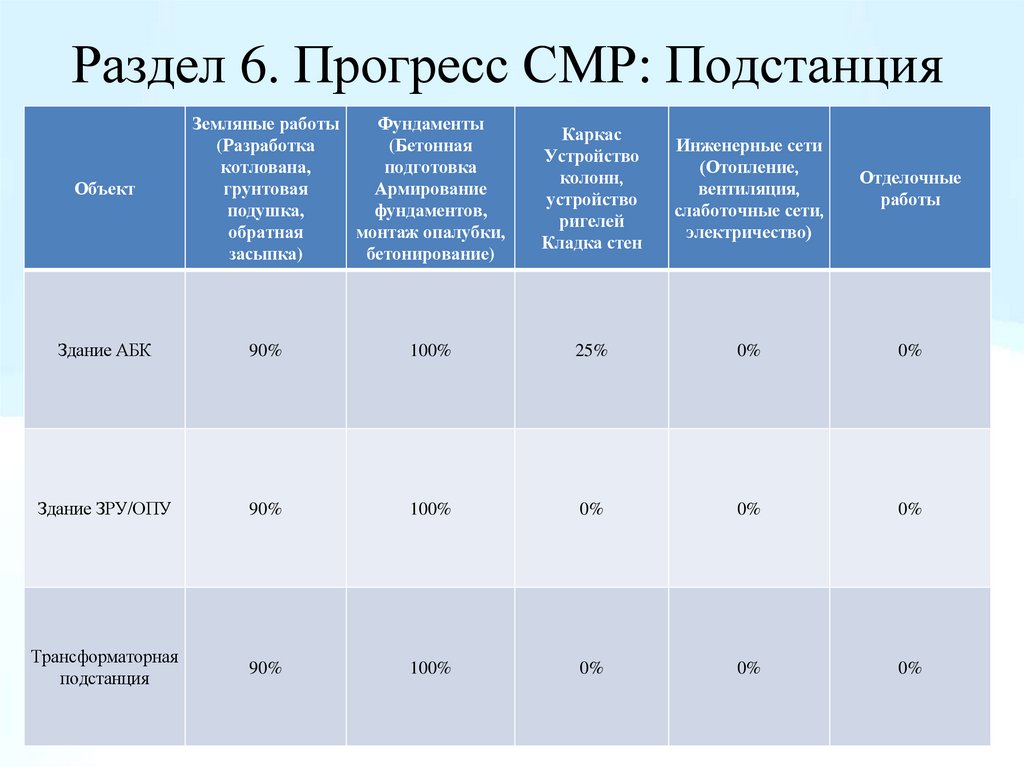

6. Раздел 6. Прогресс СМР: Подстанция
ОбъектЗемляные работы
Фундаменты
(Разработка
(Бетонная
котлована,
подготовка
грунтовая
Армирование
подушка,
фундаментов,
обратная
монтаж опалубки,
засыпка)
бетонирование)
Каркас
Устройство
колонн,
устройство
ригелей
Кладка стен
Инженерные сети
(Отопление,
вентиляция,
слаботочные сети,
электричество)
Отделочные
работы
Здание АБК
90%
100%
25%
0%
0%
Здание ЗРУ/ОПУ
90%
100%
0%
0%
0%
Трансформаторная
подстанция
90%
100%
0%
0%
0%

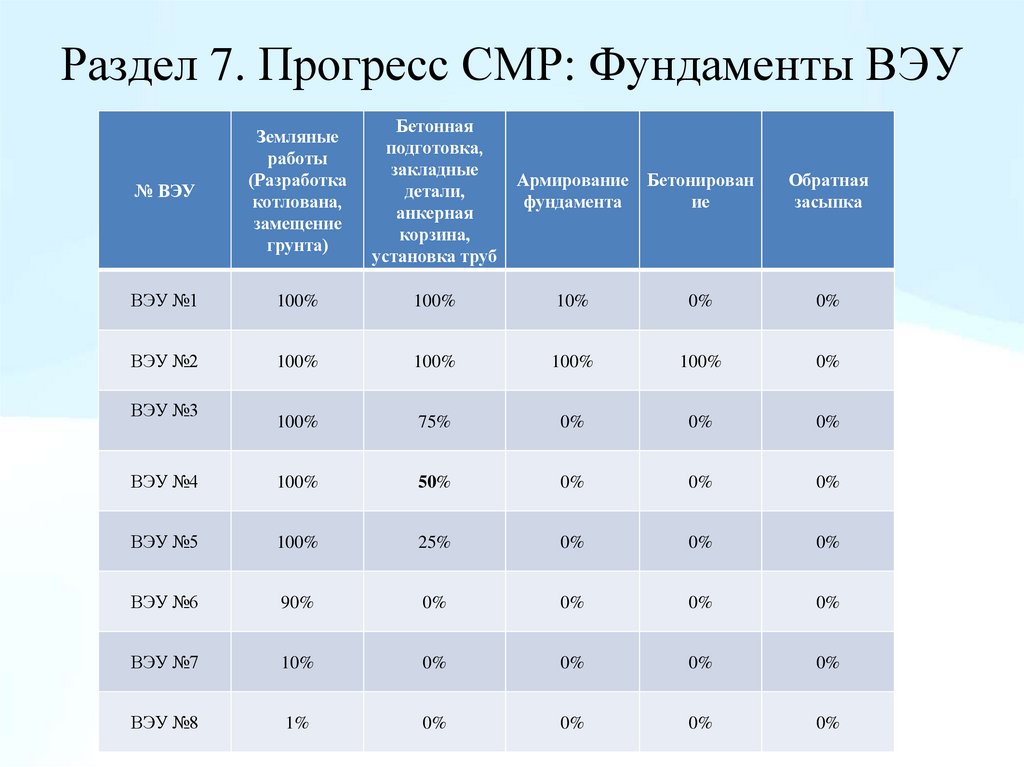

7. Раздел 7. Прогресс СМР: Фундаменты ВЭУ
№ ВЭУЗемляные
работы
(Разработка
котлована,
замещение
грунта)
Бетонная
подготовка,
закладные
детали,
анкерная
корзина,
установка труб
Армирование
фундамента
Бетонирован
ие
Обратная
засыпка
ВЭУ №1
100%
100%
10%
0%
0%
ВЭУ №2
100%
100%
100%
100%
0%
100%
75%
0%
0%
0%
ВЭУ №4
100%
50%
0%
0%
0%
ВЭУ №5
100%
25%
0%
0%
0%
ВЭУ №6
90%
0%
0%
0%
0%
ВЭУ №7
10%
0%
0%
0%
0%
ВЭУ №8
1%
0%
0%
0%
0%
ВЭУ №3
Construction
