Реализация автомобильных пунктов пропуска

1.

МИНИСТЕРСТВО ТРАНСПОРТА РЕСПУБЛИКИ КАЗАХСТАН
АВТОМОБИЛЬНЫЕ ПУНКТЫ ПРОПУСКА
г. Астана 2025 год

2.

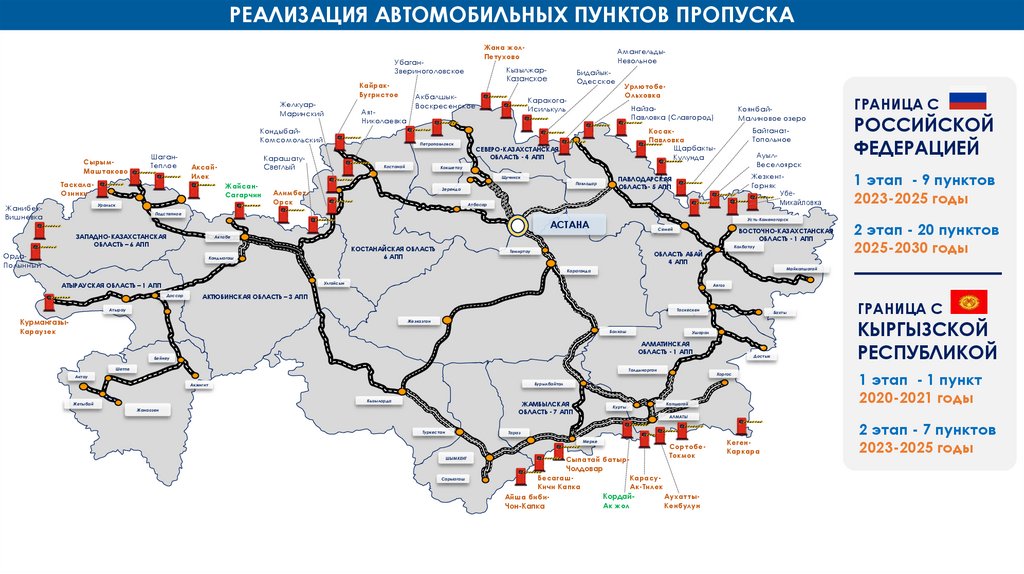

РЕАЛИЗАЦИЯ АВТОМОБИЛЬНЫХ ПУНКТОВ ПРОПУСКА
Жана жолПетухово
УбаганЗвериноголовское
КайракБугристое
ЖелкуарМаринский
АятНиколаевка
КондыбайКомсомольский
СырымМаштаково
ШаганТеплое
ТаскалаОзинки
КарашатуСветлый
АксайИлек
Костанай
БидайыкОдесское
КаракогаИсилькуль
УрлютобеОльховка
НайзаПавловка (Славгород)
КоянбайМалиновое озеро
БайтанатТопольное
КосакПавловка
ЩарбактыКулунда
СЕВЕРО-КАЗАХСТАНСКАЯ
ОБЛАСТЬ - 4 АПП
АуылВеселоярск
Кокшетау
Щучинск
ЖайсанСагарчин
Уральск
ЖанибекВишневка
КызылжарКазанское
АкбалшыкВоскресенское
Петропавловск
АмангельдыНевольное
Павлодар
Зеренда
АлимбетОрск
ЖезкентГорняк
УбеМихайловка
ПАВЛОДАРСКАЯ
ОБЛАСТЬ- 5 АПП
Атбасар
ГРАНИЦА С
РОССИЙСКОЙ
ФЕДЕРАЦИЕЙ
1 этап - 9 пунктов
2023-2025 годы
Подстепное
Усть-Каменогорск
АСТАНА
ЗАПАДНО-КАЗАХСТАНСКАЯ
ОБЛАСТЬ – 6 АПП
Семей
ВОСТОЧНО-КАЗАХСТАНСКАЯ
ОБЛАСТЬ - 1 АПП
Актобе
ОрдаПолынный
КОСТАНАЙСКАЯ ОБЛАСТЬ
6 АПП
Кандыагаш
Калбатау
Темиртау
ОБЛАСТЬ АБАЙ
4 АПП
Майкапшагай
Караганда
Улгайсын
АТЫРАУСКАЯ ОБЛАСТЬ – 1 АПП
Доссор
Аягоз
АКТЮБИНСКАЯ ОБЛАСТЬ – 3 АПП
Атырау
Таскескен
КурмангазыКараузек
Бахты
Жезказган
Балхаш
Ушарал
АЛМАТИНСКАЯ
ОБЛАСТЬ - 1 АПП
Достык
Бейнеу
Шетпе
Талдыкорган
Хоргос
Актау
Бурылбайтал
Акжигит
Кызылорда
Жетыбай
2 этап - 20 пунктов
2025-2030 годы
ЖАМБЫЛСКАЯ
ОБЛАСТЬ - 7 АПП
Жанаозен
Туркестан
Курты
Капшагай
Мерке
Сарыагаш
КЫРГЫЗСКОЙ
РЕСПУБЛИКОЙ
1 этап - 1 пункт
2020-2021 годы
АЛМАТЫ
Тараз
ШЫМКЕНТ
ГРАНИЦА С
СортобеТокмок
Сыпатай батырЧолдовар
БесагашКарасуКичи Капка
Ак-Тилек
КордайАухаттыАйша бибиАк жол
Кенбулун
Чон-Капка
КегенКаркара
2 этап - 7 пунктов
2023-2025 годы

3.

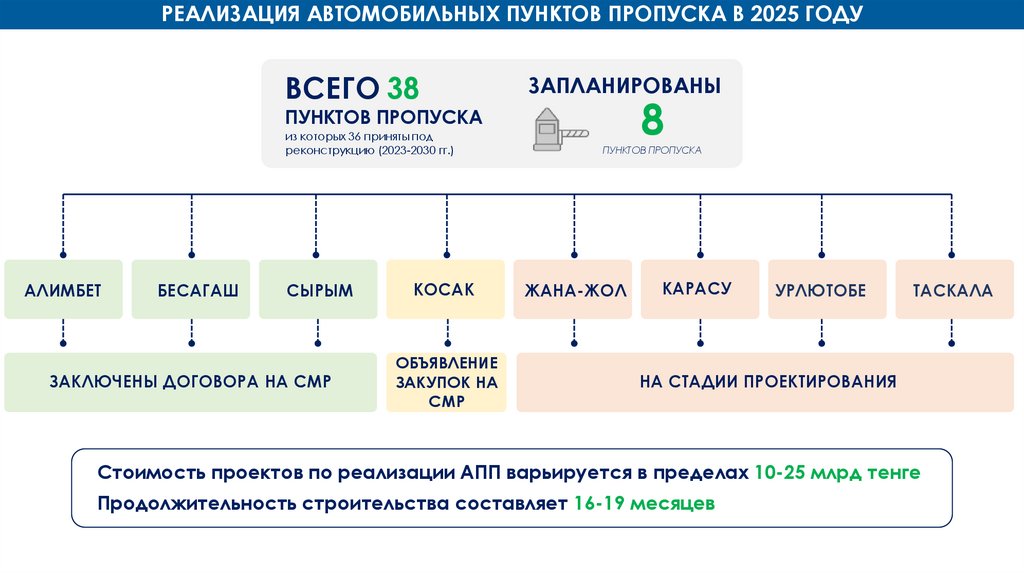

РЕАЛИЗАЦИЯ АВТОМОБИЛЬНЫХ ПУНКТОВ ПРОПУСКА В 2025 ГОДУ
ВСЕГО 38
ЗАПЛАНИРОВАНЫ
8
ПУНКТОВ ПРОПУСКА
из которых 36 приняты под
реконструкцию (2023-2030 гг.)
АЛИМБЕТ
БЕСАГАШ
СЫРЫМ
ЗАКЛЮЧЕНЫ ДОГОВОРА НА СМР
КОСАК
ОБЪЯВЛЕНИЕ
ЗАКУПОК НА
СМР
ПУНКТОВ ПРОПУСКА
ЖАНА-ЖОЛ
КАРАСУ
УРЛЮТОБЕ
ТАСКАЛА
НА СТАДИИ ПРОЕКТИРОВАНИЯ
Стоимость проектов по реализации АПП варьируется в пределах 10-25 млрд тенге
Продолжительность строительства составляет 16-19 месяцев

4.

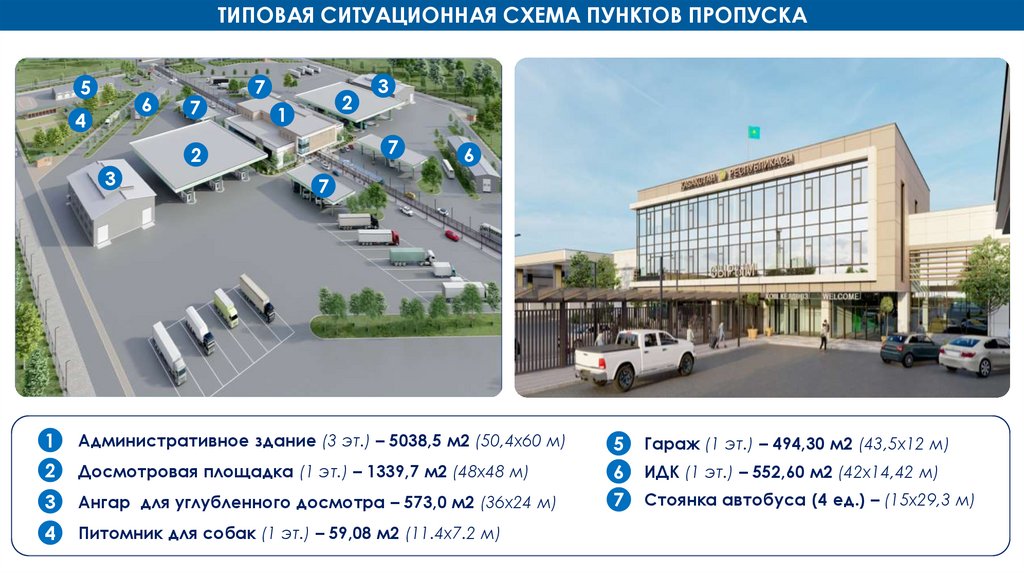

ТИПОВАЯ СИТУАЦИОННАЯ СХЕМА ПУНКТОВ ПРОПУСКА
5
6
4
7
7
2
1
7
2
3
ТЕКУЩЕЕ СОСТОЯНИЕ
3
6
7
1
Административное здание (3 эт.) – 5038,5 м2 (50,4х60 м)
2
Досмотровая площадка (1 эт.) – 1339,7 м2 (48х48 м)
3
Ангар для углубленного досмотра – 573,0 м2 (36х24 м)
4
Питомник для собак (1 эт.) – 59,08 м2 (11.4х7.2 м)
5
6
7
Гараж (1 эт.) – 494,30 м2 (43,5х12 м)
ИДК (1 эт.) – 552,60 м2 (42х14,42 м)
Стоянка автобуса (4 ед.) – (15х29,3 м)

5.

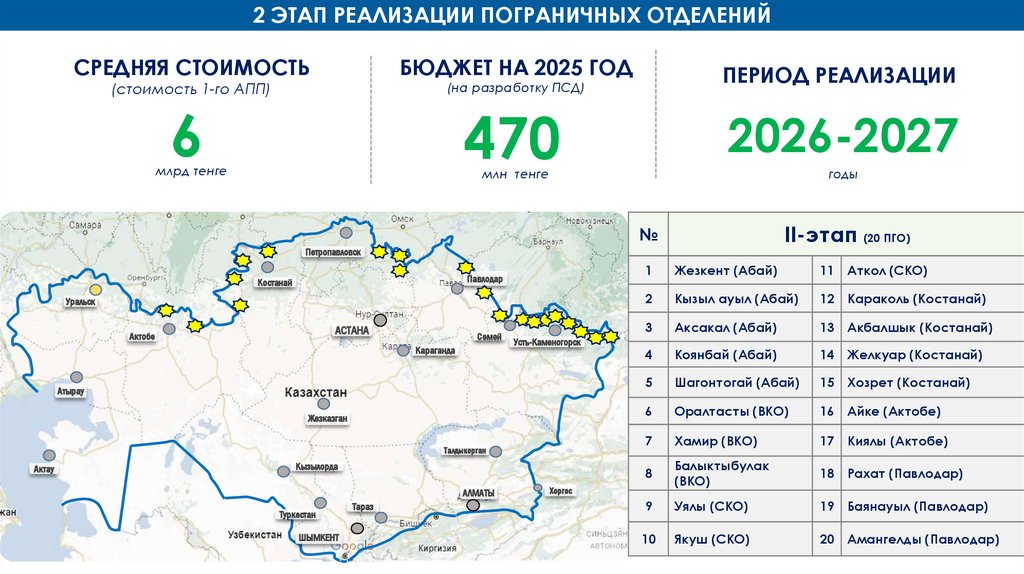

2 ЭТАП РЕАЛИЗАЦИИ ПОГРАНИЧНЫХ ОТДЕЛЕНИЙ
СРЕДНЯЯ СТОИМОСТЬ
БЮДЖЕТ НА 2025 ГОД
ПЕРИОД РЕАЛИЗАЦИИ
6
470
2026-2027
(стоимость 1-го АПП)
(на разработку ПСД)
млрд тенге
млн тенге
годы
II-этап (20 ПГО)

Петропавловск
Павлодар
Костанай
Уральск
АСТАНА
Актобе
Семей
Караганда
Усть-Каменогорск
Атырау
Жезказган
Талдыкорган
Актау
Кызылорда
АЛМАТЫ
Туркестан
ШЫМКЕНТ
Тараз
1
Жезкент (Абай)
11
Аткол (СКО)
2
Кызыл ауыл (Абай)
12
Караколь (Костанай)
3
Аксакал (Абай)
13
Акбалшык (Костанай)
4
Коянбай (Абай)
14
Желкуар (Костанай)
5
Шагонтогай (Абай)
15
Хозрет (Костанай)
6
Оралтасты (ВКО)
16
Айке (Актобе)
7
Хамир (ВКО)
17
Киялы (Актобе)
8
Балыктыбулак
(ВКО)
18
Рахат (Павлодар)
9
Уялы (СКО)
19
Баянауыл (Павлодар)
10
Якуш (СКО)
20
Амангелды (Павлодар)
Хоргос

6.

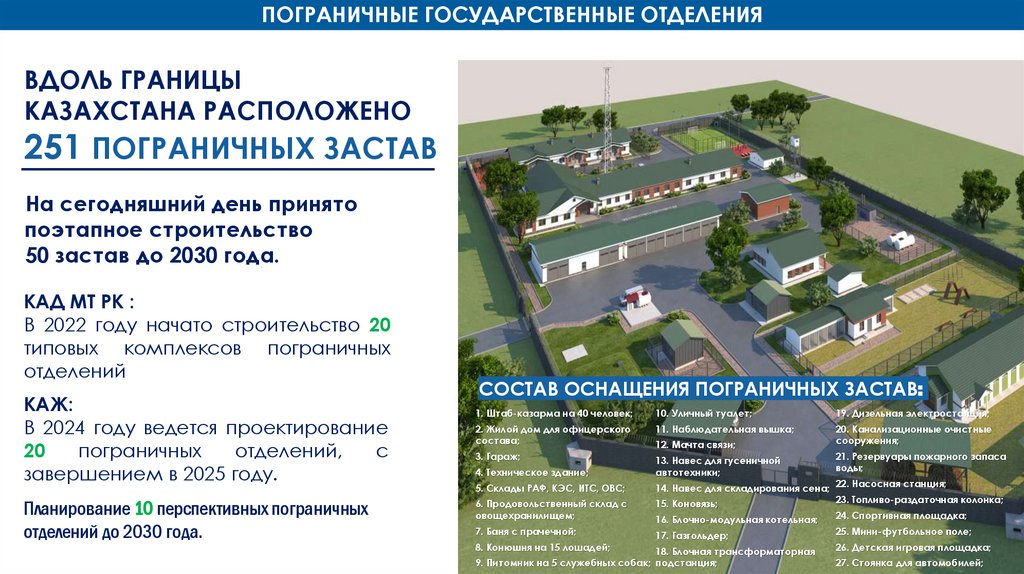

ПОГРАНИЧНЫЕ ГОСУДАРСТВЕННЫЕ ОТДЕЛЕНИЯ
ВДОЛЬ ГРАНИЦЫ
КАЗАХСТАНА РАСПОЛОЖЕНО
251 ПОГРАНИЧНЫХ ЗАСТАВ
На сегодняшний день принято
поэтапное строительство
50 застав до 2030 года.
КАД МТ РК :
В 2022 году начато строительство 20
типовых комплексов пограничных
отделений
КАЖ:
В 2024 году ведется проектирование
20
пограничных
отделений,
с
завершением в 2025 году.
Планирование 10 перспективных пограничных
отделений до 2030 года.
СОСТАВ ОСНАЩЕНИЯ ПОГРАНИЧНЫХ ЗАСТАВ:
1. Штаб-казарма на 40 человек;
10. Уличный туалет;
19. Дизельная электростанция;
2. Жилой дом для офицерского
состава;
11. Наблюдательная вышка;
20. Канализационные очистные
сооружения;
3. Гараж;
13. Навес для гусеничной
автотехники;
21. Резервуары пожарного запаса
воды;
16. Блочно-модульная котельная;
24. Спортивная площадка;
4. Техническое здание;
5. Склады РАФ, КЭС, ИТС, ОВС;
6. Продовольственный склад с
овощехранилищем;
7. Баня с прачечной;
8. Конюшня на 15 лошадей;
12. Мачта связи;
14. Навес для складирования сена; 22. Насосная станция;
23. Топливо-раздаточная колонка;
15. Коновязь;
17. Газгольдер;
18. Блочная трансформаторная
9. Питомник на 5 служебных собак; подстанция;
25. Мини-футбольное поле;
26. Детская игровая площадка;
27. Стоянка для автомобилей;

7.

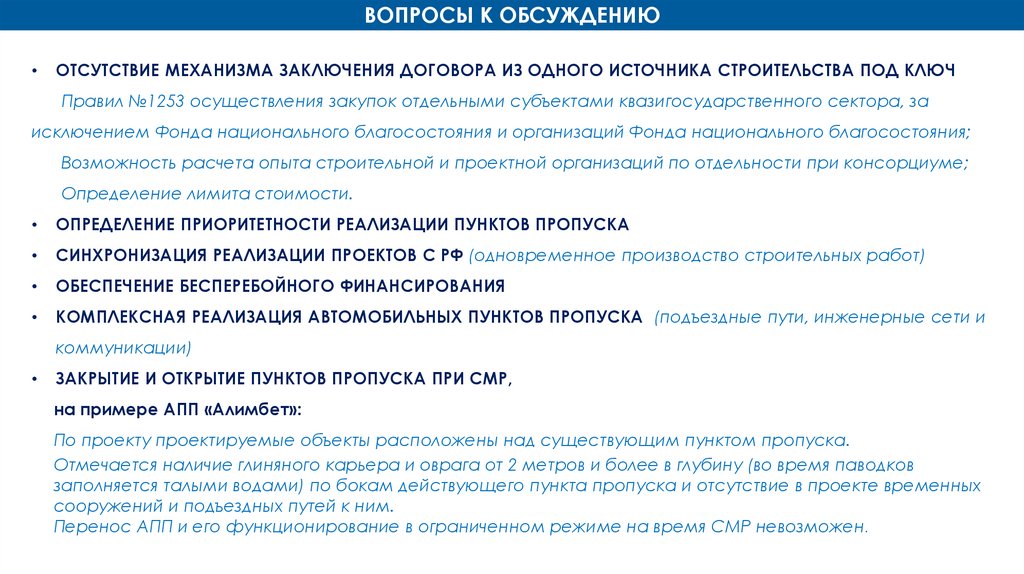

ВОПРОСЫ К ОБСУЖДЕНИЮ
ОТСУТСТВИЕ МЕХАНИЗМА ЗАКЛЮЧЕНИЯ ДОГОВОРА ИЗ ОДНОГО ИСТОЧНИКА СТРОИТЕЛЬСТВА ПОД КЛЮЧ
Правил №1253 осуществления закупок отдельными субъектами квазигосударственного сектора, за
исключением Фонда национального благосостояния и организаций Фонда национального благосостояния;
Возможность расчета опыта строительной и проектной организаций по отдельности при консорциуме;
Определение лимита стоимости.
ОПРЕДЕЛЕНИЕ ПРИОРИТЕТНОСТИ РЕАЛИЗАЦИИ ПУНКТОВ ПРОПУСКА
СИНХРОНИЗАЦИЯ РЕАЛИЗАЦИИ ПРОЕКТОВ С РФ (одновременное производство строительных работ)
ОБЕСПЕЧЕНИЕ БЕСПЕРЕБОЙНОГО ФИНАНСИРОВАНИЯ
КОМПЛЕКСНАЯ РЕАЛИЗАЦИЯ АВТОМОБИЛЬНЫХ ПУНКТОВ ПРОПУСКА (подъездные пути, инженерные сети и
коммуникации)
ЗАКРЫТИЕ И ОТКРЫТИЕ ПУНКТОВ ПРОПУСКА ПРИ СМР,
на примере АПП «Алимбет»:
По проекту проектируемые объекты расположены над существующим пунктом пропуска.
Отмечается наличие глиняного карьера и оврага от 2 метров и более в глубину (во время паводков
заполняется талыми водами) по бокам действующего пункта пропуска и отсутствие в проекте временных
сооружений и подъездных путей к ним.
Перенос АПП и его функционирование в ограниченном режиме на время СМР невозможен.

8.

КОНТАКТНЫЕ ДАННЫЕ
Нурманова Перизат Ныгметжановна
Руководитель управления подготовки инвестиционных проектов
Комитета автомобильных дорог
Министерства транспорта Республики Казахстан
+7 (707) 572-11-77
Имашев Серик Тимурович
Главный инженер АО «НК «КазАвтоЖол»
+7 (777) 038-11-11
