Цель и задачи:
Ситуационный план
Инженерно-геологические условия
Технико-экономические показатели
Ведомость объемов работ
Календарный план
Технологическая карта на устройство полов из керамической плитки
Технологическая карта на устройство полов из керамической плитки
Технологическая карта на устройство полов из керамической плитки
Требования техники безопасности и охраны труда, экологической и пожарной безопасности
Экологическая безопасность
Заключение
Спасибо за внимание!
8.16M
Category: ConstructionConstruction

Технология и организация строительства гостиницы г. Сестрорецк

1.

Комитет по образованию
Санкт-Петербургское государственное автономное
профессиональное образовательное учреждение
«Колледж туризма и прикладных технологий»
(Колледж туризма Санкт-Петербурга)
Курсовая работа
Тема:«Технология и организация строительства гостиницы г. Сестрорецк»
Специальность: 08.02.01 «Строительство и эксплуатация зданий и сооружений
ПМ.02 Выполнение технологических процессов при строительстве, эксплуатации и
реконструкции строительных объектов
Выполнил:
Студент группы №460
Мечулаев Д.В
Санкт-Петербург
2025г
Руководитель преподаватель
Сытник И. В
1

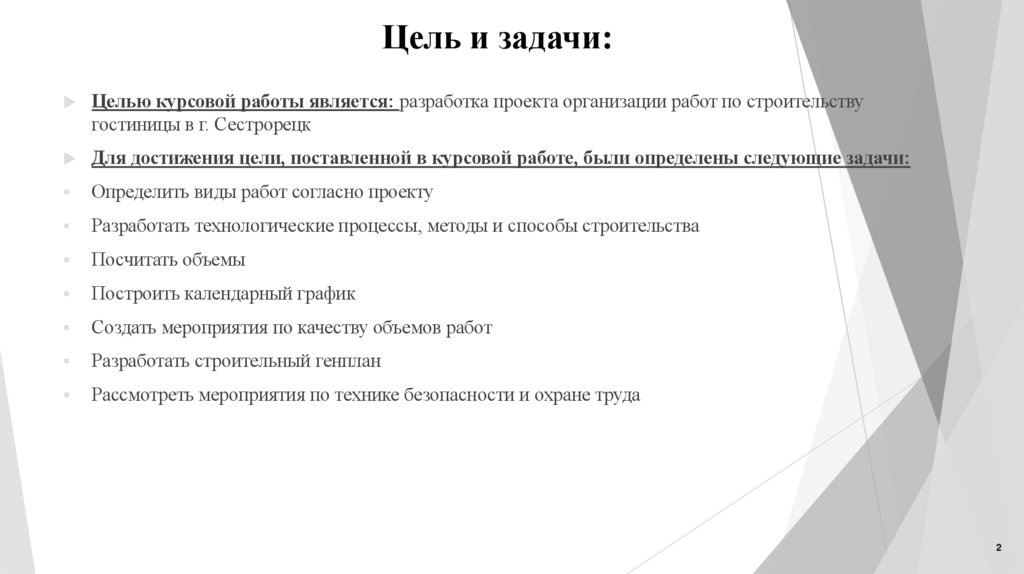

2. Цель и задачи:

Целью курсовой работы является: разработка проекта организации работ по строительству
гостиницы в г. Сестрорецк
Для достижения цели, поставленной в курсовой работе, были определены следующие задачи:
Определить виды работ согласно проекту
Разработать технологические процессы, методы и способы строительства
Посчитать объемы
Построить календарный график
Создать мероприятия по качеству объемов работ
Разработать строительный генплан
Рассмотреть мероприятия по технике безопасности и охране труда
2

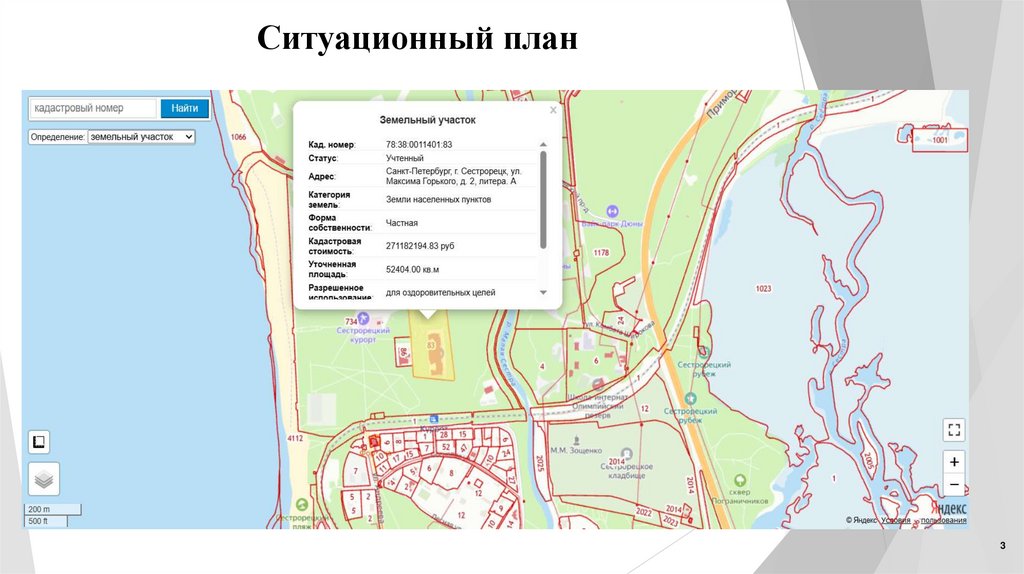

3. Ситуационный план

3

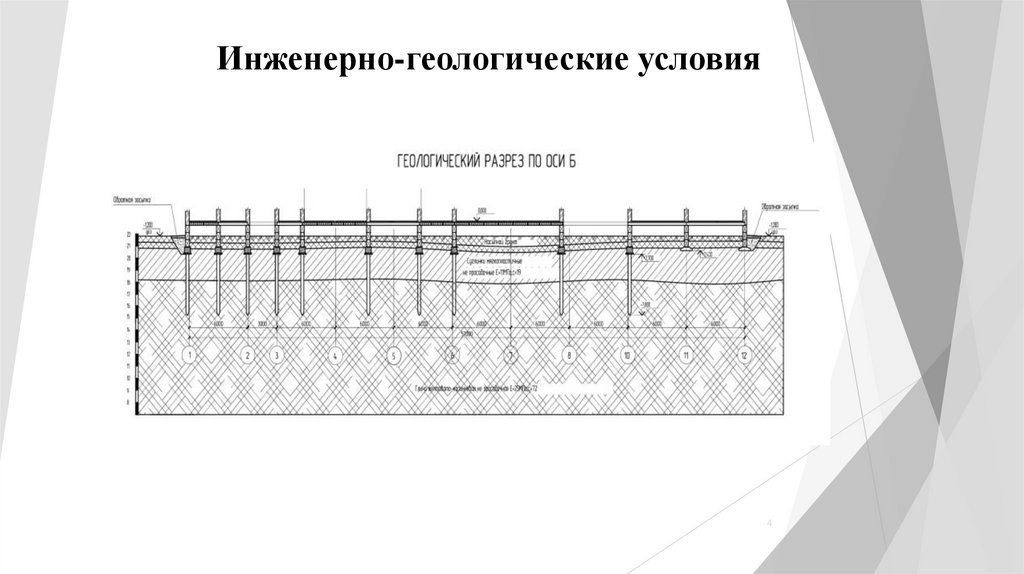

4. Инженерно-геологические условия

4

5.

5

6.

6

7.

7

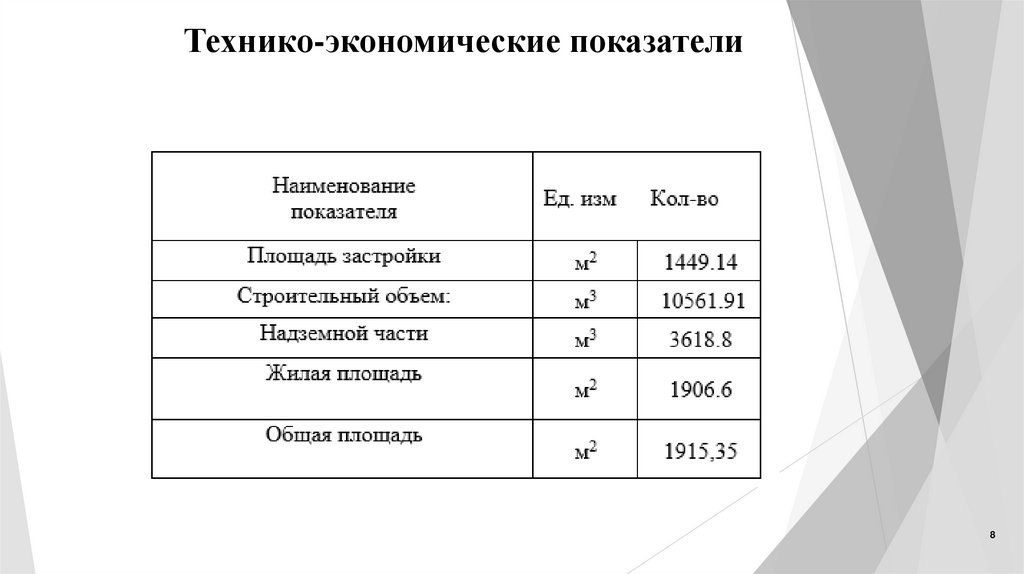

8. Технико-экономические показатели

8

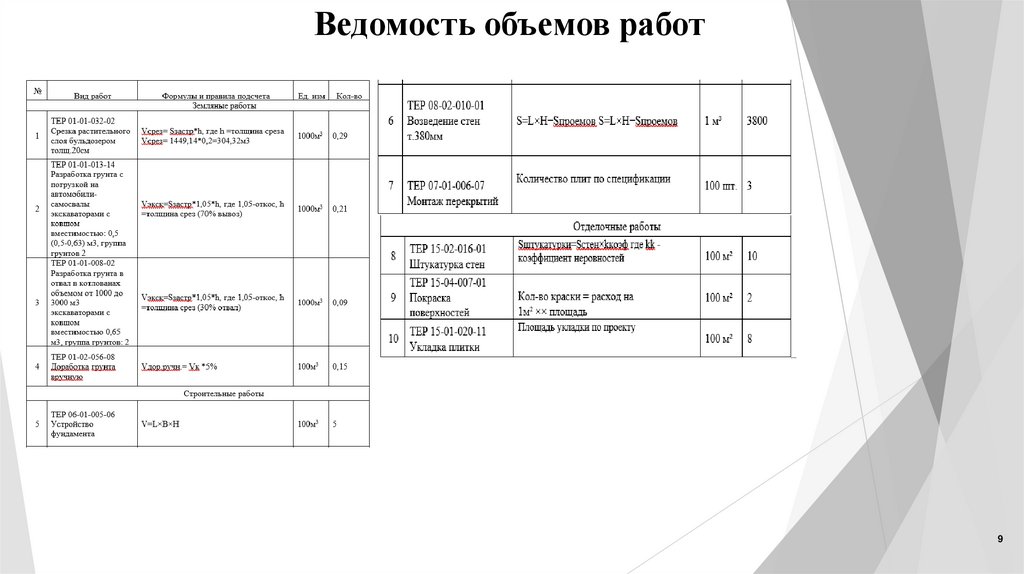

9. Ведомость объемов работ

9

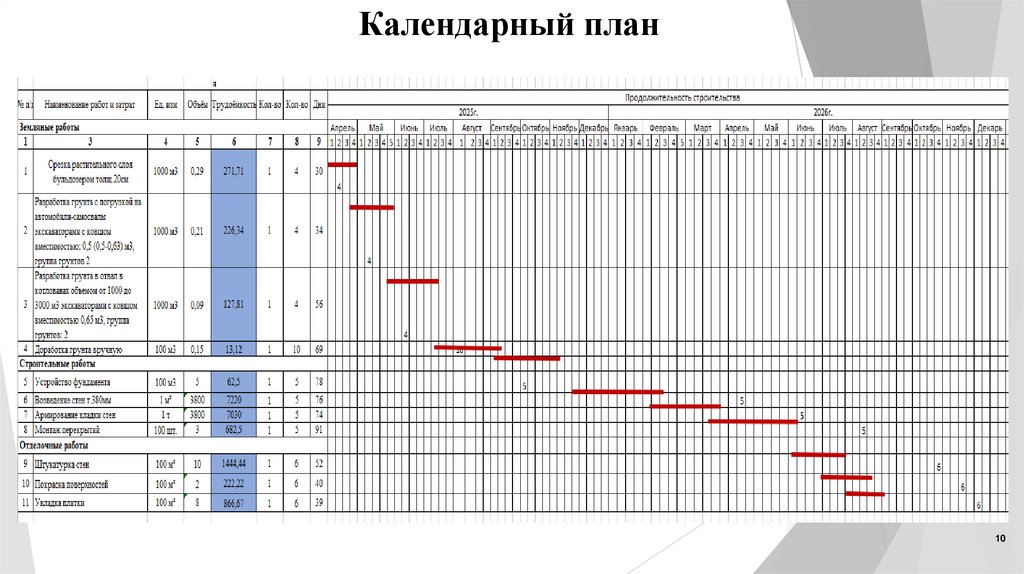

10. Календарный план

10

11.

11

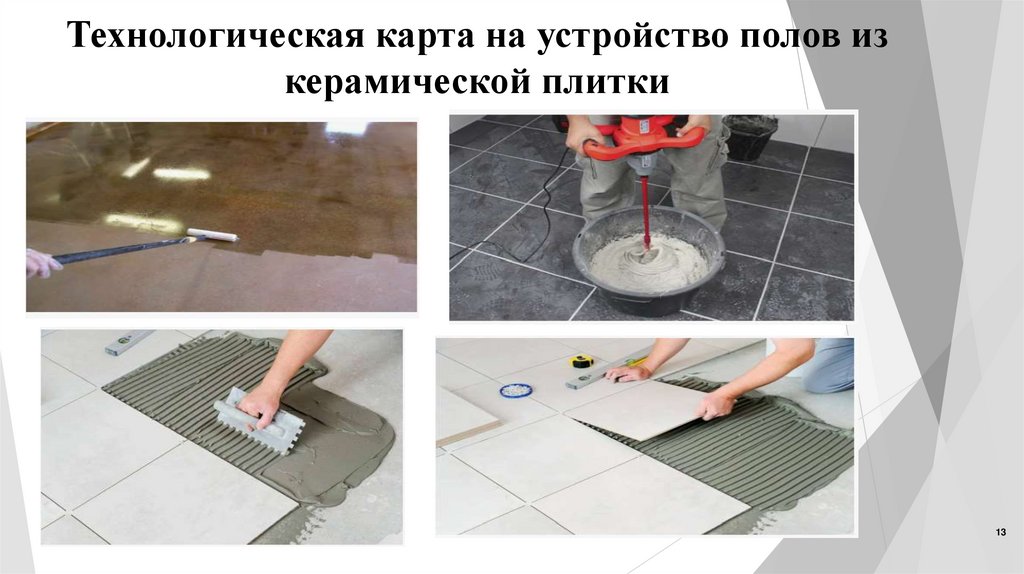

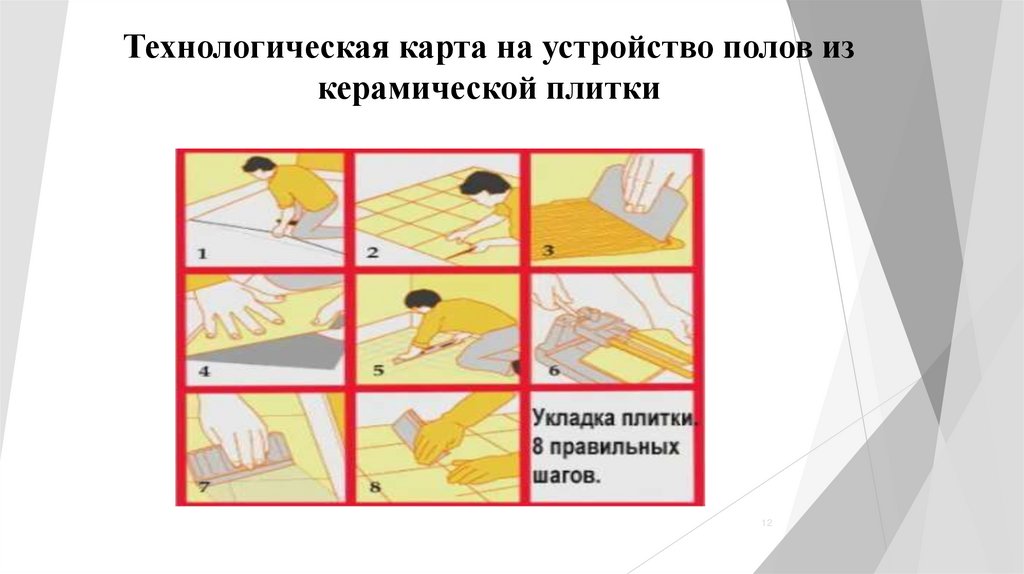

12. Технологическая карта на устройство полов из керамической плитки

12

13. Технологическая карта на устройство полов из керамической плитки

13

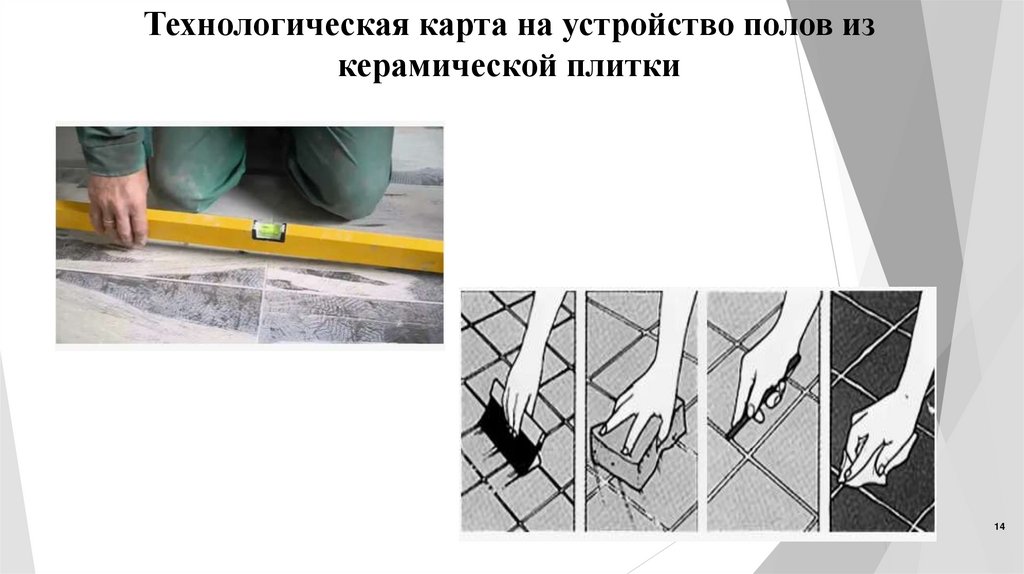

14. Технологическая карта на устройство полов из керамической плитки

14

15.

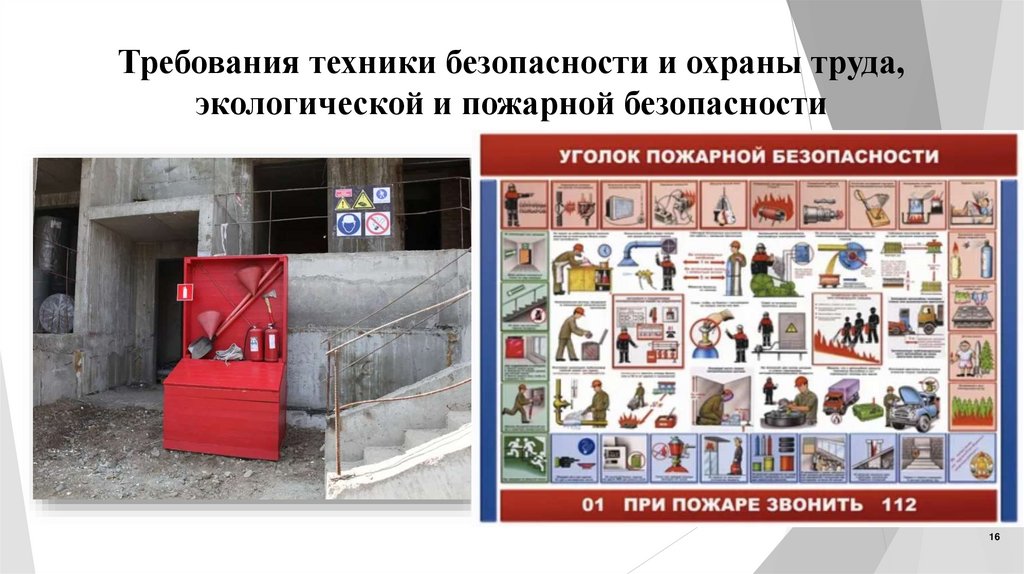

Требования техники безопасности и охраны
труда, экологической и пожарной
безопасности
15

16. Требования техники безопасности и охраны труда, экологической и пожарной безопасности

16

17. Экологическая безопасность

17

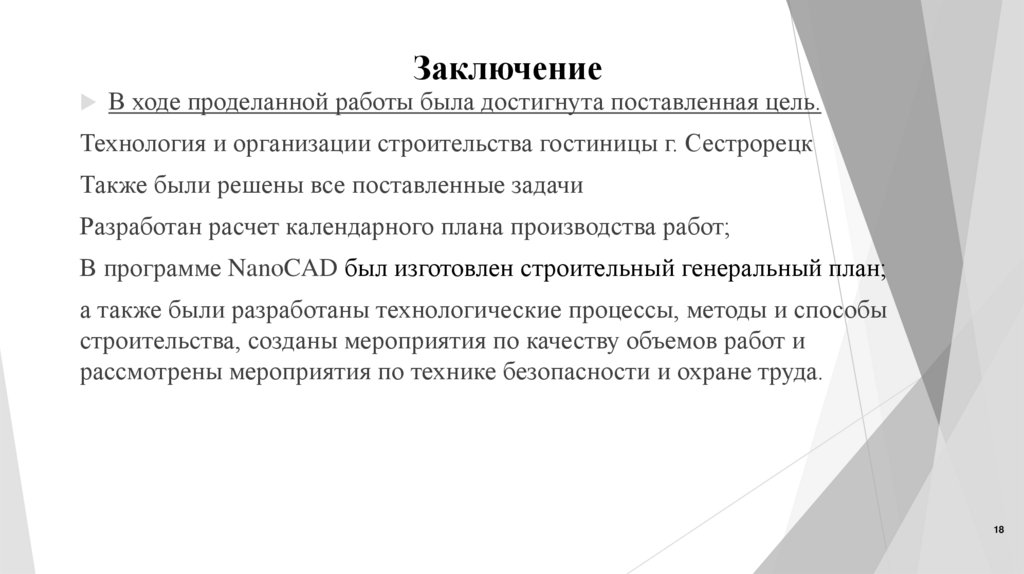

18. Заключение

В ходе проделанной работы была достигнута поставленная цель.
Технология и организации строительства гостиницы г. Сестрорецк
Также были решены все поставленные задачи
Разработан расчет календарного плана производства работ;
В программе NanoCAD был изготовлен строительный генеральный план;
а также были разработаны технологические процессы, методы и способы
строительства, созданы мероприятия по качеству объемов работ и
рассмотрены мероприятия по технике безопасности и охране труда.
18

19. Спасибо за внимание!

19
