Similar presentations:
Капитальный ремонт скважин (КРС): Основные положения
1.
Капитальный ремонтскважин (КРС): Основные
положения
Капитальный ремонт скважин (КРС) — это комплекс жизненно важных
операций, направленных на восстановление и оптимизацию
функционирования скважин, обеспечение промышленной и
экологической безопасности, а также значительное повышение
коэффициента нефтеотдачи пластов. Эти работы являются критически
важными для поддержания эффективной добычи и продления срока
службы месторождений.
2.

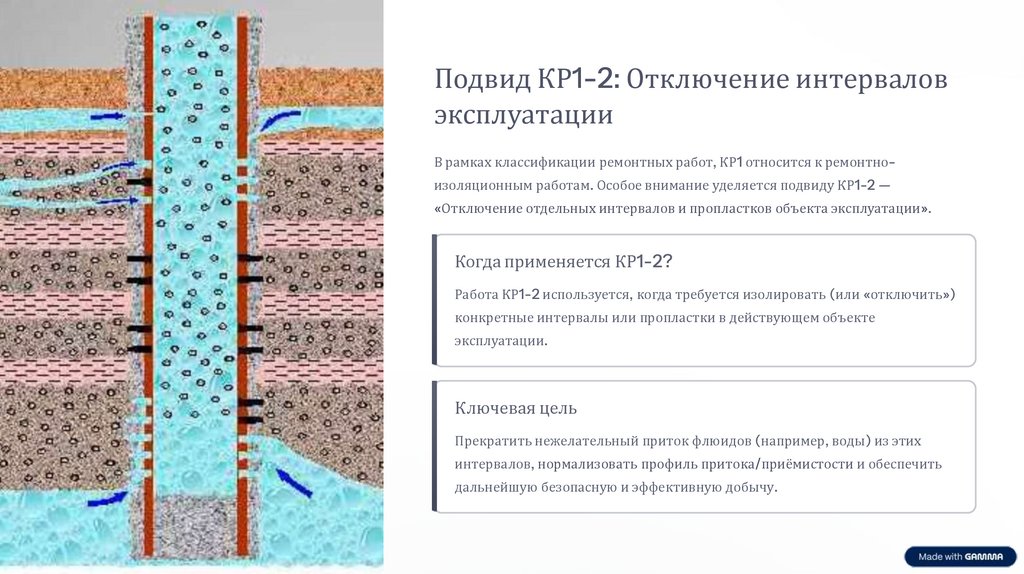

Подвид КР1-2: Отключение интерваловэксплуатации
В рамках классификации ремонтных работ, КР1 относится к ремонтноизоляционным работам. Особое внимание уделяется подвиду КР1-2 —
«Отключение отдельных интервалов и пропластков объекта эксплуатации».
Когда применяется КР1-2?
Работа КР1-2 используется, когда требуется изолировать (или «отключить»)
конкретные интервалы или пропластки в действующем объекте
эксплуатации.
Ключевая цель
Прекратить нежелательный приток флюидов (например, воды) из этих
интервалов, нормализовать профиль притока/приёмистости и обеспечить
дальнейшую безопасную и эффективную добычу.
3.

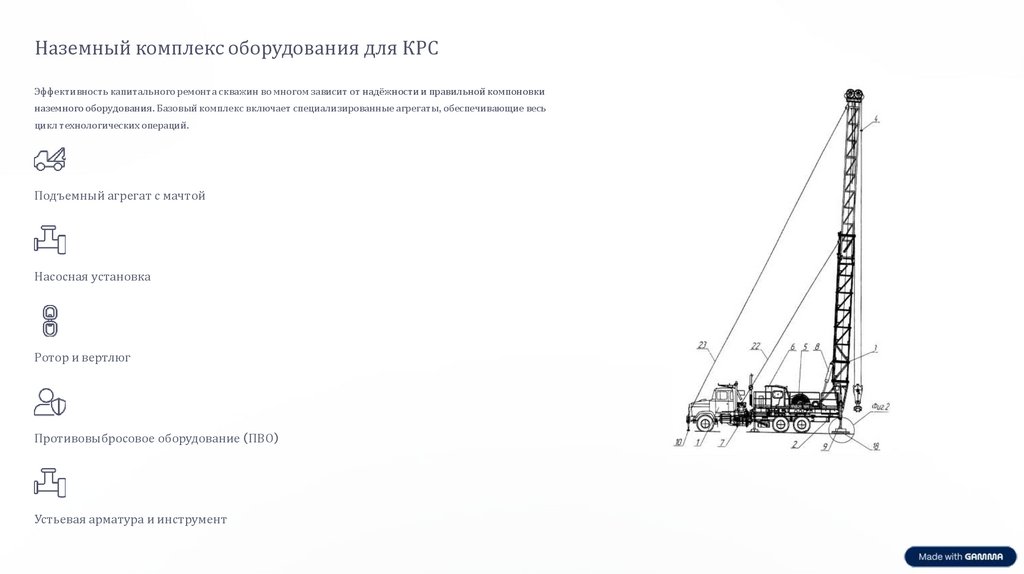

Наземный комплекс оборудования для КРСЭффективность капитального ремонта скважин во многом зависит от надёжности и правильной компоновки
наземного оборудования. Базовый комплекс включает специализированные агрегаты, обеспечивающие весь
цикл технологических операций.
Подъемный агрегат с мачтой
Насосная установка
Ротор и вертлюг
Противовыбросовое оборудование (ПВО)
Устьевая арматура и инструмент
4.

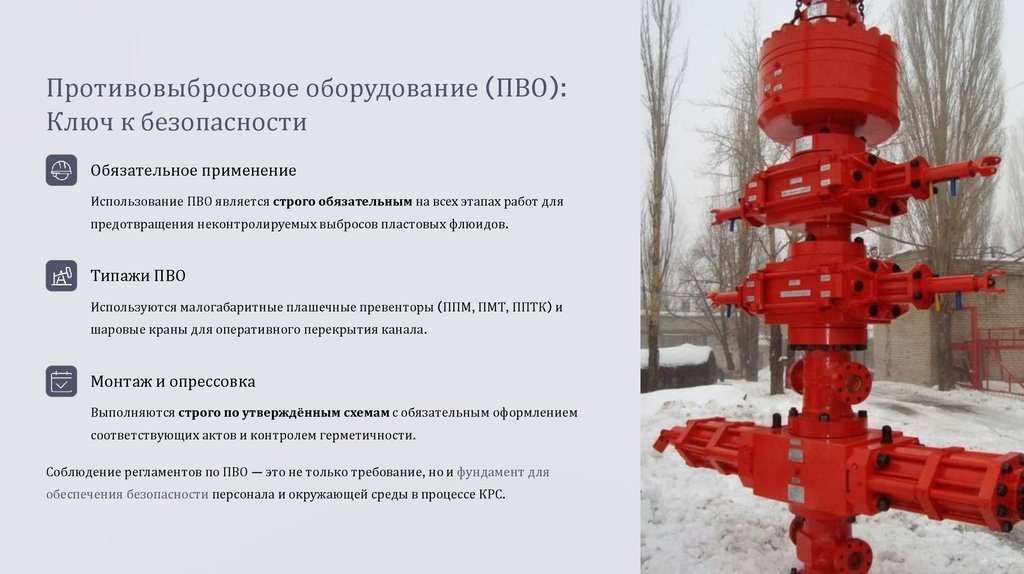

Противовыбросовое оборудование (ПВО):Ключ к безопасности
Обязательное применение
Использование ПВО является строго обязательным на всех этапах работ для
предотвращения неконтролируемых выбросов пластовых флюидов.
Типажи ПВО
Используются малогабаритные плашечные превенторы (ППМ, ПМТ, ППТК) и
шаровые краны для оперативного перекрытия канала.
Монтаж и опрессовка
Выполняются строго по утверждённым схемам с обязательным оформлением
соответствующих актов и контролем герметичности.
Соблюдение регламентов по ПВО — это не только требование, но и фундамент для
обеспечения безопасности персонала и окружающей среды в процессе КРС.
5.

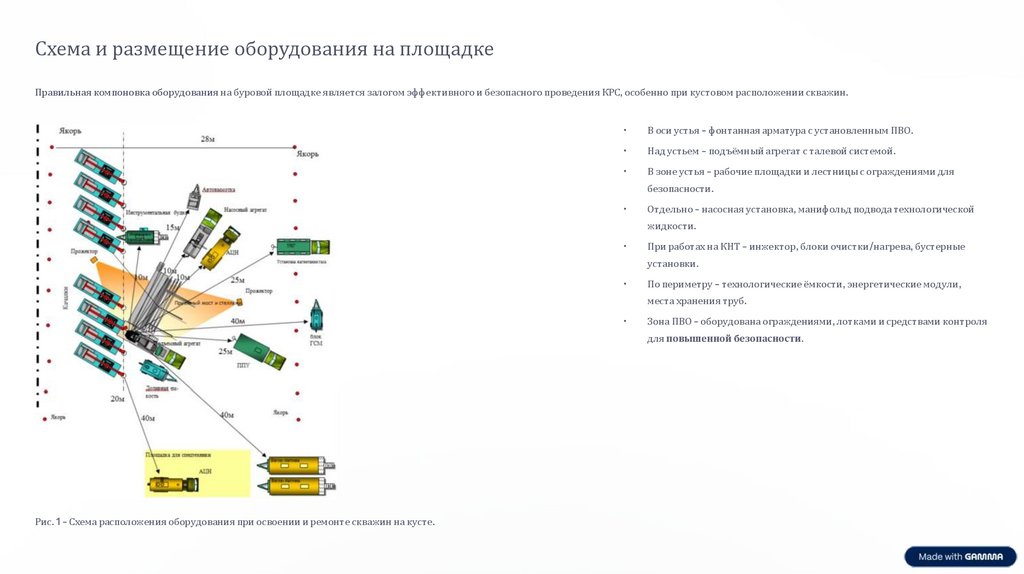

Схема и размещение оборудования на площадкеПравильная компоновка оборудования на буровой площадке является залогом эффективного и безопасного проведения КРС, особенно при кустовом расположении скважин.
В оси устья - фонтанная арматура с установленным ПВО.
Над устьем - подъёмный агрегат с талевой системой.
В зоне устья - рабочие площадки и лестницы с ограждениями для
безопасности.
Отдельно - насосная установка, манифольд подвода технологической
жидкости.
При работах на КНТ - инжектор, блоки очистки/нагрева, бустерные
установки.
По периметру - технологические ёмкости, энергетические модули,
места хранения труб.
Зона ПВО - оборудована ограждениями, лотками и средствами контроля
для повышенной безопасности.
Рис. 1 - Схема расположения оборудования при освоении и ремонте скважин на кусте.
6.

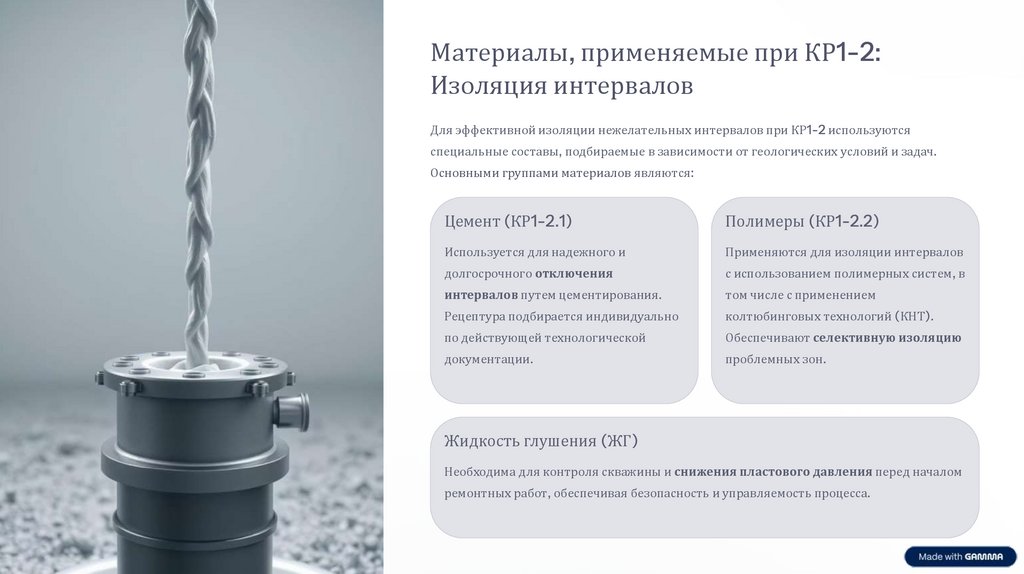

Материалы, применяемые при КР1-2:Изоляция интервалов
Для эффективной изоляции нежелательных интервалов при КР1-2 используются
специальные составы, подбираемые в зависимости от геологических условий и задач.
Основными группами материалов являются:
Цемент (КР1-2.1)
Полимеры (КР1-2.2)
Используется для надежного и
Применяются для изоляции интервалов
долгосрочного отключения
с использованием полимерных систем, в
интервалов путем цементирования.
том числе с применением
Рецептура подбирается индивидуально
колтюбинговых технологий (КНТ).
по действующей технологической
Обеспечивают селективную изоляцию
документации.
проблемных зон.
Жидкость глушения (ЖГ)
Необходима для контроля скважины и снижения пластового давления перед началом
ремонтных работ, обеспечивая безопасность и управляемость процесса.
7.
Состав бригады и организационно-техническоеобеспечение
Успешное проведение КРС требует не только современного оборудования, но и высокой квалификации
персонала и тщательной организационной подготовки.
Пусковая комиссия
Обеспечивает контроль за готовностью к началу работ и соблюдением всех процедур.
Комплекты документации
Полный набор документов: на ПВО, разрешительные акты (глушение, опрессовка), схемы
1
2
монтажа, паспорта оборудования.
Участие специалистов
Привлечение экспертов сервисных организаций для выполнения специализированных задач
3
и обучения персонала.
Средства индивидуальной защиты
Наличие и готовность СИЗ, газоанализаторов, средств пожаротушения, искробезопасного
инструмента, средств электробезопасности и первой помощи.
4
8.

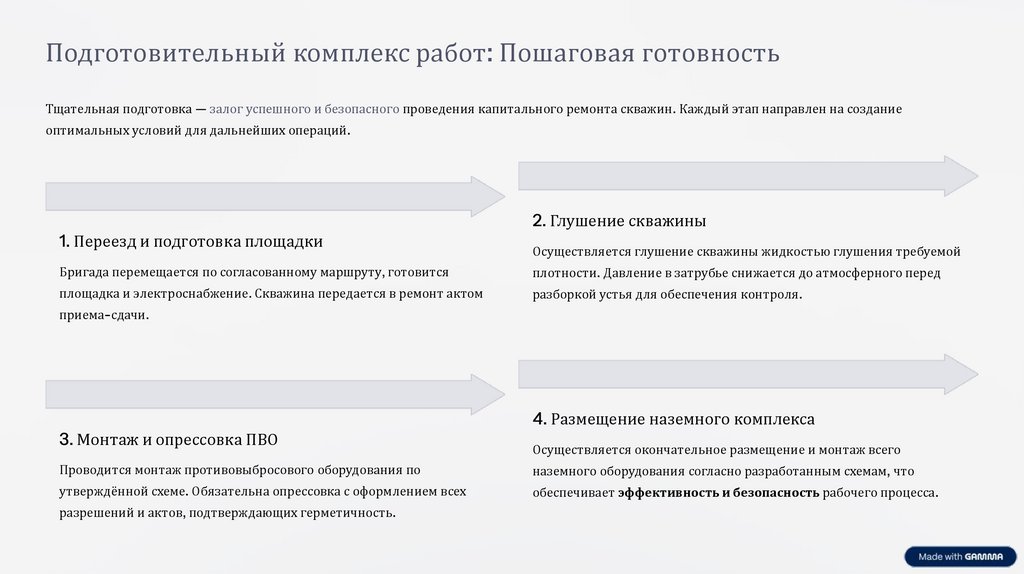

Подготовительный комплекс работ: Пошаговая готовностьТщательная подготовка — залог успешного и безопасного проведения капитального ремонта скважин. Каждый этап направлен на создание
оптимальных условий для дальнейших операций.
1. Переезд и подготовка площадки
2. Глушение скважины
Осуществляется глушение скважины жидкостью глушения требуемой
Бригада перемещается по согласованному маршруту, готовится
плотности. Давление в затрубье снижается до атмосферного перед
площадка и электроснабжение. Скважина передается в ремонт актом
разборкой устья для обеспечения контроля.
приема-сдачи.
3. Монтаж и опрессовка ПВО
4. Размещение наземного комплекса
Осуществляется окончательное размещение и монтаж всего
Проводится монтаж противовыбросового оборудования по
наземного оборудования согласно разработанным схемам, что
утверждённой схеме. Обязательна опрессовка с оформлением всех
обеспечивает эффективность и безопасность рабочего процесса.
разрешений и актов, подтверждающих герметичность.
9.
Последовательность выполнения основных работ КР1-2После подготовительных мероприятий начинается фаза непосредственного проведения ремонтно-изоляционных работ. Каждый шаг критичен для достижения
целевой изоляции.
Обследование устья и ствола
Выполнение изоляционных операций
Спуск шаблона-печати, при необходимости — очистка стенок и промывка,
Проведение изоляционных работ по КР1-2 выбранным способом доставки
установка разделительного моста для изоляции.
(через колонну труб, КНТ) с применением цемента или полимера для
герметизации интервалов.
Проведение ГИС/ГДИ
При наличии задач контроля выполняется геофизические и
гидродинамические исследования для оценки состояния пласта и
эффективности изоляции.
10.

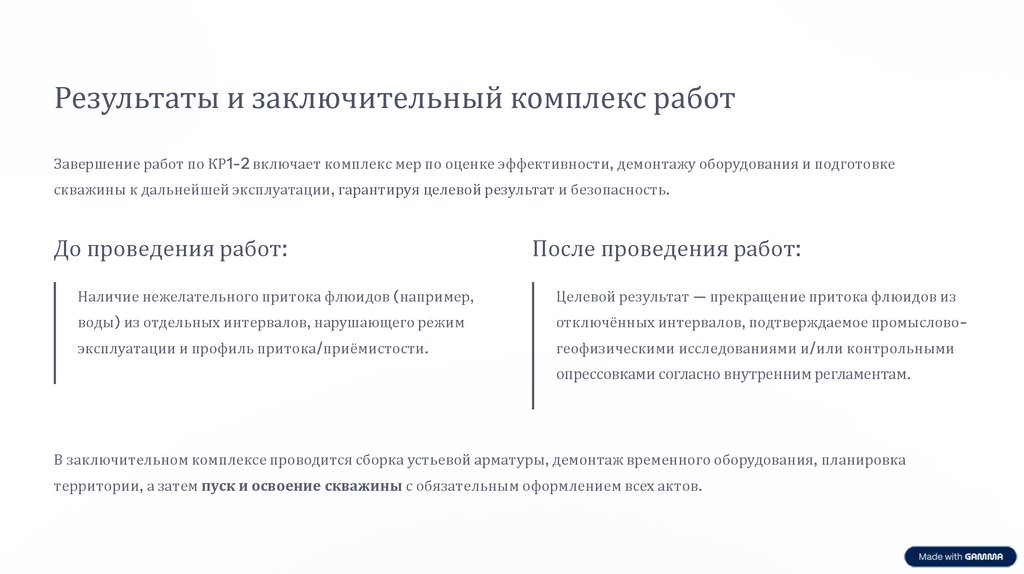

Результаты и заключительный комплекс работЗавершение работ по КР1-2 включает комплекс мер по оценке эффективности, демонтажу оборудования и подготовке
скважины к дальнейшей эксплуатации, гарантируя целевой результат и безопасность.
До проведения работ:
После проведения работ:
Наличие нежелательного притока флюидов (например,
Целевой результат — прекращение притока флюидов из
воды) из отдельных интервалов, нарушающего режим
отключённых интервалов, подтверждаемое промыслово-
эксплуатации и профиль притока/приёмистости.
геофизическими исследованиями и/или контрольными
опрессовками согласно внутренним регламентам.
В заключительном комплексе проводится сборка устьевой арматуры, демонтаж временного оборудования, планировка
территории, а затем пуск и освоение скважины с обязательным оформлением всех актов.
industry
