Название проекта «Аллея памяти Героев»
Целеполагание
Календарный план, результаты
Текущее состояние Аллеи памяти Героев
Предполагаемый вариант облагораживания
Наши результаты
Бюджет
6.15M
Category: historyhistory

Аллея памяти Героев

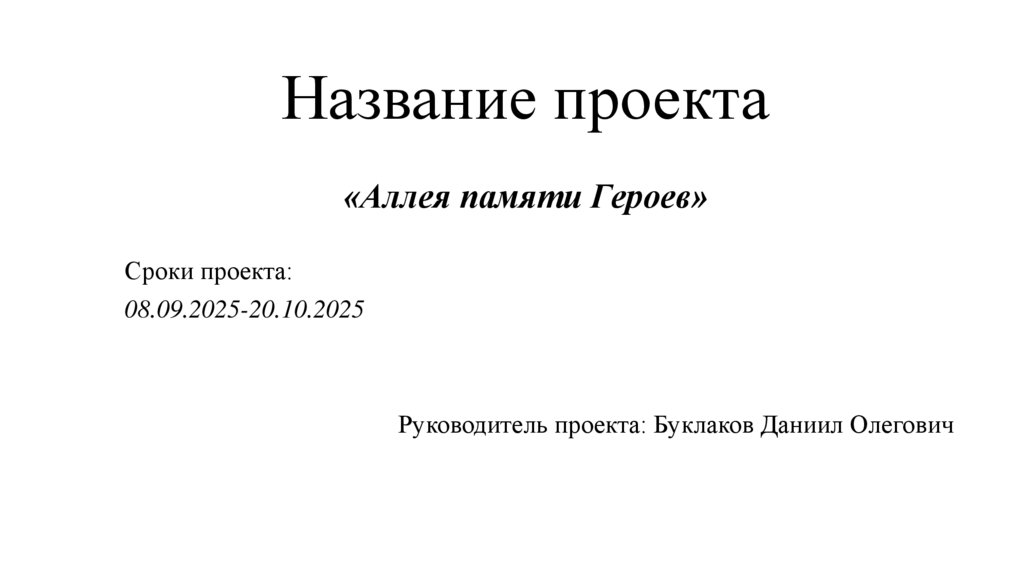

1. Название проекта «Аллея памяти Героев»

Сроки проекта:
08.09.2025-20.10.2025
Руководитель проекта: Буклаков Даниил Олегович

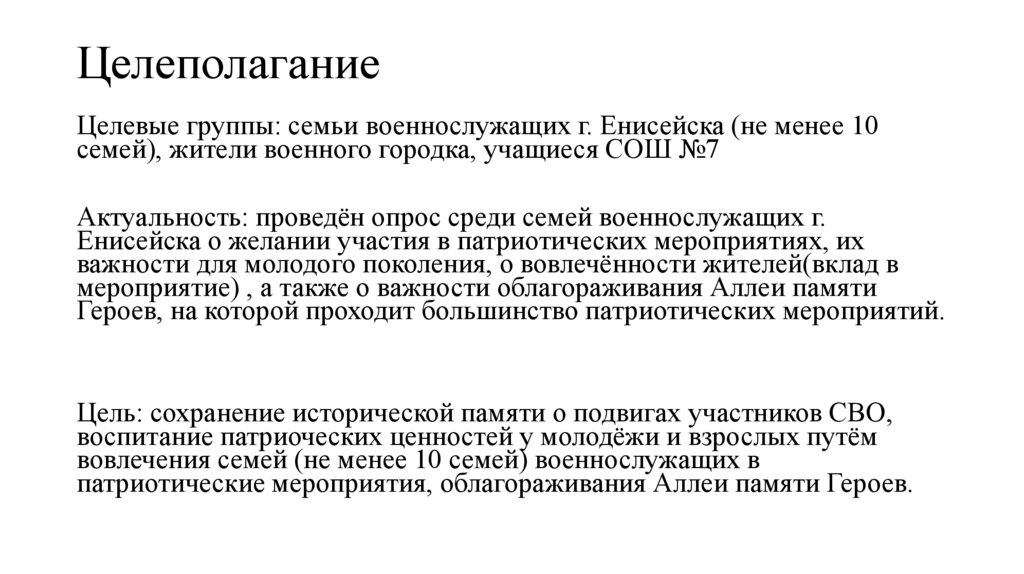

2. Целеполагание

Целевые группы: семьи военнослужащих г. Енисейска (не менее 10
семей), жители военного городка, учащиеся СОШ №7
Актуальность: проведён опрос среди семей военнослужащих г.
Енисейска о желании участия в патриотических мероприятиях, их
важности для молодого поколения, о вовлечённости жителей(вклад в
мероприятие) , а также о важности облагораживания Аллеи памяти
Героев, на которой проходит большинство патриотических мероприятий.
Цель: сохранение исторической памяти о подвигах участников СВО,
воспитание патриоческих ценностей у молодёжи и взрослых путём
вовлечения семей (не менее 10 семей) военнослужащих в
патриотические мероприятия, облагораживания Аллеи памяти Героев.

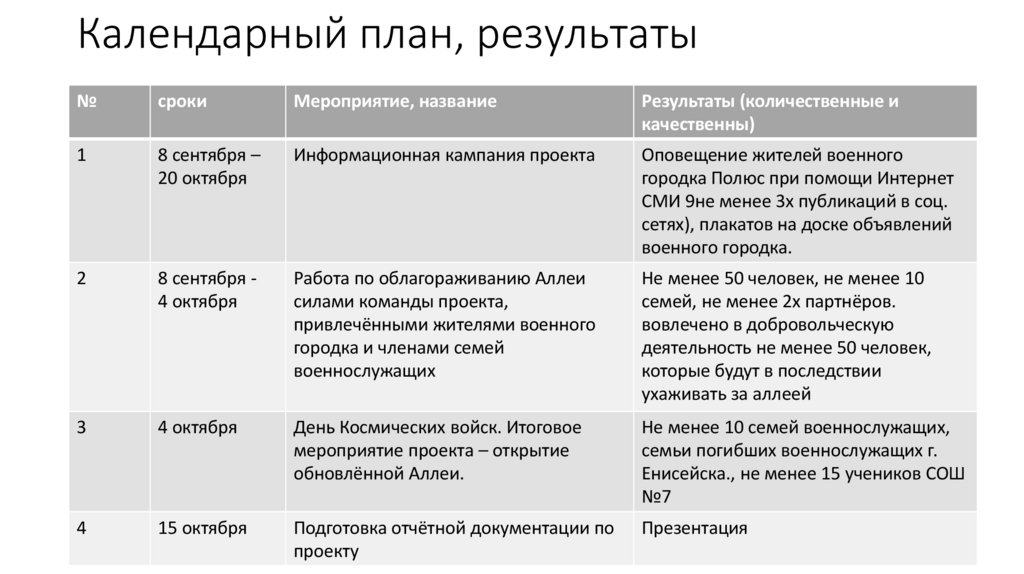

3. Календарный план, результаты

№
сроки
Мероприятие, название
Результаты (количественные и
качественны)
1
8 сентября –
20 октября
Информационная кампания проекта
Оповещение жителей военного
городка Полюс при помощи Интернет
СМИ 9не менее 3х публикаций в соц.
сетях), плакатов на доске объявлений
военного городка.
2
8 сентября 4 октября
Работа по облагораживанию Аллеи
силами команды проекта,
привлечёнными жителями военного
городка и членами семей
военнослужащих
Не менее 50 человек, не менее 10
семей, не менее 2х партнёров.
вовлечено в добровольческую
деятельность не менее 50 человек,
которые будут в последствии
ухаживать за аллеей
3
4 октября
День Космических войск. Итоговое
мероприятие проекта – открытие
обновлённой Аллеи.
Не менее 10 семей военнослужащих,
семьи погибших военнослужащих г.
Енисейска., не менее 15 учеников СОШ
№7
4
15 октября
Подготовка отчётной документации по
проекту
Презентация

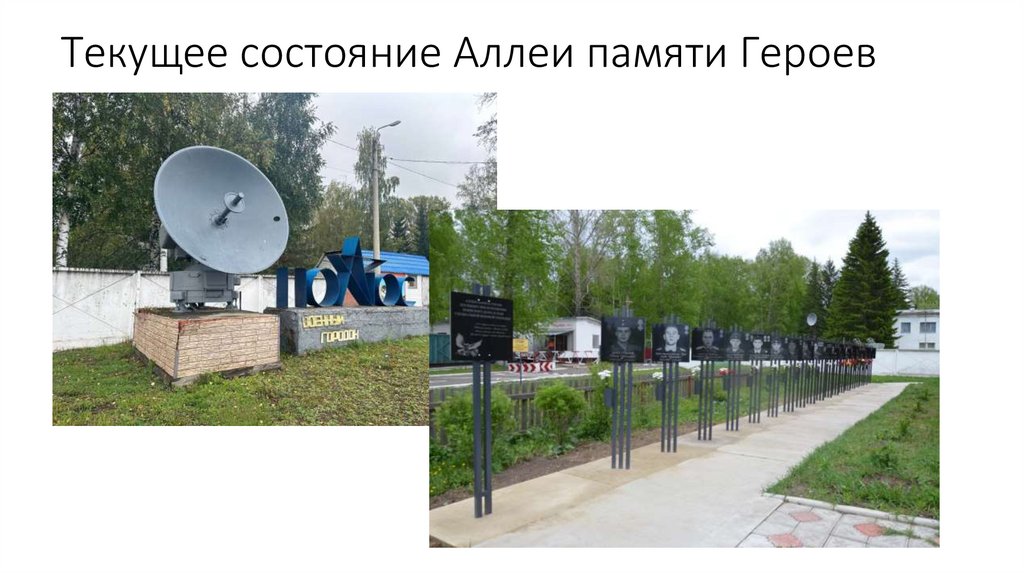

4. Текущее состояние Аллеи памяти Героев

5. Предполагаемый вариант облагораживания

6. Наши результаты

Количественные:
Не менее 50 человек – количество участников
4 – количество проектных мероприятий
Не менее 1000 – количество просмотров наших постов в соцсетях
Качественные:
- познакомились с Героями Специальной военной операции
- узнали о подвигах защитников Отечества
- Создали благоприятную площадку для сохранения памяти о Героях
- Вовлекли членов семей военнослужащий, жителей военного городка
Полюс и учеников в развитие патриотических чувств, стремления
хранить память о Героях Отечества.

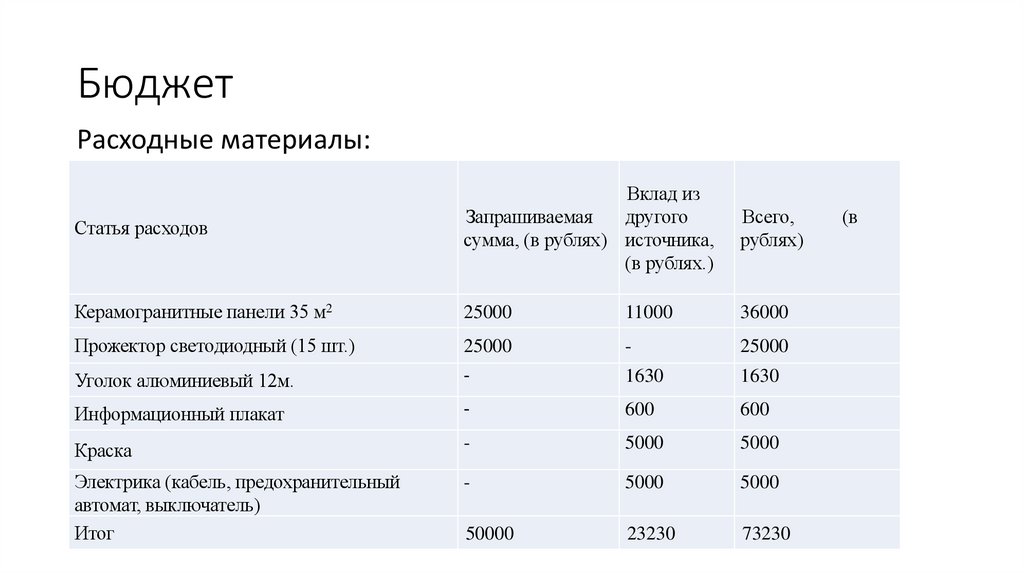

7. Бюджет

Расходные материалы:
Статья расходов
Вклад из
Запрашиваемая
другого
сумма, (в рублях) источника,
(в рублях.)
Всего,
рублях)
Керамогранитные панели 35 м2
25000
11000
36000
Прожектор светодиодный (15 шт.)
25000
-
25000
Уголок алюминиевый 12м.
-
1630
1630
Информационный плакат
-
600
600
Краска
-
5000
5000
Электрика (кабель, предохранительный
автомат, выключатель)
Итог
-
5000
5000
50000
23230
73230
