Завершение строительно-монтажных, пусконаладочных работ и закрытие удостоверений на проекте PV300VD в рамках АО «ОСК-Технологии»

1.

Завершение строительно-монтажных,
пусконаладочных работ и закрытие удостоверений
на проекте PV300VD в рамках АО «ОСК-Технологии»
Июнь 2025

2.

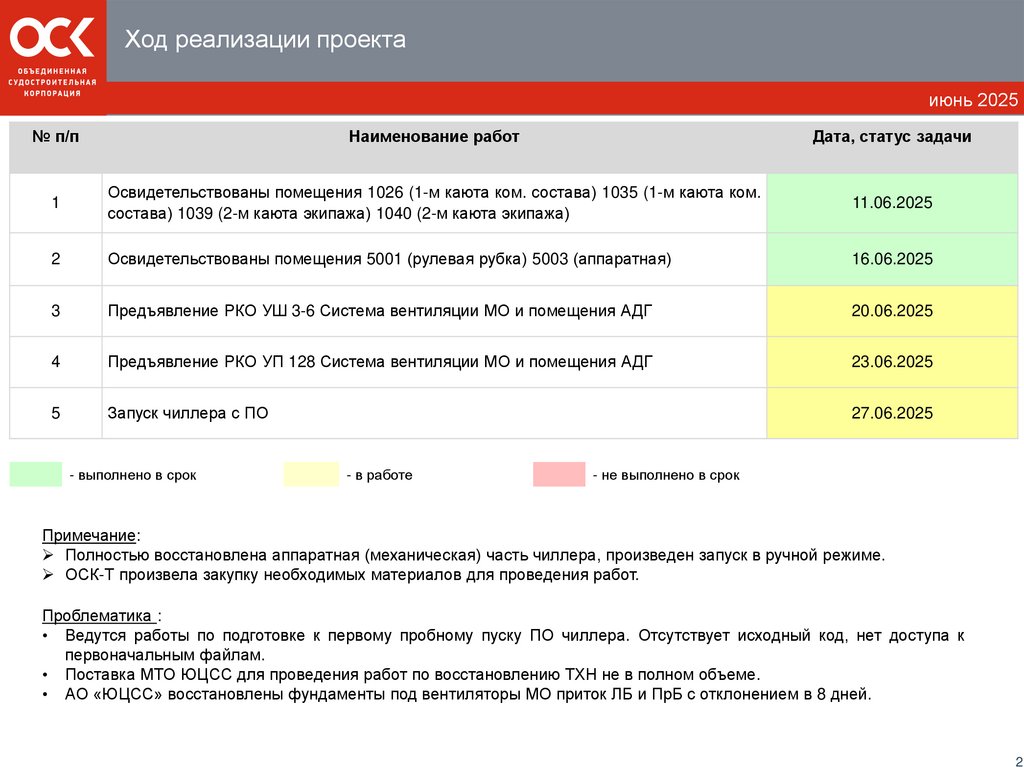

Ход реализации проекта
июнь 2025
№ п/п
Наименование работ
Дата, статус задачи
1
Освидетельствованы помещения 1026 (1-м каюта ком. состава) 1035 (1-м каюта ком.
состава) 1039 (2-м каюта экипажа) 1040 (2-м каюта экипажа)
11.06.2025
2
Освидетельствованы помещения 5001 (рулевая рубка) 5003 (аппаратная)
16.06.2025
3
Предъявление РКО УШ 3-6 Система вентиляции МО и помещения АДГ
20.06.2025
4
Предъявление РКО УП 128 Система вентиляции МО и помещения АДГ
23.06.2025
5
Запуск чиллера с ПО
27.06.2025
- выполнено в срок
- в работе
- не выполнено в срок
Примечание:
Полностью восстановлена аппаратная (механическая) часть чиллера, произведен запуск в ручной режиме.
ОСК-Т произвела закупку необходимых материалов для проведения работ.
Проблематика :
• Ведутся работы по подготовке к первому пробному пуску ПО чиллера. Отсутствует исходный код, нет доступа к
первоначальным файлам.
• Поставка МТО ЮЦСС для проведения работ по восстановлению ТХН не в полном объеме.
• АО «ЮЦСС» восстановлены фундаменты под вентиляторы МО приток ЛБ и ПрБ с отклонением в 8 дней.
2

3.

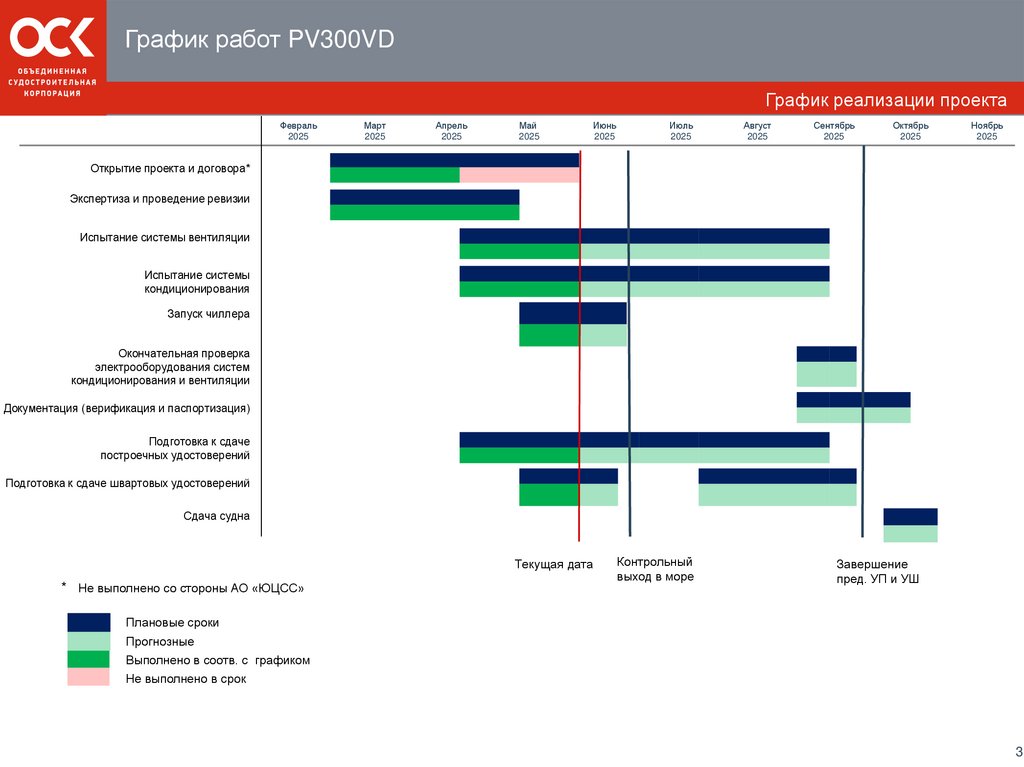

График работ PV300VD
График реализации проекта
Февраль
2025
Март
2025
Апрель
2025
Май
2025
Июнь
2025
Июль
2025
Август
2025
Сентябрь
2025
Октябрь
2025
Ноябрь
2025
Открытие проекта и договора*
Экспертиза и проведение ревизии
Испытание системы вентиляции
Испытание системы
кондиционирования
Запуск чиллера
Окончательная проверка
электрооборудования систем
кондиционирования и вентиляции
Документация (верификация и паспортизация)
Подготовка к сдаче
построечных удостоверений
Подготовка к сдаче швартовых удостоверений
Сдача судна
Текущая дата
* Не выполнено со стороны АО «ЮЦСС»
Контрольный
выход в море
Завершение
пред. УП и УШ
Плановые сроки
Прогнозные
Выполнено в соотв. с графиком
Не выполнено в срок
3

4.

Контрольные поручения
Основный задачи
№ п/п
1.
АО «ЮЦСС» согласовать разделительную ведомость работ.
Срок – 20.06.2025
2.
АО «ЮЦСС» провести работы по доступу к фанкойлам, расшить подволок помещения согласно перечня.
Срок – 20.06.2025
2.
АО «ЮЦСС» предоставить комплектующие
ООО «НПО ХС «Машиностроение».
АО «ОСК-Технологии»
по
системам
ТХН,
а также из контейнера
Срок – 28.05.2025 (срок сорван)
Новый срок – 18.06.2025
4
