Строительство автомобильной дороги «п. Екатеринославка-п. Новобурейский» на участке с 45 по 50 км
1. Выпускная квалификационная работа на тему: Строительство автомобильной дороги «п. Екатеринославка-п. Новобурейский» на участке
ГПОАУ "Амурский колледж строительстваи жилищно-коммунального хозяйства"
Выпускная квалификационная работа
на тему: Строительство
автомобильной дороги «п.
Екатеринославка-п. Новобурейский»
на участке с 45 по 50км.
Выполнил: Козлов А.Д.

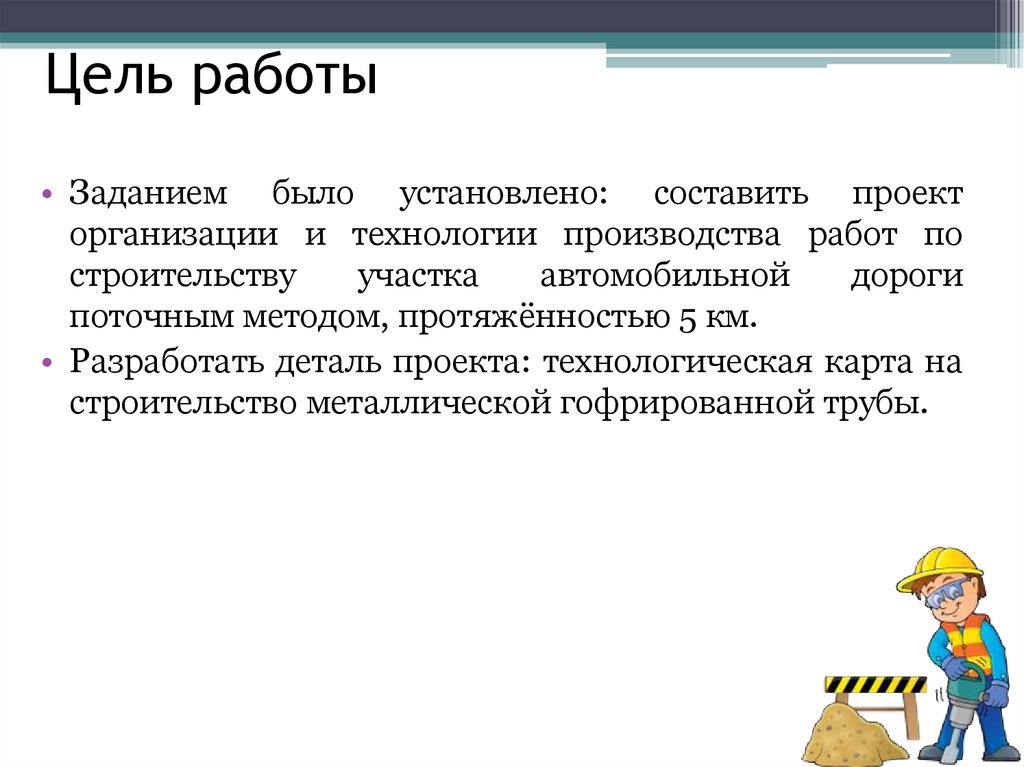

2. Цель работы
• Заданием было установлено: составить проекторганизации и технологии производства работ по
строительству
участка
автомобильной
дороги
поточным методом, протяжённостью 5 км.
• Разработать деталь проекта: технологическая карта на
строительство металлической гофрированной трубы.
3. Характеристика района строительства
• Бурейский район расположен на юго-востокеАмурской области в бассейне нижнего и частично
среднего течения реки Буреи.
• Сообщение
с
населенными
пунктами
осуществляется как автобусами, так и по
Транссибирской магистрали. По территории
района проложена важнейшая транспортная
магистраль
–
автодорога
Чита-Хабаровск,
сооружен мост через реку Бурея.
4. Техническая характеристика строящейся дороги
Единицыo
Наименование показателя дороги
oo
1 Протяженность строящегося участка автомобильной
измерения
дороги
Количество
км
5.00
2 Техническая категория дороги
-
III
3 Расчетная скорость движения
км/ч
100
4 Ширина проезжей части
м
7.00
5 Число полос движения
шт.
2
6 Ширина обочины
м
2.50
7 Ширина укрепительной полосы
м
0.50
8 Ширина земляного полотна
м
12.00
50.00
9 Наибольший продольный уклон
10 Наименьшие радиусы кривых:
- в плане
м
600
- выпуклые
м
10000
- вогнутые
м
3000
5. Календарная продолжительность строительного сезона
ОсновныеНачало
Окончание
Календарная
дорожно-
строительного
строительного
продолжительнос рабочих дней
строительные
сезона
сезона
ть
по
строительного
метеоусловиям
31.04.2026
сезона
Тк, дни
30
2
5.04.2026
14.06.2026
30
2
4.05.2026
4.09.2026
120
9
7.07.2026
15.09.2026
60
4
17.07.2026
17.09.2026
60
4
работы
Подготовительны 1.04.2026
Количество
е работы
Строительство
искусственных
сооружений
Возведение
земляного
полотна
Устройство
основания
Устройство
покрытия
не

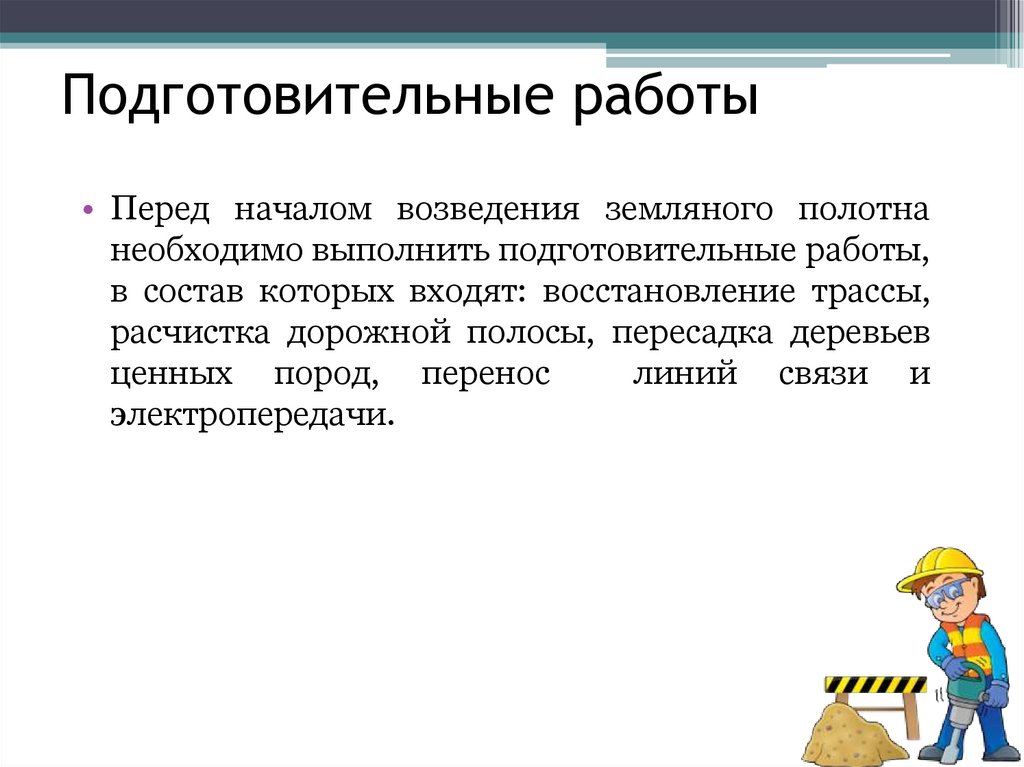

6. Подготовительные работы
• Перед началом возведения земляного полотнанеобходимо выполнить подготовительные работы,
в состав которых входят: восстановление трассы,
расчистка дорожной полосы, пересадка деревьев
ценных пород, перенос
линий связи и
электропередачи.

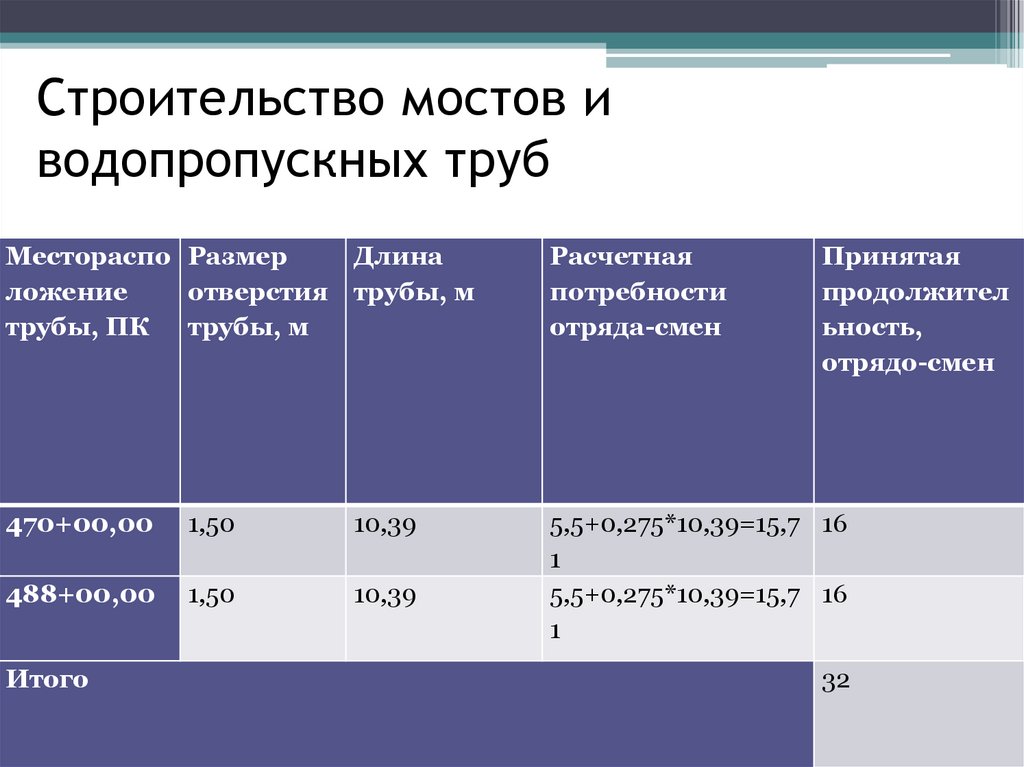

7. Строительство мостов и водопропускных труб
Местораспо РазмерДлина
ложение
отверстия трубы, м
трубы, ПК трубы, м
Расчетная
потребности
отряда-смен
470+00,00
1,50
10,39
488+00,00
1,50
10,39
5,5+0,275*10,39=15,7 16
1
5,5+0,275*10,39=15,7 16
1
Итого
Принятая
продолжител
ьность,
отрядо-смен
32

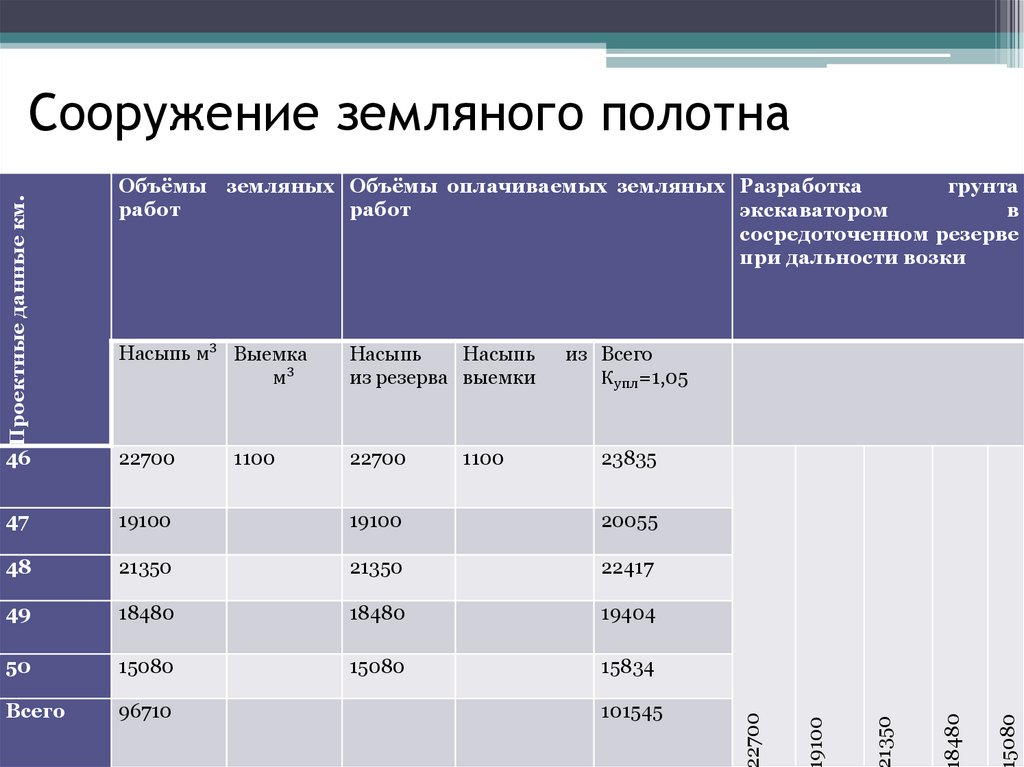

8. Сооружение земляного полотна
Объёмы земляных Объёмы оплачиваемых земляных Разработкагрунта
работ
работ
экскаватором
в
сосредоточенном резерве
при дальности возки
Насыпь м3 Выемка
м3
Насыпь
Насыпь
из резерва выемки
46
22700
22700
47
19100
19100
20055
48
21350
21350
22417
49
18480
18480
19404
50
15080
15080
15834
Всего
96710
5080
101545
8480
23835
1350
1100
9100
1100
из Всего
Купл =1,05
2700
Проектные данные км.
Сооружение земляного полотна
9. Строительство дорожной одежды

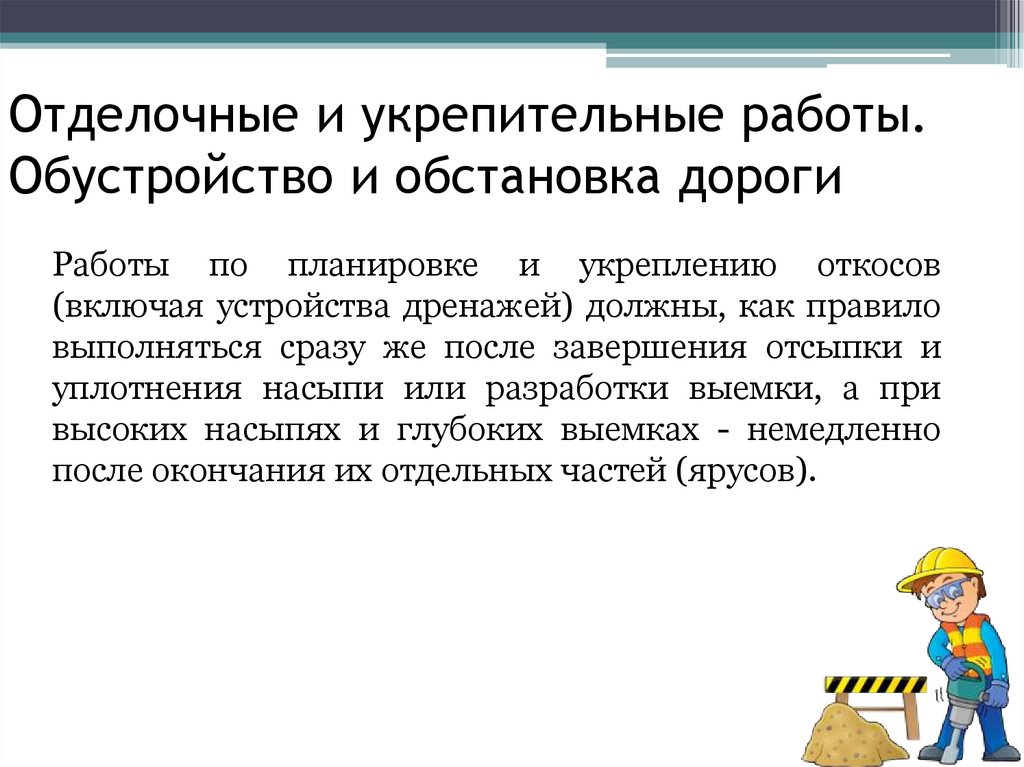

10. Отделочные и укрепительные работы. Обустройство и обстановка дороги
Работы по планировке и укреплению откосов(включая устройства дренажей) должны, как правило
выполняться сразу же после завершения отсыпки и
уплотнения насыпи или разработки выемки, а при
высоких насыпях и глубоких выемках - немедленно
после окончания их отдельных частей (ярусов).
11. Календарный план
Месяцы2026 год
число
колендарных
дней
число
не
число
не
число не рабочих рабочих
дней число
рабочих
и
дней
по на
ремонт рабочих
праздничных
метеоусловиям
дней
дорожной
дней
техники
Январь
31
14
1
-
16
Февраль
28
8
1
-
19
Март
31
10
1
-
20
Апрель
30
8
1
1
21
Май
31
11
1
1
17
Июнь
30
10
1
1
17
Июль
31
8
1
1
20
Август
31
10
1
1
18
Сентябрь
30
8
1
1
17
Октябрь
31
8
1
1
21
Ноябрь
30
11
1
-
18
Декабрь
31
8
-
-
22
Всего
365
114
11
7
226

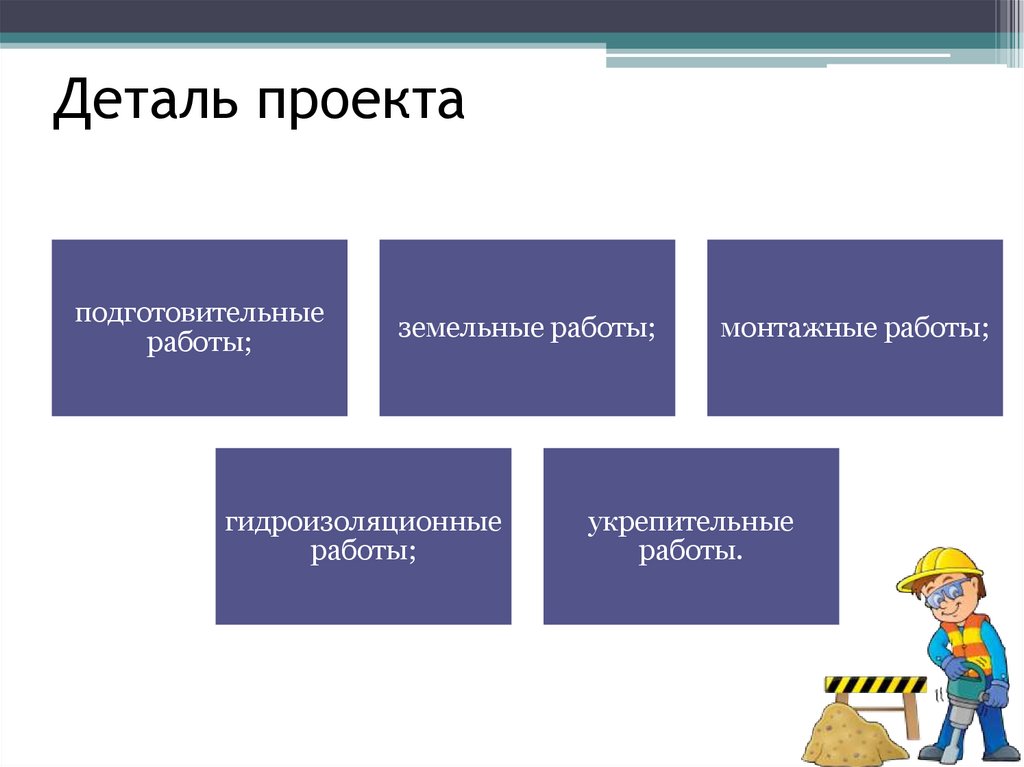

12. Деталь проекта
подготовительныеработы;
земельные работы;
гидроизоляционные
работы;
монтажные работы;
укрепительные
работы.

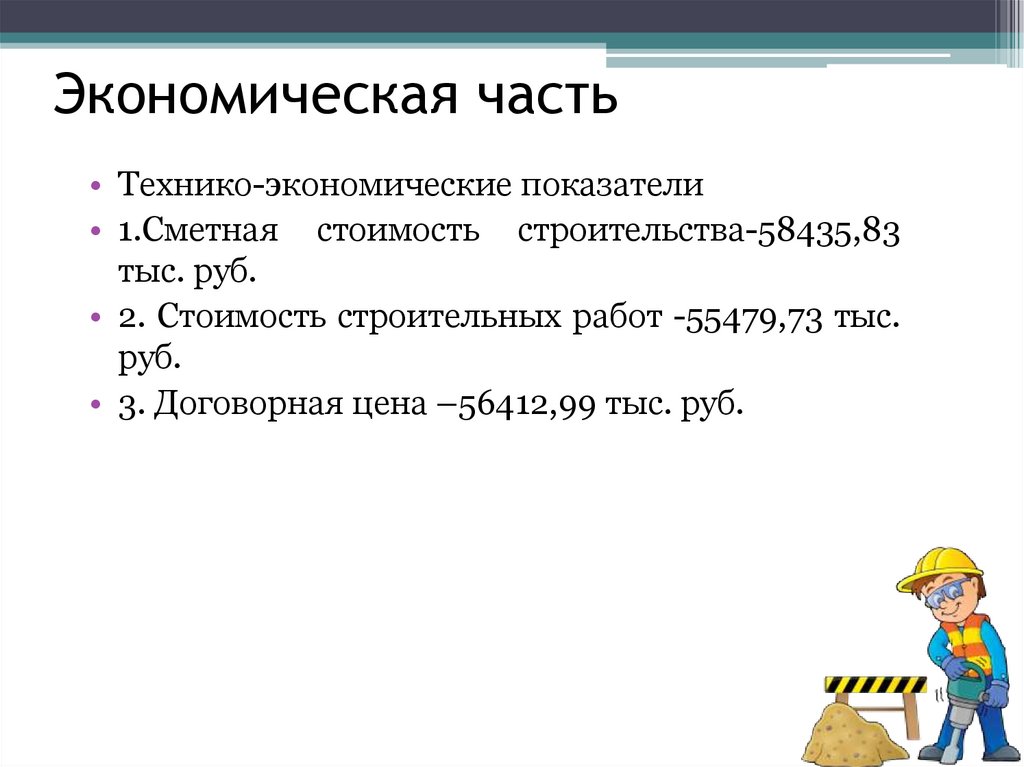

13. Экономическая часть
• Технико-экономические показатели• 1.Сметная стоимость строительства-58435,83
тыс. руб.
• 2. Стоимость строительных работ -55479,73 тыс.
руб.
• 3. Договорная цена –56412,99 тыс. руб.
14. Заключение
В результате, был составлен проект, на строительствоавтомобильной
дороги
поточным
методом,
протяженностью 5 км.
Проект включает в себя:
- План трассы;
- Поперечные профили земляного полотна;
- Технологическую карту на сооружение земляного
полотна;
- Технологическую карту на устройство дорожной
одежды;
- Календарный план;
- Деталь проекта.
Данный проект показал сметную стоимость
строительства 58435,83 тыс. руб.
Construction
