20UKC – Вспомогательное реакторное здание

1.

20UKC – Вспомогательное реакторное здание

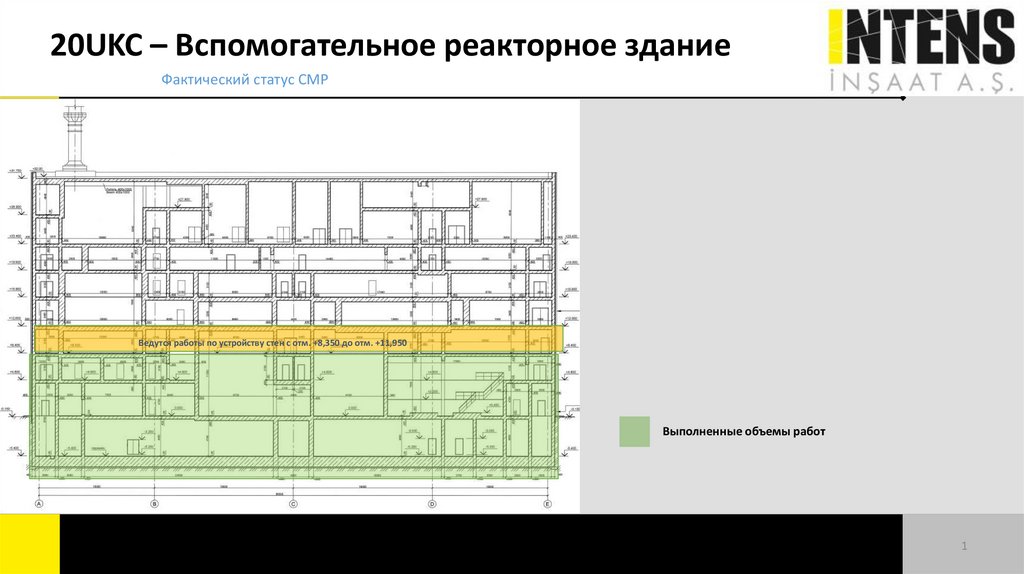

Фактический статус СМР
Ведутся работы по устройству стен с отм. +8,350 до отм. +11,950
Выполненные объемы работ
1

2.

20UKC
СТАТУС РАБОТ
Схема бетонирования плиты перекрытия на отм.+4,750
28.03.22
68м3
15.04.22
93м3
17.10.22
86м3
28.01.23
7м3
25.09.22
135м3
Работы по бетонированию выполнены
Работы по бетонированию,
выполненные в январе и феврале 2023г.
29.05.22
92м3
31.03.22
135м3
07.05.22
322м3
Планируемые работы по бетонированию
14.12.2022
8м3
21.06.22
20м3
13.07.23
8,5м3
Монтажный проем для:
20KPF20BB002
Бак сбора конденсата
Отм. установки - 0,000
Дата поставки 22.08.2023
Монтажный
проем
10м3
21.01.23
27,84м3
09.06.22
146м3
25.10.22
32м3
Монтажный
проем
21.06.22
112м3
Монтажный
проем
27.12.2022
18м3
28.02.23
34м3
Сдерживающие факторы
Передача фронта работ от МСУ 90 (поставка баков
и теплообменников).
Перекрытие AKU.0120.20UKC.0.KZ.LC0099

3.

СТАТУС РАБОТ

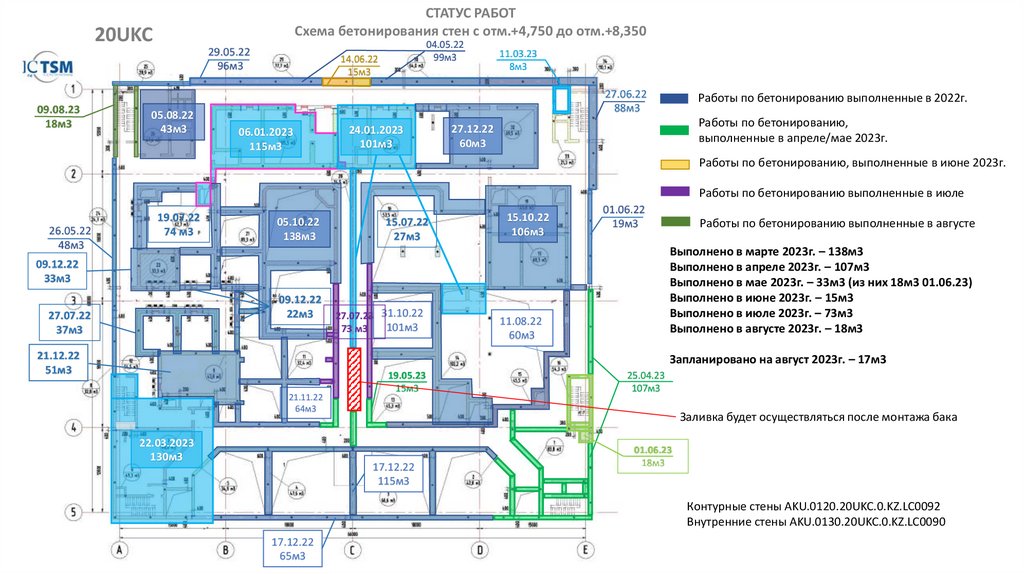

Схема бетонирования стен с отм.+4,750 до отм.+8,350
20UKC
29.05.22
96м3
09.08.23
18м3
05.08.22
43м3
04.05.22
99м3
14.06.22
15м3
11.03.23
8м3
с
06.01.2023
115м3
24.01.2023
101м3
27.06.22
88м3
Работы по бетонированию выполненные в 2022г.
Работы по бетонированию,
выполненные в апреле/мае 2023г.
27.12.22
60м3
Работы по бетонированию, выполненные в июне 2023г.
Работы по бетонированию выполненные в июле
26.05.22
48м3
19.07.22
74 м3
05.10.22
138м3
15.07.22
27м3
15.10.22
106м3
01.06.22
19м3
Выполнено в марте 2023г. – 138м3
Выполнено в апреле 2023г. – 107м3
Выполнено в мае 2023г. – 33м3 (из них 18м3 01.06.23)
Выполнено в июне 2023г. – 15м3
Выполнено в июле 2023г. – 73м3
Выполнено в августе 2023г. – 18м3
09.12.22
33м3
09.12.22
22м3
27.07.22
37м3
21.12.22
51м3
27.07.23 31.10.22
101м3
73 м3
Работы по бетонированию выполненные в августе
11.08.22
60м3
Запланировано на август 2023г. – 17м3
21.11.22
64м3
22.03.2023
130м3
19.05.23
15м3
25.04.23
107м3
Заливка будет осуществляться после монтажа бака
17.12.22
115м3
01.06.23
18м3
Контурные стены AKU.0120.20UKC.0.KZ.LC0092
Внутренние стены AKU.0130.20UKC.0.KZ.LC0090
17.12.22
65м3

4.

20UKC
СТАТУС РАБОТ

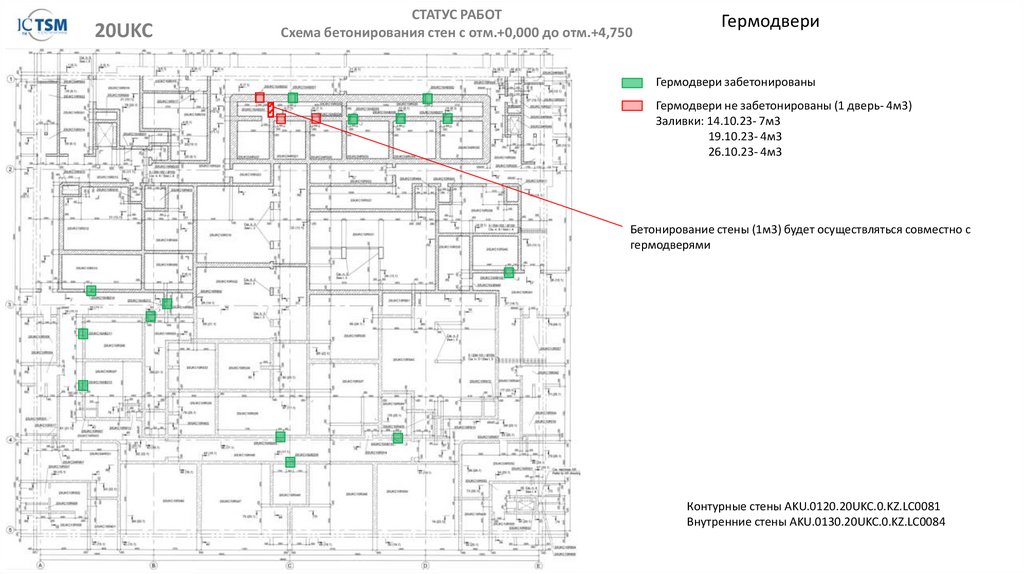

Схема бетонирования стен с отм.+0,000 до отм.+4,750
Гермодвери
Гермодвери забетонированы
Гермодвери не забетонированы (1 дверь- 4м3)
Заливки: 14.10.23- 7м3
19.10.23- 4м3
26.10.23- 4м3
Бетонирование стены (1м3) будет осуществляться совместно с
гермодверями
Контурные стены AKU.0120.20UKC.0.KZ.LC0081
Внутренние стены AKU.0130.20UKC.0.KZ.LC0084

5.

20UKC
СТАТУС РАБОТ

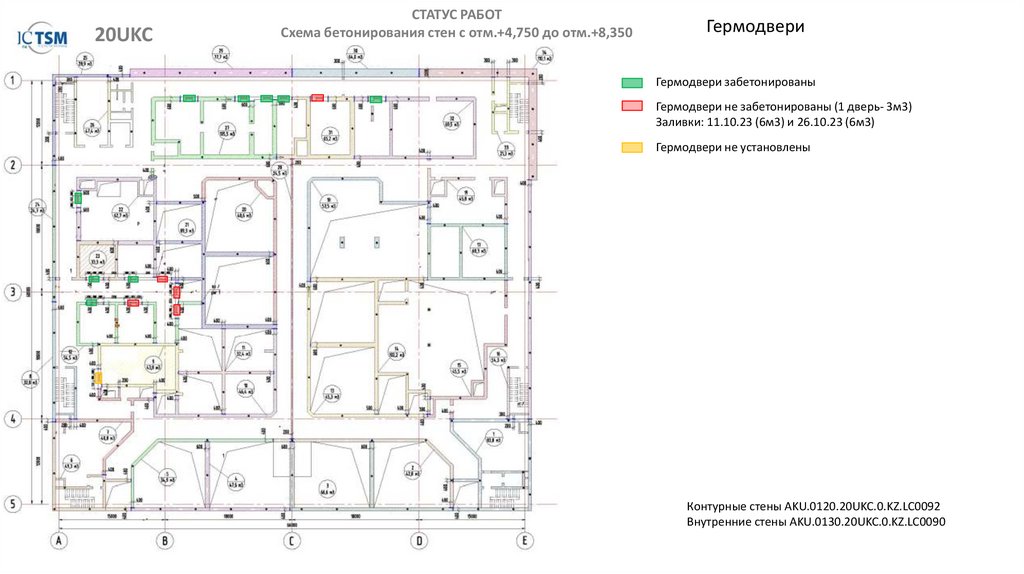

Схема бетонирования стен с отм.+4,750 до отм.+8,350
Гермодвери
Гермодвери забетонированы
Гермодвери не забетонированы (1 дверь- 3м3)
Заливки: 11.10.23 (6м3) и 26.10.23 (6м3)
Гермодвери не установлены
Контурные стены AKU.0120.20UKC.0.KZ.LC0092
Внутренние стены AKU.0130.20UKC.0.KZ.LC0090

6.

СТАТУС РАБОТ

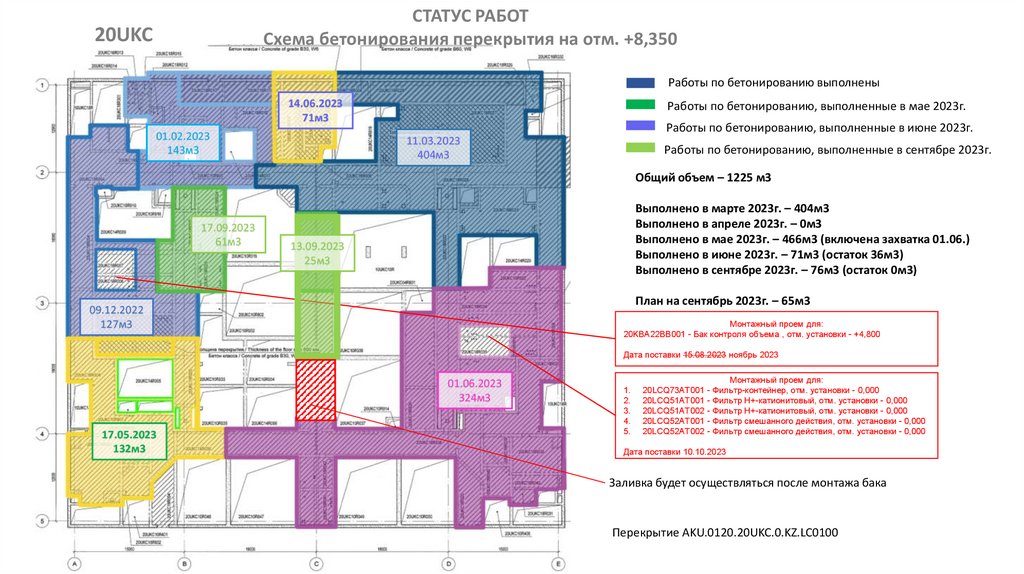

Схема бетонирования перекрытия на отм. +8,350
20UKC
Работы по бетонированию выполнены
14.06.2023
71м3
01.02.2023
143м3
Работы по бетонированию, выполненные в мае 2023г.
Работы по бетонированию, выполненные в июне 2023г.
11.03.2023
404м3
Работы по бетонированию, выполненные в сентябре 2023г.
Общий объем – 1225 м3
17.09.2023
61м3
Выполнено в марте 2023г. – 404м3
Выполнено в апреле 2023г. – 0м3
Выполнено в мае 2023г. – 466м3 (включена захватка 01.06.)
Выполнено в июне 2023г. – 71м3 (остаток 36м3)
Выполнено в сентябре 2023г. – 76м3 (остаток 0м3)
13.09.2023
25м3
План на сентябрь 2023г. – 65м3
09.12.2022
127м3
Монтажный проем для:
20KBA22BB001 - Бак контроля объема , отм. установки - +4,800
Дата поставки 15.08.2023 ноябрь 2023
01.06.2023
324м3
17.05.2023
132м3
1.
2.
3.
4.
5.
Монтажный проем для:
20LCQ73AT001 - Фильтр-контейнер, отм. установки - 0,000
20LCQ51AT001 - Фильтр H+-катионитовый, отм. установки - 0,000
20LCQ51AT002 - Фильтр H+-катионитовый, отм. установки - 0,000
20LCQ52AT001 - Фильтр смешанного действия, отм. установки - 0,000
20LCQ52AT002 - Фильтр смешанного действия, отм. установки - 0,000
Дата поставки 10.10.2023
Заливка будет осуществляться после монтажа бака
Перекрытие AKU.0120.20UKC.0.KZ.LC0100

7.

20UKC
B
A
28.10.23
230м3
СТАТУС РАБОТ
Схема устройства стен с отм. +8,350 до отм.+11,950
D
C
E
30.10.23
33м3
Планируемые работы по бетонированию стен на октябрь
14.10.23
112м3
Работы по бетонированию стен, выполненные
ранее
Работы по армированию стен на октябрь
26.10.23
70м3
Монтажный
проём:
поставка баканоябрь 23
11.10.23
20м3
Планируемые работы по бетонированию перекрытия на
октябрь
Ожидается монтаж баков на отм.+8,350
17.10.23
45м3
19.10.23
37м3
План на сентябрь 2023г. INTENS – 377м3
Выполнено в сентябре 2023г. – 189м3 (остаток 188м3)
План на октябрь 2023г. INTENS стены– 277м3
перекрытие– 230м3 при условии своевременной поставки
арматуры и ЗД + 15 арматурщиков
Контурные стены AKU.0120.20UKC.0.KZ.LC0098
Внутренние стены AKU.0130.20UKC.0.KZ.LC0091

8.

20UKC
22.06.23
10m3
СТАТУС РАБОТ

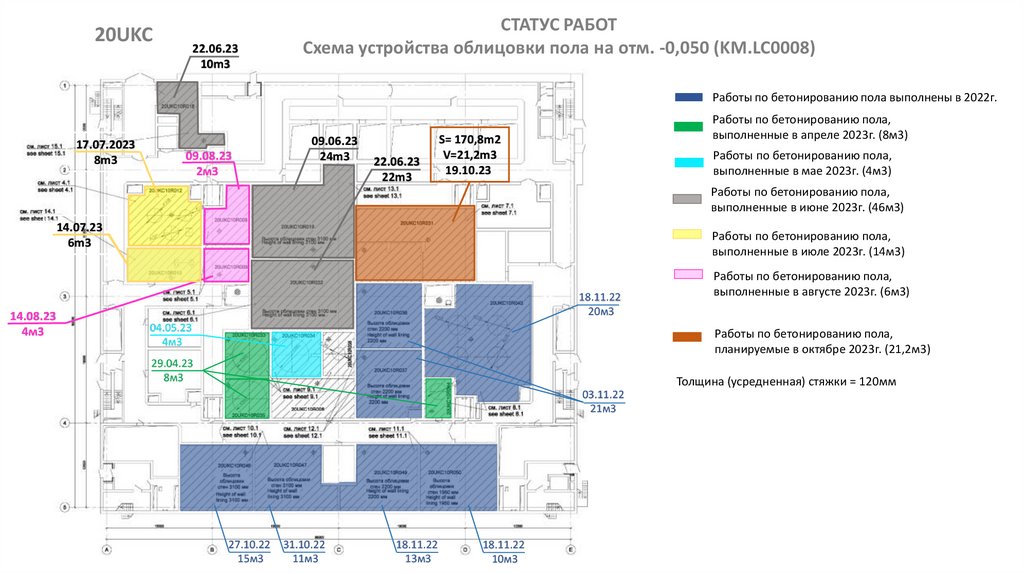

Схема устройства облицовки пола на отм. -0,050 (KM.LC0008)
Работы по бетонированию пола выполнены в 2022г.
17.07.2023
8m3
09.08.23
2м3
09.06.23
24m3
22.06.23
22m3
Работы по бетонированию пола,
выполненные в апреле 2023г. (8м3)
S= 170,8m2
V=21,2m3
19.10.23
Работы по бетонированию пола,
выполненные в мае 2023г. (4м3)
Работы по бетонированию пола,
выполненные в июне 2023г. (46м3)
14.07.23
6m3
14.08.23
4м3
Работы по бетонированию пола,
выполненные в июле 2023г. (14м3)
18.11.22
20м3
04.05.23
4м3
Работы по бетонированию пола,
выполненные в августе 2023г. (6м3)
Работы по бетонированию пола,
планируемые в октябре 2023г. (21,2м3)
29.04.23
8м3
Толщина (усредненная) стяжки = 120мм
03.11.22
21м3
27.10.22
15м3
31.10.22
11м3
18.11.22
13м3
18.11.22
10м3

9.

20UKC
Нет доступа
СТАТУС РАБОТ
Схема устройства фундаментов на отм. -0,050 (KZ.LC0072)
Фундаменты выполнены
Фундаменты заармированы (в опалубке)
бетон 20.10.23 при условии выдачи изменеий вРД
Фундаменты не выполнены
Добавлены по ИИ
Ожидается ИИ на оборудование

10.

20UKC
СТАТУС РАБОТ

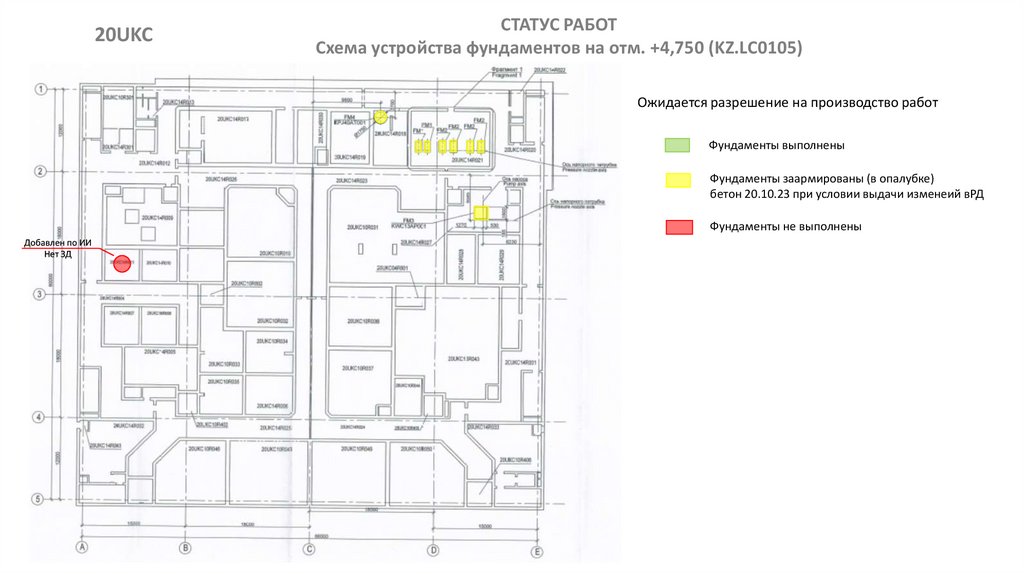

Схема устройства фундаментов на отм. +4,750 (KZ.LC0105)
Ожидается разрешение на производство работ
Фундаменты выполнены
Фундаменты заармированы (в опалубке)
бетон 20.10.23 при условии выдачи изменеий вРД
Фундаменты не выполнены
Добавлен по ИИ
Нет ЗД

11.

20UCB – Здание резервного управления блоком

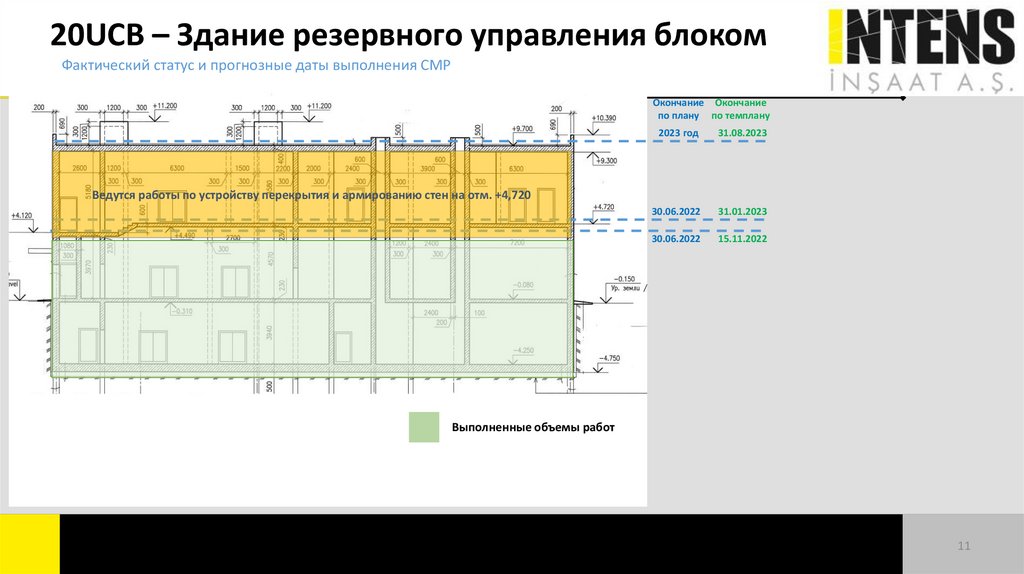

Фактический статус и прогнозные даты выполнения СМР
Окончание Окончание
по плану по темплану
2023 год
31.08.2023
30.06.2022
31.01.2023
30.06.2022
15.11.2022
Ведутся работы по устройству перекрытия и армированию стен на отм. +4,720
Выполненные объемы работ
11
