Нахождение критического пути

Содержание:

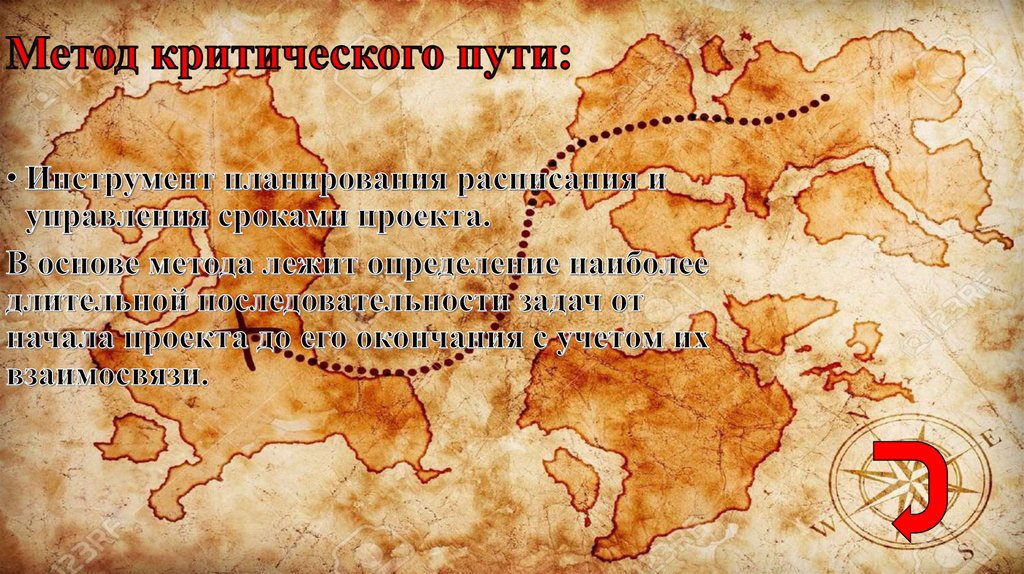

Метод критического пути:

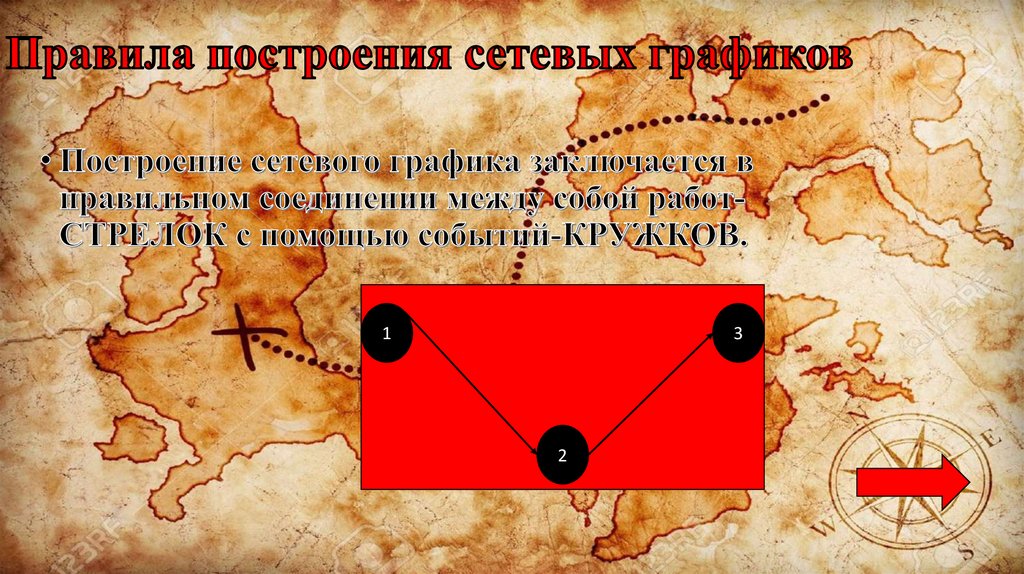

Правила построения сетевых графиков
Правила построения сетевых графиков

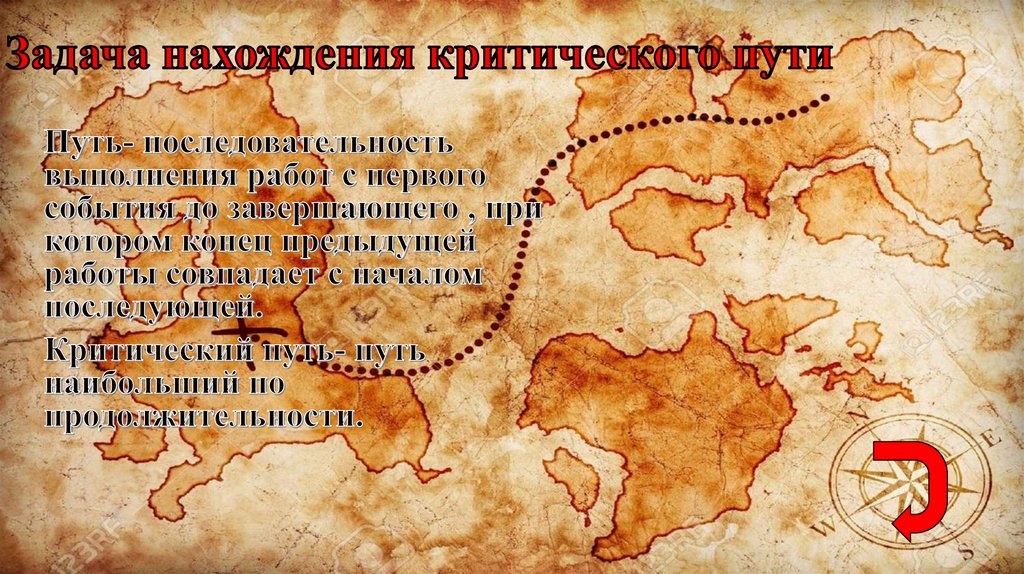

Задача нахождения критического пути

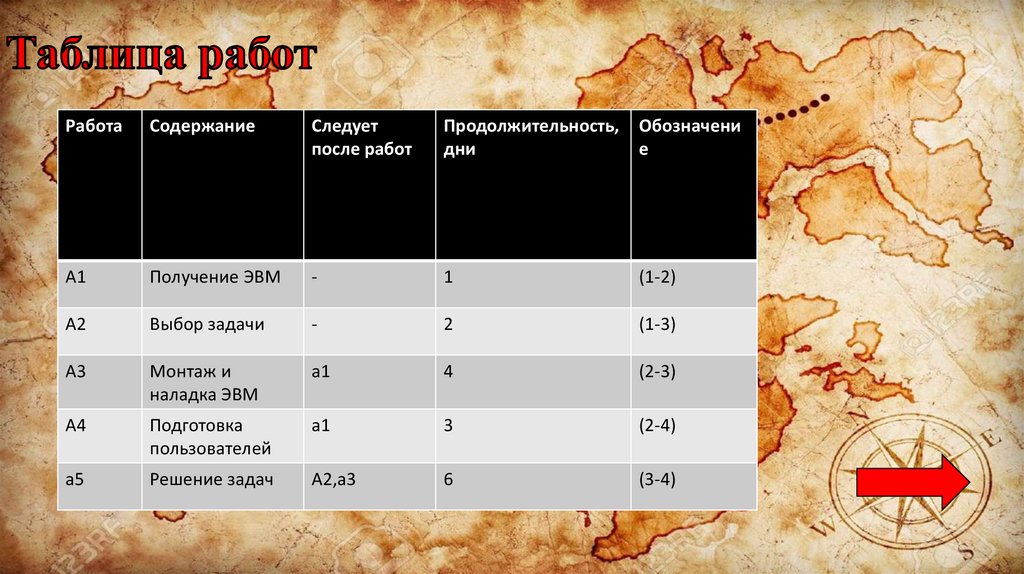

Таблица работ
Таблица событий
График:
6.83M
Category: historyhistory

Нахождение критического пути

1. Нахождение критического пути

2. Содержание:

3. Метод критического пути:

4. Правила построения сетевых графиков

1
3

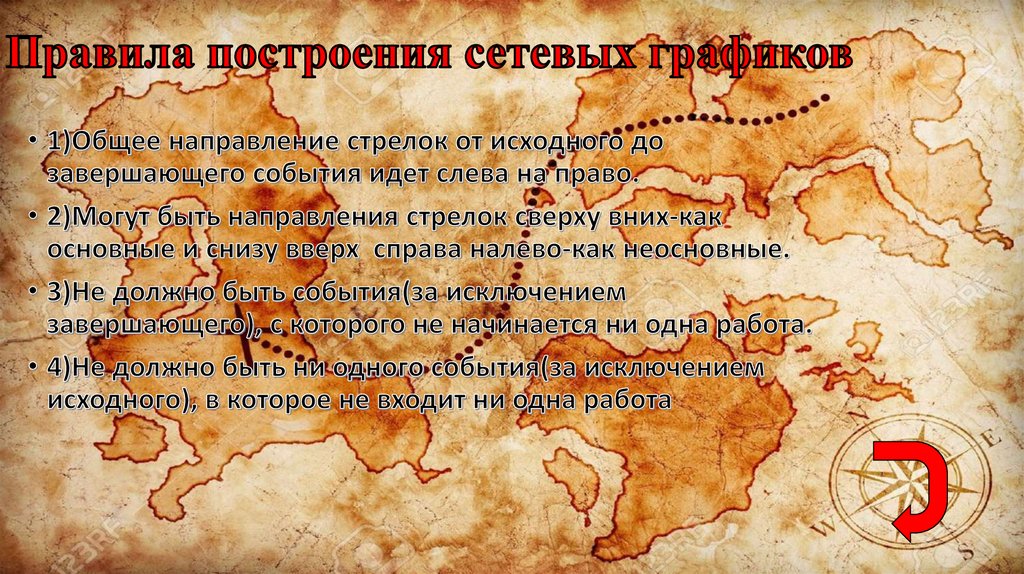

2

5. Правила построения сетевых графиков

6. Задача нахождения критического пути

7. Таблица работ

Работа
Содержание
Следует
после работ
Продолжительность,
дни
Обозначени
е
A1
Получение ЭВМ
-
1
(1-2)
А2
Выбор задачи
-
2
(1-3)
А3
Монтаж и
наладка ЭВМ
а1
4
(2-3)
А4
Подготовка
пользователей
а1
3
(2-4)
а5
Решение задач
А2,а3
6
(3-4)

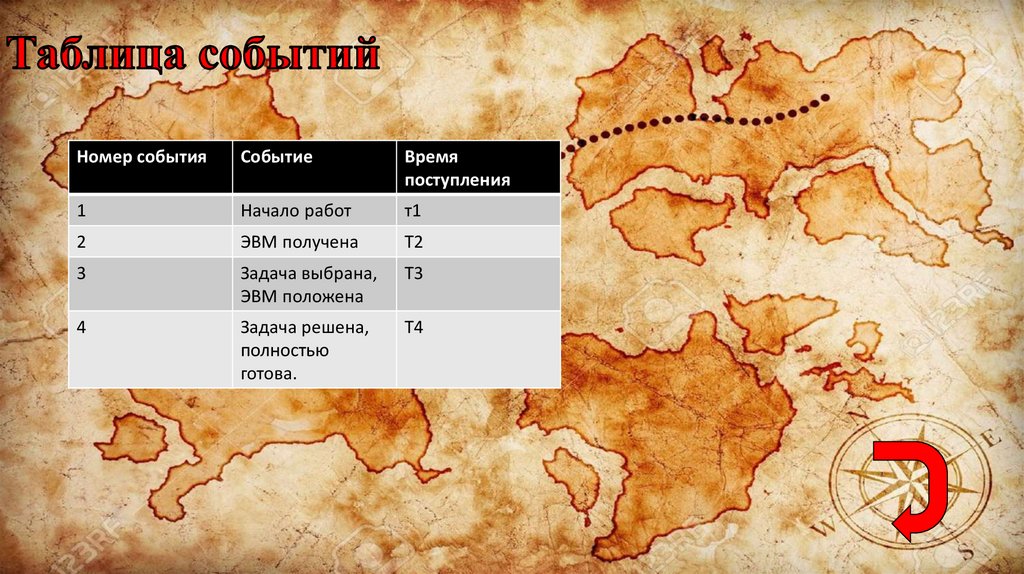

8. Таблица событий

Номер события
Событие
Время
поступления
1
Начало работ
т1
2
ЭВМ получена
Т2
3
Задача выбрана,
ЭВМ положена
Т3
4
Задача решена,
полностью
готова.
Т4

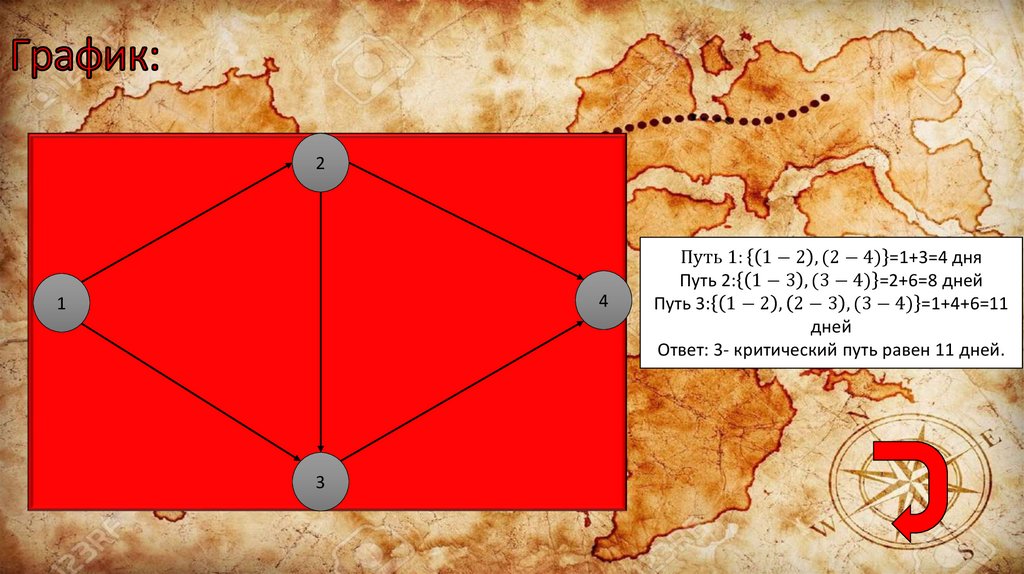

9. График:

2
4
1
3
Путь 1: 1 − 2 , (2 − 4) =1+3=4 дня
Путь 2: 1 − 3 , (3 − 4) =2+6=8 дней
Путь 3: 1 − 2 , 2 − 3 , (3 − 4) =1+4+6=11
дней
Ответ: 3- критический путь равен 11 дней.
